案例分析
某别墅局部照明系统回路如题5-Ⅲ-1图所示。
分部分项工程量清单的统一编码如题5-Ⅲ-1表所示。

问题:
1.根据图示内容和《建设工程工程量清单计价标准》GB/T50500—2024、《通用安装工程工程量计算标准》GB/T50856—2024的规定,分别列式计算配管和配线工程量。
2.根据题5-Ⅲ-1图所示内容以及题5-Ⅲ-1表中的统一编码和《建设工程工程量清单计价标准》GB/T50500—2024、《通用安装工程工程量计算标准》GB/T50856—2024的规定,完成题5-Ⅲ-2表的编写。

说明:
1.照明配电箱JM为嵌入式安装。
2.管路均采用镀锌钢管DN20,沿顶板、墙暗配,一、二层顶板内敷管标高分别为3.20m和6.50m,管内穿绝缘导线BV2.5mm²。
3.配管水平长度见图示括号内数字,单位为“m”。
3.假设镀锌钢管DN20暗配清单工程量为30m,消耗接线盒6个,开关盒5个,依据企业定额信息表(题5-Ⅲ-3表)计算镀锌钢管DN20暗配的综合单价(包含接线盒6个、开关盒5个)。
(以上费用均不含可抵扣的进项税,计算过程和结果均保留两位小数)
1.计算配管工程量
镀锌钢管DN20暗配工程量计算
一层:[水平1.5+配电箱(一层顶3.2-配电箱距地1.6-配电箱高0.4)]+单联单控开关(水平1+一层高3.2-开关安装高度1.3)+单联双控开关(1+3.2-1.3)+引至二层开关处(水平1+二层地板厚0.1+二层开关高1.3)+双联单控(1.1+3.2-1.3)+灯(水平1.6+水平2.5+3.2-1.3)=2.7+2.9+2.9+2.4+3+6=19.90(m)
二层:二层双控(水平1+3.2-1.3)+二层双联(水平1.1+3.2-1.3)+灯1(水平2.5+3.2-1.3)+灯2水平2.5=2.9+3+4.4+2.5=12.80(m)
合计:19.90+12.80=32.70(m)
2.管内穿线工程计算
二线:[配电箱(1.5+3.2-1.6-0.4)+配电箱处预留(0.6+0.4)+一层(1+3.2-1.3)+一层2.5+一二层(1.1+3.2-1.3)×2+二层2.5]×2=(2.7+1+2.9+2.5+6+2.5)×2=35.20(m)
三线:[一层(1+3.2-1.3)+一层(1.6+3.2-1.3)+二层(1+3.2-1.3)+二层(2.5+3.2-1.3)]×3=[2.9+3.5+2.9+4.4]×3=41.10(m)
四线:(1+0.1+1.3)×4=9.60(m)
合计:35.20+41.10+9.60=85.90(m)
问题2:

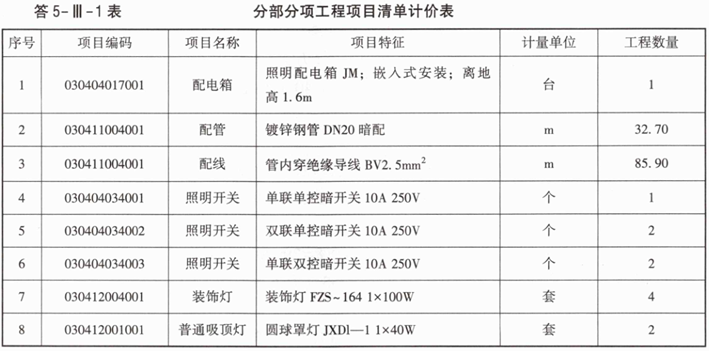

参见答5-Ⅲ-1表。

问题3:
镀锌钢管DN20暗配的综合单价=[1.28×(1+65%+35%)+0.32+0.18]+1.03×3.5+[1.05×(1+65%+35%)+2.15]×6÷30+6×1.02×3.00÷30+[1.12×(1+65%+35%)+1.00]×5÷30+5×1.02×3.00÷30=9.18(元)
你可能感兴趣的试题
最新试题
(2024年) 某工程项目发承包双方签订了施工合同,工期6个月。 合同中有关工程内容及价款约定如下: 1.分项工程(含单
(2023年) 某施工项目发承包双方签订了工程合同,工期6个月。工程内容及其价款约定如下: 1.分项工程项目4项,总费用
(2022年) 某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内容及其价款约定如下: 1.分项工程项目4
(2021年) 某施工项目发承包双方签订了工程合同,工期6个月。有关工程内容及其价款约定如下: 1.分项工程项目4项,有
(2020年) 某工程项目发包人与承包人签订了施工合同,工期4个月,工作内容包括A、B、C三项分部分项工程,综合单价分别
(2019年) 某施工单位以低于最高投标限价2.8%的报价投标某工程项目,并获得中标。发承包双方签订了工程施工合同,工期
(2018年) 某施工项目发承包双方签订了工程合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目4项,费
(2017年) 某工程项目发承包双方签订了施工合同,工期为4个月。有关工程价款及其支付条款约定如下: 1.工程价款: (
(2016年) 某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程的造价数据与经批准的施工进度计划如表6-2-
(2015年) 某工程项目发包人与承包人签订了施工合同,工期4个月,工程内容包括A、B两项分项工程,综合单价分别为360
