案例分析

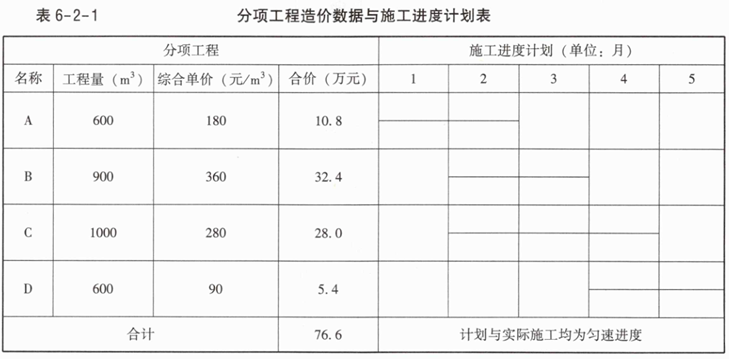

某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程的造价数据与经批准的施工进度计划如表6-2-1所示;总价措施项目费用9万元(其中含安全生产措施费3万元),暂列金额12万元。管理费和利润为人材机费用之和的15%。增值税为人材机费用与管理费、利润之和的10%。

有关工程价款结算与支付的合同约定如下:
1.开工前发包人向承包人支付签约合同价(扣除总价措施费与暂列金额)的20%作为预付款,预付款在第3、4个月平均扣回;
2.安全生产措施费工程款于开工前一次性支付;除安全生产措施费之外的总价措施项目费用工程款在开工后的前3个月平均支付;
3.施工期间除总价措施项目费用外的工程款按实际施工进度逐月结算;
4.发包人按每次承包人应得的工程款的85%支付;
5.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付;
6.C分项工程所需的甲种材料用量为500m³,在招标时确定的暂估价为80元/m³,乙种材料用量为400m³,投标报价为40元/m³。工程款逐月结算时,甲种材料按实际购买价格调整,乙种材料当购买价在投标报价的±5%以内变动时,C分项工程的综合单价不予调整,变动超过±5%以上时,超过部分的价格调整至C分项综合单价中。
该工程如期开工,施工中发生了经承发包双方确认的以下事项:
(1)B分项工程的实际施工时间为2~4个月;
(2)C分项工程甲种材料实际购买价为85元/m³,乙种材料的实际购买价是50元/m³;
(3)第4个月发生现场签证零星工作费用2.4万元。
问题:
1.合同价为多少万元?预付款是多少万元?开工前支付的措施项目款为多少万元?
2.求C分项工程的综合单价是多少元/m³?3月份完成的分项工程费用是多少万元?3月份业主应支付的工程款是多少万元?
3.列式计算第3月末累计分项工程拟完工程计划费用、已完工程计划费用、已完工程实际费用,并分析进度偏差(投资额表示)与投资偏差(投资额表示)。
4.除现场签证费用外,若工程实际发生其他项目费用8.7万元,试计算工程实际造价及竣工结算价款。
(计算结果有小数的均保留三位小数)
预付款=76.6×(1+10%)×20%=16.852(万元)
开工前支付的措施项目款=3×(1+10%)×85%=2.805(万元)
2.(1)甲种材料价格为85元/m³,甲增加材料款=500×(85-80)×(1+15%)=2875(元)由于(50-40)/40=25%>5%,乙增加材料款=400×40×20%×(1+15%)=3680(元)
C分项工程的综合单价=280+(2875+3680)/1000=286.555(元/m³)
(2)3月份完成的分项工程费=32.4/3+1000/3×286.555/10000=20.352(万元)
(3)3月份业主应支付的工程款=20.352×(1+10%)×85%+(9-3)/3×(1+10%)×85%-16.852/2=12.473(万元)
3.第3月末分项工程和单价措施项目
累计拟完工程计划费用=10.8+32.4+28×2/3=61.867(万元)
累计已完工程计划费用=10.8+32.4×2/3+28×2/3=51.067(万元)
累计已完工程实际费用=10.8+32.4×2/3+1000×2/3×286.555/10000=51.504(万元)
进度偏差=累计已完工程计划投资-累计拟完工程计划投资=(51.067-61.867)×1.1=-11.880(万元),实际进度拖后11.88万元。
费用偏差=累计已完工程计划投资-累计已完工程实际投资=(51.067-51.504)×1.1=-0.481(万元),实际费用增加0.481万元。
4.工程实际造价=(76.6+9+2.4+8.7)×(1+10%)=106.370(万元)
竣工结算价=106.370×(1-3%-85%)=12.764(万元)
你可能感兴趣的试题
最新试题
(2024年) 某工程项目发承包双方签订了施工合同,工期6个月。 合同中有关工程内容及价款约定如下: 1.分项工程(含单
(2023年) 某施工项目发承包双方签订了工程合同,工期6个月。工程内容及其价款约定如下: 1.分项工程项目4项,总费用
(2022年) 某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内容及其价款约定如下: 1.分项工程项目4
(2021年) 某施工项目发承包双方签订了工程合同,工期6个月。有关工程内容及其价款约定如下: 1.分项工程项目4项,有
(2020年) 某工程项目发包人与承包人签订了施工合同,工期4个月,工作内容包括A、B、C三项分部分项工程,综合单价分别
(2019年) 某施工单位以低于最高投标限价2.8%的报价投标某工程项目,并获得中标。发承包双方签订了工程施工合同,工期
(2018年) 某施工项目发承包双方签订了工程合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目4项,费
(2017年) 某工程项目发承包双方签订了施工合同,工期为4个月。有关工程价款及其支付条款约定如下: 1.工程价款: (
(2016年) 某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程的造价数据与经批准的施工进度计划如表6-2-
(2015年) 某工程项目发包人与承包人签订了施工合同,工期4个月,工程内容包括A、B两项分项工程,综合单价分别为360
