2025年建设工程造价案例分析(土建、安装)九套模拟题

◇ 本卷共分为 1大题 100小题,作答时间为 240分钟,总分 1000 分,36 分及格。

一、案例分析 (根据所给材料回答问题。)
1 简答题某拟建工业项目的基础数据如下:
1.固定资产投资估算总额为5263.90万元(其中包括无形资产600万元)。建设期2年,运营期8年。
2.本项目固定资产投资来源为自有资金和贷款。自有资金在建设期内均衡投入;贷款本金为2000万元,在建设期内每年均衡贷入1000万元。贷款年利率10%(按年计息)。贷款合同规定的还款方式为:运营期的前4年等额还本付息。无形资产在运营期8年中均匀摊入成本。固定资产残值300万元,按直线法折旧,折旧年限12年。
3.企业适用的增值税税率为13%,增值税附加税率为12%,企业所得税税率为25%。
4.项目流动资金全部为自有资金。
5.企业每年按10%计提法定盈余公积金。
6.股东会约定正常年份按可供投资者分配利润50%比例,提取应付投资者各方的股利。运营期的头两年,按正常年份的70%和90%比例计算。

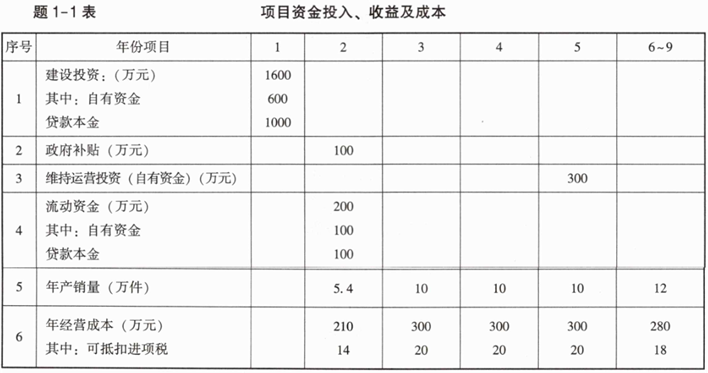

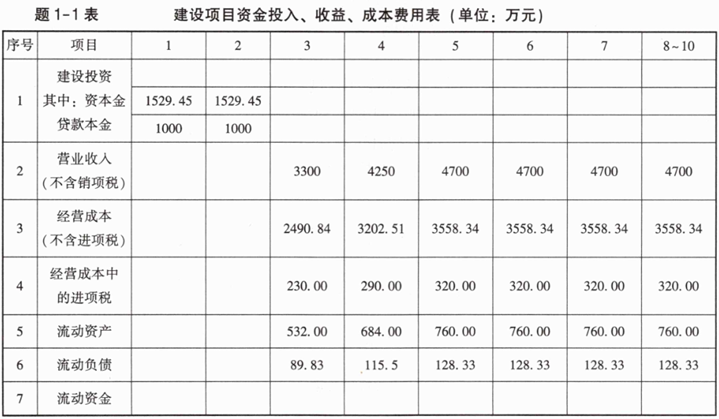

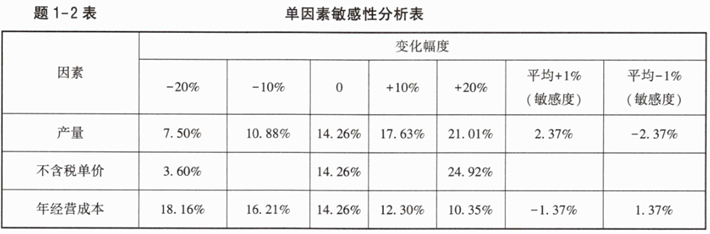

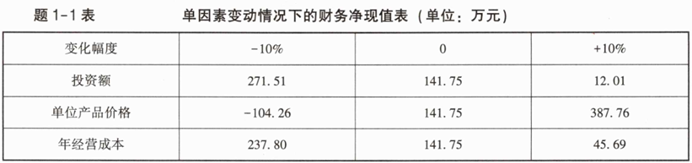

7.项目的资金投入、收益、成本,见题1-1表。
8.假定建设投资中无可抵扣固定资产进项税额。

问题:
1.列式计算建设期贷款利息、运营期年固定资产折旧费、年无形资产摊销费。
2.填写运营期各年的流动资金,并分别列式计算运营期第1年应还本金、利息。
3.列式计算运营期第1年的总成本费用(不含税)、利润总额、净利润及应付股利。
4.填写计算期第1年~第3年的财务计划现金流量表,根据计算期第3年的累计盈余资金说明是否满足还款要求。
(计算结果保留两位小数)
插入图片
2 简答题某市重点工程项目拟采用2024版工程量清单计价方式进行施工招标,合同类型为单价合同。在招标投标过程中,有下列事件发生:
事件1:招标文件中要求投标人必须认真核查招标文件中的分部分项工程量清单及措施项目清单,并为其完整性和准确性负责。
事件2:某造价咨询企业接受了该项目最高投标限价的编制,认为最高投标限价无须保密,因此又拟接受该项目某投标人的委托,为其编制投标报价文件。
事件3:投标人A在对招标文件分析中,发现业主所提出的工期要求过于苛刻,且合同条款中规定每拖延1天工期,罚合同价的1%。若要保证实现该工期要求,必须采取特殊措施,从而大大增加成本。因此,该投标人在投标文件中说明业主的工期要求难以实现,因而按自己认为的合理工期(比业主要求的工期增加6个月)编制施工进度计划,并据此报价。
事件4:在规定的开标时间前1小时,投标人B又递交了一份补充材料,声明将原报价降低4%,并详细说明了需调整的各分部分项工程的综合单价及相应总价。但是,招标人认为,根据国际上“一标一投”的惯例,一个承包商不得递交两份投标文件,因而拒收承包商的补充材料。

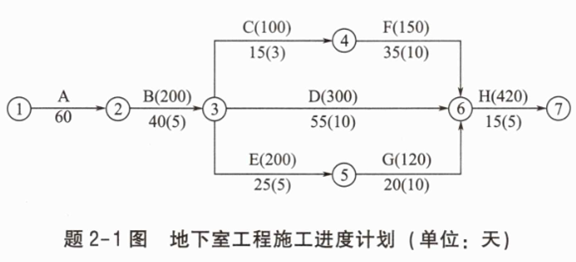

投标人C拟对该项目地下室工程的进度计划进行调整,初步进度计划如题2-1图所示,所有工作计划按最早开始时间安排,计划工期为170天。箭线上方括号外字母表示工作名称,括号内数字表示压缩一天所需的赶工费用(单位:元);箭线下方括号外数字表示该工作的持续时间(单位:天),括号内数字表示可压缩时间(单位:天)。

投标人D拟定的初步进度计划如题2-2图所示,计划工期290天,其中G、I、J共用一台机械,该机械原计划进场时间为第90天末,工作F、H的原计划结束时间分别为第150天、第210天。

问题:
根据背景,完成以下单项选择题与多项选择题,单项选择题只有一个正确选项,多项选择题至少有2个正确选项。
(一)单项选择题
1.下列关于事件1的判断,正确的是()。
A.分部分项工程量清单的准确性、完整性应由招标人负责
B.分部分项工程量清单的准确性、完整性应由投标人负责
C.分部分项工程量清单的准确性、完整性应由编制人负责
D.按项编制的措施项目清单的完整性及准确性由招标人负责
2.下列关于事件2的判断,错误的是()。
A.工程造价咨询人不得就同一工程既接受招标人委托编制工程量清单、最高投标限价,又接受投标人委托编制投标报价,或同时接受两个及以上投标人的委托编制投标报价
B.工程造价咨询人可就同一工程既接受招标人委托编制工程量清单、最高投标限价,又可接受投标人委托编制投标报价,或同时接受两个及以上投标人的委托编制投标报价
C.工程造价咨询人不得就同一工程既接受承包人的委托进行工程结算编制,又接受发包人的委托进行工程结算核对、审计等工作
D.工程造价咨询人接受委托进行工程结算编制、核对、审计等工作,不得再接受委托进行同一工程的工程造价鉴定工作
3.事件3中,投标人A采用的是下列哪种报价技巧?其运用是否妥当?()
A.增加建议法,运用妥当
B.增加建议法,运用不当
C.多方案报价法,运用妥当
D.多方案报价法,运用不当
4.事件4中,投标人B采用的是下列哪种报价技巧?其运用是否妥当?()
A.突然降价法,运用不当
B.突然降价法,运用妥当
C.无利润算标法,运用妥当
D.无利润算标法,运用不当
5.事件4中,招标人的做法是否妥当?说明理由。()
A.妥当,因为投标人在投标截止前可以补充任意文件
B.妥当,因为投标人在投标截止时间之前所递交的任何正式书面文件都是独立的投标文件
C.不妥,因为该补充文件与原投标文件共同构成一份投标文件,而不是两份相互独立的投标文件
D.不妥,因为投标的所有文件应当在投标前一次性提交完整
6.投标人C拟定的地下室工程进度计划的关键线路是哪一条?()
A.A→B→D→H
B.A→B→C→F→H
C.A→B→E→G→H
D.A→B→D→H,A→B→C→F→H
7.投标人C拟定的地下室工程进度计划中,H工作的最早开始时间、最早完成时间、总时差、自由时差分别是()天。
A.150,165,5,5
B.145,160,10,10
C.140,155,20,20
D.155,170,0,0
8.若投标人C要实现目标工期155天,下列哪个赶工方案,既经济又保证目标工期能实现。()
A.工作B压缩5天,工作D先压缩10天
B.工作B压缩5天,工作D先压缩5天,然后工作C和工作D同时压缩5天
C.工作B压缩5天,工作D先压缩5天,然后工作C和工作D同时压缩3天,最后工作H压缩2天
D.工作B压缩5天,工作D压缩8天,最后工作H压缩2天
9.若投标人C要实现目标工期155天,按最经济赶工方案,其赶工费用为()元。
A.4000
B.4540
C.4550
D.4840
10.投标人D拟定的早时标进度计划的关键线路是哪一条?()
A.①-→③-⑥-→⑧-⑨→⑩
B.①-→(②⑤-⑥-⑨-→⑩
C.①→③-→④→⑦-→⑧-→⑨-→⑩
D.①-②-④-⑦⑧-⑨-⑩
(二)多项选择题
1.根据2024版清单计价标准,下列叙述正确的是()。
A.清单计价标准适用于建设工程设计、施工发承包及实施阶段的计价活动。其他的计价活动可参照应用
B.发承包双方中的任一方,应对出具的工程造价成果文件的质量向另一方负责
C.接受委托的承担工程造价文件编制与核对的工程造价咨询人及其从业人员,应对其工程造价成果文件的质量向委托方负责
D.发承包双方中的任一方应就其委托并确认的工程造价咨询人编制与核对的工程造价成果文件的质量,向另一方负责
E.工程造价咨询人出具的工程量清单、最高投标限价、投标报价、工程计量、合同价款调整和期中支付、工程结算与支付等工程造价成果文件,应由造价专业人员编制,由一级注册造价工程师审核签字并加盖执业专用章
2.最高投标限价清单项目价格可依据招标工程技术标准规范、交付标准和招标文件要求,并结合下列工程价格信息及造价资讯进行编制()。
A.近期完成的类似工程最高投标限价、施工图预算、设计概算、成本估算的价格
B.近期获得的类似工程市场竞争合理投标单价
C.当地公布的预算定额
D.近期人工、材料、施工机具使用的市场价格和相关价格指数或投标价格指数等
E.通过市场询价获得的人工、材料、施工机具、清单项目综合单价等相关合理工程价格
3.根据投标人D拟定的早时标进度计划,下列叙述正确的是()。
A.G、I、J共用的机械,原计划在现场闲置50天
B.G、I、J共用的机械,原计划在现场闲置40天
C.G、I、J共用的机械,原计划第90天末(第91天)进场,第290天末(第291天)退场
D.G、I、J共用的机械,原计划在现场工作时间为150天
E.G、I、J共用的机械,原计划在现场工作时间为140天
4.下列关于投标人D为使G、I、J共用机械在施工现场的闲置时间最短,叙述正确的是()。
A.该机械第115天末(即第116天)进场,闲置时间最短
B.该机械第120天末(即第121天)进场,闲置时间最短
C.该机械第125天末(即第126天)进场,闲置时间最短
D.最短闲置时间15天
E.最短闲置时间20天
5.假定投标人D中标,在施工J工作时,因甲方采购的材料比计划晚到3天,站位承包商角度,可以提出的索赔包括()。
A.仅可以提出工期索赔
B.仅可以提出费用索赔
C.可以提出工期索赔
D.可以提出费用索赔
E.工期与费用索赔均不成立
插入图片

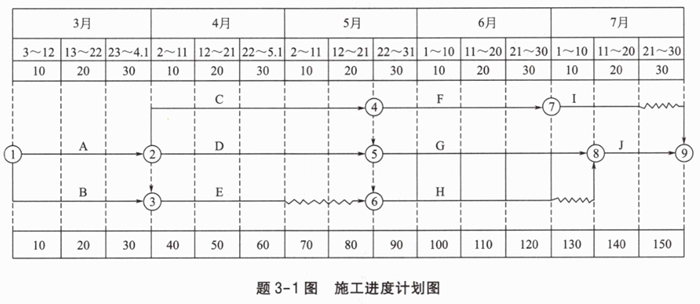

3 简答题某工程按2024版清单计价标准签订了施工单价合同,甲乙双方约定合同工期为30周,合同价为827.28万元,管理费为人工费、材料费、机械费之和的18%,利润率为人工费、材料费、机械费、管理费之和的5%,该合同不涉及专业工程暂估价,增值税税率为9%。合同约定因物价变化引起合同人工费、主要材料费、施工机具使用费中的燃料动力费可以按价格指数调差法进行价格调整,人工费、主要材料费和施工机具使用费中的燃料动力费占合同价的比例分别为22%、40%和3%。
该工程的D工作和H工作安排使用同一台施工机械,机械每天工作一个台班,机械台班单价为1000元/台班,台班折旧费为600元/台班,施工单位编制的施工计划,如题3-1图所示,各项工作都按照最早开始时间安排。

施工过程中发生如下事件:
事件1:考虑物价上涨因素,业主与施工单位协商后对人工费、主要材料费、施工机具使用费中的燃料动力费分别上调5%、6%、2%。
事件2:因业主设计变更新增F工作,F工作为D工作的紧后工作,为H工作的紧前工作,持续时间为6周,经双方确认,F工作的分部分项工程的人工费、材料费和机械费之和为120万元,措施项目费为6万元。
事件3:G工作开始前,业主对G工作的部分施工图纸进行修改,由于未能及时提供给施工单位,致使G工作延误6周,经双方协商,对仅因业主延迟提供的图纸而造成的工期延误,业主按原合同工期和价格确定分摊的每周管理费标准补偿施工单位管理费。
上述事件发生后,施工单位在合同规定的时间内向业主提出索赔并提供了相关资料。
问题:
1.事件1中,采用价格指数调差法计算调整后的合同价款为多少万元?
2.事件2中,列式计算F工作的合同价款为多少万元?
3.事件2发生后,以工作表示的关键线路是哪一条?列式计算应批准延长的工期和可索赔的工程价款(不含F工作)。
4.列式计算原合同工期分摊的每周管理费应为多少万元(以原合同中管理费为基数分摊)?业主应批准补偿的管理费为多少万元?
(列出具体的计算过程,计算结果以“万元”为单位,保留两位小数)
插入图片

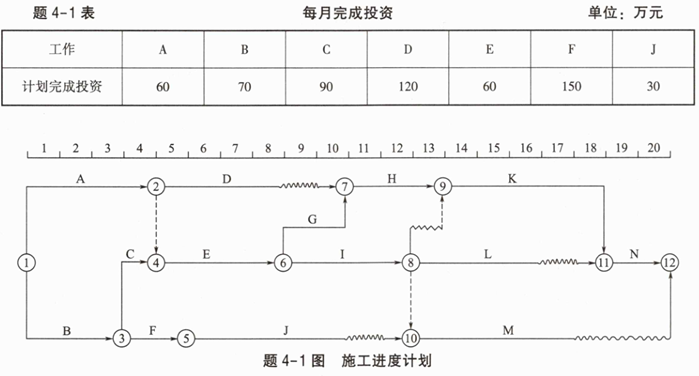

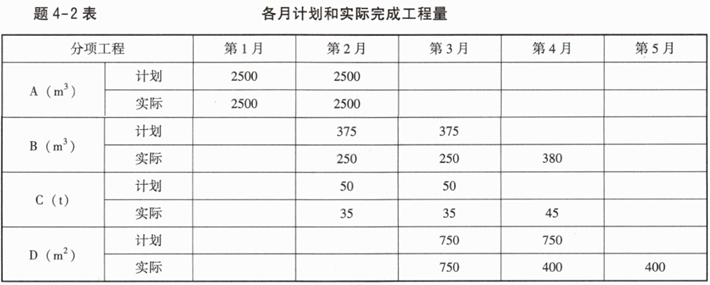

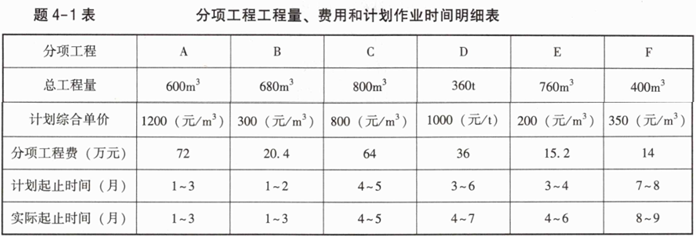

4 简答题某工程项目发包人与承包人按2024版清单计价标准签订了施工总价合同,工期5个月。分部分项工程的造价数据与经批准的施工进度计划见题4-1表;其他措施项目费用9万元(其中含安全生产措施费3万元);暂列金额12万元。管理费和利润为不含税人材机费用之和的15%,增值税税率为9%。安全生产措施费在竣工结算时按不含安全生产措施费的税前工程造价的3%调整,其余措施费不予调整。

有关工程价款结算与支付的合同约定如下:
1.开工前发包人向承包人支付签约合同价(扣除暂列金额)的20%作为工程预付款,预付款在第3、4个月平均扣回;
2.安全生产措施费工程款于开工前预付50%;除模板工程外,其他措施项目费用工程款在开工后的前3个月平均支付;
3.分项工程及模板工程价款按实际施工进度逐月结算;
4.发包人按每次承包人应得的工程款的85%支付;
5.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付;
6.D分项工程所需的主材用量为612m³,招标时材料暂估价为60元/m³。该工程如期开工,施工中发生了经承发包双发确认的以下事项:
(1)B分项工程的实际施工时间为2~4月;
(2)D分项工程主材实际购买价为65元/m³;
(3)第4个月新增工程价款2.64万元,不影响工期。
问题:
1.列式计算含税合同价为多少万元?工程预付款是多少万元?开工前支付的安全生产措施项目工程款为多少万元?
2.列式计算D分项工程调整后的综合单价是多少元/m³?D分项工程费用增减多少万元?3月份完成的分部分项工程费用是多少万元?3月份发包人应支付的工程款是多少万元?
3.列式计算第3月末累计分项工程拟完工程计划投资、已完工程计划投资、已完工程实际投资,并分析进度偏差(投资额表示)与投资偏差(投资额表示)。
4.列式计算工程实际造价及竣工结算价款。
(计算结果均保留三位小数)
插入图片
5 简答题I土木建筑工程
背景:
某办公楼项目已通过竣工验收,合同双方开始办理工程竣工结算事宜。竣工资料显示:该项目为办公楼工程,钢筋混凝土框架结构,梁板式筏形基础,建筑面积700m²,室外地坪标高-0.1m,地上3层,首层板顶结构标高为3.870m,其工程竣工图之基础平面图、剖面图、基础顶~3.870m柱平法配筋图、3.870m梁板配筋图如题5-I-1图~题5-I-4图所示。

图纸补充说明:

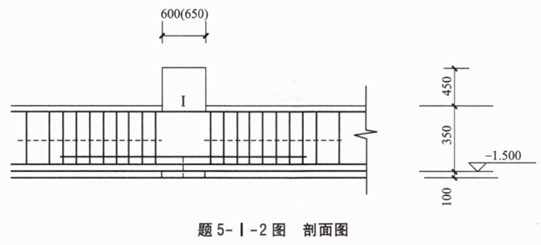

1.筏板底标高为-1.500m,基础梁底平板底;
2.筏板板厚为350mm;
3.筏板底垫层用C20素混凝土,厚度为100mm,每边向外扩100mm;
4.未标注的基础梁、框架梁、梁中线与轴线居中;

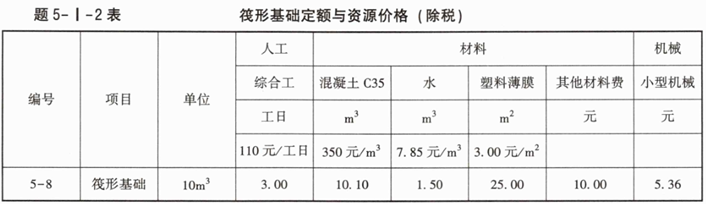

5.板B1厚度为120mm,板B2厚度为100mm,板B3厚度为130mm。

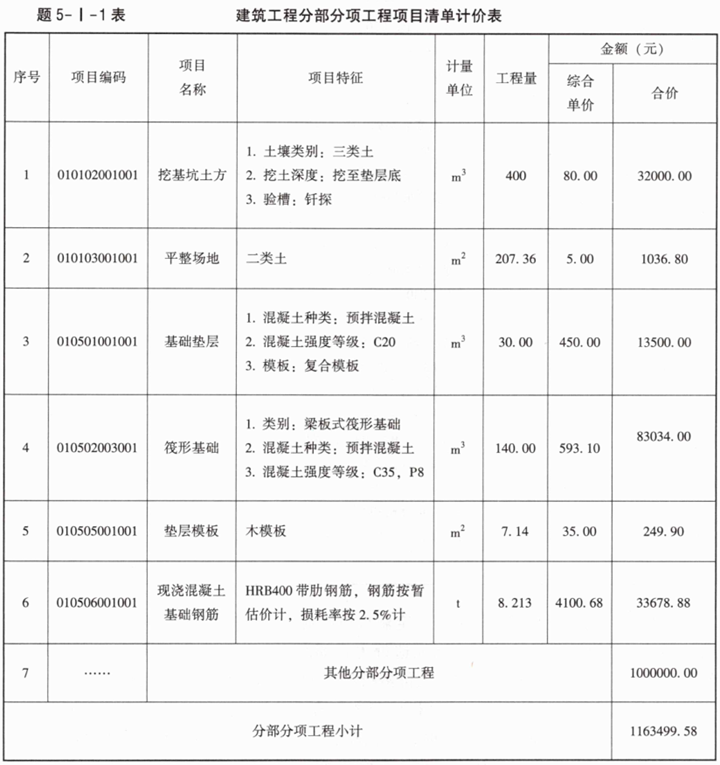

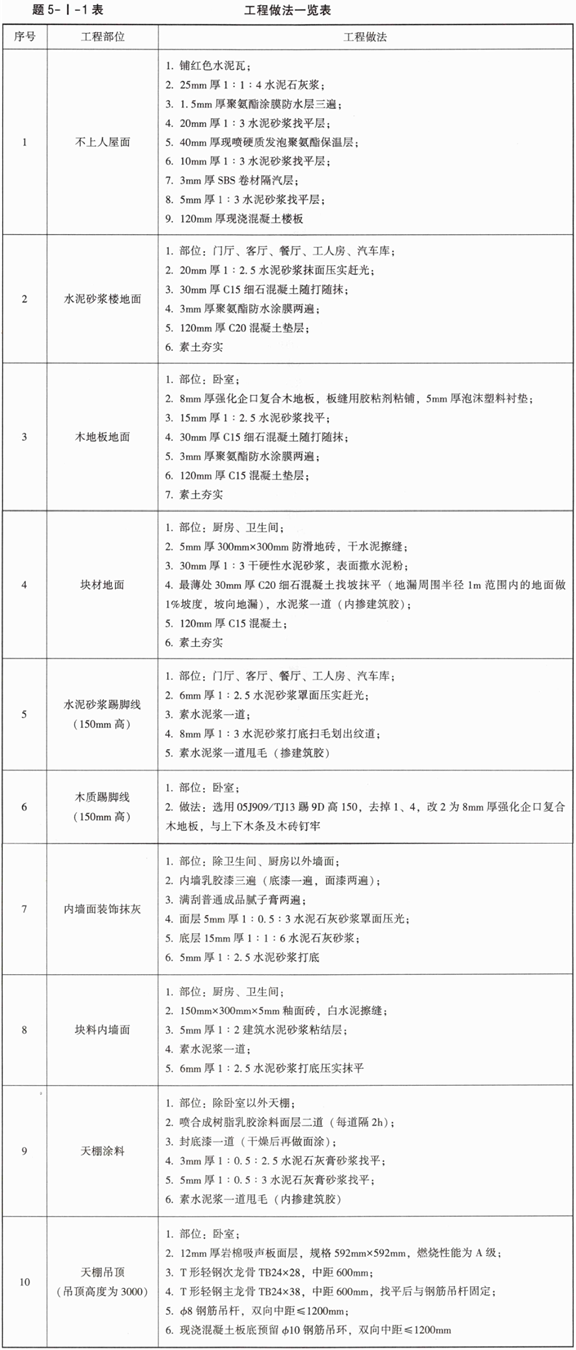

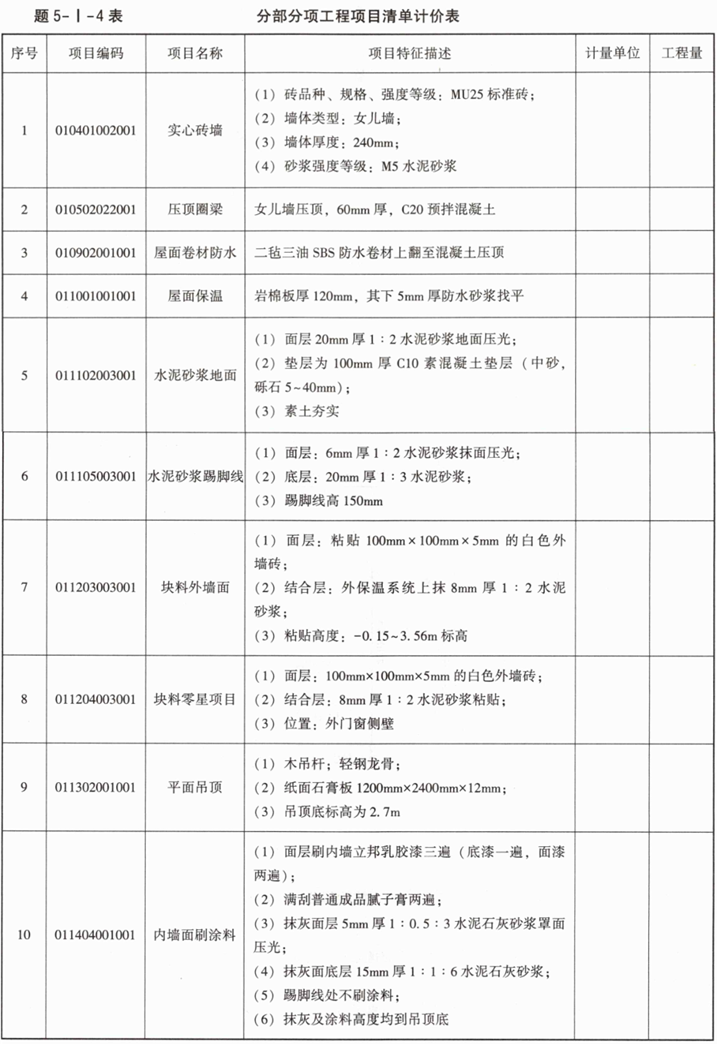

中标承建该工程的承包商投标时的建筑工程分部分项工程项目清单计价表如题5-I-1表所示。

问题:

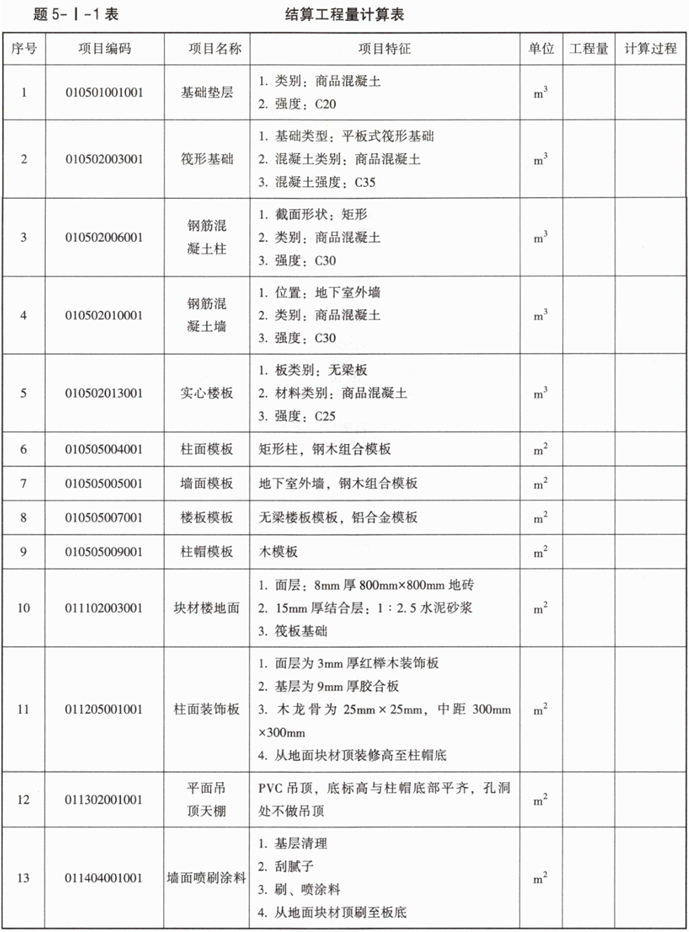

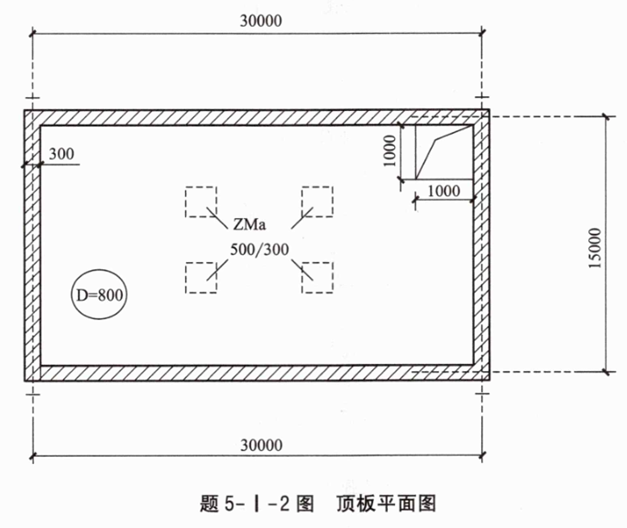

1.根据背景中的竣工图及相关数据,按《房屋建筑与装饰工程工程量计算规范》GB/T50854—2024的计算规则,补充填写完成题5-I-2表中各分部分项工程清单的计算过程与结算工程量。现浇混凝土筏形基础钢筋按每立方米60kg计。(计算结果保留小数点后两位,钢筋工程保留小数点后三位)

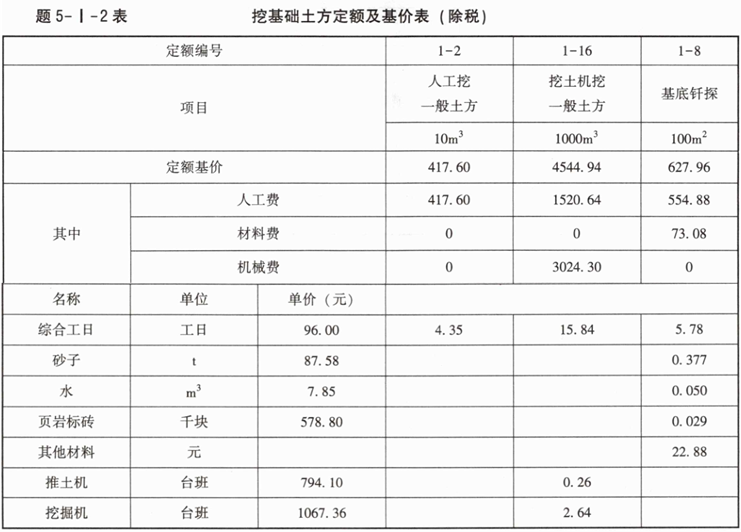

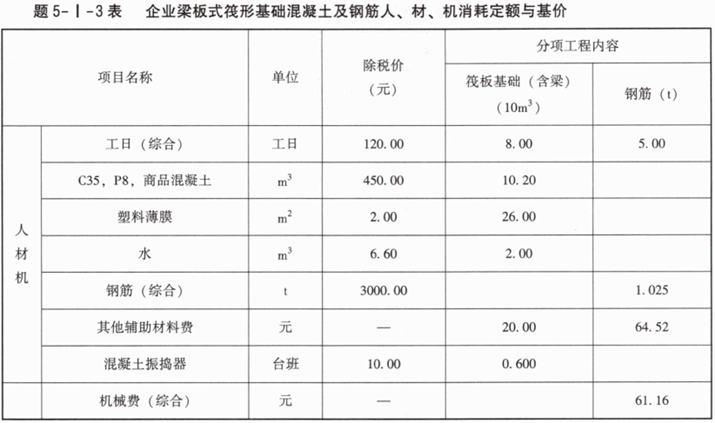

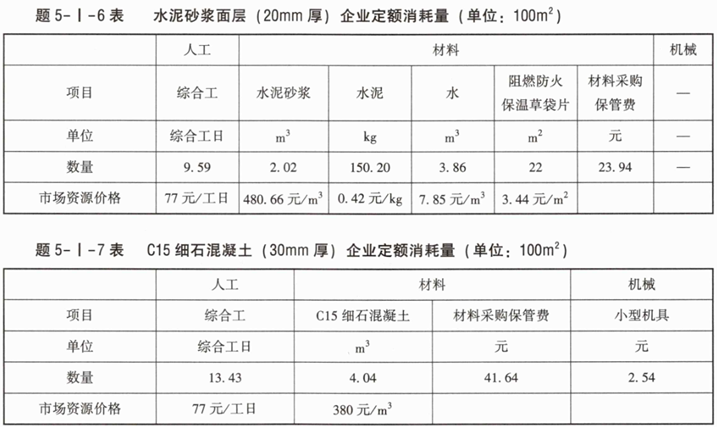

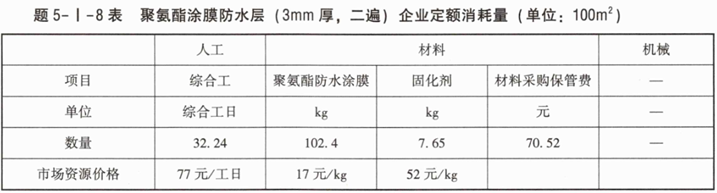

2.中标承包商投标报价时的企业定额与预算基价见题5-I-3表,合同约定:梁板式筏形基础混凝土材料结算时按当地造价主管部门规定的造价信息指数进行调整。已知投标报价时当期商品混凝土材料的价格指数为110,施工结算时该混凝土价格指数为105。该分项工程管理费按人工费、机械费之和的20%计,利润按人工费、机械费之和的10%计,增值税税率9%。结算时,承包商造价工程师对筏形基础混凝土分项工程进行了人材机消耗量、费用及结算价款的全面分析,列式计算该筏形基础混凝土分项工程结算时人材机的消耗量,并补充填写完成题5-I-4表的相关内容。(计算结果保留两位小数)

3.招标文件规定:投标时钢筋工程按暂估单价3000元/t计,损耗率按2.5%计,实际施工时按双方确认的采购价格进行结算。已知结算时双方确认的钢筋价格为3500元/t,钢筋工程管理费和利润分别为人工费的30%和20%,结合问题2中的钢筋人、材、机消耗定额表,编制结算时钢筋工程综合单价分析表(题5-I-5表)。

4.竣工结算时,除问题2、问题3外,该项目其他分部分项费用与投标报价时一致,请根据问题1、问题2、问题3的计算结果及背景资料,按2024版清单计价标准,编制该项目建筑工程结算分部分项工程项目清单计价表(题5-I-6表)。

5.该项目建筑工程的安全生产措施费按分部分项工程项目费用中人机合计的5%计取,其他措施项目费用按分部分项项目费用中人机合计的25%计取,分部分项工程项目费用中的人工费、材料费、机具使用费比例分别为20%、50%、8%,招标时其他项目费用中暂列金额为10万元,施工过程中发生的索赔及新增工程费为5万元,增值税税率为9%。
利用前述问题的计算结果,列式计算竣工结算时安全生产措施费、措施项目费、增值税,并编制该项目建筑工程竣工结算汇总表(题5-I-7表)。

插入图片
6 简答题Ⅱ管道和设备工程

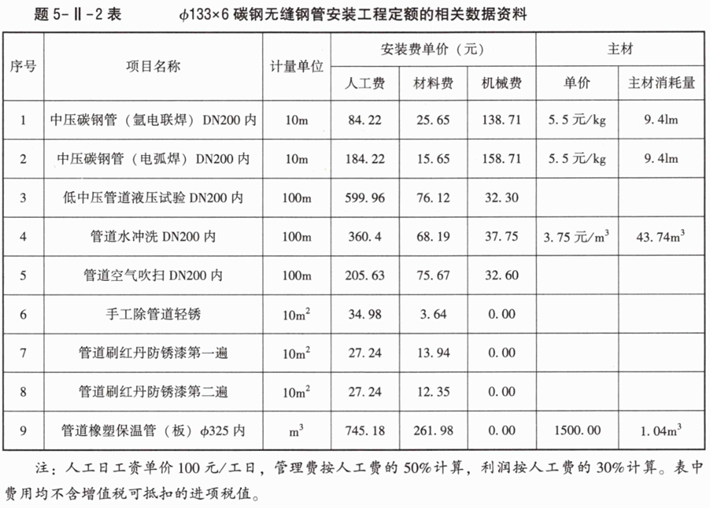

管道工程有关背景资料如下:

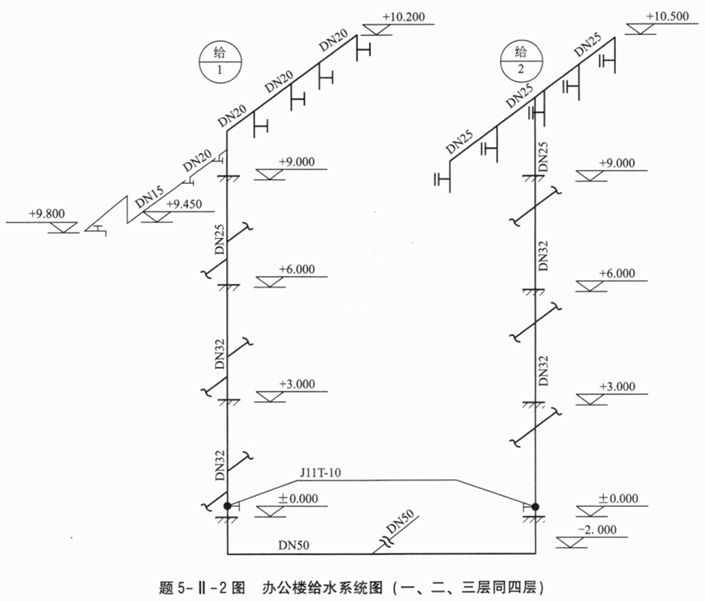

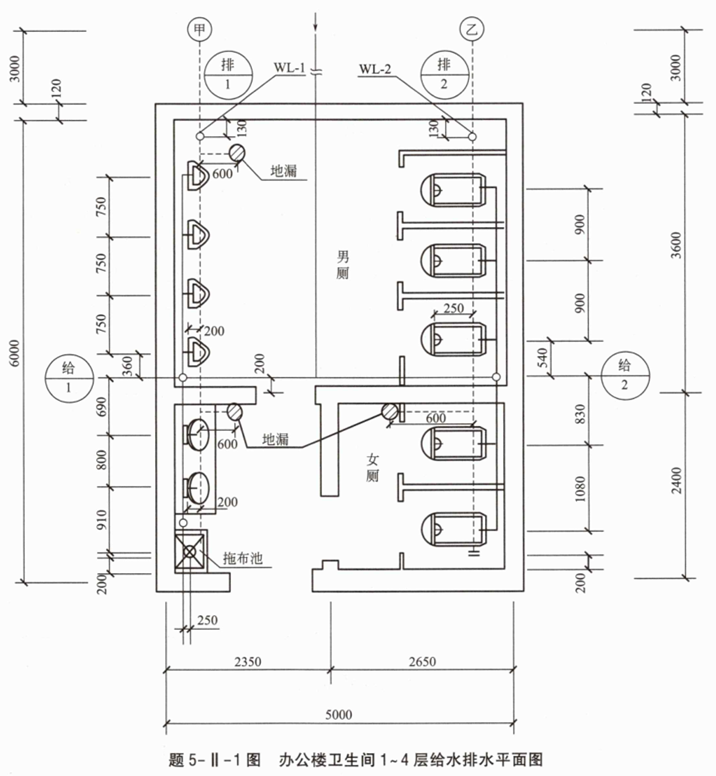

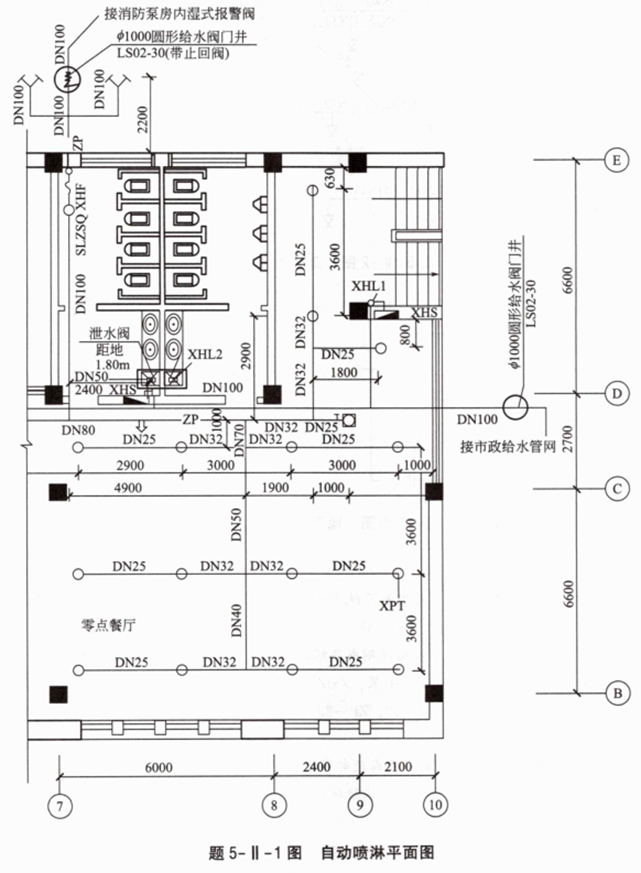

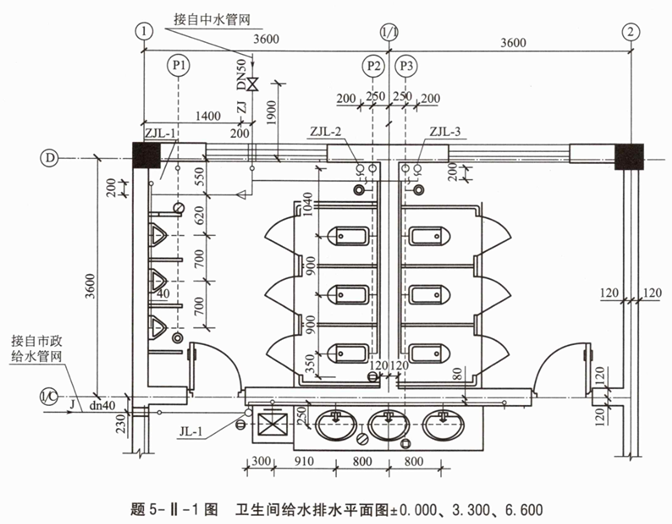

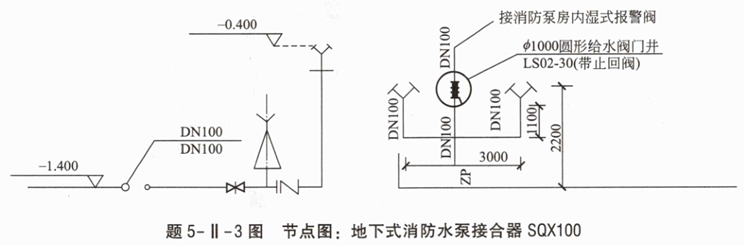

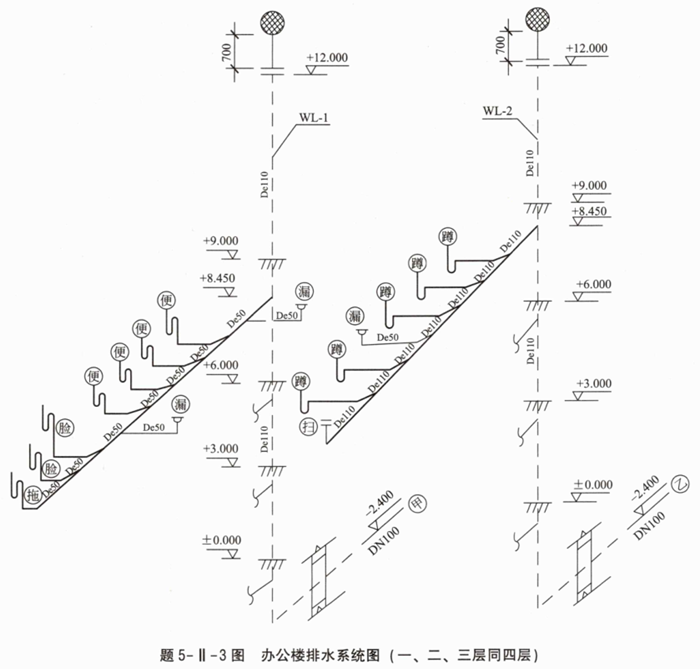

1.某办公楼卫生间给水排水施工图如题5-Ⅱ-1图~题5-Ⅱ-3图所示。

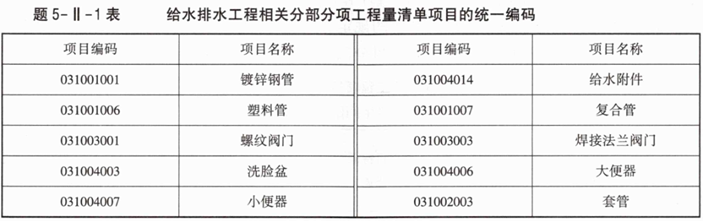

2.给水排水管道系统及卫生器具相关分部分项工程量清单项目的统一编码见题5-Ⅱ-1表。

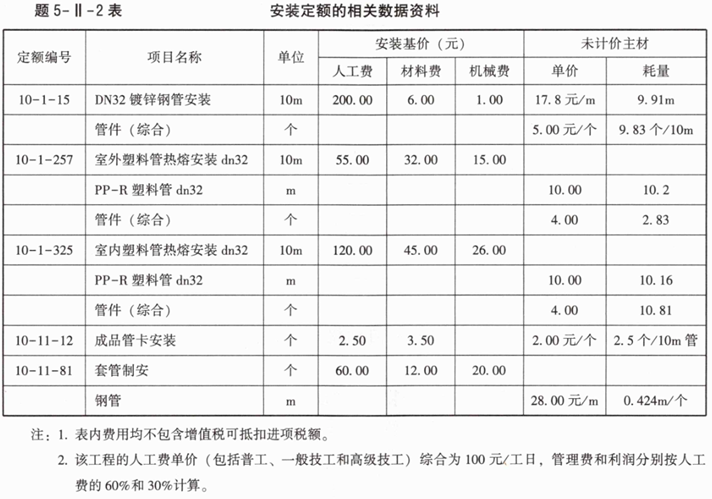

3.该工程室内给水管道DN32安装定额的相关数据资料见题5-Ⅱ-2表。
问题:
1.按照题5-Ⅱ-1图~题5-Ⅱ-3图所示内容,依据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024及其相关规定,计算出所有给水管道、排水管道的清单工程量,并写出其计算过程。

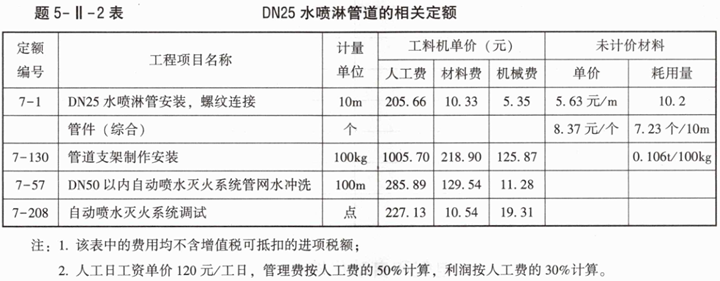

2.按照背景资料中的相关数据和题5-Ⅱ-1图~题5-Ⅱ-3图中所示要求,根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024和《建设工程工程量清单计价标准》GB/T50500—2024的规定,编列出给水管道系统、排水管道系统的分部分项工程量清单项目,相关数据填入题5-Ⅱ-3表中。

说明:
1.图示为某办公楼卫生间,共4层,层高为3m,图中平面尺寸以“mm”计,标高均以“m”计。墙体厚度为240mm。
2.给水管道均为镀锌钢管,螺纹连接。给水管道与墙体的中心距离为200mm。
3.卫生器具全部为明装,安装要求均符合《全国统一安装工程预算定额》所指定标准图的要求,给水管道工程量计算至与大便器、小便器、洗面盆支管连接处止。其安装方式为:蹲式大便器为手压阀冲洗;挂式小便器为延时自闭式阀冲洗;洗脸盆为普通冷水嘴;成品拖布池为落地式安装,普通水龙头。
4.排水管道出户管采用DN100铸铁管,承插式连接,排出管埋深-2.4m,排水管道出户的第一个排水检查井距建筑外墙3m;除排出管外,其余排水管均为UPVC塑料管,粘结。其中,WL-1与WL-2的排水立管均采用De110的UPVC塑料管,排水管道中心距墙的安装距离为130mm;各层排水横管由标高H-0.55m处引至各层卫生间内卫生器具,排水横管安装长度距卫生间墙体为0.2m;大便器与排水横管的连接管长度为0.25m,地漏与排水横管的连接管长度为0.6m,小便器、洗脸盆、拖布池排水口与排水横管的连接管长度为0.2m。De50排水地漏带水封,De110地面扫出口与地面平齐,立管检查口设在各层排水立管上距地面0.5m处,伸顶通气管高出屋面0.7m,屋面处的标高为12.000m。
5.给水排水管道穿外墙均采用防水钢套管,给水管道穿内墙及楼板均采用普通钢套管。套管比管子均大两号。
6.给水管道安装完毕应做水压试验及消毒冲洗。排水管道安装完毕应做闭水试验,干管做通球试验。

3.按照背景资料中的相关数据和题5-Ⅱ-1图~题5-Ⅱ-3图所示要求,根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024和《建设工程工程量清单计价标准》GB/T50500—2024的规定,列式计算题5-Ⅱ-1图~题5-Ⅱ-3图中室内给水镀锌钢管DN32(安装、消毒、冲洗)的安装项目分部分项工程量清单的综合单价。
4.有一150t金属设备框架制作安装工程的发承包施工合同中约定:所用钢材由承包方采购供应,钢材单价变化超过5%时,其超过的部分按实调整。该工程招标时,发包方招标控制价按当地造价管理部门发布的市场基准价(信息指导价)4520元/t编制,承包方中标价为4500元/t。要求:(1)计算填列题5--4表“施工期间钢材价格动态情况”中各施工时段第四、五、六栏的内容;(2)列出各个时段钢材材料费当期结算值的计算式。(注:计算结果保留两位小数)

插入图片
7 简答题Ⅲ电气和自动化控制工程
工程背景资料如下:

1.题5-Ⅲ-1图、题5-Ⅲ-2图所示为某砖混结构住宅楼一楼的照明平面图及系统图。

2.该工程的相关定额、主材单价及损耗率见题5-Ⅲ-1表。

3.该工程人工费单价(综合普工、一般技工和高级技工)为100元/工日,管理费和利润分别按人工费的30%和10%计算。

4.相关分部分项工程量清单项目编码及项目名称见题5-Ⅲ-2表。

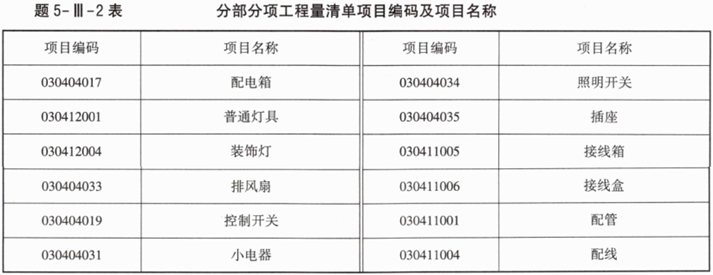

问题:
1.按照背景资料1~4项和题5-Ⅲ-1图、题5-Ⅲ-2图所示内容,根据现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程工程量计算标准》GB/T50856—2024的规定,计算各分部分项工程量,并将配管(PC20、PC40)和配线 (BV1.5mm²、BV2.5mm²、BV4mm²)的工程量计算式与结果填写清楚;计算各分部分项工程的综合单价与合价,编制完成题5-Ⅲ-3表。

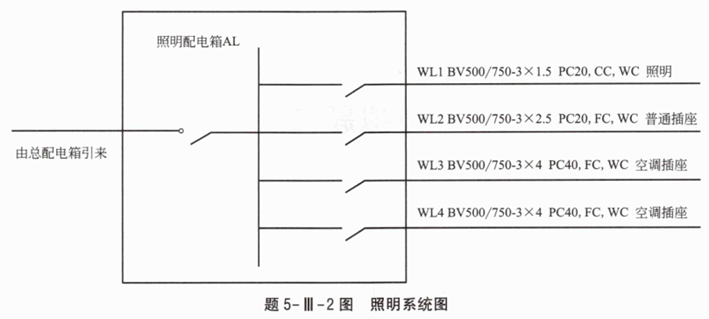

2.设定该工程“管内穿线BV2.5mm²”的清单工程量为60m,其余条件均不变,根据背景材料2中的相关数据,列式计算“管内穿线BV2.5mm²”综合单价。
(计算结果保留两位小数)

说明:

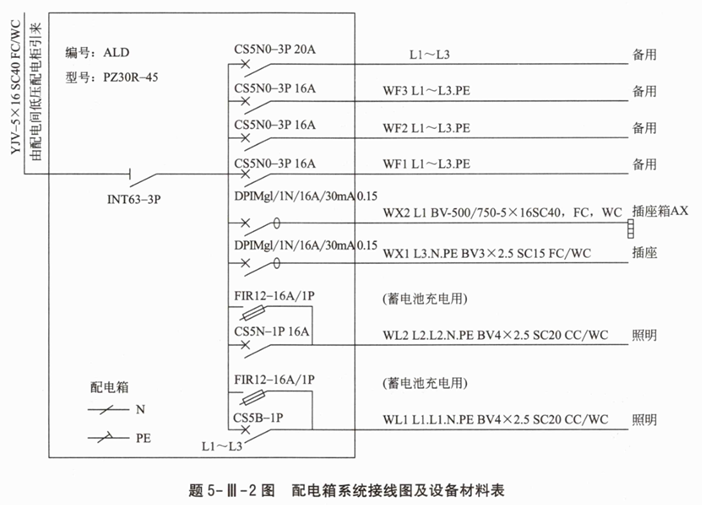

1.照明配电箱电源由本层总配电箱引来。
2.管路均为塑料管PC20或PC40,沿墙、楼板或顶板暗配,室内地平面标高除卫生间为-0.200m外,其余均为±0.000。配管进入地面或顶板内深度均按0.050m,顶管距本房间地平面均为3m高。
3.配管水平长度见括号内数字,单位为“m”。
4.图中水平配管括号外的数字代表该管内穿线的根数,其余未标注的水平配管穿线根数均为3根。
插入图片
8 简答题某企业拟在某城市新建A、B两个项目。
已知A项目可行性研究相关基础数据如下:
1.拟建项目建筑面积11000m²,其项目设计标准、规模与该企业2年前在另一城市的同类项目相同,已知已建同类项目的单位建安工程费用为1600元/m²,建安工程的综合用工量为4.5工日/m²,综合工日单价为80元/工日,建安工程费用中的材料费占比为50%,机械使用费占比为8%。考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费、机械使用费、人材机以外的综合税费的综合调整系数分别为1.1、1.05、1.08。
2.A项目的设备全部采用进口设备,经测算,进口设备购置费为8103.11万元,项目土地费用按600万元计算,除土地外的工程建设其他费用为340万元,项目的基本预备费率为10%,不考虑价差预备费。
已知B项目的可行性研究相关基础数据如下:
1.建设期1年,运营期10年。
2.项目建设投资为5500万元,全部形成固定资产(含可抵扣的进项税额100万元)。建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.44%(按年计息),约定的还款方式为运营期第1年按最大能力偿还,未偿还部分在运营期第2~5年按照等额还本、利息照付方式还清。
3.固定资产使用年限为10年,残值率为5%,直线法折旧。
4.项目运营期第1年投入自有资金200万元作为流动资金,流动资金在运营期末收回。
5.项目正常年份产量为156万件,单件不含税售价为10元/件,正常年份经营成本为400万元(不含可抵扣的进项税),正常年份经营成本中可抵扣进项税额为30万元。
6.项目运营第1年产量为设计产量的85%,第2年及以后各年均达到设计产量,运营期第1年的销售收入、经营成本中可抵扣的进项税均为正常年份的85%。
7.运营期第5年末,投入100万元的自有资金,优化调整产品结构,全部形成固定资产(不考虑可抵扣的进项税),新增固定资产使用年限同原固定资产剩余使用年限,残值率折旧方式和原固定资产相同。年收入不变。
8.项目增值税税率为13%,增值税附加税率为10%,企业所得税税率为25%。
9.运营期第1年不计提法定盈余公积金,不给股东分红。自运营期第2年起每年企业按10%提取法定盈余公积金,股东会约定正常年份按可供投资者分配利润50%比例,提取应付投资者各方的股利。
问题:
1.列式计算A项目建安工程费用的综合差异系数,并计算该项目的建安工程费用及建设投资额。
2.列式计算B项目运营期第1年总成本费用(不含税)及应还的本金。
3.列式计算B项目运营期第2年的税后利润、应付投资者股利、未分配利润、用于还本的利润。
4.列式计算B项目最后1年应缴纳的所得税,并用该年数据测算项目的总投资收益率与资本金净利润率。
5.如果B项目最后1年的税前利润要达到300万元,产量不变,列式计算其市场最低单价应为多少元/件?
(计算结果保留两位小数,金额单位:万元)
插入图片
9 简答题背景一:

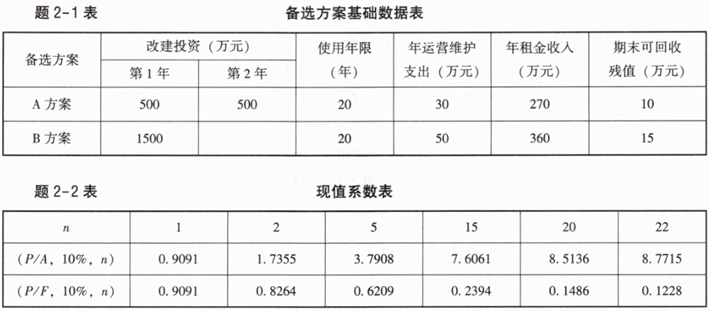

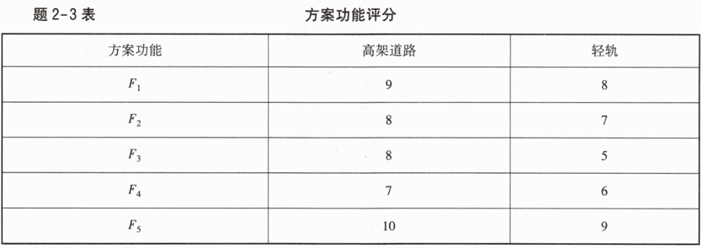

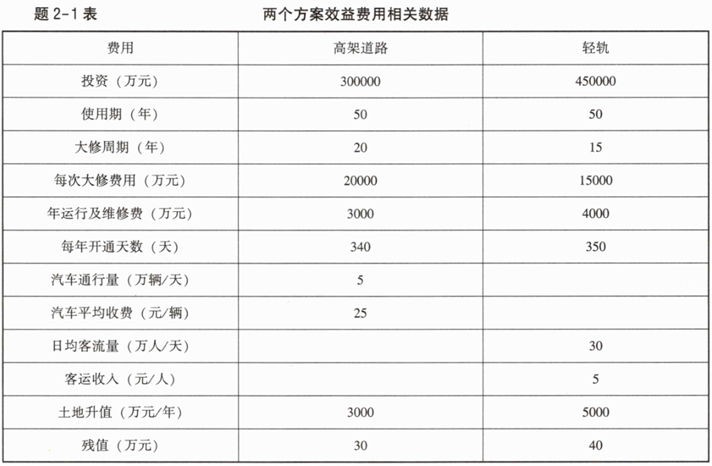

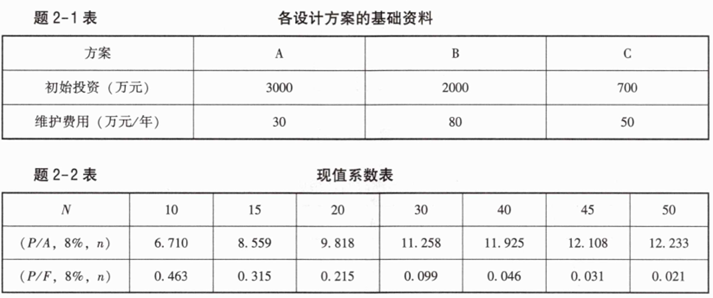

某写字楼项目有A、B、C三个设计方案,假设A、B、C三个方案的设计基础资料见题2-1表,建筑物使用年限50年,考虑未来经营中年租金收入的不确定性因素,A方案年租金收入为310万元、290万元、260万元的概率分别为0.30、0.60、0.10;B方案年租金收入为385万元、370万元、315万元的概率分别为0.20、0.50、0.30;C方案年租金收入为115万元、120万元、70万元的概率分别为0.35、0.55、0.10。(折现率按8%考虑,现值系数见题2-2表)

背景二:

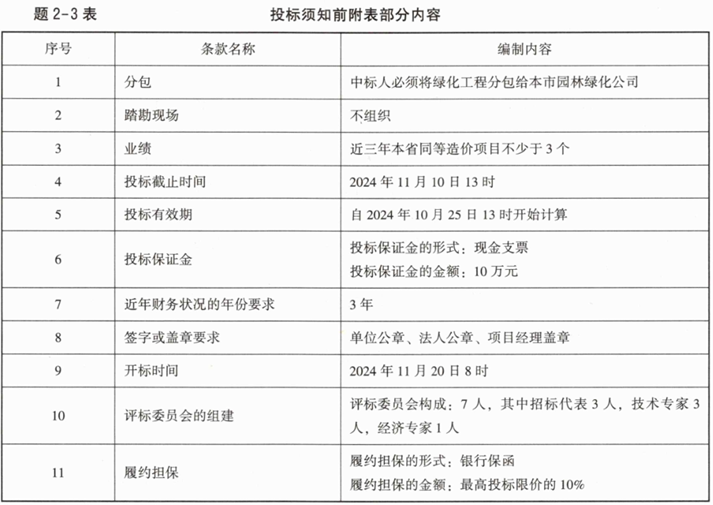

某招标项目最高投标限价400万元,2024年10月25日13时开始发售招标文件。投标须知前附表部分内容见题2-3表。

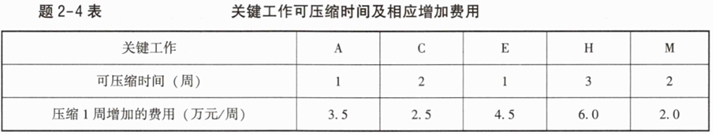

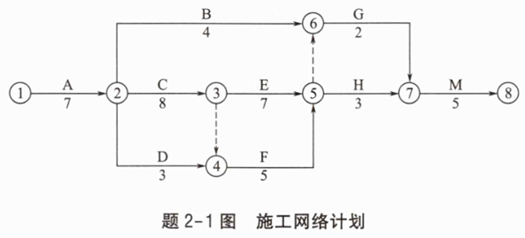

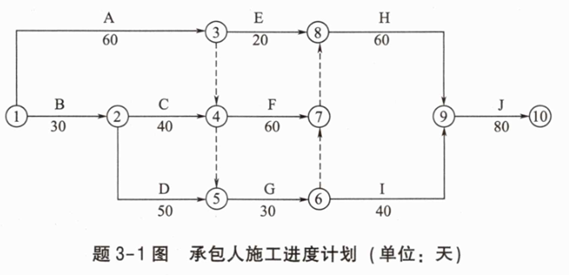

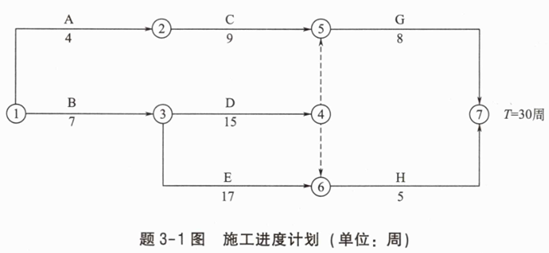

某施工单位决定参与某工程的投标,施工网络计划见题2-1图,工期30周,报价200万元。关键工作可压缩时间及相应增加费用见题2-4表。

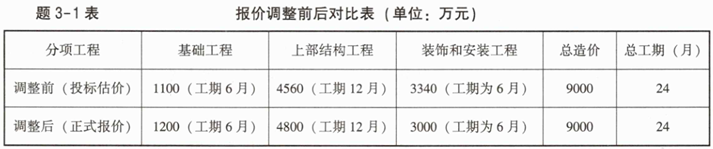

招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过30周,施工单位自报工期在30周基础上,每提前1周,其总报价降低4万元作为经评审的报价。
问题:
1.根据背景一,不考虑环境、社会因素的成本及收益,比较三个方案的净年值,应选择哪个方案?
根据背景二,回答下列问题:
2.投标须知前附表的内容是否妥当?说明理由。
3.为争取中标,该施工单位投标报价和工期各为多少?
4.评标价为多少万元?该施工单位如果中标,签约合同价为多少万元?(计算结果保留两位小数)
插入图片
10 简答题某工程项目,业主通过公开招标方式确定了承包商,双方按照2024版工程量清单计价标准签订了施工单价合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期奖1.2万元(含税费);工期每拖后1天,承包商承担逾期违约金1.5万元(含税费)。开工前承包商提交并经审批的施工进度计划,如题3-1图所示。

该工程如期开工后,在施工过程中发生了经监理人核准的如下事件:
事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B作业时间拖延4天,工人窝工20个工日,施工机械B闲置4天(台班费:800元/台班)。
事件2:4月25~26日,当地供电中断,导致工作C停工2天,工人窝工40个工日,施工机械C闲置2天(台班费:1000元/台班);业主要求施工单位对工作D不停工,改变施工方案,即改用手动机具替代原配动力机械D使工效降低,导致作业时间拖延1天,增加用工18个工日,原配动力机械D闲置2天(台班费:800元/台班),增加手动机具使用2天(台班费:500元/台班)。
事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日清晨才到场;5月24日发生了脚手架倾倒事故,因处理停工待料状态,承包商未及时重新搭设;5月26日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业。由此导致工作F持续停工5天,该工作班组20名工人持续窝工5天,施工机械F闲置5天(台班费:1200元/台班)。
截至5月末,其他工程内容的作业持续时间和费用均与原计划相符。以上事件承包商及时向监理人提出索赔。机械台班均按每天一个台班计。
问题:
根据背景,完成以下单项选择题、多项选择题与主观题,单项选择题只有1个正确选项,多项选择题至少有2个正确选项。
(一)单项选择题
1.站位承包角度,下列关于事件1索赔内容的叙述,正确的是()。
A.工期、费用均不能索赔,因为是承包商的责任
B.工期不能索赔,因为虽然是业主责任,但B延误4天没有超过它的总时差30天;费用不可以索赔,因为是有经验的承包商应该预测到的风险
C.工期可以索赔,因为是业主的责任;费用可以索赔,因为是业主责任
D.工期不能索赔,因为虽然是业主责任没有及时提供施工场地,但B延误4天没有超过它的总时差30天;费用可以索赔,因为业主责任没有及时提供施工场地给施工单位造成工人和机械窝工损失
2.站位承包商角度,下列关于事件2索赔内容的叙述,正确的是()。
A.不可以提出工期与费用的索赔,因为停电属于不可抗力
B.可以提出工期的索赔,因为停电属于不可抗力,且C是关键工作,但费用索赔不成立,因为属于承包商应承担的风险
C.可以提出工期与费用的索赔,因为停电是业主承担的风险事件,且C是关键工作
D.不可以提出工期的索赔,因为停电属于不可抗力,且C不是关键工作,但费用索赔成立,因为属于业主应承担的风险
3.站位承包商角度,下列关于事件3索赔内容的叙述,正确的是()。
A.不可以提出工期索赔,理由:F工作为非关键工作,业主责任延误4天,没有超过其总时差;针对业主负责采购的材料未按时进场而提出的费用索赔合理,因为这是由业主承担的风险事件;针对脚手架倾倒提出的索赔不合理,因为这是由承包商承担的风险事件
B.可以提出工期索赔,理由:业主责任延误且F工作为关键工作;针对业主负责采购的材料未按时进场而提出的费用索赔合理,因为这是由业主承担的风险事件;针对脚手架倾倒提出的索赔不合理,因为这是由承包商承担的风险事件
C.不可以提出工期索赔,理由:F工作为非关键工作,业主责任延误4天,没有超过其总时差;但所有的费用都可以索赔,因为属于业主的风险事件
D.不可以提出工期索赔,理由:F工作为非关键工作,业主责任延误4天,没有超过其总时差;所有的费用都不可以提出索赔,因为属于承包商的风险事件
 (二)多项选择题
1.站位承包商角度,下列关于各事件工期索赔的计算,正确的是()。
A.事件1可以索赔工期4天
B.事件1不能索赔工期
C.事件2可以索赔工期2天
D.事件2不可以索赔工期
E.事件3不能索赔工期
2.如果该工程最终按原计划工期(150天)完成,承包商是可获得提前工期奖还是需承担逾期违约金?相应的数额为多少?()。
A.承包商可获得2天赶工奖励
B.承包商可获得赶工奖励2.4万元
C.承包商逾期2天
D.承包商应承担逾期违约金3万元
E.承包商应承担逾期违约金2.4万元
3.已知该工程架子工工资为180元/工日,其他工种工人工资为150元/工日,人工窝工补偿标准为日工资的50%;机械闲置补偿标准为台班费的60%;管理费和利润的计算费率为人材机费用之和的10%(窝工不计),增值税税率9%。站位承包商角度,下列关于各事件费用索赔的计算,正确的是()。
A.事件1费用索赔不成立
B.事件2费用索赔不成立
C.事件1费用索赔合计为3727.80元
D.事件2费用索赔合计为10060.70元
E.事件3费用索赔合计为9679.20元

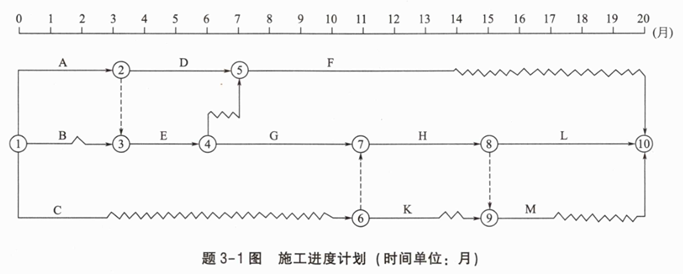

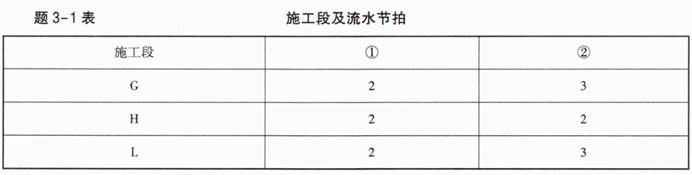

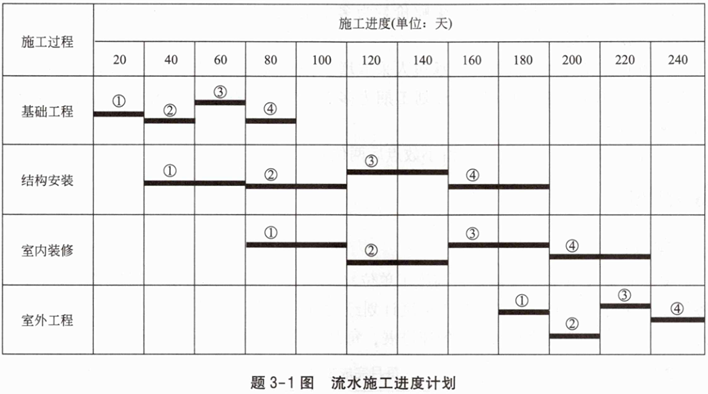

(三)按初始安排的施工进度计划(题3-1图),如果该工程进行到第6个月末时检查进度情况为:工作F完成50%的工作量;工作G完成80%的工作量;工作H完成75%的工作量;绘制实际进度前锋线,分析这三项工作进度有无偏差,并说明对工期的影响。
插入图片
11 简答题某工程采用2024版工程量清单计价标准确定了中标人,发包人和承包人签订了单价合同。合同内容包括六个分项工程,其分项工程工程量、费用和计划作业时间见题4-1表,措施项目费用30万元(其中安全生产措施费为分部分项费用的5%),暂列金额18万元,发包人供应材料108万元(不计入合同价)用于分项工程D(可按1%计取总承包服务费率),增值税税率为9%。合同工期8个月,工期奖罚3万元/月(含税费)。

有关工程价款支付条件如下:
1.开工前发包人向承包商支付分项工程合同价款的25%作为材料预付款,在开工后的第4~7个月平均扣回。
2.安全生产措施费工程款于开工前支付合同的70%,剩余的30%和其他措施费第1~5个月平均支付,安全生产措施费的调整值在竣工结算尾款时支付。
3.分项工程实际工程量超过计划工程量的±15%时,该分项工程超出部分的工程量的综合单价调整系数为0.95和1.05。
4.发包人按每次承包人应得的工程款的90%支付。
5.发包人在承包人提交竣工结算报告30天内完成审查工作,工期奖罚款在竣工结算时考虑,并在承包人提供所在开户行出具的工程质量保函,保函额为竣工实际总造价(不含工期奖罚)的3%后,支付竣工结算款。
工程施工期间,经监理工程师核实的有关事项如下:
1.分项工程C开工前因设计变更增加工程量200m³,不影响工期;
2.第5个月发生计日工人机费用5万元,管理费、利润以不含税人工费、机械费之和为计算基数,费率为15%;
3.发包人提供材料在分项工程D上均匀使用;
4.分项工程在施工期间各月匀速施工。
施工单位责任使工期拖延1个月,延期后当地造价部门颁布了人工费调价政策(从延期当月执行),承包商造价工程师向发包人提出补偿该月F分项工程人工费引起的工程价款增加1.6万元的申请。
问题:
1.该工程合同价为多少万元?发包人在开工前应支付给承包商的材料预付款、安全生产措施费工程款分别为多少万元?
2.列式计算第3个月末分项工程的进度偏差(用投资额表示)。
3.列式计算第5个月业主应支付承包商的工程进度款为多少万元?
4.工期拖延后,承包人提出的费用补偿合理吗?说明理由。
5.该工程实际总造价(不含工期奖罚款)为多少万元?已知过程结算中发包人已累计支付给承包人210万元工程款(不含材料预付款),竣工结算尾款是多少万元?
(以“万元”为计算单位,计算结果保留三位小数)
插入图片

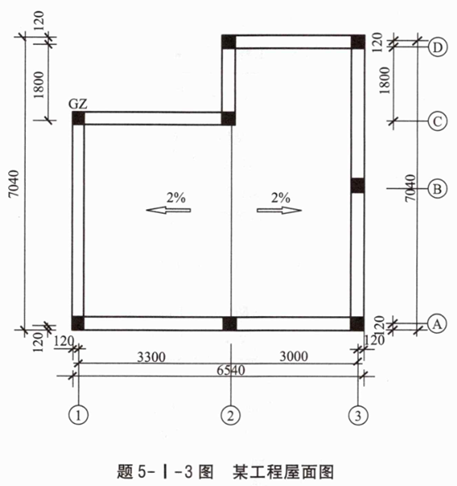

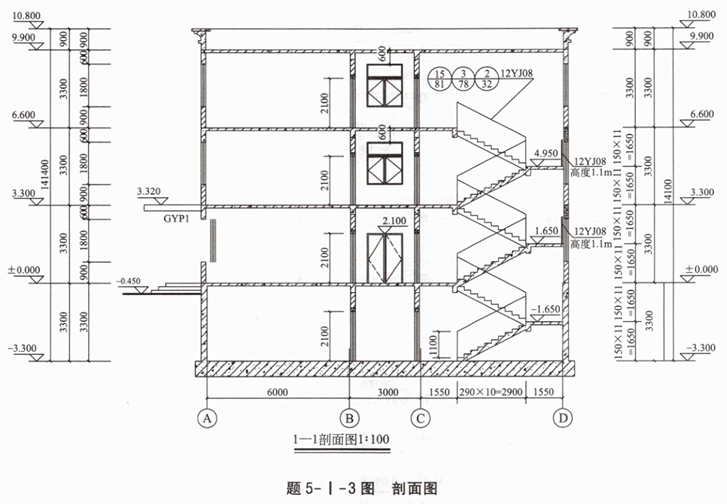

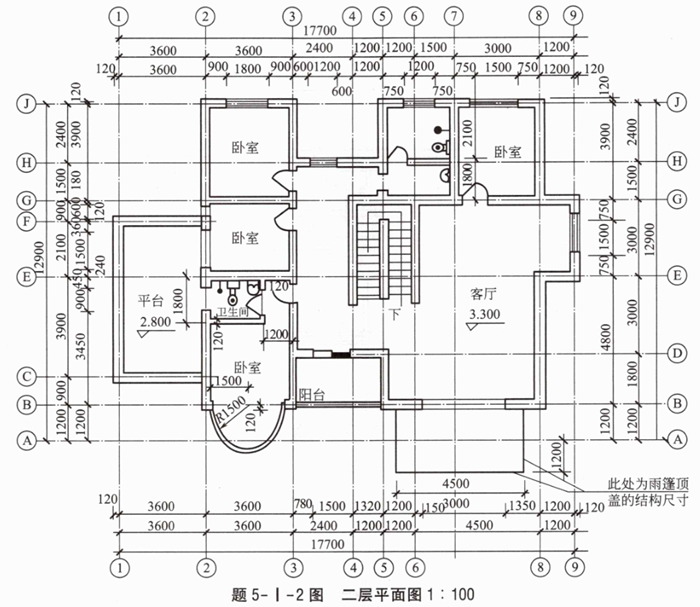

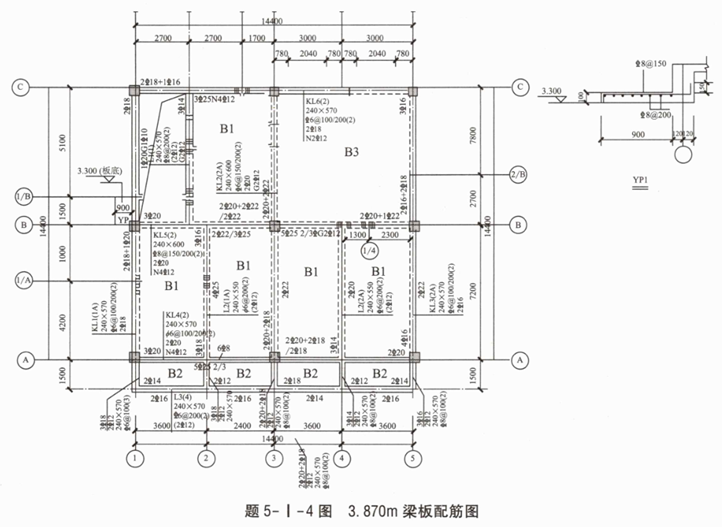

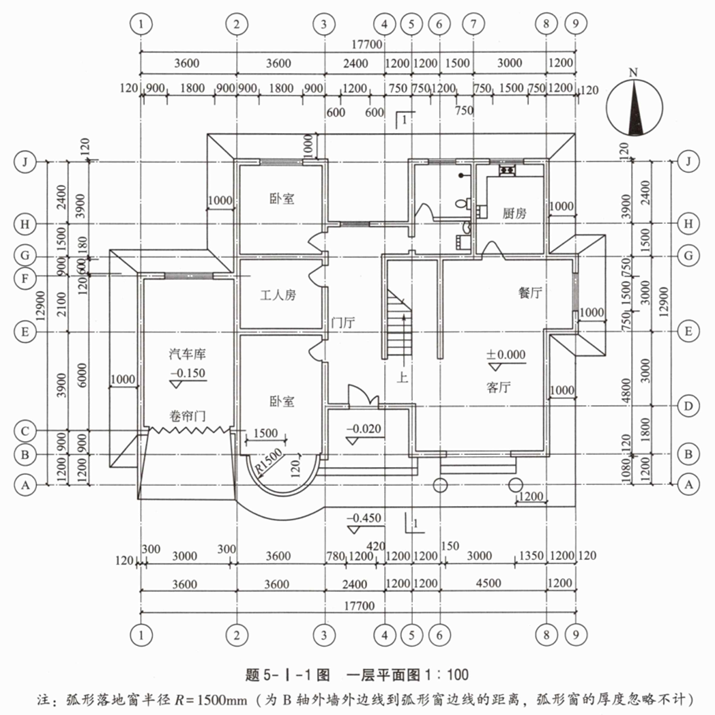

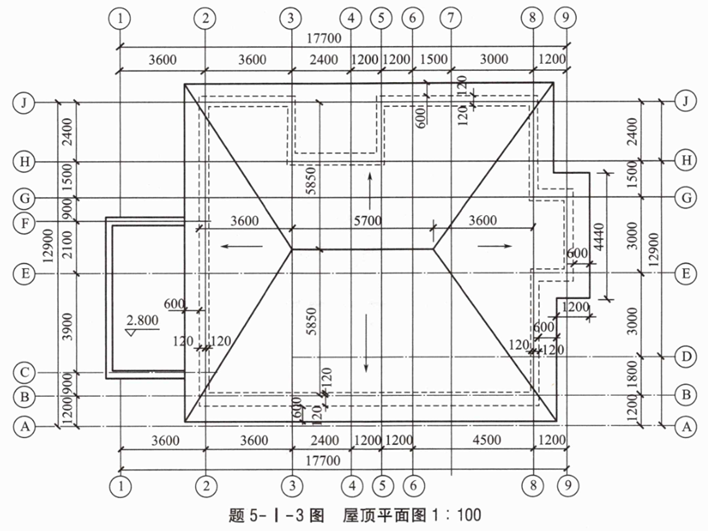

12 简答题I土木建筑工程

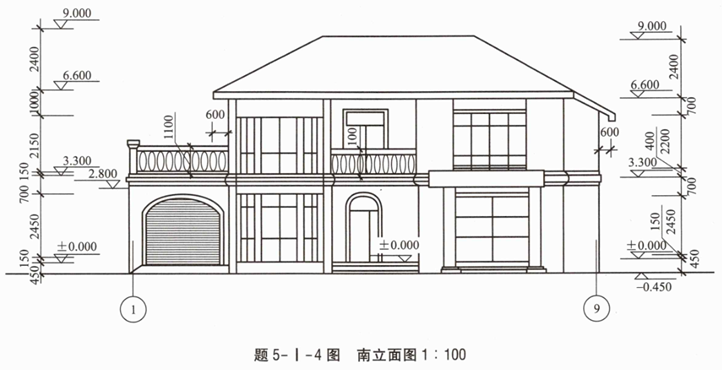

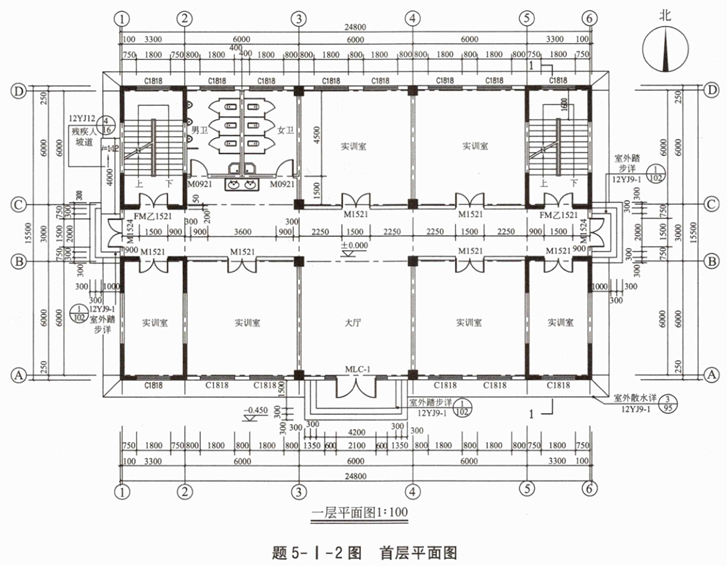

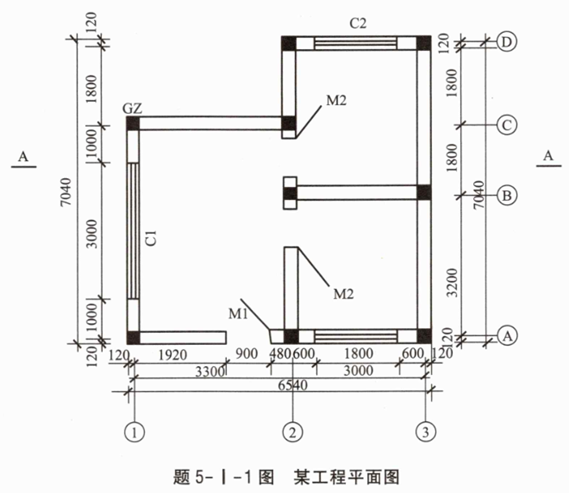

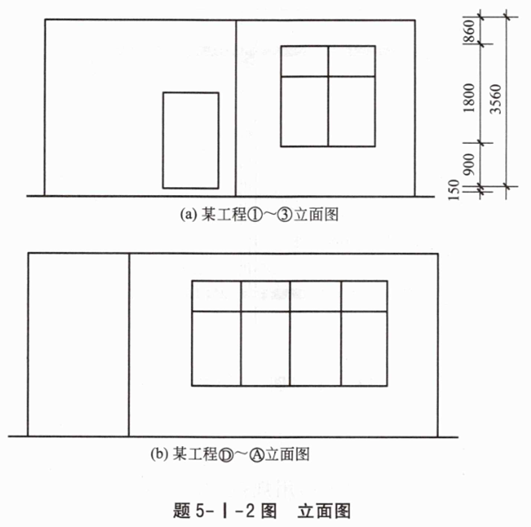

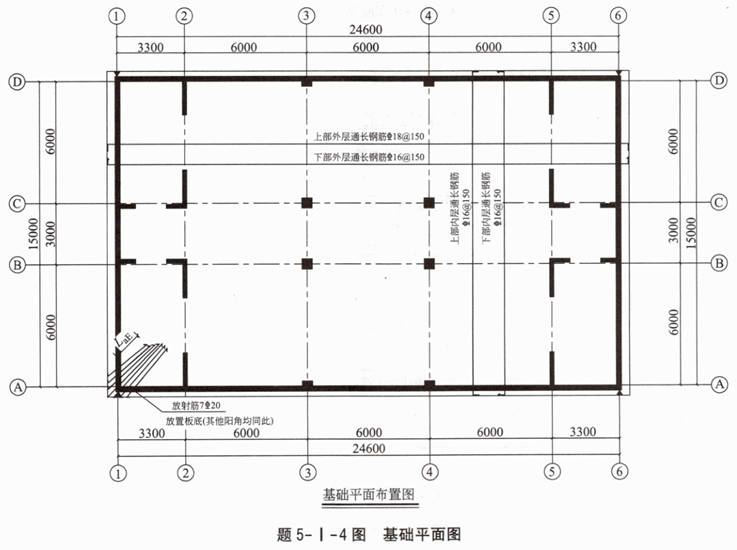

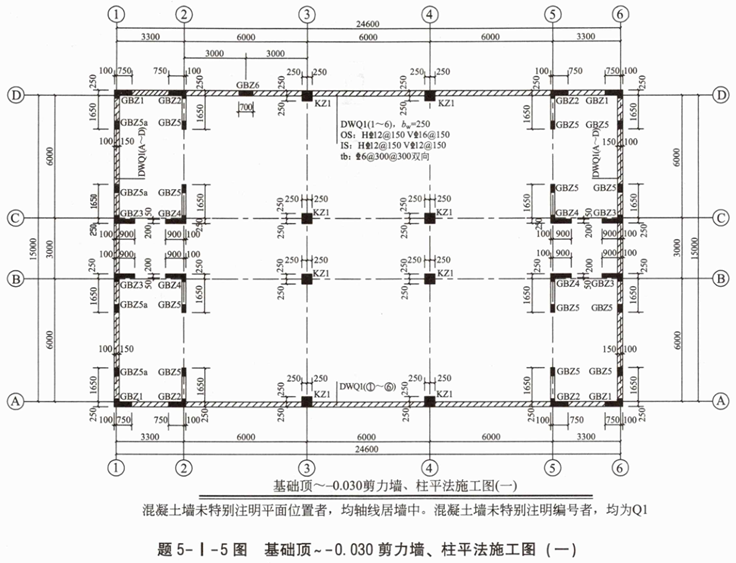

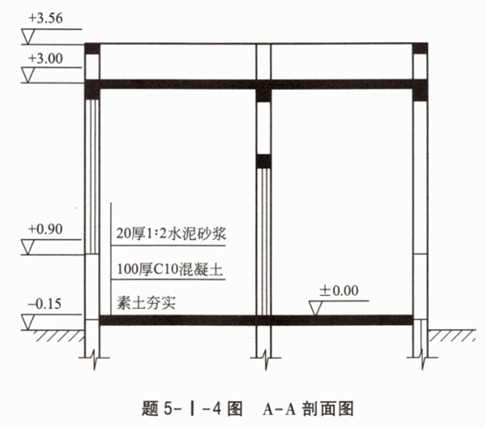

某工程施工图纸如题5-I-1图~题5-I-4图所示,砖混结构,内外墙厚均为240mm,定位轴线居中,室外地平面标高为-0.150m,门窗详见题5-I-1表,均不设门窗套。工程做法、装饰做法详见题5-I-2表、题5-I-3表。某施工企业投标并中标了该工程。
计算说明:
(1)内墙门窗侧面、顶面和窗底面均刷乳胶漆,并入内墙面刷乳胶漆项目内。
(2)外墙门窗侧面、顶面和窗底面均贴块料,计入块料零星项目。
(3)为简便计算,所有涉及外门窗侧壁的面积和均按3.4m²计,内门窗侧壁的面积和均按5.8m²计。
(4)门洞侧壁不计算踢脚线。

问题:
1.根据现行国家标准《民用建筑通用规范》GB55031—2022,计算该工程的建筑面积。
2.根据以上背景资料以及现行国家标准《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024,列式计算并补充完成题5-I-4表。
(计算结果有小数的保留两位小数)

3.内墙面抹灰施工方案确定:抹灰高度为吊顶底标高以上15cm,已知抹灰班组完成100m²所需的人工费、材料费、机械费分别为1357.97元、839.82元、117.54元,该工程的管理费率为12%(以工料机之和为基数计算),利润率和风险系数为30%(以人工费为基数计算)。列式计算内墙面抹灰工程的方案量与清单综合单价。
4.假定该装饰工程分部分项费用为6万元,其中人工费、材料费、机具使用费的比例分别为30%、60%、5%,措施项目费用中的安全生产措施项目费按分部分项人机之和的1%计,其他措施项目按分部分项人机之和的10%计,暂列金额为1万元,专业工程暂估价2万元,增值税税率9%。根据2024版清单计价标准,列式计算该装饰工程的增值税(不含专业工程)及清单合价各为多少元?
插入图片
13 简答题Ⅱ管道和设备工程

某管道工程有关背景资料如下:
1.某氧气加压站的部分工艺管道安装系统如题5-Ⅱ-1图所示。

说明:
1.本图为氧气加压站的部分工艺管道。该管道系统工作压力为3.2MPa。图中标注尺寸标高以“m”计,其他均以“mm”计。
2.管道:采用碳钢无缝钢管,系统连接均为电弧焊;管件:弯头采用成品冲压弯头,三通现场挖眼连接。
3.阀门、法兰:所有法兰为碳钢对焊法兰;阀门型号除图中说明外,均为J41H-25,采用对焊法兰连接。
4.管道支架为普通支架,其中:φ133×6管支架共5处,每处26kg;φ108×5管支架共20处,每处25kg。
5.管道安装完毕做水压试验和空气吹扫,然后对L₃-φ108×5管道焊接接口均做X光射线无损探伤,胶片规格为80mm×150mm,其焊口数量为6个。
6.管道安装就位后,所有管道外壁刷油漆。缓冲罐引出管线L₃-φ108×5采用岩棉管壳(厚度为60mm)做绝热层,外缠铝箔保护层。

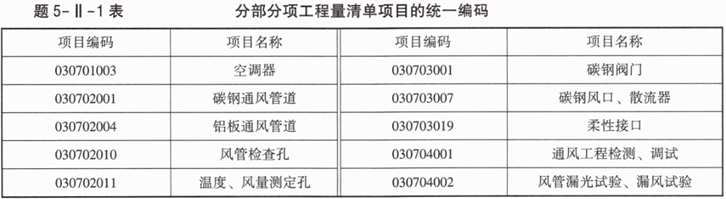

2.工程相关分部分项工程量清单项目的统一编码见题5-Ⅱ-1表。

3.φ133×6碳钢无缝钢管安装工程定额的相关数据资料见题5-Ⅱ-2表。

问题:
1.按照题5-Ⅱ-1图所示内容,分别列式计算管道、管件、阀门、法兰、管架、X光射线无损探伤的清单工程量。
2.根据背景资料及题5-Ⅱ-1图中所示要求,按现行国家标准《通用安装工程工程量计算规范》GB50856的规定分别编列管道系统的分部分项工程量清单,并填入题5-Ⅱ-3表中。
3.按照背景资料中的相关定额,根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024和《建设工程工程量清单计价标准》GB/T50500—2024规定,列式计算φ133×6管道(单重62.54kg/m)安装分部分项工程量清单综合单价。
(计算结果有小数的保留两位小数)
插入图片
14 简答题Ⅲ电气和自动化控制工程
工程背景资料如下:
1.某氮气站动力安装工程图如题5-Ⅲ-1图所示。

说明:
1.PD1、PD2均为定型动力配电箱,落地式安装,其尺寸为900mm×2000mm×600mm(宽×高×厚)。基础型钢用10号槽钢制作,其重量为10kg/m。
2.PD1至PD2电缆沿桥架敷设,其余电缆、电线均穿钢管敷设,埋地钢管标准高为-0.2m。埋地钢管至动力配电箱出口处高出地平面+0.1m。
3.4台设备基础标高均为+0.300m,至设备电机处的钢管管口高出基础面0.2m,均连接1根长0.8m同管径的金属软管。
4.连接电机处,出管口后电线、电缆的全部预留长度为1m。电缆头为户内干包式,配电箱内的电力电缆头需要预留最小检修长度。穿电缆保护管的电缆不计附加长度。
5.电缆桥架(200mm×100mm)的水平长度为22m。
6.电缆保护管水平长度见图中括号内数字,单位为“m”。
7.接地母线采用40mm×4mm镀锌扁钢,埋深0.7m,由室外进入外墙皮后的水平长度为0.5m,出地面后至配电箱内的长度为0.8m,室内外地平面高差0.3m。
8.接地电阻要求小于4Ω。
9.题5-Ⅲ-1表中数据为计算该动力安装工程的相关费用。
2.该工程的相关定额、主材单价及损耗率见题5-Ⅲ-1表。

3.该工程的人工费单价(综合普工、一般技工和高级技工)为100元/工日,管理费和利润分别按人工费的55%和45%计算。
4.相关分部分项工程量清单编码及项目名称见题5-Ⅲ-2表。

问题:
1.根据图示内容和现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024的规定,列式计算电缆保护管、电缆敷设、电缆桥架、接地母线、配管、配线的工程量。
2.依据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024的规定和所给出的项目编码,填写题5-Ⅲ-3表“分部分项工程项目清单计价表”。
3.据定额表,列式计算配电箱综合单价(包含本体安装和基础槽钢制作安装)。

插入图片
15 简答题某投资人拟投资A、B两个项目,其中A项目为工业项目,通过可行性研究得到的相关数据资料如下:
(1)已完类似项目产量为100万件的工厂所需设备工器具购置费为200万元,拟建项目产量为120万件,综合调整系数为1.3。
(2)拟建项目建筑面积为10000m²,经造价工程师测算,建筑安装工程单方造价为3300元/m²,工程建设其他费用为300万元,基本预备费费率为10%,预计建设期物价年平均上涨率为6%。
(3)建设前期为1年,建设期1年,生产运营期10年。
B项目有关数据如下:
1.建设期1年,运营期为8年,建设投资3600万元(含100万元可抵扣进项税额),其中540万元形成无形资产,其余除可抵扣进项税外都形成固定资产。固定资产按直线法折旧,折旧年限10年,残值率5%。固定资产余值在运营期末回收。无形资产在运营期内均匀摊入成本。
2.建设投资中自有资金与贷款各占50%,在建设期均衡投入,建设投资贷款年利率为8%(按年计息),建设投资贷款在运营期前5年按等额还本付息法偿还。
3.流动资金300万元均为自有资金,运营期初投入,计算期末收回。
4.正常年份产量为10万t,不含税年经营成本为800万元,每吨产品不含税售价200元,每吨产品可抵扣进项税为10元,每吨产品不含税可变成本为80元。
5.运营期第1年达产80%,以后各年均达产100%,运营期第1年的经营成本为正常年份的80%。
6.项目适用的增值税税率13%,增值税附加税率10%,所得税税率25%。
问题:
1.试用生产能力指数法估算A项目的设备工器具购置费及建设投资。
2.列式计算B项目建设投资贷款利息、年固定资产折旧费、无形资产摊销费。
3.列式计算B项目运营期各年应交纳的增值税和增值税附加。
4.列式计算运营期第1年不含税总成本费用及所得税。
5.列式计算运营期第2年不含税固定成本,并计算该年的盈亏平衡产量。(计算结果保留两位小数)

插入图片
16 简答题某建安企业决定更新设备,购买15台新型推土机。根据统计资料每台推土机每年可工作220个台班。

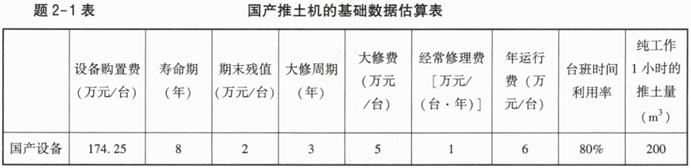

1.购买新型国产推土机的基础数据估算见题2-1表。

2.国产推土机费用单价的相关数据如下:
(1)人工消耗:0.03工日/m³;日工资单价:50元。
(2)机械消耗:0.04台班/m³;台班单价:800元。
(3)管理费费率为12%(以人工费、材料费、施工机具使用费为基数),利润率为7%(以人工费、材料费、施工机具使用费、管理费为基数),增值税税率9%。
问题:

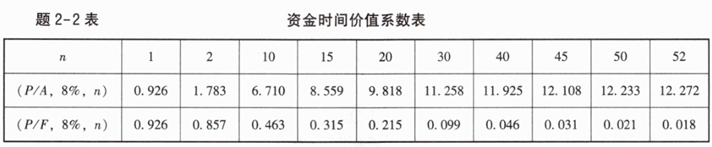

1.每台国产设备寿命周期的年费用为(),若已知考虑资金时间价值的条件下每台进口设备寿命周期的年费用为50万元,行业基准收益率i。=10%,应购买何种设备?()
A.217.24万元
B.140.72万元
C.进口设备
D.国产设备
2.计算用国产机械推土每立方米的全费用综合单价为()。
A.37.28元/m³
B.41.59元/m³
C.43.76元/m³
D.45.66元/m³
3.若已知进口设备的年费用效率为30,从寿命周期成本理论的角度,应购买何种设备?
4.假定该设备公司拟采用固定总价合同签订某土方工程的挖掘工作,经测算:如果购买国产设备的合同价为5600万元,按合同工期、成本最低的工期和最可能的工期组织施工的利润额分别为390万元、420万元和480万元,根据本公司类似工程的历史资料,该工程按合同工期、成本最低的工期和最可能的工期完成的概率分别为0.5、0.4和0.1。如果购买进口设备的合同价为5800万元,按合同工期、成本最低的工期和最可能的工期组织施工的利润额分别为375万元、416万元和473万元,根据本公司类似工程的历史资料,该工程按合同工期、成本最低的工期和最可能的工期完成的概率分别为0.6、0.2和0.2。该设备公司应选择购买哪种设备?相应的产值利润率为多少?
(计算结果均保留两位小数)
插入图片
17 简答题某承包商参与了某施工项目的施工投标,在通过资格预审后,对招标文件进行了详细分析,发现业主所提出的工期要求过于苛刻,且合同条款中规定每拖延1天工期罚合同价的2%。若要保证实现该工期要求,必须采取特殊措施,从而大大增加成本;还发现原设计结构方案采用框架剪力墙体系过于保守。因此,该承包商采取了以下做法:
做法一:在投标文件中说明业主的工期要求难以实现,因而按自己认为的合理工期(比业主要求的工期增加6个月)编制施工进度计划并据此报价。
做法二:经造价工程师的初步测算,拟投标报价9000万元。该施工企业投标时为了不影响中标,又能在中标后取得较好的收益,决定采用不平衡报价法对原估价作适当调整,具体数据见题3-1表。

调整后,该承包商将技术标和商务标分别封装,在投标截止日期前1天上午将投标文件报送业主。
招标投标结束后,发包人与中标承包人签订了工程施工合同,工期240天,项目由4栋宿舍楼组成。合同约定:采用2024版工程量清单计价标准计价,项目所需的设备由发包人采购,项目管理费和利润为人材机费用之和18%,增值税税率9%,人工工日标准为180元/工日,窝工补偿标准为50元/工日,施工机械窝工闲置台班补偿标准为正常台班费的60%,人工窝工和机械窝工闲置不计取管理费和利润,每提前或拖后一天奖励(或罚款)5000元(含税)。
开工前,承包人编制施工进度计划时采取横道图流水施工方法,将每栋宿舍楼作为一个施工段,施工过程划分为基础工程、结构安装工程、室内装饰工程和室外工程4个施工过程,每个施工过程投入1个专业工作队,拟采取异步距异节奏流水施工。监理工程师批准了该计划,流水施工进度计划如题3-1图所示。
施工过程中发生了如下事件:
事件1:开工后第10天,在进行基础工程施工时,遇到持续2天的特大暴风雨,造成工地堆放的承包人部分模板损失费用2万元,特大暴风雨结束后,承包人安排该作业队中20人修复损坏的模板及支撑花费1.5万元,30人进行工程修复和场地清理,其他人在现场停工待命,修复和清理工作持续了1天时间。施工机械A、B持续窝工闲置3个台班(台班费用分别为:1200元/台班、900元/台班)。

事件2:工程进行到第30天时,监理单位检查施工段2的基础工程时,发现有部分预埋件位置与图纸偏差过大,经沟通,承包人安排10名工人用了6天时间进行返工处理,发生人材费用1260元,结构安装工程按计划时间完成。
事件3:工程进行到第35天时,结构安装的设备与管线安装工作中,因发包人采购设备的配套附件不全,承包人自行决定采购补全,发生采购费用3500元,并造成作业队整体停工3天,每天人员窝工30个工日,因受干扰降效增加作业用工60个工日,施工机械C闲置6个台班(台班费1600元/台班),设备与管线安装工作持续时间增加3天。
事件4:为抢工期,经监理工程师同意,承包人将室内装修和室外工程搭接作业5天,因搭接作业相互干扰降效使现场费用增加20000元。
其余各项工作的持续时间和费用没有发生变化。
上述事件发生后,承包人均在合同规定的时间内向发包人提出索赔,并提交了相关索赔资料。
问题:
1.招标投标过程做法一、做法二中,各承包商运用了哪种报价技巧?其运用是否得当?做法二中承包商所得工程款的终值比原报价增加多少万元?(假定工程进度均衡进行,以预计的竣工时间为终点,月利率按1%计)

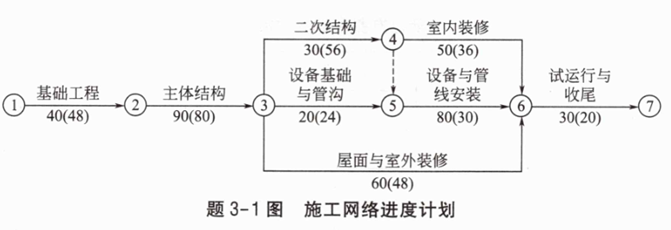

2.根据题3-1图分析,在不影响工期的前提下,哪些作业有机动时间?其机动时间分别为多少天?
3.分别说明各事件工期索赔为多少天?总索赔工期为多少天?实际工期为多少天?
4.承包人可以得到的各事件索赔价款为多少元?总费用索赔价款为多少元?工期奖励(或罚款)为多少元?
5.在原施工计划编制时,若承包人采取增加作业队伍,按等步距组织施工,请画出流水施工横道图。按此施工时,计划工期为多少天?可以提前多少天完成项目?可以得到多少工期提前奖励?
(备注:单位为“元”的保留小数点后两位)
插入图片
18 简答题某工程建设单位(发包人)与施工单位(承包人)按照2024版工程量清单计价标准签订了单价施工合同。承包人施工进度计划经发包人批准,如题4-1图所示,工期20个月,各项工作在其持续时间内按匀速进展,每月完成投资如题4-1表所示。

施工过程中发生如下事件:
事件1:发包人要求调整场地标高,设计单位修改施工图,A工作进场时间推迟1个月,致使承包人机械闲置和人员窝工损失。
事件2:4月份因材料价格上涨,使C工作增加工程价款10万元,承包人如期完成了C工作。
事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作实际持续时间比计划延长1个月。
事件4:G、I工作在实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月;承包人主动采取了赶工措施,使I工作按原持续时间完成,但增加了赶工费0.5万元(全费用)。
以上事件1~4发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。(以上没有说明的各费用项目价格均不包含增值税可抵扣进项税额)。
问题:
1.事件1中,承包人顺延和补偿费用的要求是否成立?说明理由。
2.事件4中,承包人顺延工期和赶工补偿费用的要求是否成立?说明理由。
3.针对施工过程中发生的事件,项目监理机构的工程延期为多少个月?该工程实际工期为多少个月?
4.在题4-2表中填写空格处的已完工程计划投资、已完工程实际投资,并分析7月末的投资偏差和进度偏差。
(计算结果以“万元”为单位,保留两位小数)
插入图片
19 简答题I土木建筑工程
某实训中心工程,地下1层,地上3层,层高均为3.3m,建筑高度10.35m,室内外高差为0.450m,地下室外墙为钢筋混凝土墙,地下室内墙(混凝土墙除外)以及±0.000标高以上填充墙均为200mm厚加气混凝土砌块,墙体保温为内保温,门窗洞口上设钢筋混凝土过梁,过梁两端各伸出洞口边250mm,过梁高为180mm,过梁宽与墙同厚。除特别标明外,所有的楼板厚度均按180mm计。该工程的地下室平面图、首层平面图、剖面图、基础平面图等如题5-I-1图~题5-I-6图所示。
问题:
1.根据上述条件,按现行国家标准《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024,列式计算该工程的挖基坑土方、回填方、平整场地、余方弃置、混凝土垫层及模板、筏形基础混凝土及模板、-0.030m标高下的钢筋混凝土墙工程量,并补充填写题5-I-1表中的单位与工程量。

2.某施工单位承担此工程土建部分的施工。依据技术方案与企业定额,拟定开挖工程量按设计图示基础(含垫层)尺寸,另加工作面宽度300mm、考虑土方放坡系数0.33,全部土方80%由机械开挖、20%由人工开挖,基底钎探工程量按基础垫层底面积计算。已知该施工单位相关企业的定额与基价见题5-I-2表,管理费与利润分别取人材机的12%、3%,不考虑风险。列式计算挖基坑土方的清单综合单价并填写完成题5-I-3表基础土方的综合单价分析表。

3.假定该工程分部分项工程费为185000.00元,安全生产措施费按分部分项工程费的4.5%计取,其他措施项目费为25000.00元,暂列金额为5万元,专业工程暂估价10万元,增值税税率按9%计取,按《建设工程工程量清单计价标准》GB/T50500—2024的要求,列式计算安全生产措施费、措施项目费、增值税,并在题5-I-4表“单位工程最高投标限价汇总表”中编制该单位工程最高投标限价。
(上述各问题中提及的各项费用均不包含增值税可抵扣进项税额,所有计算结果保留两位小数)
插入图片
20 简答题Ⅱ管道和设备工程
管道工程有关背景资料如下:
1.某娱乐中心共两层,外墙厚度370mm。喷淋立管的中心线至墙壁的安装距离为250mm。该建筑的自动喷淋消防工程的平面图、系统图等如题5-Ⅱ-1图~题5-Ⅱ-3图所示。系统户外设有阀门井,内设消防水泵接合器,各层均设自动排气阀、丝扣自动泄水阀、信号蝶阀、水流指示器。

说明:
1.如图所示为某娱乐中心消防自动喷淋系统平面图、系统图和详图。管道系统工作压力为1.0MPa。图中平面尺寸均以“mm”计;标高以“m”计。
2.管道采用镀锌无缝钢管,管件采用碳钢成品螺纹管件,管道支架为现场制作安装。
3.消防水泵接合器为SQX100地下式安装,ZSJZ•F水流指示器DN100与管道采用法兰连接,消防专用信号蝶阀BWSX100,自动泄水阀DN50,ZP—88铜制自动排气阀,DN25等阀门与管道的连接均为螺纹连接。
4.DN25的水喷淋头为下垂式安装,距离顶部供水横支管的距离为0.3m。
5.消防自动喷淋管网安装完毕进行水压试验和水冲洗。
2.假设消防管网工程量如下:
管道DN10035m、DN5020m、DN3230m、DN2560m,消防水泵接合器2套,ZSJZ•F水流指示器为DN1002个,消防专用信号蝶阀2个,ZP—88铜制自动排气阀2个,丝扣自动泄水阀2个,喷淋头26个,管道支架120kg,水灭火控制装置调试2点。
3.消防管道工程相关分部分项工程量清单项目的统一编码见题5-Ⅱ-1表。
4.DN25水喷淋管道的相关定额见题5-Ⅱ-2表。

问题:
1.根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024的规定,按照题5-Ⅱ-1图~题5-Ⅱ-3图所示内容,列式计算水喷淋消防管道的清单工程量。
2.根据背景资料2、3,以及题中规定的管道安装技术要求,编列出管道、管道支架、消防水泵接合器、水流指示器、阀门、水喷淋头以及自动喷淋系统调试的分部分项工程量清单,填入题5-Ⅱ-3表中。
3.根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024、《建设工程工程量清单计价标准》GB/T50500—2024规定,按照背景资料4中的相关定额数据,列式计算DN25水喷淋管安装项目的综合单价。
4.厂区综合楼消防工程单位工程招标控制价中的分部分项工程费为216.70万元,中标人投标报价中的分部分项工程费为198.45万元。在施工过程中,发包人向承包人提出增加安装5套消防水泵接合器的工程变更,消防水泵接合器由承包方采购。合同约定:招标工程量清单中没有适用的类似项目,按照现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024规定和消防工程的报价浮动率确定清单综合单价。经查当地工程造价管理机构发布的消防水泵接合器安装定额价目表为476.42元,其中人工费274.59元;消防水泵接合器安装定额未计价主要材料费为504元/套。列式计算消防水泵接合器安装项目的清单综合单价。
插入图片
21 简答题Ⅲ电气和自动化控制工程
工程背景资料如下:
1.某办公楼一层火灾自动报警系统工程如题5-Ⅲ-1图、题5-Ⅲ-2图所示。

说明:
1.管路均为焊接钢管SC20或SC15沿墙、顶板暗配,顶管敷设标高为4m。管内穿四根线的均采用SC20,管内穿2根线的均采用SC15。
2.管内穿4根线的有两种情形:一种是有两根DC24V电源线(ZR-BV-2.5mm²)和两根报警线(ZR-RVS-2×1.5mm²),在SC20焊接钢管内共管敷线;另一种是单独敷管布线的消火栓起泵管D,管内穿四根消火栓启泵线ZR-BV-1.5mm²,其中消火栓启泵管的水平长度为18m。
3.消防电话管单独敷管布线,管内穿消防电话线ZR-RVVP-2×1.0mm²,其中消防电话管的水平长度为35m。
4.控制模块和输入模块均安装在暗装开关盒内,两只输入模块之间距离为0.3m,两只控制模块之间的距离为1m,控制模块与配电箱AP1、AP2之间的连接管与连接线不计,配管配线工程量算至控制模块。
5.自动报警系统装置调试的点数按本图内容计算。
6.配管水平长度见括号内数字,单位为“m”。
2.火灾自动报警系统工程的相关定额、主材单价及损耗率见题5-Ⅲ-1表。

3.人工单价为100元/工日,管理费和利润分别按人工费的65%和35%计算。
4.相关分部分项工程量清单编码及项目名称见题5-Ⅲ-2表。

问题:
1.按照题5-Ⅲ-1图、题5-Ⅲ-2图及现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024和《建设工程工程量清单计价标准》GB/T50500—2024的规定,列式计算配管、配线的工程量,并选用给定的统一项目编码,在题5-Ⅲ-3表中编制“分部分项工程项目清单计价表”。
2.根据题5-Ⅲ-1图、题5-Ⅲ-2图设计要求和上述相关定额,列式计算电气配管SC15的综合单价。
插入图片
22 简答题某企业拟在某城市新建某项目,拟建项目的可行性研究相关基础数据如下:
1.建设期1年,运营期10年。
2.项目固定资产投资为5611.60万元(含可抵扣的进项税额100万元)。其中,建设投资5500万元来源为自有资金与贷款,贷款额3000万元,自有资金与贷款在建设期内均衡投入,约定的还款方式为运营期前5年等额还本、利息照付方式。
3.建设投资全部形成固定资产。固定资产使用年限为10年,残值率为5%,直线法折旧。固定资产余值在期末回收。
4.项目运营期第1年投入自有资金200万元作为流动资金,流动资金在运营期末收回。
5.项目正常年份销售收入为2000万元(不含销项税额),正常年份经营成本为400万元(不含可抵扣的进项税),正常年份经营成本中可抵扣进项税额为30万元。
6.项目运营第1年产量为设计产量的85%,第2年及以后各年均达到设计产量,运营期第1年的销售收入、经营成本、经营成本中可抵扣的进项税均为正常年份的85%。
7.运营期第5年末投入自有资金120万元用于更新设备,该投资形成固定资产(含可抵扣的进项税20万元),固定资产使用年限为运营期后5年,残值率为5%,直线法折旧,固定资产余值在期末回收。运营期后5年的年销售收入、经营成本及经营成本中可抵扣进项税均提高10%。
8.项目增值税税率为13%,增值税附加税率为10%,企业所得税税率为25%。
9.运营期每年企业按10%提取法定盈余公积金,股东会约定按可供投资者分配利润30%比例提取应付投资者各方的股利,用于还款的资金从未分配利润中提取,剩余利润转入下一年。
问题:
(计算结果保留两位小数,金额单位:万元)
1.列式计算拟建项目建设期贷款利息,并测算建设期贷款利率(百分数,保留两位小数)。
2.列式计算拟建项目运营期第1年应还的本金、利息及总成本费用(不含税)。
3.列式计算运营期第1年可供分配利润、未分配利润及可转入下一年利润。
4.列式计算项目运营期第1年的偿债备付率?并据此说明是否满足还款要求?
5.列式计算运营期最后1年所得税后净现金流量,并利用该年的数据估算项目总投资收益率与资本金净利润率。
插入图片
23 简答题某承包商在一多层厂房工程施工中,拟定了三个可供选择的施工方案,专家组为此进行技术经济分析。对各方案的技术经济指标打分见题2-1表,并一致认为各技术经济指标重要程度为:F₁>F₃>F₅>F₄>F₂。

问题:
1.采用0-1评分法计算各技术经济指标的权重,将计算结果填入题2-2表中。

2.填写题2-3表,利用各方案功能得分的综合评分结果,选择最优方案。

3.设计方案确定后,招标人采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。A、B、C、D、E、F、G共7家企业通过了资格预审(其中D企业为D、D1企业组成的联合体),且均在投标截止日前提交了投标文件。
在招标投标及履行合同过程中发生了以下事件:
事件1:投标人A经研究决定参与该工程投标。经造价工程师估价,该工程估算成本为450万元(包括购买与编制投标文件的费用),其中材料费占60%。经研究有高、中、低三个报价方案,其利润率分别为估算成本(已考虑购买与编制投标文件的费用)的10%、7%、4%,根据过去类似工程的投标经验,相应的中标概率分别为0.3、0.6、0.9。购买与编制投标文件的费用为5万元。该工程业主在招标文件中明确规定采用固定总价合同。据估计,在施工过程中材料费可能平均上涨3%,其发生概率为0.4。A企业经测算评估后,最终选择了投低价标。
事件2:投标人D的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、D1、D2企业组成。
事件3:最终投标人A中标,与发包人签订合同后,A企业又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了H企业,H企业又将其中1/3工程量分包给了M企业。
(1)绘制事件1中投标人A投标决策树,比较三个方案的利润值,列式计算并说明A企业选择投低价标是否合理?
(2)说明事件2中投标人D的做法是否妥当?说明理由。
(3)说明事件3中,A、H企业做法是否正确?说明理由。
插入图片
24 简答题某工业项目发包人采用2024版工程量清单计价标准,与承包人按照《建设工程施工合同(示范文本)》(GF—2017—0201)签订了工程施工合同。合同约定:项目的成套生产设备由发包人采购;管理费和利润为人材机费用之和的18%(其中现场管理费为5%,窝工时计取),增值税税率9%。人工工资标准为180元/工日,窝工补偿标准为50元/工日,施工机械窝工闲置台班补偿标准为正常台班费的60%;工期270天,每提前(或拖后)1天奖励(或罚款)5000元(含税费)。
承包人经发包人同意将设备与管线安装作业分包给某专业分包人,分包合同约定,分包工程进度必须服从总包施工进度计划的安排,各项费用、费率标准约定与总承包施工合同相同。开工前,承包人编制并得到监理工程师批准的施工网络进度计划,如题3-1图所示。图中箭线下方括号外数字为工作持续时间(单位:天),括号内数字为每天作业班组工人数。所有工作均按最早开始时间安排作业。

施工过程中发生了如下事件:
事件1:设备基础与管沟完成后,专业分包人对其进行技术复核,发现有部分基础尺寸和地脚螺栓预留孔洞位置偏差过大。经沟通,承包人安排10名工人用了6天时间进行返工处理,发生人材机费用1260元。
事件2:设备与管线安装作业中,因发包人采购成套生产设备的配套附件不全,造成作业班组整体停工3天,因受干扰降效增加作业用工60个工日,施工机械C闲置6个台班(台班费:1600元/台班),设备与管线安装工作持续时间增加3天。
事件3:8月7~10日室内装修施工时,承包人租赁的大模板未能及时进场,随后的8月9~12日,装修施工的材料供应中断(发包人提供),造成36名工人持续窝工6天,所用机械持续闲置6个台班(台班费:900元/台班)。
事件4:为保证工期,发包人要求承包人采取赶工措施,承包人将试运行部分工作缩短5天,赶工费用增加了10000元。
其余各项工作的持续时间和费用没有发生变化。
上述事件发生后,承包人均在合同规定的时间内向发包人提出索赔,并提交了相关索赔资料。(上述各项费用除了奖罚款其余都不含税)
问题:
1.分别说明事件1~事件3中工期、费用索赔能否成立?简述其理由。
2.事件4中的赶工费应由谁承担?说明理由。
3.站位承包人角度,工期索赔合计为()天,实际工期为()天。
A.9
B.6
C.276
D.271
4.承包人可以得到的各事件费用索赔为多少元?总费用索赔额为多少元?
5.工期奖励(或罚款)为()。
A.奖励5000元
B.罚款5000元
C.罚款10000元
D.奖罚0元(无奖罚)
(备注:计算结果保留两位小数)
插入图片
25 简答题某工程项目采用2024版工程量清单计价标准进行招标确定中标人,发包人与承包人签订了施工单价合同,合同工期4个月。承包方费用部分数据如题4-1表所示。

合同中有关工程款支付条款如下:
1.开工前发包方向承包方支付合同价(扣除安全生产措施费和暂列金额)的20%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。
2.安全生产措施费用开工前与材料预付款同时支付。
3.工程进度款按月结算,发包人按每次承包人应得工程款的80%支付。
4.措施项目费用剩余部分在开工后4个月内平均支付。
5.分项工程累计实际工程量增加(或减少)超过计划工程量的15%时,该分项工程的综合单价调整系数为0.95(或1.05)。
6.承包商报价管理费和利润率取50%(以人工费、机械费之和为基数),增值税税率9%。
7.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算实际总造价的3%)后,一次性结清竣工结算款。
8.工期奖罚5万元/月(含税费),竣工结算时支付。
各月计划和实际完成工程量见题4-2表。

施工过程中,4月份发生了如下事件:
1.发包人与承包人双方确认某临时工程消耗计日工50工日(综合单价160元/工日),陶瓷砖材料120m²(综合单价100元/m²),不考虑措施项目。
2.发包人要求新增工程M,M结算工程量为300m³,双方依据工程实施情况,结合同类工程清单项目的综合单价,协商确定综合单价为500元/m³,配套措施项目按分项工程费用的10%计,该工作不影响工期。
3.D工作因业主设计变更,现场停工待图并增加工程量,导致D工期延长2个月,后施工单位自行赶工使D工作5月份完成,实际发生赶工费3万元(全费用),不考虑措施项目。
问题:
1.工程签约合同价款为多少万元?开工前业主应拨付的材料预付款和安全生产措施费工程价款为多少万元?
2.列式计算第3个月末分项工程的进度偏差(用投资表示)?
3.列式计算业主第4个月应支付的工程进度款为多少万元?
4.列式计算工程实际总造价(含工期奖罚)和应支付竣工结算款。
5.假定项目实际费用支出(不含税)160万元,进项税额17万元(其中:普通发票9万元,专用发票7万元,施工责任材料损失专票税费1万元),计算该项目应纳增值税和成本利润率。
(计算结果保留三位小数)
插入图片
26 简答题I土木建筑工程
背景资料:

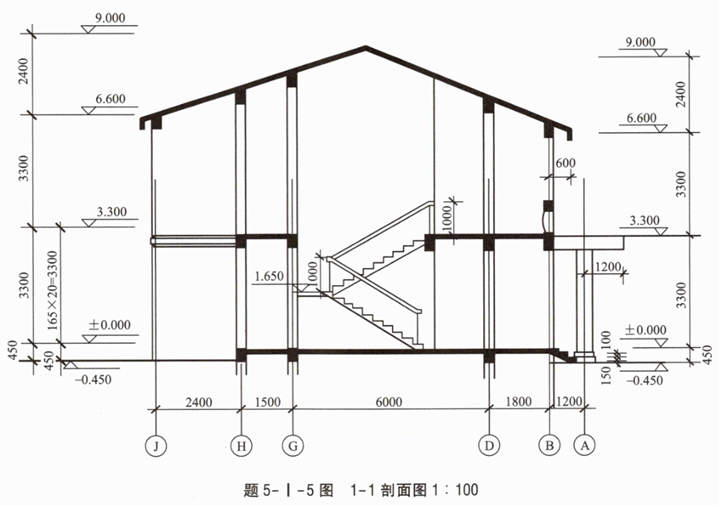

某别墅部分设计如题5-I-1图~题5-I-5图所示。该工程为混合结构,建筑面积为338.23m²,室外地平面标高为-0.450m,檐口标高为6.600m。墙体为MU25普通黏土砖墙。

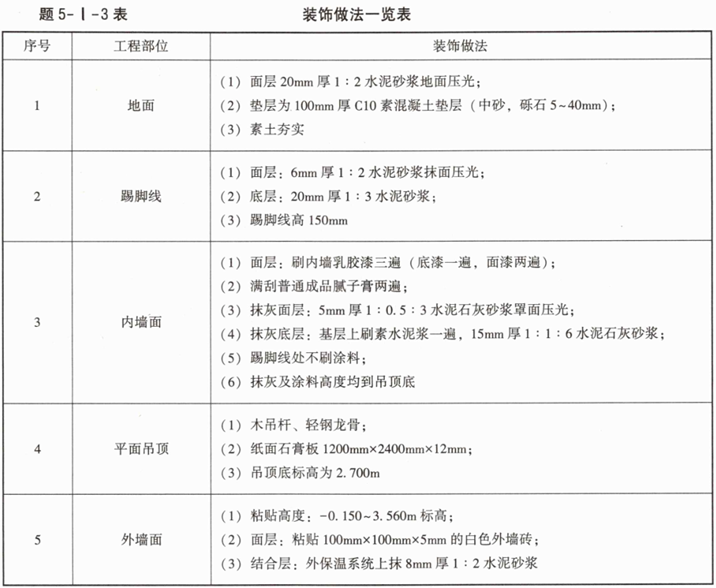

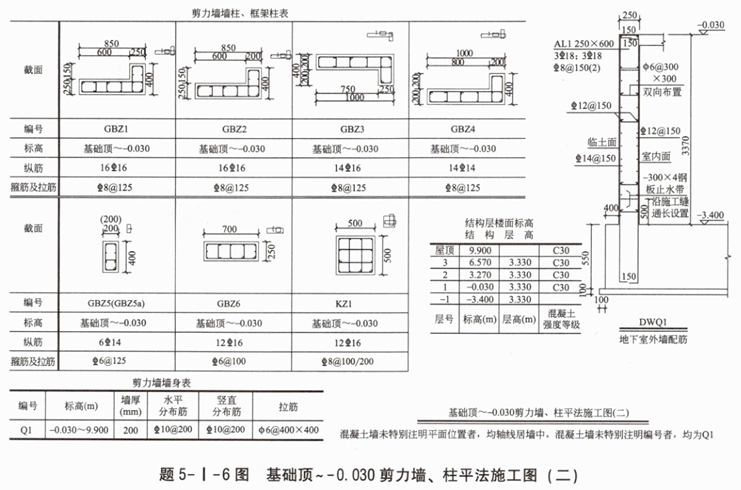

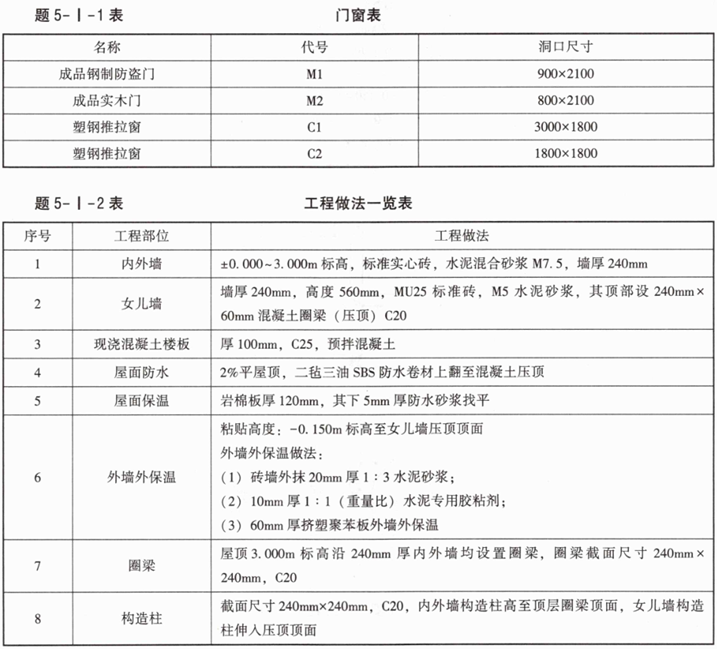

采用M7.5混合砂浆砌筑,砖墙除注明外均为240mm厚,外墙外侧均做35mm厚聚苯颗粒保温层(弧形处墙不计保温,即不考虑2~3轴与B轴相交处的墙)。楼板均为120mm厚C25现浇混凝土楼板。工程做法详见题5-I-1表。
工程量计算说明:
1.内墙门窗侧面、顶面和窗底面均抹灰后刷乳胶漆,其乳胶漆计算宽度均按100mm计算,并入内墙面刷乳胶漆项目内。
2.贴块料的内墙,其门窗侧面、顶面和窗底面要计算,宽度均按150mm计算,归入零星项目。
3.门洞侧壁不计算踢脚线。
4.所有房间室内门的洞口尺寸均按900mm×2100mm计算;所有北面外墙上窗的洞口尺寸按1500mm×1800mm,窗台高900mm。
5.厨房装修流程:墙面→地面→天棚。

问题:
1.依据现行国家标准《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024,填写题5-I-2表“分部分项工程工程量计算表”(计算结果均保留两位小数)。

2.根据现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024、《房屋建筑与装饰工程工程量计算标准》GB/T50854-2024及题5-I-3表,补充完成该分部分项工程项目清单计价表,见题5-I-4表(画“—”处不要求填写)(计算结果均保留两位小数)。

3.根据工人房水泥砂浆地面的清单项目特征(题5-I-5表),施工企业的定额消耗量及市场资源价格表详见题5-I-6表~题5-I-9表,已知该企业的管理费费率为12%(以工料机和为基数计算),利润率和风险系数为4.5%(以工料机和管理费为基数计算),计算水泥砂浆地面的清单综合单价,并填写完成清单计价表。

4.假定该工程分部分项工程项目费为175000元;措施项目中的安全生产措施费按分部分项工程费的1.0%计取;其他措施项目费按分部分项工程费的2.5%计取;基坑降水专业工程暂估价为5500元;暂列金额1万元;增值税税率按9%计取。按《建设工程工程量清单计价标准》GB/T50500—2024的要求,列式计算安全生产措施费、措施项目费、增值税;并在题5-I-10表“单位工程最高投标限价汇总表”中填写该单位工程最高投标限价。

 (上述问题中提及的各项费用均不包含增值税可抵扣进项税额。所有计算结果均保留两位小数)
插入图片
27 简答题Ⅱ管道和设备工程
管道工程有关背景资料如下:
1.某化工厂试验办公楼的集中空调通风管道系统如题5-Ⅱ-1图所示。
2.假设集中空调通风管道系统工程量如下:
矩形风管500×30040m²、渐缩风管500×300/250×20018m²、圆形风管10m²。
3.集中空调通风管道系统相关分部分项工程量清单项目的统一编码见题5-Ⅱ-1表。

说明:
1.集中空调通风管道系统的设备为分段组装式空调器,落地安装,空调支架用角钢按47.05kg计,其中施工损耗为4%;图中标注尺寸标高以“m”计,其他均以“mm”计。
2.风管及其管件采用镀锌钢板(δ=0.75mm,咬口连接)现场制作安装。
3.风管系统中的软管接口、风管检查孔、温度测定孔、插板式送风口为现场制作安装。阀门、散流器为成品供应现场安装。
4.风管法兰、加固框、吊托支架制作安装,除锈后刷油两遍。每10m²通风管道制安中,风管法兰、加固框、吊托支架耗用钢材按52.00kg计,其中施工损耗为4%;每100kg风管法兰、加固框、吊托支架除锈后刷防锈漆两遍,耗用防锈漆2.5kg。
5.风管保温本项目不考虑。
4.该工程的安装定额相关数据资料见题5-Ⅱ-2表。

5.材料设备表见题5-Ⅱ-3表。

问题:
1.根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024的规定,按照题5-Ⅱ-1图所示内容,在答题卡上列式计算三种通风管道的清单工程量,矩形风管500×300上镀锌钢板消耗量,矩形风管上风管法兰、加固框、吊托支架的净用量及相应支架上的刷油消耗量。
2.根据背景资料2、3,以及题5-Ⅱ-1图及规定的管道安装技术要求,编列完成分部分项工程项目清单,填入题5-Ⅱ-4表中。

3.根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024、《建设工程工程量清单计价标准》GB/T50500—2024规定,按照背景资料2、3、4中的相关数据,列式计算空调器安装项目的综合单价。
4.假设承包商购买材料时增值税进项税率为13%、机械费增值税进项税率为15%(综合)、管理和利润增值税进项税率为5%(综合);当镀锌钢板由发包人采购时,圆形风管φ250安装清单项目不含增值税可抵扣进项税额的全费用综合单价的人工费、材料费、机械费分别为38.00元、30.00元、25.00元,增值税税率按照9%计取。列式计算圆形风管φ250安装清单项目对应的全费用单价,以及承包商应承担的增值税应纳税额(单价)。
(计算结果有小数的均保留两位小数)
插入图片
28 简答题Ⅲ电气和自动化控制工程
工程背景资料如下:
1.题5-Ⅲ-1图所示为某标准厂房防雷接地平面图。
2.防雷接地工程的相关定额见题5-Ⅲ-1表。

说明:
1.室内外地平面高差0.60m,不考虑墙厚,也不考虑引下线与避雷网、引下线与断接卡子的连接耗量。
2.避雷网采用25×4镀锌扁钢,沿屋顶女儿墙敷设。
3.引下线利用建筑物柱内主筋引下,每一处引下线均需焊接2根主筋,每一引下线离地平面1.8m处设一断接卡子。
4.户外接地母线均采用40×4镀锌扁钢,埋深0.7m。
5.接地极采用L50×50×5镀锌角钢制作,L=2.5m。
6.接地电阻要求小于10Ω。
7.图中标高单位以“m”计,其余均为“mm”。
3.该工程的管理费和利润分别按人工费的30%和10%计算,人工单价为95元/工日。
4.相关分部分项工程量清单项目统一编码见题5-Ⅲ-2表。

问题:
1.按照背景资料1~4和题5-Ⅲ-1图所示内容,根据现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程工程量计算标准》GB/T50856—2024的规定,分别列式计算避雷网、避雷引下线(利用建筑物主筋作引下线不计附加长度)和接地母线的工程量,将计算式与结果填写在答题卡上,并在题5-Ⅲ-3表中计算和编制各分部分项工程的综合单价与合价。
2.设定该工程“避雷引下线”项目的清单工程量为120m,其余条件均不变,根据背景材料2中的相关定额,列式计算避雷引下线的综合单价。
插入图片
29 简答题某投资人拟投资A、B两个项目,其中A项目有关资料如下:
1.建筑工程费3500万元,设备全部为进口,设备货价(离岸价)为230万美元(1美元=7.2元人民币),国际运费率为7%,运输保险费率为3.6,银行财务费率为4.5‰,其余为其他从属费用和国内运杂费,合计6万元。安装工程费450万元。工程建设其他费用50万元。
2.项目建设前期年限为1年,项目建设期1年,运营期10年,建设期贷款利息估算为150万元,基本预备费率为10%,预计建设期物价年平均上涨率5%。
B项目经市场调研分析后,基础资料如下:
①建设投资估算6200万元,预计全部形成固定资产(包含可抵扣固定资产进项税额200万元)。
②建设期2年,运营期10年,项目建设投资来源为自有资金和贷款,贷款总额为3000万元,贷款年利率5%(按年计息),自有资金和贷款在建设期内均衡投入。建设投资借款还款方式为:运营期的前4年等额还本付息。
③项目固定资产使用年限10年,残值为420万元,直线法折旧。
④流动资金300万元由项目自有资金在运营期第1年投入(流动资金不用于项目建设期贷款的偿还)。
⑤设计生产能力为年产量70万件某产品,产品不含税售价为14元/件,增值税税率为17%,增值税附加税率为9%,所得税税率为25%,经营成本为220万元(不含进项税额),进项税额为60万元。
⑥运营期第1年达到设计产能的80%,该年的营业收入及所含销项税额、经营成本及所含进项税额均为正常年份的80%,以后各年均达到设计产能。
⑦在建设期贷款偿还完成之前,不计提盈余公积金,不分配投资者股利。
问题:
1.列式计算A项目进口设备购置费、价差预备费。
2.列式计算A项目的固定资产投资。
3.列式计算B项目的建设期利息、年固定资产折旧及项目运营期第1、2年应偿还的贷款本金和利息。
4.列式计算B项目运营期第1、2年的总成本费用(不含税)、所得税。
5.假设B项目的投资额、单位产品价格和年经营成本在初始值的基础上分别变动±10%时对应的财务净现值的计算结果见题1-1表。根据该表的数据列式计算各因素的敏感度系数,并对3个因素的敏感性进行排序。根据表中的数据绘制单因素敏感性分析图,列式计算并在图中标出单位产品价格的临界点。(计算结果均保留两位小数)
插入图片
30 简答题为加快城市更新,改善市区A、B两地的交通状况,某市规划局提出建设交通设施项目,拟定有高架道路、轻轨2个方案。2个方案的建设期均为2年,建设期投资第1年投入40%,第2年投入60%,建设期投资均按期末考虑,使用期均按50年计算,分别需每20年、15年大修一次。基准折现率为8%,其他有关数据见题2-1表、题2-2表。

问题:
1.高架道路的年费用为(),残值计入费用。并据此估算每天通车量至少达到()才能回收费用?(计算结果保留两位小数)
A.24552.15万元
B.3457.98万元
C.3.03万辆
D.2.18万辆
2.计算轻轨方案的净现值为(),如果已知高架道路方案的净现值为175703.44万元,据此选择最优方案为()。(计算结果保留两位小数)
A.135069.32万元
B.157087.18万元
C.轻轨方案
D.高架道路方案
3.若再综合考虑交通方案带来噪声等污染的环境成本,高架道路、轻轨方案在使用期分别为30万元/年、15万元/年,但两个方案在使用期可拉动相关产业发展的社会收益均折合为50万元/年,残值计入费用。列式计算高架道路方案的年度寿命周期成本和费用效率,假定轻轨方案的费用效率为1.35,请运用费用效率法选择合理方案。(寿命周期成本和系统效率计算结果取整数,系统费用效率计算结果保留两位小数)
4.投资人请有关专家对各方案的功能重要性进行评价,专家组讨论后决定从五个方面(分别以F₁~F₅表示)进行功能评价,对各功能的重要性分析结果如下:F₃相对于F₄很重要,F₃相对于F₁较重要,F₂和F₅同样重要,F₄和F₅同样重要。专家还对两个方案满足程度进行了评分,结果见题2-3表。试用0-4评分法列表计算各功能的权重。经测算,高架道路方案的年成本为24577万元,轻轨方案的年成本为36333万元,请利用价值工程原理选择最佳设计方案。(功能指数、成本指数、价值系数计算结果保留四位小数)
插入图片
31 简答题国有资金投资依法必须公开招标的某建设项目,采用2024版工程量清单计价标准进行施工招标,合同类型为总价合同,最高投标限价为3568万元。
招标文件中规定:投标人对分部分项清单和措施项目的准确性和完整性负责。
A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。
评标过程中,评标委员会发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,该分部分项清单合价为36400元。
招标投标结束后,发包人和中标人签订了施工合同,合同约定以项计的措施费包干使用。管理费和利润为人材机费用之和的16%,增值税税率为9%。工人窝工费为人工单价的60%(窝工不取管理费和利润),合同工期为20个月,施工进度计划经发包人批准如题3-1图所示,各项工作均匀速施工。

说明:A和C工作持续时间为3个月,B工作持续时间2个月,D、E、F、G、H、K、L、M工作持续时间分别为4个月、3个月、7个月、5个月、4个月、2个月、5个月、2个月,②、③节点对应的是3月底,⑦点对应的是11月底。
施工过程中发生了如下事件:
事件1:由于发包人负责的施工现场拆迁工作未能按时完成,承包单位开工日期推迟4个月,因延期开工给承包单位造成人员窝工100工日(人工单价为150元/工日),施工机械闲置10个台班(台班单价为1000元/台班,折旧费为500元/台班)。
事件2:F工作为现浇混凝土楼板,包括现浇混凝土实心板与模板两个分项清单项目,其中现浇混凝土实心板清单工程量为400m³,配套的模板清单工程量为4000m²。由于发包人提出新的使用功能要求,进行了设计变更。该变更增加了混凝土100m³,模板量增加1000m²,已知合同中混凝土分项工程人材机费用为360元/m³,模板分项工程人材机费用为40元/m²,合同约定超过原估算工程量15%部分的管理费、利润降低20%,变更前后F工作的施工条件和施工效率保持不变。
事件3:推迟4个月开工后,当工作G开始时检查实际进度,发现此前施工进度正常。此时,发包人要求仍按原竣工日期完成工程,承包人提出如下赶工方案,得到总监理工程师的同意。
该方案将G、H、L三项工作均分成两个施工段组织流水施工,数据见题3-1表。

(以上各费用项目价格均不包含增值税可抵扣进项税额)。
问题:(价款以“元”为单位,保留小数点后两位)
1.请说明招标文件中的内容是否妥当,说明理由。
2.针对投标人E的报价,评标委员会应如何处理?并说明理由。投标人E的最终投标报价应为多少?
3.如果工作B、C、H共用一台机械顺序施工,在不改变原施工进度计划总工期和工作工艺关系的前提下,如何安排该三项工作的起始时间使机械的闲置时间最短?闲置时间为多少个月?
4.计算说明事件1承包人可索赔的工期与工程价款及事件2承包人可顺延的工期与新增工程价款。
5.列式计算G、H、L三项工作流水施工的工期为多少?计算说明工程总工期能否满足原竣工日期的要求?由此发生的赶工费由谁负责?
插入图片
32 简答题某工程项目发包人与承包人依据2024版工程量清单计价标准签订了施工合同,合同类型为单价合同,工期5个月。工程内容包括A、B、C三项分项工程,投标综合单价分别为240.00元/m³、550.00元/m³、380.00元/m³;管理费和利润为不含税人材机费用之和的12%,增值税税率为9%。各分项工程造价数据与实际进度见题4-1表。措施项目费用9万元(其中含安全生产措施费3万元),暂列金额12万元。
有关工程价款结算与支付的合同约定如下:
1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额)的20%作为工程预付款,工程预付款在第3、4、5月的工程价款中平均扣回。
2.开工日10天前,发包人向承包人支付安全生产措施费的50%,剩余部分和其他措施项目费用在第2、3、4月平均支付。

3.当某个分项工程工程量增加(或减少)幅度超过15%时,全部工程量都调整综合单价,调整系数为0.9(或1.1);措施项目费包干使用。
4.发包人按每月承包人应得工程进度款的90%支付。
5.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。
该工程如期开工,施工中发生了经承发包双方确认的以下事项:
1.A分项工程开工时即由双方确认实际工程量为1000m³,第2个月发生现场计日工的人材机费用6.8万元,工作持续时间无变化。
2.C分项工程项目特征变化调整,经双方协商确定实际结算综合单价为400元/m³。
3.第4个月发生新增工程不含税费用2.8万元。
(以上费用不含有可抵扣的进项税)。
问题:(以“万元”为单位,计算过程及结果均保留三位小数)
1.合同价为多少万元?材料预付款是多少万元?开工前支付的安全生产措施费工程款是多少万元?
2.列式计算A分项工程的实际分项工程费用和价款。
3.2、3、4月份完成的实际工程款是多少万元?发包人应付的工程款是多少万元?
4.列式计算第3月末分项工程项目累计拟完工程计划投资、已完工程计划投资、已完工程实际投资,并分析进度偏差(投资额表示)与投资偏差。
5.列式计算工程实际总造价及应支付的竣工结算价款。
插入图片
33 简答题I土木建筑工程
背景:
某办公楼工程,地下1层,地上4层,建筑面积2500m²,其地下室竣工图中基础平面图、顶板平面图、剖面图如题5-I-1图~题5-I-3图所示,室外地坪标高-0.200m,地下室顶板标高±0.000,顶板厚120mm,顶板中开设有2个洞口。基础垫层厚100mm,筏板厚500mm,垫层顶标高-5.200m,混凝土外墙厚300mm,地下室内有4根带柱帽的Z1,已知单个柱帽混凝土体积为0.335m³,单个柱帽混凝土模板面积为1.865m²。

问题:(计算结果均保留两位小数)
1.根据《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024,在题5-I-1表填写各分部分项工程的结算工程量清单。
室内装修施工顺序为:地面块材装修→柱面装修→墙面装修→吊顶。

2.施工单位A投标时采用了题5-I-2表的内容进行了筏形基础混凝土综合单价的组价,其中管理费和利润分别按人机费用之和的20%、10%计,最后施工单位A中标。
在施工过程中混凝土价格普遍上涨,施工合同约定,混凝土单价风险幅度为±5%,实际采购价超过时,采用造价信息差额调整法调整综合单价:承包人投标单价中的材料单价低于基准单价(当地造价管理部门发布的信息价)时,施工期间材料单价涨幅以基准单价为基础,超过合同约定的风险幅度值时,其超过部分按实结算。投标期间造价管理部门发布的C35混凝土的材料信息价(除税)为360元/m³,施工当期双方确认的C35混凝土采购价含税单价为399.64元/m³,税率为3%。
已知筏形基础混凝土的结算量同清单量,列式计算筏形基础混凝土结算时的综合单价,并填写综合单价分析表(题5-I-3表、题5-I-4表)。

3.施工过程中应业主要求进行了设计变更,实心楼板的混凝土强度等级变更为C30,发承包双方核定的混凝土含税单价为390元/m³,根据合同约定,此类变更仅可以调整混凝土材料的单价,其他内容不变,投标时C25混凝土的含税单价为360元/m³,实心楼板的综合单价为700元/m³,每1m³消耗量为1.015m³,该材料增值税进项税率为3%,列式计算变更后的实心楼板混凝土的综合单价。
4.竣工时,经施工单位A造价工程师测算,该项目建筑工程分部分项工程费用为6580000.00元(其中人工费、材料费、机具使用费分别占25%、55%、10%),安全生产措施费为分部分项工程费用人机之和的2%,综合脚手架费用为33000元,垂直运输费为44000元,二次搬运费为5000.00元,合同暂列金额3万元,专业工程暂估价5万元(总承包服务费按3%计),专业工程实际发生价款4.5万元,计日工实际发生35个工日(工日综合单价200元),索赔费2万元,新增工程费9000.00元,增值税税率按9%计取,列式计算该项目建筑工程的安全生产措施费、措施项目费、增值税,填写完成该项目建筑工程的竣工结算汇总表(题5-I-5表)。

插入图片
34 简答题Ⅱ管道和设备工程
管道工程有关背景资料如下:
1.某工厂办公楼卫生间给水排水平面图及施工图如题5-Ⅱ-1图、题5-Ⅱ-2图所示。
2.假设按规定计算的该卫生间给水及中水管道和中水系统的阀门部分的清单工程量如下:PP-R塑料管dn4010m,dn328m,镀锌钢管DN326m,DN259m,中水管道系统中的阀门J11T-10:DN404个;DN252个。其他安装技术要求和条件与题5-Ⅱ-1图所示一致。

说明:
1.办公楼共三层,层高为3.3m,墙厚为240mm,柱的横截面尺寸为400mm×400mm。图中尺寸标注标高以“m”计,其他均以“mm”计。
2.卫生间盥洗室给水管道采用PP-R塑料管及成品管件,热熔连接。大小便冲洗的中水管道采用镀锌钢管及管件,螺纹连接。中水的干管为埋地,立管和支管均为明设。大小便器的中水横支管与墙体的中心距为200mm。管道出入户穿外墙处设碳钢刚性防水套管。
3.中水管道系统的阀门采用截止阀J11T-10,给水管道系统的阀门采用球阀Q11F-16C;各类管道均采用成品管卡固定。
4.成套卫生器具安装按标准图集99S304要求施工,所有附件均随卫生器具配套供应。洗脸盆为单柄单孔台上式安装;大便器为感应式冲洗阀蹲式大便器,小便器为感应式冲洗阀壁挂式安装,污水池为成品落地安装,污水池上装铜质水嘴。
5.管道系统安装就位后,给水管道进行强度和严密性水压试验及水冲洗。
3.给水排水工程相关分部分项工程量清单项目的统一编码见题5-Ⅱ-1表。

4.该工程给水(中水)管安装定额的相关数据资料见题5-Ⅱ-2表。

问题:
1.按照题5-Ⅱ-1图、题5-Ⅱ-1图所示内容,分别列式计算卫生间给水以及中水系统中的管道和阀门安装项目分部分项清单工程量;管道工程量计算至支管与卫生器具相连的分支三通或末端弯头处止。
2.根据背景资料2、3设定的数据和题5--1图、题5-I-2图中所示要求,按现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024的规定,分别依次编列出卫生间中水系统中镀锌钢管DN32、DN25、给水PP-R塑料管dn40、dn32和中水系统中所有阀门、卫生器具(不含墩布池)安装项目的分部分项工程量清单,并填入题5--3表中。
3.按照背景资料2、3、4中的相关数据和题5-Ⅱ-1图、题5-Ⅱ-2图中所示要求,根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024和《建设工程工程量清单计价标准》GB/T50500—2024的规定,列式计算题5-Ⅱ-1图、题5-Ⅱ-2图中室内给水PP-R塑料管道dn32的安装项目分部分项工程量清单的综合单价。
插入图片
35 简答题Ⅲ电气和自动化控制工程
工程背景资料如下:
1.题5-Ⅲ-1图为某配电间电气安装工程平面图,题5-Ⅲ-2图为配电箱系统接线图及设备材料表,该建筑物为单层平屋面砖、混凝土结构,室内外高差为0.3m,建筑物室内净高为4.40m。
图中括号内数字表示线路水平长度,配管进入地面或顶板内深度均按0.05m;穿管规格:2~3根BV2.5mm²穿SC15,4~6根BV2.5mm²穿SC20,4~6根BV16mm²穿SC40,其余按系统接线图。

2.该工程的相关定额、主材单价及损耗率见题5-Ⅲ-1表。

3.该工程的人工费单价(普工、一般技工和高级技工)综合为100元/工日,管理费和利润分别按人工费的40%和20%计算。
4.相关分部分项工程量清单项目编码及项目名称见题5-Ⅲ-2表。

问题:
1.按照背景资料1~4和题5-Ⅲ-1图、题5-Ⅲ-2图所示内容,根据现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程工程量计算标准》GB/T50856—2024的规定,计算各分部分项工程量,并将配管(SC15、SC20、SC40)、配线(BV2.5mm²、BV16mm²)的工程量计算式与结果填写在答题卡指定位置;计算各分部分项工程的综合单价与合价,编制完成题5-Ⅲ-3表。(答题时不考虑配电箱的进线管道和电缆,不考虑开关盒和灯头盒)
2.根据背景资料2中的相关数据,列式计算配电箱的综合单价。
(计算结果有小数的保留两位小数)
插入图片
36 简答题某企业拟投资当地政府支持的项目,项目的基础数据如下:
1.项目建设投资估算为1600万元(含可抵扣进项税112万元),建设期1年,运营期8年。建设投资全部形成固定资产,残值率4%,按直线法折旧,折旧年限8年。
2.运营期第1年政府补贴100万元。
3.项目流动资金估算为200万元,运营期第1年年初投入,在项目的运营期末全部回收。
4.项目资金来源为自有资金和贷款,建设投资贷款利率为8%(按年计息),流动资金贷款利率为5%(按年计息)。建设投资贷款的还款方式为运营期第1年按照项目的最大偿还能力还款,运营期第2~4年将未偿还款项按照等额还本、利息照付方式偿还。
5.运营期第1年的产能为5.4万件,第2年~第4年的设计产能为10万件,目前市场同类产品的不含税销售价格为65~70元/件。
6.运营期第4年末,投入自有资金300万元更新自动控制设备配件,该维持运营投资全部形成新增固定资产(不考虑可抵扣的进项税),新增固定资产使用年限为运营期的第5~8年,残值率、折旧方式和原固定资产相同。运营期后4年预估产品不含税单价为60元/件,年产量能提高到12万件。
7.项目资金投入、收益及成本等基础测算数据见题1-1表。
8.该项目产品适用的增值税税率为13%,增值税附加综合税率为10%,所得税税率为25%。
9.在建设期贷款利息偿还完成之前,不计提盈余公积金,不分配投资者股利。

问题:(计算过程和结果数据有小数的,保留两位小数)
1.列式计算项目的建设期贷款利息及年固定资产折旧额。
2.产品按不含税销售价格65元/件估算,列式计算项目运营期第1年的增值税、总成本、税后利润。
3.产品按不含税销售价格65元/件估算,列式计算项目运营期第2年应偿还的贷款本息额,通过计算说明项目能否满足还款要求。若企业希望项目运营期第2年不借助其他资金来源能够满足建设投资贷款还款要求,产品的不含税销售单价至少应为多少?
4.列式计算项目运营后期(建设期贷款偿还完成后)正常年份的总成本费用。
5.假定本行业平均资本金净利润率为12%,列式计算该项目运营后期(建设期贷款偿还完成后)正常年份的资本金净利润率,从财务角度评价项目的可行性。继续以资本金净利润率为分析指标,就项目的产量、不含税产品价格和年经营成本进行敏感性分析,结果见题1-2表,请补充填写相关数据并据此说明资本金净利润率对各个因素敏感程度的排序,并计算该项目市场不含税单价下浮临界百分比。
插入图片
37 简答题某工程拟加固改造为A方案或B方案后出租,由业主方负责改建支出和运营维护,此A、B两个方案的基础数据见题2-1表。折现率为10%,复利系数见题2-2表,改建所需工期均为2年,改建投资发生在期初,其余资金发生在年末。残值计入费用。

问题:
1.A、B方案的静态投资回收期哪个更短?(假定在计算期前能够回收)
2.若比较A、B两个方案的净年值,应选择哪个方案?若比较A、B方案的费用现值,应选择哪个方案?
3.若站位项目计算期的角度,考虑改建为B方案带来噪声等污染的环境成本折合为20万元/年,带动高新技术发展应用的潜在社会收益折合为10万元/年,A方案的环境成本折合为1万元/年,无社会收益。采用费用效率法比较A、B两个方案,哪个方案更好一些?
插入图片
38 简答题背景一:某项目为当地国有资金投资的重点工程项目,计划于2024年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,并委托某具有招标代理和造价咨询资质的招标代理机构编制了招标文件,接受联合体投标。
招标过程中发生了以下事件:
事件1:招标人规定2024年1月20~25日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计120天,投标保证金有效期自投标文件截止之日起总计90天。
事件2:A、B两家企业组织了联合体,资格预审通过后,为提高中标概率,在编制投标文件时又邀请了比A、B企业资质高一级的企业C共同组合成联合体。
事件3:招标工程的澄清或说明在定标后进行。
事件4:评标委员会于2024年4月29日提出了书面评标报告:E、F企业分列综合得分第一、第二名。4月30日招标人向E企业发出了中标通知书,5月2日E企业收到中标通知书,双方于6月1日签订了书面合同,合同工期为2年。6月15日,招标人向其他未中标企业退回了投标保证金。
背景二:某招标人与中标人按2024版工程量清单计价标准签订了某工程施工单价合
同,合同约定:工期270天;管理费和利润按不含税人机费用之和的20%计取,增值税税率9%。人工单价按200元/工日计,人员窝工补偿按其单价的60%计,施工机械台班单价按1200元/台班计,施工机械闲置补偿按其台班单价的70%计。人员窝工和施工机械闲置补偿均不计取管理费和利润;各分部分项工程的措施费按其相应工程费的25%计取。
(无特别说明的,费用计算时均按不含税价格考虑)。
承包人编制的施工进度计划获得了监理工程师批准,如题3-1图所示。

该工程项目施工过程中发生了如下事件:
事件1:分项工程A施工至第15天时发现地下埋藏文物,由相关部门进行了处置,造成承包人停工10天,人员窝工110个工日,施工机械闲置20个台班。配合文物处置,承包人合同外增加费用(不含税)1600元。承包人及时向发包人提出工期延期和费用索赔。
事件2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程A延长5天工作时间,承包人增加用工50个工日,增加施工机械5个台班,增加材料费35000元。②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间,增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。
事件3:分项工程H施工过程中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税13%),合同双方确认该材料使用数量为800m²。
问题:
1.下列关于背景一中事件1与事件2的叙述,正确的是()。
A.事件1中:投标有效期自投标文件发售时间算起的做法不妥当
B.事件1中:投标有效期与投标保证金有效期不一致不妥
C.事件1中:投标有效期自投标文件发售时间算起的做法妥当
D.事件1中:投标有效期与投标保证金有效期不一致妥当
E.事件2不妥。招标人接受联合体投标并进行资格预审的,联合体应当在提交资格预审申请文件前组成。资格预审后联合体增减、更换成员的,其投标无效
2.下列关于背景一中事件3与事件4中的不妥之处与理由,叙述正确的是()。
A.事件3的做法不妥当。理由:招标工程进行投标报价澄清或说明的,澄清或说明应在工程定标后进行
B.事件3的做法不妥当。理由:招标工程进行投标报价澄清或说明的,澄清或说明应在工程开标后至定标前进行
C.事件4中:4月30日招标人向E企业发出了中标通知书的做法不妥。因为按有关规定:依法必须进行招标的项目,招标人应当从收到评标报告之日起3日内公示中标候选人,公示期不得少于3日
D.事件4中:合同签订的日期违规。按有关规定招标人和中标人应当自中标通知书发出之日起30日内,按照招标文件和中标人的投标文件订立书面合同,即招标人必须在5月30日前与中标单位签订书面合同
E.事件4中:6月15日,招标人向其他未中标企业退回了投标保证金的做法不妥。因为按有关规定:招标人最迟应当在书面合同签订后5日内向中标人和未中标的投标人退还投标保证金及银行同期存款利息
3.背景二的事件1中,承包人提出的工期延期和费用索赔是否成立?说明理由。如果成立,承包人应获得的工期延期为多少天?费用索赔额为多少元?
4.背景二的事件2中,分别指出承包人针对①、②两项内容所提出的工期延期和费用索赔是否成立?说明理由。承包人应获得的工期延期为多少天?说明理由。费用索赔为多少元?
5.列式计算背景二的事件3中,分项工程H的合同价款(含措施项目)增加金额为多少元?并在题3-2图上绘制背景二中继事件1、2、3发生后承包人实际施工的早时标网络施工进度计划。
插入图片
39 简答题某工程项目发包人与某总承包人签订了施工清单单价合同,工期4个月,工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³,安全生产措施费为分项工程费用的4%,其他措施项目费用为分项工程费用的8%(包干使用),暂列金额15万元,专业工程暂估价43.60万元(含增值税3.60万元),总承包服务费率按不含税专业工程暂估价5%计,计日工费用3万元。管理费和利润为不含税人材机费用之和的16%,增值税税率为9%,各分项工程每月计划和实际完成工程量见题4-1表。

合同中有关工程价款结算与支付的约定如下:
1.开工前10天内,发包人应向总承包人支付含税合同价款(扣除暂列金额、专业工程暂估价、计日工价款)的20%作为材料预付款,材料预付款在第2、3个月的工程价款中平均扣回;同时把合同价款中的全部安全生产措施费作为工程款提前支付。
2.除安全生产措施费工程款之外的其他措施项目工程款,按签约合同价在施工期分4次平均支付。安全生产措施费在竣工结算时根据实际发生的价款进行调整结算。
3.分部分项工程项目工程款按施工期实际完成工程量逐月支付,其他项目工程款在发生当月支付。
4.发包人按每次总承包人应得工程款的90%支付。
5.当分项工程工程量增加(或减少)幅度超过15%时,应调整综合单价,调整系数为0.9(或1.1)。
6.B分项工程所用的甲、乙两种材料采用价格指数调差法结算,甲、乙材料在B分项工程费用中所占比例分别为14%和16%,基期价格指数均为100。除安全生产措施费可调整外,其他措施项目包干使用。
7.竣工结算时,发包人按实际总造价的3%扣留工程质量保证金。
施工期间,经监理工程师核实及发包人确认的有关事项如下:
1.第2个月发生现场计日工的人材机费用6.8万元,索赔款3万元。
2.第3个月B分项工程中的甲、乙两种材料价格指数分别为110和120,其他各月造价指数与基期价格指数一致。
3.第4个月经业主同意,总承包人与某专业分包单位签订了该项目的专业分包合同为含税造价43.60万元。实际施工过程中双方确认的专业承包单位完成的专业工程含税造价为35万元,进项税额2.6万元(其中:普通发票0.6万元,专用发票1.7万元,专业承包商责任返工重新购买材料的专用发票0.3万元),该专业承包单位应缴纳的增值税税率同总承包人。
问题:
1.该工程含税合同价为多少万元?材料预付款为多少万元?提前支付的安全生产措施费预付款是多少万元?
2.施工到3月末B分项工程的进度偏差为多少万元?(以投资额表示)
3.第3个月发包人应支付给承包人的工程进度款为多少万元?
4.列式计算第4个月实际发生的专业工程不含税造价为多少万元?该专业分包单位应缴纳的增值税为多少万元?
5.该项目分项工程实际价款为多少万元?实际总造价是多少万元?实际安全生产措施费工程价款增加或减少了多少万元?如果开工前和施工期间发包人均按约定支付了各项工程款,则竣工结算时,发包人应支付给总承包人的结算尾款是多少万元?
(计算结果保留三位小数,以“万元”为单位)
插入图片
40 简答题I土木建筑工程
某施工企业拟投标某建筑物的土建工程,其中地下工程部分包括:基坑支护、土方工程、筏板基础、地下室墙及顶板等。业主提供的施工场地已按设计室外地平面-0.200m平整,现场需要采取施工排水措施。已知垫层底面积586.21m²。地下室顶板标高为0.000,板厚100mm。
根据题5-I-1图~题5-I-5图所示以及现场环境条件和施工经验,确定基坑支护方案及相关施工方案、费率如下:
(1)基坑1-1剖面边坡按1:0.3放坡开挖,放坡至垫层顶面,基坑设有土钉支护,土钉成孔直径为90mm,采用1根HRB400,直径25mm的钢筋作为杆体(线密度为3.85kg/m),成孔深度为10.0m,土钉长度为10m,入射倾角为15°,杆筋送入钻孔后,灌注1:1水泥砂浆,1-1剖面共设有120根土钉;坡面上设置φ5@200×200钢丝网片(该钢丝网片的面密度为1.54kg/m²),钢丝网片上喷射C20混凝土,厚度为120mm。

(2)基坑2-2剖面均采用灌注护坡桩加冠梁支护,桩直径400mm,间距约1500mm,单根长度7m,24根,桩顶标高为-1.200m;冠梁截面为600mm×400mm,C30预拌混凝土,总长度31.5m。
(3)基坑3-3剖面采用C30钢筋混凝土地下连续墙支护,墙厚500mm,槽深7m,墙中心线长度为41.5m。
(4)土方开挖方案:采用挖掘机开挖至垫层顶部,垫层部分采用人工开挖。
(5)该工程管理费、利润分别按不含税人工费、材料费和机械费之和的15%、4%计。该施工企业有关施工内容的定额基价见题5-I-1表。

问题:(计算结果均保留两位小数)
1.根据上述条件,按《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024,列式计算该工程的土钉、喷射混凝土、钢丝网片、排桩、冠梁、地下连续墙、筏板基础混凝土及模板的工程量,并补充填写题5-I-2表。

2.已知该施工企业土钉支护定额基价见题5-I-3表,填写完成土钉工程的综合单价分析表(题5-I-4表、题5-I-5表)(“钻孔灌浆”定额工程量计算规则与清单规范相同,均按设计图示尺寸,以长度为单位;“土钉制作安装”定额工程量按设计图示尺寸以重量计)。

3.列式计算该施工企业筏形基础混凝土综合单价,并补充填写该项目分部分项工程项目清单计价表(题5-I-6表)。

4.假定该项目其他项目费用为518672.24元(其中,专业工程暂估价为18672.24元),安全生产措施费为分部分项工程费用的3%,其他措施项目费用按分部分项工程费用的15%计,增值税税率为9%。利用前述问题的计算结果,列式计算安全生产措施费、措施项目费及增值税,并编制该施工企业投标报价汇总表(题5-I-7表)。

插入图片
41 简答题Ⅱ管道和设备工程
某工程背景资料如下:
1.题5-Ⅱ-1图为某加压泵房工艺管道系统安装平面图。
2.假设管道的清单工程量如下:
低压管道:φ325×8管道21m;中压管道:φ219×32管道32m,φ168×24管道23m,φ114×6管道7m。
3.相关分部分项工程量清单项目编码见题5-Ⅱ-1表。

4.φ219×32碳钢管道安装工程的相关定额见题5-I-2表,设备材料信息见题5-I-3表。

该工程的人工单价为100元/工日,管理费和利润分别按人工费的83%和35%计。
问题:
1.按照题5-Ⅱ-1图所示内容,列式计算管道、管件、超声波探伤、射线探伤、保温、管道保护层工程量安装项目的清单工程量。

说明:
1.本图为某加压站泵房工艺管道系统部分安装图。标高以“m”计,其余尺寸均以“mm”计。
2.管道材质为20号碳钢无缝钢管,管件为成品;法兰:进口管段为低压碳钢平焊法兰,出口管段为中压碳钢对焊法兰。均为氩电联焊。
3.管道支架为普通支架,共耗用钢材148.4kg,其中施工损耗为6%。
4.管道系统中,所有法兰连接处焊缝采用100%超声波探伤,地下管道焊缝采用X射线探伤,管道按每10m有7个焊口计。其中,X光射线探伤片子规格为80mm×150mm。
5.管道系统安装就位,进行水压试验及严密性试验合格后,采用水冲洗。
6.所有管道、管道支架除锈后,均刷防锈漆两遍。管道采用岩棉管壳(厚度为50mm)保温,外缠铝箔保护层。
2.按照背景资料中给出的管道工程量和相关分部分项工程量清单统一编码,题5-I-1图规定的管道安装技术要求及所示法兰数量,根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2004、《建设工程工程量清单计价标准》GB/T50500—2004规定,编制管道、管架、法兰、阀门安装项目的分部分项工程量清单,填入题5-Ⅱ-4表中。
3.按照背景条件4中的相关定额,根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024、《建设工程工程量清单计价标准》GB/T50500—2024规定,列式计算φ219×32管道(单重147.50kg/m)安装分部分项工程量清单综合单价。
(保留两位小数)
插入图片
42 简答题Ⅲ电气和自动化控制工程
工程背景资料如下:
1.某化工厂合成车间动力安装工程,如题5-Ⅲ-1图所示。

说明:
1.图中尺寸除标高及括号以外,其余均以“mm”计。配管水平长度见图示括号内数字,单位为“m”。
2.AP1定型动力配电箱800mm×1700mm×300mm(宽×高×厚)落地安装,电源由室外电缆引入,基础型钢采用10号槽钢(单位重量为10kg/m)。插座箱300mm×200mm×150mm(宽×高×厚)为成套产品,嵌入式安装,底边距地1.4m。
3.管路为钢管沿地平面暗敷,水平管路均敷设在地平面下0.1m处,其至AP1动力配电箱出口处的管口高出地平面0.15m,设备基础顶标高为+0.300m,埋地管管口高出基础顶面0.2m,导线出管口后的预留长度为1m,并安装1根同口径0.8m长的金属软管。
4.木制配电板350mm×500mm×30mm(宽×高×厚)挂墙明装,下口距地1.5m,板上安装滑触线电源开关1个(铁壳开关HH3-100/3)。木制配电板引至滑触线的管、线与其电源管、线相同,其至滑触线处管口标高为+6.000m,导线出管口后的预留长度为1m。
5.角钢滑触线L50×50×5离地6m,滑触线支架安装高度为+6.000m,采用螺栓固定,两端设置信号灯。滑触线伸出两端支架的长度为1m。
2.该动力配电工程的相关定额、主材单价及损耗率见题5-Ⅲ-1表。

3.该工程人工费单价为100元/工日,管理费和利润分别按人工费的30%和20%计算。
4.相关分部分项工程量清单项目编码及项目名称见题5-Ⅲ-2表。

问题:
1.按照背景资料1~4和题5-Ⅲ-1图所示内容,根据现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程工程量计算标准》GB/T50856—2024的规定,计算各分部分项工程量,并将配管、配线和滑触线的计算式与结果填写在答题卡指定位置;计算各分部分项工程的综合单价与合价,编制完成题5-Ⅲ-3表。
2.根据背景资料1~4中的相关数据和题5-Ⅲ-1图所示内容,列式计算配电箱的综合单价。
(计算结果保留两位小数)
插入图片
43 简答题某拟建项目的可行性研究相关基础数据如下:
1.建设期1年,运营期10年。
2.项目建设投资为5500万元,全部形成固定资产(含可抵扣的进项税额100万元)。
3.固定资产使用年限为10年,残值率为5%,直线法折旧。
4.项目运营期第1年投入200万元作为流动资金,流动资金在运营期末收回。
5.项目正常年份产量为156万件,单件不含税售价为10元/件,单位产品可抵扣进项税额为0.5元/件,正常年份不含税经营成本为400万元(其中30%为固定成本)。
6.项目运营期第1年产量为设计产量的60%,第2年及以后各年均达到设计产量。
7.项目为国家重点扶持项目,政府在运营期各年根据产量进行补贴,补贴标准为1元/件。
8.运营期第5年末为优化调整产品结构,投入维持运营资金100万元,全部形成固定资产(不考虑可抵扣的进项税),新增固定资产使用年限为运营期的后5年,残值率折旧方式和原固定资产相同。
9.项目增值税税率为13%,增值税附加税率为10%,企业所得税税率为25%。
10.政府补贴不计增值税,但要计所得税。
问题:
1.列式计算项目融资前的年折旧、项目余值。
2.列式计算年经营成本中的单位产品可变成本。
3.列式计算运营期第1年的增值税及调整所得税。
4.编制投资现金流量表中建设期、运营期第1年、第2年、第5年及最后1年的数据(题1-1表)。

5.若该项目的初步融资方案为:贷款3000万元用于建设投资,建设期利息111.60万元,约定的还款方式为运营期第1年按最大能力偿还,未偿还部分在运营期第2~第5年按照等额还本、利息照付方式还清贷款,已知运营期第1年应还本金510.55万元,贷款年利率为7.44%(按年计息),剩余建设投资、流动资金、维持运营投资来源于项目资本金。
列式计算:
(1)运营期第1年、第2年不含税总成本费用。
(2)比较融资前后运营期第2年盈亏平衡产量的差额。
(3)比较融资前后运营期第2年总投资收益率。
插入图片
44 简答题背景一:
某市重点工程拟采用2024版工程量清单计价方式公开招标,最高投标限价为2600万元。经资格预审后,确定A、B、C、D、E共5家合格投标人。
招标文件规定:合同采用单价合同,分部分项工程项目与措施项目清单的准确性、完整性由承包人负责,购买招标文件的同时要求递交投标保证金50万元。
评标标准如下:
1.该项目的要求工期不超过18个月;
2.对各投标报价进行初步评审时,若最低报价低于有效标书的次低报价15%及以上,视为最低报价低于其成本价;
3.在详细评审时,对有效标书的各投标单位自报工期比要求工期每提前1个月给业主带来的提前投产效益按40万元计算;
4.经初步评审后确定的有效标书在详细评审时,除报价外,只考虑将工期折算为货币,不再考虑其他评审要素;
5.投标单位的投标情况如下:A、B、C、D、E五家投标单位均在招标文件规定的投标截止时间前提交了投标文件。各投标文件的主要内容,见题2-1表。

评标时,发现C投标人所报的已标价工程量清单项目的合价与其清单项目数量乘以综合单价计算结果不一致。
背景二:
某投资人拟建一座大型修配车间,建筑面积为30000m²,其工程设计方案部分资料如下:A、B、C三个方案的单方造价分别为2100元/m²、1990元/m²、1850元/m²。各方案功能权重及得分,见题2-2表。

根据背景一,回答下列问题:
1.招标文件有哪些不妥之处?说明理由。
2.根据评标要求列式计算各投标人的工期和报价,判别投标文件是否有效?如无效,说明理由。
3.评标委员会应如何处理C投标人?
根据背景二,回答下列问题:
4.运用价值工程,方案A、B、C三个方案的功能指数分别为(),最优设计方案为()。
A.0.326,0.339,0.335
B.0.354,0.335,0.311
C.方案A
D.方案B
E.方案C
5.为进一步降低费用,拟针对所选的最优设计方案以四个功能部分为对象进行价值工程分析,各功能项目得分值及其目前成本见题2-3表,按限额和优化设计要求,目标成本额应控制在90万元。
计算各功能项目中“结构体系”的功能指数与目标成本降低额分别为(),各功能项目改进排在第一位的是()。
A.0.333,6.80万元
B.0.167,0.50万元
C.0.278,2.60万元
D.结构体系
E.墙体材料

6.三个方案设计使用寿命均按50年计,基准折现率为10%,假设A方案期初一次性投资的建设总投资额为6150万元,年运行和维修费用为85万元,每10年大修一次,费用为720万元,已知B、C方案年度寿命周期经济成本分别为664.22万元和695.40万元,A方案的年度寿命周期经济成本为(),运用最小年费用法()为最佳设计方案。现值系数见题2-4表。

A.360.30
B.750.10
C.A方案
D.B方案
E.C方案
插入图片
45 简答题某国有资金投资的重点工程项目,最终,招标人与E施工单位签订了施工合同,双方采用2024版工程量清单计价标准签订了施工单价合同,合同工期43天,钢材由发包人供应。
合同还约定:管理费和利润分别按人材机费用之和的15%、5%计取,增值税税率9%。人工单价按200元/工日计,人员窝工补偿按其单价的60%计;施工机械台班单价按1200元/台班,施工机械闲置补偿按其台班单价的70%计。人员窝工和施工机械闲置补偿均不计取管理费和利润及措施项目费;各分部分项工程的措施费按其相应工程费的25%计取。除发包人责任事件可索赔利润外,其他事件不包含利润。
工期每提前1天,承包商可获得提前工期奖1.2万元(含税);工期每拖后1天,承包商需承担逾期违约金1.5万元(含税)。
该工程的主要分项工程按施工顺序依次为A、B、C、D四项工作,每项工作安排一个工作队,每项工作均划分为两个施工段组织流水施工,承包单位编制并经监理批准的网络施工进度计划如题3-1图所示。

假设每项工作均按最早时间安排作业,在工程施工中发生如下事件:
事件1:A2施工中,发现局部地基持力层为软弱,施工单位等候地基变更图纸3天,按变更后要求处理地基6天。经统计,施工单位窝工30个工日,配合用工60个工日,机械闲置3个台班,工作6个台班。
事件2:C1施工中,因钢材未及时进场,工期延期3天。施工单位20名工人窝工3天,租赁的机械闲置3天(租赁费600元/台班)。
事件3:B2施工时,因施工单位原因造成工程质量事故,返工处理致使工期延期5天。按照清单计价方法核算,该分项工程费用增加5万元。
问题:
1.事件1中,承包人提出的工期延期和费用索赔是否成立?说明理由。如果成立,承包人应获得的工期延期为多少天?费用索赔额为多少元?
2.事件2中,承包人提出的工期延期和费用索赔是否成立?说明理由。如果成立,承包人应获得的工期延期为多少天?费用索赔额为多少元?
3.事件3中,承包人提出的工期延期和费用索赔是否成立?说明理由。如果成立,承包人应获得的工期延期为多少天?费用索赔额为多少元?
4.在题3-2图中以横道图形式绘出该工程的实际施工进度,并计算说明工期奖罚款。如果要使D分项工程的工作队在施工段之间没有窝工,应如何安排该工作队的进场时间?
插入图片
46 简答题某工程项目发包人与承包人签订了清单单价施工合同,工期5个月。分项工程费用与经批准的施工进度计划如题4-1表所示。措施项目费用合计为9万元,其中安全生产措施费为分项工程费用的4%,其他措施费用包干使用。暂列金额12万元,专业工程暂估价10万元,总承包服务费5000元(包干使用)。管理费和利润为不含税人材机费用之和的20%,增值税率为9%。合同约定:实际工期每提前(或拖延)1天奖励(或罚款)1000元(含税费)(1个月按30天计)。

有关工程价款结算与支付的合同约定如下:
1.开工前10天发包人向承包人支付签约合同价(扣除暂列金额、专业工程暂估价)的20%作为工程预付款,工程预付款在第3、4个月平均扣回。
2.合同签约中的安全生产措施费工程款于开工前10天一次性支付,在施工最后1个月的进度款中按实调整。
3.除安全生产措施费之外的其他措施费在开工后的前3个月进度款中平均支付。
4.分项工程费用按实际施工进度逐月结算。
5.发包人按每次承包人应得的工程款的85%支付。
6.C分项工程所需的甲种材料用量为500m³,在招标时确定的暂估价为不含税80元/m³,乙种材料用量为400m³,投标报价为不含税40元/m³。工程款逐月结算时,甲种材料按双方确认购买价格调整综合单价,乙种材料当购买价在投标报价的±5%以内变动时,C分项工程的综合单价不予调整,变动超过±5%时,超过部分的价格调整至C分项工程综合单价中。
7.发包人在承包人提交竣工结算报告30天内完成审查工作,工期奖罚款在竣工结算时考虑,并要求承包人提供所在开户行出具的工程质量保函,保函额为竣工实际总造价(含工期奖罚)的3%后,支付竣工结算款。
该工程如期开工,施工中发生了经承发包双方确认的以下事项:
(1)因施工方的原因,B分项工程的实际施工时间为2~6月;但B分项工程对其他分项工程的原定时间没有影响。
(2)C分项工程甲种材料双方确认的购买价为不含税85元/m³,乙种材料的实际购买价为不含税50元/m³。
(3)第4个月发生新增工程合同价款2.4万元(含安全生产措施价款),不影响工期。
(4)第5个月实际发生专业工程价款10万元。
实际工期6个月,其余工程内容的施工时间和价款与合同约定相符。
问题:
1.合同价为多少万元?工程预付款是多少万元?安全生产措施费为多少万元?开工前支付的安全生产措施费工程款为多少万元?
2.求C分项工程的综合单价是多少元/m³?3月份完成的分项工程费用(含单价措施)是多少万元?3月份业主应支付的工程款是多少万元?
3.列式计算第3个月末分项工程(不含措施项目)累计拟完工程计划投资、累计已完工程计划投资、累计已完工程实际投资,并分析进度偏差(投资额表示)与投资偏差。
4.假定开工前和施工期间发包人均按约定支付了各项工程款,列式计算竣工结算时,发包人应支付给承包人的结算款为多少万元?
(计算结果以“万元”为单位的均保留三位小数,其他单位保留小数点后两位)
插入图片
47 简答题I土木建筑工程
某综合楼项目,三层,首层层高为3.9m,室外地平面标高为-0.100m,除卫生间隔墙为120mm外,其余墙厚均为240mm,工程竣工图中的首层平面图、基础平面图、柱平面图等如题5-I-1图~题5-I-4图及题5-I-1表所示。

问题:
1.依据《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024及《建设工程工程量清单计价标准》GB/T50500—2024,列式计算该工程以下分部分项工程的结算清单工程量,其中承台基础钢筋含量为50kg/m³混凝土。
(1)挖基坑土方(仅考虑承台部分)(施工方案:放坡从室外地坪放到垫层底,放坡系数0.33,垫层工作面每边留300mm)。
(2)预制钢筋混凝土实心桩(m)。
(3)承台基础混凝土(m³)、模板(m²)、钢筋(t)。
(4)基础连系梁JLL1混凝土(m³)。
(5)标高3.87m以下的柱混凝土(m³)。
(6)首层厨房吊顶(m²)。
2.某承包商投标并中标,该承包商的企业管理费、利润按人工费、机械费之和的20%计,利用问题1的计算结果和以下相关数据,列式计算承台独立基础混凝土、钢筋工程的综合单价,并编制题5-I-2表。相关数据如下:
①挖基坑土方,项目编码010102001,结算综合单价25.00元/m³。
②挖沟槽土方,项目编码010102002,综合单价35.00元/m³。
③回填土,项目编码010102007,结算综合单价为12.00元/m³。
④预制钢筋混凝土实心桩,项目编码010301001;中标综合单价为110元/m,结算综合单价为100.49元/m。
⑤C15基础垫层,项目编码010501001,结算综合单价460.00元/m³。
⑥C30混凝土承台独立基础,项目编码010502001;中标时综合单价580.00元/m³;中标时为C25预拌混凝土,含税单价为400元。实际结算时混凝土变更为C30预拌混凝土,含税单价为420元,已知混凝土增值税进项税率为13%,每立方米清单消耗量为1.1。
⑦基础连系梁,项目编码010502005,结算综合单价555.00元/m³。
⑧基础模板,项目编码010505002,结算综合单价50.00元/m²。
⑨招标文件规定钢筋为暂估材料,暂估不含税单价为3800元/t,其中现浇混凝土基础钢筋,项目编码010506001,中标时综合单价5200元/t,损耗率按2%计。实际施工中,钢筋结算价按不含税单价4000元/t计,结算量同中标清单量。列式计算独立基础钢筋的综合单价。

3.该项目合同中约定的暂列金额为10万元,在实际结算时,承包商工程索赔费用2万元,新增工程费用4万元,专业工程价款20万元,总承包服务费10000万元,计日工10个工日,工日单价为180元/工日,水泥2.6t,综合单价为410元/t;中砂10m³,综合单价为220元/m³,灰浆搅拌机(400L)2个台班,台班含税单价为30.50元/台班(税率按13%),列式计算实际结算的计日工费用,并编制其他项目清单结算汇总表(题5-I-3表)。(计算结果保留两位小数)

4.竣工结算时,经造价工程师测算该项目分部分项工程实际费用为858000元,措施项目实际费用为171600元,其中,安全生产措施费为分部分项费用的1%,其他项目费用利用问题3的计算结果,增值税税率按9%计取,列式计算增值税,并补充完成该工程的竣工结算表(题5-I-4表)。(该表直接填写计算结果)
(除特别说明外,计算结果均保留两位小数)
插入图片
48 简答题Ⅱ管道和设备工程
工程背景资料如下:
1.题5-Ⅱ-1图为某泵房工艺管道系统安装图。

说明:
1.本图所示为某加压泵房工艺管道系统安装图,泵的入口设计工作压力为1.0MPa,出口设计工作压力为2.0MPa。
2.图注尺寸单位:标高以“m”计,其余均以“mm”计。
3.管道为碳钢无缝钢管、氩电联焊,采用成品管件焊接连接。
4.所有泵前管道的法兰为碳钢平焊法兰,泵后管道的法兰为碳钢对焊法兰。
5.图中所有的阀门均为法兰式连接,泵前的阀门类型有闸阀Z41H-16C,泵后的阀门类型有止回阀H44H-25C和闸阀Z41H-25C。
6.管道系统安装就位后,对管线的焊口进行无损探伤。其中法兰处焊口采用100%超声波探伤;φ273×7管线的地下管段焊缝采用X射线探伤,片子的规格为80mm×150mm,焊口按4个计。
7.管道系统安装完毕后,均按设计压力的1.5倍进行水压试验,合格后再进行水冲洗。地上管道外壁喷砂除锈,环氧漆三遍防腐:埋地管道外壁机械除锈,生漆两遍防腐。
2.设定该泵房工艺管道系统清单工程量有关情况如下:
φ219×6管道为10m;φ273×7管道为6.5m,其中地下2.0m;φ325×7管道为1m。
3.管道安装工程的相关定额及主材单价和损耗量见题5-Ⅱ-1表。
4.该工程的人工费单价综合为120元/工日,管理费和利润分别为人工费的45%和55%。
5.相关分部分项工程量清单项目编码见题5-Ⅱ-2表。

问题:
1.按照题5-Ⅱ-1图所示内容,列式计算管道(区分地上、地下)、射线探伤、超声波探伤、防腐蚀项目的清单工程量。
2.按照背景资料2、5中给出的管道清单工程量及相关项目统一编码,以及题5-Ⅱ-1图中所示的阀门数量和规定的管道安装技术要求,在题5-Ⅱ-3表中,编制管道、管件、阀门、法兰、防腐蚀项目、射线探伤、超声波探伤的分部分项工程量清单与计价表。
3.按照背景资料3中的相关定额,列式计算φ219×6管道外壁防腐蚀(单重31.6kg/m)的工程量清单综合单价。
(“数量”栏保留三位小数,其余保留两位小数)
插入图片
49 简答题Ⅲ电气和自动化控制工程
工程背景资料如下:
1.题5-Ⅲ-1图为某配电房电气平面图,题5-Ⅲ-2图为配电箱系统图、设备材料表。该建筑物为单层平屋面砖、混凝土结构,建筑物室内净高为4.00m,雨篷板底距室外地平面3.5m。图中括号内数字表示线路水平长度,配管进入地面或顶板内深度均按0.05m,穿管规格:BV2.5mm²导线穿3~5根,均采用刚性阻燃管PC20,其余按系统图。

2.该工程的相关定额、主材单价及损耗率见题5-Ⅲ-1表。

3.该工程的人工费单价(综合普工、一般技工和高级技工)为100元/工日,管理费和利润分别按人工费的40%和20%计算。
4.相关分部分项工程量清单项目编码及项目名称见题5-Ⅲ-2表。

问题:
1.按照背景资料1~4和题5-Ⅲ-1图及题5-Ⅲ-2图所示内容,根据现行国家标准《建设工程工程量清单计价标准》GB/T50500—2014和《通用安装工程工程量计算标准》GB/T50856—2014的规定,列式计算配管(PC20、PC40)和配线(BV2.5mm²、BV16mm²)的清单工程量;计算各分部分项工程的清单工程量及综合单价与合价,编制完成题5-Ⅲ-3表“分部分项工程项目清单计价表”(答题时不考虑总照明配电箱的进线管道和电缆,不考虑开关盒和灯头盒)。

2.设定该工程“总照明配电箱AL”的清单工程量为1台,其余条件均不变,根据背景资料2中的相关数据,列式计算配电箱的综合单价。
(计算结果保留两位小数)
插入图片
50 简答题某投资人拟投资A、B两个项目,其中A项目为工业项目,通过可行性研究得到的相关数据资料如下:
(1)已完类似项目产量为100万件的工厂所需设备工器具购置费为200万元,拟建项目产量为120万件,综合调整系数为1.3。
(2)拟建项目建筑面积为10000m²,经造价工程师测算,建筑安装工程单方造价为3300元/m²,工程建设其他费用为300万元,基本预备费费率为10%,预计建设期物价年平均上涨率为6%。
(3)建设前期为1年,建设期1年,生产运营期10年。
B项目有关数据如下:
1.建设期1年,运营期为8年,建设投资3600万元(含100万元可抵扣进项税额),其中540万元形成无形资产,其余除可抵扣进项税外都形成固定资产。固定资产按直线法折旧,折旧年限10年,残值率5%。固定资产余值在运营期末回收。无形资产在运营期内均匀摊入成本。
2.建设投资中自有资金与贷款各占50%,在建设期均衡投入,建设投资贷款年利率为8%(按年计息),建设投资贷款在运营期前5年按等额还本付息法偿还。
3.流动资金300万元均为自有资金,运营期初投入,计算期末收回。
4.正常年份产量为10万t,不含税年经营成本为800万元,单位产品不含税售价200元/t,单位产品可抵扣进项税为10元/t,不含税固定成本为479.77万元。
5.运营期第1年达产80%,以后各年均达产100%,运营期第1年的经营成本为正常年份的80%。
6.项目适用的增值税税率13%,增值税附加税率10%,所得税税率25%。
问题:
1.试用生产能力指数法估算A项目的设备工器具购置费。
2.列式计算A项目建设投资。
3.列式计算B项目建设投资贷款利息、年固定资产折旧费、无形资产摊销费。
4.列式计算B项目运营期各年应交纳的增值税和增值税附加。
5.列式计算运营期第1年应还的本金、利息及税后利润,并利用偿债备付率指标说明能否满足还款要求?
6.列式计算运营期第2年不含税总成本费用及单位产品不含税可变成本,并计算该年的盈亏平衡产量。
(计算结果保留两位小数)
插入图片
51 简答题某咨询公司受业主委托,对某设计院提出的建筑面积为28000m²的综合娱乐项目的A、B、C三个设计方案进行评价。该工程采用2024版工程量清单的报价方式,合同类型为单价合同,已知A方案的建造费用为8352.00万元。该工程的设计使用年限为50年。基准折现率为6%。不考虑建设期差异的影响,每次大修给业主带来的经济损失为5万元,各方案均无残值。A方案运营期间的基础数据汇总见题2-1表。

问题:
1.该工程A方案的全寿命周期年度费用为()万元。
A.245.13
B.345.13
C.445.13
D.545.13
2.已知B方案的全寿命周期年度费用为504.77万元,C方案的全寿命周期年度费用为542.98万元,B方案的费用效率为()。如采用费用效率法,应选择()为最佳设计方案。每年按360天计算。
A.4.18
B.3.21
C.A方案
D.B方案
E.C方案
3.该工程合同工期为18个月。承包人报送并已获得监理工程师审核批准的施工网络进度计划如题2-1图所示。开工前,因承包人工作班组调整,工作A和工作E需由同一工作班组分别施工,承包人应如何合理调整该施工网络进度计划(绘制调整后的网络进度计划图)?新的网络进度计划的工期是否满足合同要求?如果不能满足,应如何调整进度计划以确保实现合同工期(有关分项工程可压缩的工期和相应增加的费用见题2-2表)?说明理由。

 (计算结果保留两位小数)
4.该造价咨询公司又受某施工单位委托,要求测算在确保该项目不亏本的前提下允许的最长工期及按最可能的工期组织施工的利润额及成本利润率。施工合同资料如下:建安工程采用固定总价合同,合同价为10900万元,合同工期为470天,合同约定实际工期每拖延1天,逾期罚款为5万元;实际工期每提前1天,奖励3万元。中标的施工单位造价工程师对该项目进行了成本分析,其建安工程成本最低的工期为500天,相应的成本为9900万元。在此基础上,工期每缩短1天,需增加成本25万元;工期每延长1天,需增加成本20万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。
插入图片
52 简答题某国有资金投资的某重点工程项目计划于2025年8月1日开工,招标人采用公开招标方式进行项目施工招标投标过程中发生了以下事件:
事件一:该项目的最高投标限价为1096万元,所以投标保证金统一定为25万元,其有效期从递交投标文件时算起总计60天。
事件二:2025年4月30日招标人向C企业发出了中标通知书,5月2日C企业收到中标通知书,双方于5月18日签订了书面合同。
最终某施工承包商与业主按2024版工程量清单计价方式和《建设工程施工合同(示范文本)》(GF—2017—0201)签订了施工单价合同,工期91天,从8月1日至10月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为180元;管理费和利润分别为人工费用的25%、10%(人员窝工计取管理费为人工费用的10%);增值税税率9%。工期奖罚1000元/天(含税费),施工单位制订的施工进度计划见题3-1表,并得到监理工程师的批准。

说明:
1.施工顺序A-B-C-D;B施工过程所需的主要材料由业主供应;
2.施工过程A为一个施工段;施工B、C、D分三个施工段;
3.施工过程B、C之间有1周技术间歇;
4.每个施工过程由一个专业施工队完成。
5.人工、机械使用计划:
施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班。
施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班。
施工过程C专业施工队由15人组成。
施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。
在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人员窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。
合同按期开工,在施工过程中发生如下事件:
事件1:8月2日工作A施工时,遇特大罕见暴雨停工3天,停工期间按照发包人要求照管工地,现场看护人员2名,工日单价200元;雨后清理基坑5名工人,用工2天;模板和脚手架损坏修理费1000元。
事件2:原计划8月15日晨进场的业主供应材料于5月22日晚才进场。
事件3:施工过程B第2施工段施工时由于施工机械故障停工2天。
事件4:施工过程D开工前,监理工程师要求对前道工序的隐蔽工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果符合规范要求,施工过程D拖延开工2天。
以上费用都不含税,其余工作与计划一致。
问题:
1.招标投标过程中事件一、二是否妥当?说明理由。
2.分别说明承包商能否就上述事件1~事件4向业主提出工期和(或)费用索赔,并说明理由。
3.施工过程D第3段实际开工日期为第几天?
4.承包商在事件1~事件4中得到的工期索赔各为多少天?工期索赔共计多少天?该工程的实际工期为多少天?工期奖(罚)款为多少元?
5.如果该工程窝工补偿标准为50元/工日,分别计算承包商在事件1~事件4中得到的费用索赔款各为多少元?费用索赔款总额为多少元?
(计算结果保留两位小数)
插入图片
53 简答题某工程采用2024版工程量清单计价标准施工招标,确定某承包商中标。甲乙双方签订了单价合同,其中分项工程的清单工程量和投标综合单价见题4-1表。工程合同工期12个月,措施项目费84万元(含安全生产措施费16万元),其他项目费100万元(含暂列金额27万元,计日工3万元,专业工程暂估价67万元,总承包服务费3万元),增值税税率为9%。
有关工程支付的条款如下:
1.材料预付款为合同价(扣除暂列金额、计日工)的20%,在开工前7日支付,在第2~9个月均匀扣回。
2.合同中的安全生产措施费在开工后的第1个月支付60%,剩余的安全生产措施费在第2~6个月的工程进度款中均匀支付。其他措施费在前9个月的工程进度款中均匀支付。
3.工程进度款按月结算,在每次工程款中按3%的比例扣留工程质量保证金。
4.施工期间第2~6月分项工程结算价格综合调整系数为1.1,第7~12月分项工程结算价格综合调整系数为1.2,措施项目费用包干使用。

经监理工程师批准的进度计划,如题4-1图所示(各分项工程各月计划进度和实际进度均为匀速进行)。
根据核实的有关记录,有如下几项事件应该在工程进度款中予以考虑:
1.第1个月双方确认的计日工费用为3万元,其作业对工期无影响。
2.第6个月末检查工程进度时,A工作已按照计划全部完成,B工作已完成1/2,C工作刚好完成,D工作已完成1/3。(经监理工程师核实,均为承包人责任)

3.专业工程由承包人中标,第11个月发包人批复专业工程实际价款67万元。
4.第12个月业主批复的索赔款5万元,工期不受影响。
5.实际工期与计划工期一致。
(以上各费用项目价格均不包含增值税可抵扣进项税额)。
问题:(以“万元”为单位,计算结果均保留三位小数)
1.列式计算该项目的签约合同价及材料预付款。
2.列式计算第1个月业主应支付工程款。
3.列式计算第2个月业主应支付工程款。
4.根据第6个月末的检查结果,绘制实际进度前锋线,并分析第6个月末分项工程的进度偏差(投资额表示),如果后6个月按原计划进行,分析说明B、D工作对合同工期的影响。
5.列式计算该项目的实际总造价。
插入图片
54 简答题I土木建筑工程
某剪力墙结构住宅,剪力墙厚200mm,标准层建筑平面由A1户型和B1户型组成,详见题5-I-1图。客厅、餐厅、卧室楼板采用桁架混凝土叠合板,混凝土采用C30。
A1户型开间轴线尺寸为3600mm,进深轴线尺寸为4900mm,该楼板按单向板布置叠合板,叠合板的厚度取130mm,底板60mm,后浇叠合层70mm。
B1户型开间轴线尺寸为5700mm,进深轴线尺寸为4900mm,该楼板按双向板布置叠合板,叠合板的厚度取130mm,底板60mm,后浇叠合层70mm。
叠合板的支座条件详见题5-I-2图。根据设计计算,底板的布置详见题5-I-3图。叠合板的参数详见题5-I-1表。

叠合板、后浇混凝土的定额详见题5-I-2表。

问题:
1.根据施工图纸及技术参数,按现行国家标准《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024的计算规则,在题5-I-3表中列式计算该住宅工程分部分项工程量。

2.已知叠合板的清单项目编码为010504004,后浇混凝土的清单项目编码为010504015,该工程的企业管理费按人工、机械费之和的25%计取,利润按人工、机械费之和的16%计取。按《建设工程工程量清单计价标准》GB/T50500—2024的要求,结合消耗量定额基价表,列式计算叠合楼板、叠合板后浇混凝土综合单价,并补充填写题5-I-4表。

3.填写完成题5-I-5表、题5-I-6表中叠合板与后浇混凝土的综合单价分析表。

4.假定某施工企业拟投标该工程,计算得出该工程的分部分项工程费为1275293.74元(其中,人工费、机具使用费占比为25%),措施项目费为219414.62元(其中,安全生产措施费按分部分项费用中人工费、机具费之和的1.5%计),其他项目费用为:暂列金额250000元,专业工程暂估价50000元,总承包服务费可按不含税专业工程暂估价的4%计取,计日工60工日,每工日综合单价按200元计。增值税税率均按9%计,补充完成该工程的投标报价汇总表(题5-I-7表)。

 (上述各问题中提及的各项费用均不包含增值税可抵扣进项税额,所有计算结果保留两位小数)
插入图片
55 简答题Ⅱ管道和设备工程
某工程背景资料如下:
1.题5-Ⅱ-1图为某配水阀室工艺管道系统安装图。
2.某配水阀室管道的清单工程量有关情况如下:
φ168×13管道,5.5m:φ114×9管道,6m,其中地下敷设3.5m;φ60×5.5管道,3.2m;φ48×5管道,33m,其中地下敷设18m,φ34×4管道,8.5m。
3.管道工程的相关定额见题5-Ⅱ-1表。

企业管理费和利润分别是人工费的85%和35%。

问题:
1.按照《通用安装工程工程量计算标准》GB/T50856—2024、《建设工程工程量清单计价标准》GB/T50500—2024的相关规定及题5-Ⅱ-2表,列式计算φ168×13和φ114×9管道(区分地上、地下敷设方式)及其管件的清单工程量(计量范围以图示墙轴线为界)。(保留两位小数)

2.按照背景资料2给出的管道工程量在题5-Ⅱ-3表中,编制管道、阀门分部分项工程项目清单计价表(不考虑价格部分)。

3.按照背景资料在题5-Ⅱ-4表中,列式计算φ168×13管道(单重49.67kg/m)工程量清单综合单价。(以上费用都不含可抵扣的进项税,数量栏保留三位小数,其余保留两位小数)
插入图片
56 简答题Ⅲ电气和自动化控制工程
某别墅局部照明系统回路如题5-Ⅲ-1图所示。
分部分项工程量清单的统一编码如题5-Ⅲ-1表所示。

问题:
1.根据图示内容和《建设工程工程量清单计价标准》GB/T50500—2024、《通用安装工程工程量计算标准》GB/T50856—2024的规定,分别列式计算配管和配线工程量。
2.根据题5-Ⅲ-1图所示内容以及题5-Ⅲ-1表中的统一编码和《建设工程工程量清单计价标准》GB/T50500—2024、《通用安装工程工程量计算标准》GB/T50856—2024的规定,完成题5-Ⅲ-2表的编写。

说明:
1.照明配电箱JM为嵌入式安装。
2.管路均采用镀锌钢管DN20,沿顶板、墙暗配,一、二层顶板内敷管标高分别为3.20m和6.50m,管内穿绝缘导线BV2.5mm²。
3.配管水平长度见图示括号内数字,单位为“m”。

3.假设镀锌钢管DN20暗配清单工程量为30m,消耗接线盒6个,开关盒5个,依据企业定额信息表(题5-Ⅲ-3表)计算镀锌钢管DN20暗配的综合单价(包含接线盒6个、开关盒5个)。

(以上费用均不含可抵扣的进项税,计算过程和结果均保留两位小数)
插入图片
57 简答题某拟建建设项目的基础数据如下:
1.某地2025年拟建一年产30万t有色金属产品的项目。根据调查,该地区2023年建设的年产20万t相同产品的已建项目的投资总额为6000万元。生产能力指数为0.6,2023年至2025年工程造价平均每年递增10%。
2.项目建设期1年,运营期10年,假设项目建设投资总额为9000万元,预计全部形成固定资产。
3.项目建设投资来源为自有资金和贷款,贷款总额为3000万元,贷款年利率6%(按年计息),自有资金和贷款在建设期内均衡投入。还款方式为运营期前3年,等额还本,利息照付。
4.项目固定资产使用年限12年,残值率4%,直线法折旧。
5.流动资金280万元由项目自有资金在运营期第1年投入(流动资金不用于项目建设期贷款的偿还)。
6.运营期间正常年份的营业收入为850万元(其中销项税额为68万元),经营成本为280万元(其中进项税额为19万元);增值税附加按应纳增值税的9%计算,所得税税率为25%。
7.运营期第1年达到设计产能的80%,该年的营业收入、经营成本均为正常年份的80%,以后各年均达到设计产能。
8.在建设期贷款偿还完成之前,不计提盈余公积金,不分配投资者股利。
9.假设建设投资中无可抵扣的固定资产进项税额。
问题:
1.试用生产能力指数法列式计算项目总投资。
2.列式计算项目运营期第1年应偿还的贷款本金和利息。
3.列式计算项目运营期第1年是否需要偿还贷款?如果需要,偿还贷款需要的利润是多少?
4.从项目资本金角度,列式计算运营期第1年的净现金流量。
(计算结果有小数的保留两位小数)
插入图片
58 简答题背景一:
某设计单位为拟建工业厂房提供三种屋面防水保温工程设计方案,供业主选择,屋面面积为2000m²。三种方案的建造全费用综合单价、使用寿命、大修费用等相关数据,见题2-1表,拟建工业厂房的使用寿命为50年,不考虑物价变动因素,基准折现率为8%。

背景二:
某省使用国有资金投资的某重点工程项目拟采用公开招标方式进行施工招标,并委托某具有招标代理和造价咨询资质的招标代理机构编制了招标文件,接受联合体投标。招标过程中发生了以下事件:
事件1:招标人规定1月20~25日为招标文件发售时间。2月16日下午4时为投标截止时间。
投标有效期自投标文件发售时间算起总计60天。
事件2:2月10日招标人书面通知各投标人:删除该项目所有房间精装修的内容,代之以水泥砂浆地面、抹灰墙及抹灰天棚,投标文件可顺延至21日提交。
事件3:投标人A、B组织了联合体,资格预审通过后,为提高中标概率,在编制投标时又邀请了比A、B企业资质高一级的企业C共同组成联合体。
最后,招标人与中标人依据《建设工程工程量清单计价标准》GB/T50500—2024签订了单价合同,承包商包工包料。其中专用条款的部分条款约定如下:
1.开工后的28天内发包方向承包方支付安全生产措施费总额的40%。
2.工程进度款按月结算,发包方按每次承包方应得工程款的75%支付。
3.质量保证金按实际工程总造价的5%在竣工结算时扣留。
问题:
根据背景一,回答下列问题:
1.计算拟建工业厂房寿命期内屋面防水保温工程方案A、B、C的费用现值(残值计入费用)分别为()万元,利用费用现值比较法确定屋面防水保温工程经济最优方案为()。
A.63.35,44.83,50.97
B.50.97,63.35,44.83
C.方案A
D.方案B
E.方案C
2.为进一步控制工程造价,拟以所选的最优设计方案的某分部分项工程费用为对象开展价值工程分析。分为三个功能项目,各功能项目得分值及其目前成本见题2-2表,按限额和优化设计要求,目标成本额应控制在80万元。

计算面层、基层、保温层的功能指数分别为(),目标成本分别为()万元,面层、基层、保温层的目标成本降低额分别为()万元。
A.38.80,28.50,17.80
B.35.29,27.06,17.65
C.3.51,1.44,0.15
D.0.441,0.338,0.221
根据背景二,完成以下问题:
3.下列关于事件1、2、3做法的不妥之处,正确的是()。
A.事件1投标有效期自投标文件发售时间算起总计60天的做法不妥当,按照有关规定,投标有效期应从签订合同之日起算
B.事件1投标有效期自投标文件发售时间算起总计60天的做法不妥当,按照有关规定,投标有效期应从提交投标文件的截止之日起算
C.事件2时间不妥。招标人对已发出的招标文件进行必要的澄清或者修改的,应当在招标文件要求提交投标文件截止时间至少20日前,以书面形式通知所有招标文件收受人
D.事件2时间不妥。招标人对已发出的招标文件进行必要的澄清或者修改的,应当在招标文件要求提交投标文件截止时间至少15日前,以书面形式通知所有招标文件收受人
E.事件3不妥。招标人接受联合体投标并进行资格预审的,联合体应当在提交资格预审申请文件前组成。资格预审后联合体增减、更换成员的,其投标无效
4.关于合同专用条款不妥之处的叙述,下列正确的是()。
A.安全生产措施费的支付比例约定不妥。因为:按现行清单计价标准规定,发包人应在工程开工后28天内预付不低于安全生产措施费总额的60%给承包人,其余部分应按照提前安排的原则进行分解,并与工程进度款同期支付
B.安全生产措施费的支付比例约定不妥。因为:按现行清单计价标准规定,发包人应在工程开工后28天内预付不低于安全生产措施费总额的50%给承包人,其余部分应按照提前安排的原则进行分解,并与工程进度款同期支付
C.安全生产措施费的支付时间约定不妥。因为:按现行清单计价标准规定,发包人应在工程开工前支付给承包人
D.进度款的比例约定支付不妥。因为:已完工程总值的支付额度、预付款的扣回价款应按合同约定确定。合同未约定工程总值支付比例的,支付比例不宜低于累计完成工程总值的80%
E.质量保证金按实际工程总造价的5%在竣工结算时扣留不妥。因为:按现行规定,不能超过3%
插入图片
59 简答题某房屋工程,发包人通过招标与甲施工单位签订了土建工程施工合同,包括A~I共9项工作,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。
经合同双方协商,管理费均按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,增值税税率为9%,施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人员窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润。
土建工程施工合同措施项目费用25万元(其中安全生产措施费占分部分项工程费的4%),计划初期设立费用1万元(占比4%),中期运营费用20万元(占比80%),后期拆除费用4万元(占比16%)。
经项目监理机构批准的甲施工单位提交的施工进度计划如题3-1图所示。
工程施工过程中发生如下事件:
事件1:工作B、C和H均需使用土方施工机械,由于机械调配原因,施工单位仅安排一台土方施工机械进行工作B、C和H的施工作业。

事件2:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及施工单位周转材料、施工办公设施等受损,部分施工人员受伤。
经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,施工单位周转材料损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生分部分项和措施项目人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。
事件3:甲施工单位施工的设备基础(工作F)验收时,项目监理机构发现设备基础预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后的设计图纸进行了返工处理,由此造成施工单位人员窝工150工日,机械闲置20个台班(台班单价为1500元/台班),修改后的基础分部分项工程增加人材机费用25万元,处理该变更用时20天。经双方协商,对因发包人责任造成的工期延误,业主还应补偿按原合同工期和中期措施项目运行费确定分摊的措施项目费。
事件4:受到事件3的影响,乙施工单位20名工人窝工200工日,申请索赔工期20天。(以上各费用项目价格均不包含增值税可抵扣进项税额)。
问题:
1.事件1中,在不改变施工总工期和各项工作工艺关系的前提下,甲施工单位应如何安排B、C和H三项工作的施工顺序?为完成B、C和H三项工作,土方施工机械在施工现场的最少闲置时间是多少天?
2.事件2中,确定施工单位和建设单位在山体滑坡和泥石流事件中各自应承担损失的内容;列式计算施工单位可以获得的补偿数额;确定建设单位应批准的工期延期天数,并说明理由。
3.事件3中,列式计算土建工程施工原合同工期分摊的每天中期运行措施项目费用应为多少万元?甲施工单位提出的费用索赔和工期索赔是多少?
4.事件4中,项目监理机构是否应批准乙施工单位提出的工程延期要求?说明理由。(备注:计算结果以“万元”为单位,保留两位小数)
插入图片
60 简答题某工程项目发包人与某总承包人签订了施工清单单价合同,工期4个月,工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³,安全生产措施费为不含安全生产措施费本身的税前工程造价的3%(在竣工结算时一次性调整),其他措施项目费用为分部分项工程项目费用的8%(不予调整),暂列金额15万元,专业工程暂估价43.60万元(含增值税3.60万元),总承包服务费率按不含税专业工程暂估价5%计,计日工费用3万元。管理费和利润为不含税人材机费用之和的16%,增值税税率为9%,各分项工程每月计划和实际完成工程量见题4-1表。

合同中有关工程价款结算与支付的约定如下:
1.开工前10天内,发包人应向总承包人支付含税合同价款(扣除暂列金额、专业工程暂估价、计日工价款)的20%作为工程预付款,工程预付款在第2、3个月的工程价款中平均扣回;同时把合同价款中的安全生产措施费作为工程款提前支付。
2.除安全生产措施费工程款之外的其他措施项目工程款,按签约合同价在施工期分4次平均支付。安全生产措施费在竣工结算时根据实际发生的价款进行调整结算。
3.分部分项工程项目工程款按施工期实际完成工程量逐月支付,其他项目工程款在发生当月支付。
4.发包人按每次总承包人应得工程款的90%支付。
5.当分项工程工程量增加(或减少)幅度超过15%时,应调整综合单价,调整系数为0.9(或1.1)。
6.B分项工程所用的甲、乙两种材料采用价格指数调差法结算,甲、乙材料在B分项工程费用中所占比例分别为14%和16%,基期价格指数均为100。除安全生产措施费可调整外,其他措施项目包干使用。
6.竣工结算时,发包人按实际总造价的3%扣留工程质量保证金。施工期间,经监理工程师核实及发包人确认的有关事项如下:
1.第2个月发生现场计日工的人材机费用6.8万元,索赔款3万元(含税)。
2.第3个月B分项工程中的甲、乙两种材料价格指数分别为110和120,其他各月造价指数与基期价格指数一致。
3.第4个月经业主同意,总承包人与某专业分包单位签订了该项目的专业分包合同,为含税造价43.60万元。实际施工过程中双方确认的专业承包单位完成的专业工程含税造价为35万元,进项税额2.6万元(其中:普通发票0.6万元,专用发票1.7万元,专业承包商责任返工重新购买材料的专用发票0.3万元),该专业承包单位应缴纳的增值税税率同总承包人。
问题:
1.该工程其他措施项目费、安全生产措施费分别为多少万元?含税合同价为多少万元?工程预付款为多少万元?提前支付的安全生产措施费预付款是多少万元?
2.施工到3月末B分项工程的进度偏差为多少万元?(以投资额表示)
3.第3个月发包人应支付给承包人的工程进度款为多少万元?
4.列式计算第4个月实际发生的专业工程不含税造价为多少万元?该专业分包单位应缴纳的增值税为多少万元?
5.该项目分项工程实际价款为多少万元?实际总造价是多少万元?实际安全生产措施费工程价款增加或减少了多少万元?如果开工前和施工期间发包人均按约定支付了各项工程款,则竣工结算时,发包人应支付给总承包人的结算尾款是多少万元?
(计算结果保留三位小数,以“万元”为单位)
插入图片
61 简答题I土木建筑工程
某工程为砖混结构,地下0层,地上2层,外墙为300mm厚砌体,矩形柱260mm×260mm,基础平面图如题5-I-1图所示,墙下现浇钢筋混凝土条形基础,柱下独立基础,基础的剖面图尺寸如题5-I-2图所示,室外原土壤标高为-0.100m,预设标高(室外地坪高度)为-0.600m,基础垫层底标高为-2.6m。基础垫层混凝土强度等级为C20,垫层支模板每边各增加工作面宽度300mm,基础混凝土强度等级为C30,均按外购商品混凝土考虑。

问题:(说明:计算结果保留小数点后两位)
1.依据《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024,计算该工程的挖单独土方、挖基坑土方、挖沟槽土方、基础回填土、现浇混凝土带形基础、现浇混凝土独立基础、钢筋及模板、混凝土基础垫层及模板的工程量,将计算过程及结果填写入题5-I-1表中。现浇混凝土基础钢筋按50kg/m³计。
棱台体体积公式为V=1/3×h×(a²+b²+a×b)或V=1/6×h×[a×b+A×B+(a+A)×(b+B)]

2.某施工单位承担该工程土建部分的施工,拟定的基础挖土技术方案为矩形大开挖方式,即按最外边线墙下垫层尺寸另加工作面宽度300mm开挖,放坡系数取0.33,放坡至垫层底,计算该施工单位挖基坑土方的工程量,将计算结果填入题5-I-2表中。
基坑放坡体积公式为V=(a+2c+KH)×(b+2c+KH)×H+1/3×K²×H³

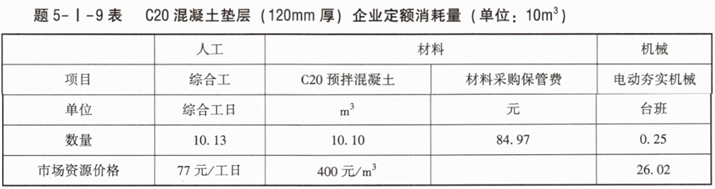

3.假定该工程混凝土垫层施工方案量同清单量,垫层采用木模板,模板方案量同清单量,混凝土垫层施工定额及模板费用详见题5-I-3表、题5-I-4表;管理费费率12%,以人工费、材料费和机械使用费之和为基数;利润率6%,以人工费、材料费、机械使用费、管理费之和为基数。分别列式计算该垫层混凝土及模板的清单综合单价,并将计算过程及结果填入题5-I-5表。

4.某施工单位拟投标该项目的土建工程,经造价工程师测算该项目分部分项工程费用为858000元,措施项目费用为171600元(其中安全生产措施费为4290元),暂列金额6万元,专业工程暂估价3万元,甲供材20万元总承包服务费900元,计日工60工日(工日综合单价按180元计),增值税税率9%,补充完成单位工程投标报价汇总表(题5-I-6表)。(该表直接填写计算结果)
插入图片
62 简答题Ⅱ管道和设备工程
某工业管道安装工程采用EPC总承包模式,总承包单位根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价:
该安装工程各分部分项工程人材机费用合计为6000万元,其中人工费占10%。脚手架搭拆措施项目费的人材机费用48万元,其中人工费占25%;安全生产措施费的人材机费用按分部分项工程人工费的20%计取,夜间施工费、二次搬运费、冬雨期施工增加费、已完工程及设备保护总价措施项目费的人材机费用按分部分项工程人工费的12%计取,其中人工费占40%。
企业管理费、利润分别按人工费的60%、40%计。
招标文件规定暂列金额200万元,专业工程暂估价545万元(总承包单位报价总承包服务费额按专业工程暂估价的3%计取),不考虑计日工费用。
上述费用不包含增值税可抵扣进项税额。增值税税率按9%计取。
其中某生产装置中部分工艺管道系统,如题5-Ⅱ-1图所示。

说明:
1.本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0MPa。图中标注尺寸标高以“m”计,其他均以“mm”计。
2.管道均采用20号碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖眼连接,管道系统的焊接均为氩电联焊。
3.所有法兰为碳钢对焊法兰;阀门型号:止回阀为H41H-25,截止阀为J41H-25,采用对焊法兰连接。
4.管道支架为普通支架,共耗用钢材42.4kg,其中施工损耗为6%。
5.管道系统安装就位后,对D76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤;管道焊缝采用X光射线探伤,片子规格为80mm×150mm,焊口按36个计。
6.管道安装完毕后,均进行水压试验和空气吹扫。管道、管道支架除锈后,均刷防锈漆、调合漆各两遍。
根据《通用安装工程工程量计算标准》GB/T50856—2024的规定,管道系统各分部分项工程量清单项目的统一编码,见题5-Ⅱ-1表。

问题:
1.根据《通用安装工程工程量计算标准》GB/T50856—2024、《建设工程工程量清单计价标准》GB/T50500—2024规定,计算该管道系统单位工程的投标报价。将各项费用的计算结果填入“单位工程投标报价汇总表”中,见题5-Ⅱ-2表,其计算过程写在表的下面。

2.根据《通用安装工程工程量计算标准》GB/T50856—2024、《建设工程工程量清单计价标准》GB/T50500—2024规定,计算管道D89×4、管道D76×4、管道D57×3.5、管架制作安装、焊缝X光射线探伤、焊缝超声波探伤六项工程量,并写出计算过程。编列出该管道系统(注:阀门、法兰安装除外)的分部分项工程项目清单计价表,见题5-I-3表。

 (以上费用都不含可抵扣的进项税,计算过程和结果有小数时均保留两位小数。)
插入图片
63 简答题Ⅲ电气和自动化控制工程
某电话机房照明系统中一回路,如题5-Ⅲ-1图、题5-Ⅲ-2图所示。该照明工程按照当地发布的《通用安装工程消耗量定额》及地区价目表,计算出相关分部分项工程的费用,见题5-Ⅲ-1表,其中人工日单价综合按150元/工日计。管理费和利润分别按人工费的55%和45%计算。表中费用均不包含增值税可抵扣进项税额。

说明:
1.照明配电箱MX为嵌入式安装,箱体尺寸:600×400×200(宽×高×厚),安装高度为下口离地1.6m。
2.管线均为镀锌电管φ20,沿砖墙、混凝土顶板内暗配,顶管标高为4.000m;管内穿阻燃绝缘导线ZRBV1.5mm²;
3.接地母线采用-40×4镀锌扁钢,埋深0.7m,由室外进入外墙皮后的水平长度为1m;进入配电箱内长度为0.5m,室内外地平无高差;
4.单联单控明开关规格为250V10A,安装高度为下口离地1.4m;
5.接地电阻要求小于4Ω;
6.配管水平长度见题5-3-1图中括号内数字,单位为m;
7.避雷网采用25×4镀锌扁钢,沿屋顶女儿墙敷设。

根据《通用安装工程工程量计算标准》GB/T50856—2024的规定,分部分项工程的统一编码见题5-Ⅲ-2表。

问题:
1.根据题5-Ⅲ-1图所示内容和《通用安装工程工程量计算标准》GB/T50856—2024的规定,计算配电箱、开关、灯具、接线盒等(不考虑避雷网)的工程量。将计算过程填入题5-Ⅲ-3表中。列出接地母线(考虑附加)、配管、配线计算过程。

2.根据上述相关定额和《建设工程工程量清单计价标准》GB/T50500—2024的要求,计算接地母线、电气配管和电气配线分项工程的工程量清单综合单价。
3.根据题5-Ⅲ-2图所示内容和《通用安装工程工程量计算标准》GB/T50856—2024的规定,计算避雷网的工程量。
(以上费用都不含可抵扣的进项税,计算过程和结果有小数时均保留两位小数。)
插入图片
用时 00:00:00 暂停
答题卡 0 / 63
案例分析(每题10分,共100题)
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 54 55 56 57 58 59 60 61 62 63
