案例分析

简答题土木建筑工程(2018年)
某城市生活垃圾焚烧发电厂钢筋混凝土多管式(钢内筒)80m高烟囱基础,如图3-I-4-1“钢内筒烟囱基础平面图”、图3-I-4-2“旋挖钻孔灌注桩基础图”所示。已建成类似工程钢筋用量参考指标见表3-I-4-1“单位钢筋混凝土钢筋参考用量表”。




问题:
1.根据该多管式(钢内筒)烟囱基础施工图纸、技术参数、参考资料及答题卡
表3-I-4-2中给定的信息,按现行国家标准《房屋建筑与装饰工程工程量计算标准》GB/T50584—2024的计算规则,在答题卡表3-I-4-2“工程量计算表”中,列式计算该烟囱基础分部分项工程量。(筏板上8块FB辅助侧板的斜面在混凝土浇捣时必须安装模板)

2.根据问题1的计算结果及表3-I-4-3中给定的信息,按照现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024的要求,编制该烟囱钢筋混凝土基础分部分项工程项目清单计价表。

3.假定该整体烟囱分部分项工程费为2000000.00元;安全生产措施费按分部分项工程费的3.5%计取,其他总价措施项目费为150000.00元;其他项目考虑基础基坑开挖的土方、护坡、降水专业工程暂估价为110000.00元(含税);总承包服务费总价为5500.00元;人工费占比分别为分部分项工程费的8%、措施项目费的15%;增值税税率按9%计取。按《建设工程工程量清单计价标准》GB/T50500—2024的要求,在答题卡中列式计算安全生产措施费、措施项目费、人工费、总承包服务费、增值税;并在答题卡表3-I-4-4“单位工程最高投标限价汇总表”中编制该钢筋混凝土多管式(钢内筒)烟囱单位工程最高投标限价。
(1)安全生产施工费:
(2)措施项目费:
(3)人工费:
(4)总承包服务费:
(5)增值税:

(上述问题中提及的各项费用均不包含增值税可抵扣进项税额,所有计算结果均保留两位小数)

参考答案:暂无进入在线模考

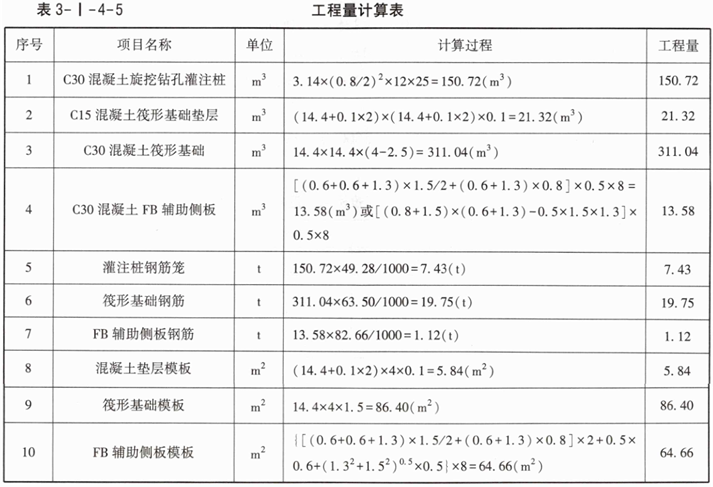

1.参见表3-I-4-5。

2.参见表3-I-4-6。

3.(1)安全生产措施费:2000000.00×3.5%=70000.00(元)
(2)措施项目费:150000.00+70000.00=220000.00(元)
(3)人工费:2000000.00×8%+220000.00×15%=193000.00(元)
(4)总承包服务费:5500.00(元)
(5)增值税:(2000000.00+220000.00+5500.00)×9%=2335500×9%=200295.00(元)
参见表3-I-4-7。


你可能感兴趣的试题

1土木建筑工程(2019年)
某城市188m大跨度预应力拱形钢桁架结构体育场馆,下部钢筋混凝土基础平面布置图及基础详图设计如图3-I-5-1“基础平面布置图”、图3-I-5-2“基础详图”所示,中标该项目的施工企业,考虑为大体积混凝土施工,为加强成本核算和清晰掌握该分部分项工程实际成本,拟采用实物量法计算该分部分项工程费用目标管理控制价。该施工企业内部相关单位工程量人、材、机消耗定额及实际掌握项目所在地除税价格见表3-I-5-1“企业内部单位工程量人、材、机消耗定额”。




问题:
1.根据该体育场馆基础设计图纸、技术参数,按现行国家标准《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024的计算规则,计算该大跨度体育场馆钢筋混凝土基础分部分项工程量(表3-I-5-2),已知:钢筋混凝土独立基础综合钢筋含量为72.50kg/m³,钢筋混凝土矩形基础柱综合钢筋含量为118.70kg/m³。

2.根据问题1的计算结果,在答题卡中列式计算该分部分项工程人工、材料、机械使用费消耗量,并在答题卡表3-I-5-3中,计算该分部分项工程人、材、机费,施工企业结合相关方批准的施工组织设计测算的项目模板工程人、材、机费为640000.00元;施工企业内部规定安全生产措施及其他总价措施费的人、材、机费按分部分项工程人、材、机费及模板工程人、材、机费之和的2.50%计算。
(1)人工消耗量:
(2)C15商品混凝土:
(3)C30商品混凝土:
(4)钢筋:
(5)其他辅助材料费:
(6)机械使用费:
(7)模板工程人、材、机费:
(8)安全生产措施及其他总价措施费的人、材、机费:

3.若施工过程中,钢筋混凝土独立基础和矩形基础柱使用的C30混凝土变更为C40混凝土(消耗定额同C30混凝土,除税价480.00元/m³),其他条件均不变,根据问题1、2的条件和计算结果,在答题卡中列式计算C40商品混凝土消耗量、C40与C30商品混凝土除税价差,以及由于商品混凝土价差产生的该分部分项工程、模板工程项目和安全生产措施及其他总价措施费人、材、机增加费总计多少。
4.假定该钢筋混凝土基础分部分项工程人、材、机费为6600000.00元,其中人工费占13%,企业管理费按人、材、机费的6%计算,利润按人、材、机费和企业管理费之和的5%计算,增值税税率按9%计取。请在答题卡表3-I-5-4“分部分项工程费用目标管理控制价计算表”中编制该钢筋混凝土基础分部分项工程费用目标管理控制价。

(上述各问题中提及的各项费用均不包含增值税可抵扣进项税额,计算结果有小数的均保留两位小数)

2土木建筑工程(2020年)
某矿山尾矿库区内680.00m长排洪渠道土石方开挖边坡支护设计方案及相关参数如图3-I-6-1所示,设计单位根据该方案编制的“长锚杆边坡支护方案分部分项工程项目清单计价表”,如表3-I-6-1所示。鉴于相关费用较大,经造价工程师与建设单位、设计单位、监理单位充分讨论研究,为减少边坡土石方开挖及对植被的破坏,消除常见的排洪渠道纵向及横向滑移安全隐患,提出了把排洪渠道兼作边坡稳定的预应力长锚索整体腰梁的边坡支护优化方案,相关设计方案和参数如图3-I-6-2所示。


说明:
1.本设计为尾矿库排洪渠道土方开挖边坡支护长锚杆(10m)方案。
2.本排洪渠道总长680.00m。
3.钢锚杆采用φ25螺纹钢,钢筋型号为HRB400。
4.注浆用水泥强度等级42.5,水灰比1:0.5。
5.本方案每米综合工程量见表格,其中土石方比例3:7。

问题:
1.根据图3-I-6-2中相关数据,按现行国家标准《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024的计算规则,在答题卡表3-I-6-2中,列式计算该预应力长锚索边坡支护优化方案分部分项工程量(土石方工程量中土方、石方的比例按5:5计算)。

说明:
1.本设计为尾矿库排洪渠道土方开挖边坡支护预应力长锚索(25m)方案。
2.本排洪渠道总长680.00m。
3.钢锚索采用6根φ25高强度低松弛无粘结预应力钢绞线。
4.注浆用水泥强度等级42.5,水灰比1:0.5。
5.本方案每米工程量见表格,其中土石方比例5:5。

2.若企业管理费按人工、材料、机械费之和的10%计取,利润按人工、材料、机械、企业管理费之和的7%计取。根据表3-I-6-3中的数据,按现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024的计算规则,在答题卡表3-I-6-4中,编制该预应力长锚索综合单价分析表[预应力长锚索工程量计量方法,基础定额与清单规范相同,均按设计图示尺寸,以长度(m)为单位]。


3.已知C22a通长槽钢腰梁综合单价为435.09元/m、C25毛石混凝土填充综合单价为335.60元/m³,模板项目费用测算结果为340000.00元。根据问题1和问题2的计算结果,以及表3-I-6-1中相应的综合单价、答题卡表中相关的信息,按现行国家标准《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024的计算规则,在答题卡表3-I-6-5中,编制该预应力长锚索边坡支护方案分部分项工程项目清单计价表。

4.若措施费仅有安全文生产措施项目费,长锚杆方案安全生产措施项目费为874828.34元,长锚索方案安全生产措施项目费为606135.00元,其他项目费用为零,增值税税率按9%计取。利用表3-I-6-3和问题3相应的计算结果,按《建设工程工程量清单计价标准》GB/T50500—2024的计算规则,在答题卡表3-I-6-6中,编制两边坡支护方案单位工程控制价比较汇总表(两方案差值为长锚杆方案与长锚索方案控制价的差值)。(无特殊说明的,费用计算时均为不含税价格。)


3土木建筑工程(2021年)
某企业已建成1500m³生活用高位水池,开始办理工程竣工结算事宜。承建该工程的施工企业根据施工招标工程量清单中标的“高位水池土建分部分项工程项目清单计价表”(表3-I-7-1),以及该工程的竣工图及相关参数(图3-I-7-1、图3-I-7-2)编制工程结算。





问题:
1.根据图3-I-7-1和图3-I-7-2中所示内容及相关数据,按现行国家标准《构筑物工程工程量计算标准》GB/T50860—2024的计算规则,请在答题卡中,列式计算该高位水池的混凝土垫层、钢筋混凝土池底板、钢筋混凝土池壁板、钢筋混凝土池顶板、钢筋混凝土池内柱、钢筋、钢爬梯等实体工程分部分项结算工程量(注:池壁计算高度为池底板上表面至池顶板下表面;池顶板为肋形板,主、次梁计入池顶板体积内;池内柱的计算高度为池底板上表面到池顶板下表面的高度。钢筋工程量计算标准:池底板66.50kg/m³,池壁板89.65kg/m³,池顶板及主、次梁123.80kg/m³,池内柱148.20kg/m³,钢爬梯φ20钢筋2.47kg/m)。
2.原招标工程量清单中钢筋混凝土池顶板混凝土为C30,施工过程中经各方确认设计变更为C35。若该清单项目混凝土消耗量为1.015;同期C30及C35商品混凝土到工地价分别为488.00元/m³和530.00元/m³;原投标价中企业管理费按人工、材料、机械费之和的10%计取,利润按人工费、材料费、机械费、企业管理费之和的7%计取。请在答题卡中列式计算该钢筋混凝土池顶板混凝土由C30变更为C35的综合单价差和综合单价。
3.该工程施工合同双方约定,工程竣工结算时,土石方工程量和单价措施费不做调整。请根据问题1和问题2的计算结果、表3-I-7-1中已有的数据、答题卡表中相关的信息,按现行国家标准《构筑物工程工程量计算标准》GB/T50860—2024及《建设工程工程量清单计价标准》GB/T50500—2024的计算规则,在答题卡表3-I-7-2中,编制该高位水池土建分部分项工程项目清单计价表。

4.若总价措施项目中仅有安全生产措施费,其费率按分部分项工程费的6%计取;其他项目费用的防水工程专业分包结算价为87200.00元(含增值税7200.00元),总承包服务费按5%计取;增值税税率按9%计取。请根据问题3的计算结果,按《建设工程工程量清单计价标准》GB/T50500—2024的计算规则,在答题卡表3-I-7-3中,编制该高位水池土建单位工程竣工结算汇总表。

(无特殊说明的,费用计算时均为不含税价格;计算结果均保留两位小数)

最新试题

(2024年) 某工程项目发承包双方签订了施工合同,工期6个月。 合同中有关工程内容及价款约定如下: 1.分项工程(含单

类型:简答题2025-10-29

(2023年) 某施工项目发承包双方签订了工程合同,工期6个月。工程内容及其价款约定如下: 1.分项工程项目4项,总费用

类型:简答题2025-10-29

(2022年) 某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内容及其价款约定如下: 1.分项工程项目4

类型:简答题2025-10-29

(2021年) 某施工项目发承包双方签订了工程合同,工期6个月。有关工程内容及其价款约定如下: 1.分项工程项目4项,有

类型:简答题2025-10-29

(2020年) 某工程项目发包人与承包人签订了施工合同,工期4个月,工作内容包括A、B、C三项分部分项工程,综合单价分别

类型:简答题2025-10-29

(2019年) 某施工单位以低于最高投标限价2.8%的报价投标某工程项目,并获得中标。发承包双方签订了工程施工合同,工期

类型:简答题2025-10-29

(2018年) 某施工项目发承包双方签订了工程合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目4项,费

类型:简答题2025-10-29

(2017年) 某工程项目发承包双方签订了施工合同,工期为4个月。有关工程价款及其支付条款约定如下: 1.工程价款: (

类型:简答题2025-10-29

(2016年) 某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程的造价数据与经批准的施工进度计划如表6-2-

类型:简答题2025-10-29

(2015年) 某工程项目发包人与承包人签订了施工合同,工期4个月,工程内容包括A、B两项分项工程,综合单价分别为360

类型:简答题2025-10-29
