案例分析
某城市188m大跨度预应力拱形钢桁架结构体育场馆,下部钢筋混凝土基础平面布置图及基础详图设计如图3-I-5-1“基础平面布置图”、图3-I-5-2“基础详图”所示,中标该项目的施工企业,考虑为大体积混凝土施工,为加强成本核算和清晰掌握该分部分项工程实际成本,拟采用实物量法计算该分部分项工程费用目标管理控制价。该施工企业内部相关单位工程量人、材、机消耗定额及实际掌握项目所在地除税价格见表3-I-5-1“企业内部单位工程量人、材、机消耗定额”。




问题:

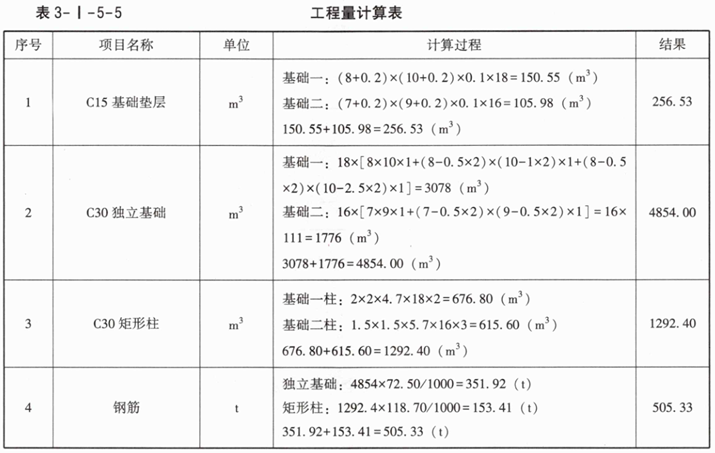

1.根据该体育场馆基础设计图纸、技术参数,按现行国家标准《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024的计算规则,计算该大跨度体育场馆钢筋混凝土基础分部分项工程量(表3-I-5-2),已知:钢筋混凝土独立基础综合钢筋含量为72.50kg/m³,钢筋混凝土矩形基础柱综合钢筋含量为118.70kg/m³。

2.根据问题1的计算结果,在答题卡中列式计算该分部分项工程人工、材料、机械使用费消耗量,并在答题卡表3-I-5-3中,计算该分部分项工程人、材、机费,施工企业结合相关方批准的施工组织设计测算的项目模板工程人、材、机费为640000.00元;施工企业内部规定安全生产措施及其他总价措施费的人、材、机费按分部分项工程人、材、机费及模板工程人、材、机费之和的2.50%计算。
(1)人工消耗量:
(2)C15商品混凝土:
(3)C30商品混凝土:
(4)钢筋:
(5)其他辅助材料费:
(6)机械使用费:
(7)模板工程人、材、机费:
(8)安全生产措施及其他总价措施费的人、材、机费:
3.若施工过程中,钢筋混凝土独立基础和矩形基础柱使用的C30混凝土变更为C40混凝土(消耗定额同C30混凝土,除税价480.00元/m³),其他条件均不变,根据问题1、2的条件和计算结果,在答题卡中列式计算C40商品混凝土消耗量、C40与C30商品混凝土除税价差,以及由于商品混凝土价差产生的该分部分项工程、模板工程项目和安全生产措施及其他总价措施费人、材、机增加费总计多少。

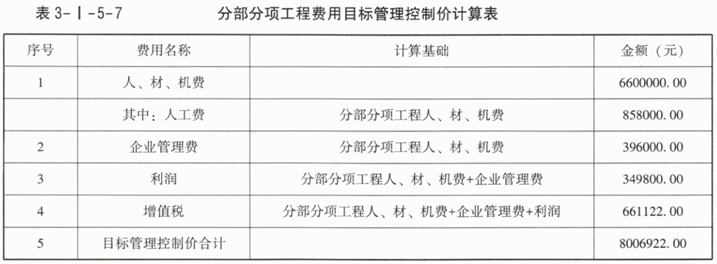

4.假定该钢筋混凝土基础分部分项工程人、材、机费为6600000.00元,其中人工费占13%,企业管理费按人、材、机费的6%计算,利润按人、材、机费和企业管理费之和的5%计算,增值税税率按9%计取。请在答题卡表3-I-5-4“分部分项工程费用目标管理控制价计算表”中编制该钢筋混凝土基础分部分项工程费用目标管理控制价。

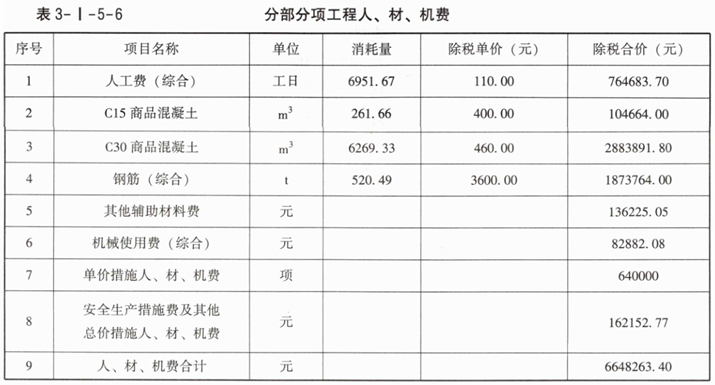

(上述各问题中提及的各项费用均不包含增值税可抵扣进项税额,计算结果有小数的均保留两位小数)

2.(1)人工消耗量
256.53×0.4+4854×0.6+1292.40×0.7+6×505.33=6951.67(工日)
(2)C15商品混凝土
256.53×1.02=261.66(m³)
(3)C30商品混凝土
4854×1.02+1292.40×1.02=6269.33(m³)
(4)钢筋=505.33×1.03=520.49(t)
(5)其他辅助材料费=8×256.53+12×4854+13×1292.40+117×505.33=136225.05(元)
(6)机械使用费=1.6×256.53+3.9×4854+4.2×1292.40+115×505.33=82882.08(元)
(7)模板工程人、材、机费=640000.00元
(8)安全生产措施及其他总价措施费的人、材、机费=(6951.67×110+261.66×400+6269.33×460+520.49×3600+136225.05+82882.08+640000)×2.5%=162152.77(元)
计算结果见表3-I-5-6。
3.(1)C40商品混凝土消耗量
(4854+1292.40)×1.02=6269.33(m³)
(2)除税价差
480-460=20(元/m³)
(3)分部分项工程、模板工程项目和安全生产措施及其他总价措施的人、材、机增加费总计:
6269.33×20=125386.60(元)
125386.60×2.5%=3134.67(元)
125386.60+3134.67=128521.27(元)
4.参见表3-I-5-7。
人工费=6600000.00×13%=858000.00(元)
企业管理费=6600000.00×6%=396000.00(元)
利润=(6600000.00+396000.00)×5%=349800.00(元)
增值税=(6600000.00+396000.00+349800.00)×9%=7345800.00×9%=661122.00(元)
目标管理控制价合计=7345800.00+661122.00=8006922.00(元)
你可能感兴趣的试题
最新试题
(2024年) 某工程项目发承包双方签订了施工合同,工期6个月。 合同中有关工程内容及价款约定如下: 1.分项工程(含单
(2023年) 某施工项目发承包双方签订了工程合同,工期6个月。工程内容及其价款约定如下: 1.分项工程项目4项,总费用
(2022年) 某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内容及其价款约定如下: 1.分项工程项目4
(2021年) 某施工项目发承包双方签订了工程合同,工期6个月。有关工程内容及其价款约定如下: 1.分项工程项目4项,有
(2020年) 某工程项目发包人与承包人签订了施工合同,工期4个月,工作内容包括A、B、C三项分部分项工程,综合单价分别
(2019年) 某施工单位以低于最高投标限价2.8%的报价投标某工程项目,并获得中标。发承包双方签订了工程施工合同,工期
(2018年) 某施工项目发承包双方签订了工程合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目4项,费
(2017年) 某工程项目发承包双方签订了施工合同,工期为4个月。有关工程价款及其支付条款约定如下: 1.工程价款: (
(2016年) 某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程的造价数据与经批准的施工进度计划如表6-2-
(2015年) 某工程项目发包人与承包人签订了施工合同,工期4个月,工程内容包括A、B两项分项工程,综合单价分别为360
