港口与航道工程

简答题案例背景暂缺
问:
1.根据图中各部位画出高桩码头施工流程框图。
2.打桩应力验算。
3.计算判断试沉桩至-57.8m 是否满足停锤要求。
4.高桩码头施工组织设计编制依据。
5.打桩船和运桩驳海上驻位安全生产的要求。

参考答案:暂无进入在线模考

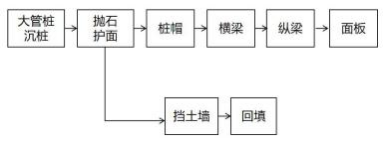

1.高桩码头施工流程框图

注 :上述两种情况 ,均按照扣 1 分考虑。
2.(1)验算拉应力 :γsσs =1.15 ×8 =9.2 MPa ft +σpc/γpc =2.22+10.93/1.0 =13.2MPa
故满足 :γsσs≤ftpcpc
(2)验算拉应力:
①γspσp =1.1 ×25 =27.5MPa
fc =35.9MPa 故满足γspσp ≤fc ,本工程打桩应力满足控制桩身裂损的要求。
②γspσp =1.1 ×(25+10.93) =39.5MPa
fc =35.9MPa 故不满足γspσp ≥fc ,本工程打桩应力不满足控制桩身裂损的要求。
注 :压应力验算按照扣 3 分考虑。
3.(1)试桩沉桩至-57.8m 距离-58m 的设计桩尖高程 0.2m ,满足设计要求的在 2m 范围之内;
(2)计算最后三阵平均贯入度 =300÷(18+22+25) =4.6mm/击≤5mm/击 (或: 100÷ 18 =5.6mm/击; 100÷22 =4.5mm/击; 100÷25 =4.0mm/击。
最后三阵平均贯入度 =(5.6 +4.5 +4.0) ÷ 3 =4.7mm/击≤5mm/击)
综上 ,桩尖标高和打桩最后贯入度满足停锤要求。
4.包括招标投标文件 ,工程承包合同 ,设计文件 ,施工规范和验收标准等有关文件 ,会议纪要等。
5.水上打桩船和运桩船驻位应按照船舶驻位图抛设锚缆 ,并应设置浮鼓 ,锚缆不得互绞。
