简答题背景资料
某机场拟新建部分通信、导航、监视、气象设施,建设内容包括次降方向加装仪表着陆系统、自动气象观测系统、新建空管二次雷达和甚高频设备各一套。本工程的甚高频台与空管二次雷达站合建,台址位于机场外3km处,雷达天线塔与机场塔台之间通视无遮挡。项目总概算3500万元。
事件一:经公开招标,确定A公司为该工程的承包商,合同额3260万元。
事件二:本工程二次雷达测试应答机天线拟安装在机场塔台顶。
事件三:在二次雷达设备调试过程中,航班的代码、高度等信息都显示正确,但方位信息不正确,方位校准框显示告警。
事件四:当设备安装调试完成后,建设单位提出飞行校验申请。
问题
1.事件一中,给出A公司承担本工程最低资质要求?说明理由。
2.事件二中,测试应答机天线安装在机场塔台顶是否合适?说明理由。
3.事件三中,写出故障现象产生的原因及空管二次雷达目标方位校准方法。
4.事件四中,本工程空管二次雷达飞行校验属于哪一类校验?其飞行校验强制性项目有哪些?本工程还有哪些系统需要飞行校验?

参考答案:暂无进入在线模考
1.
(1)A公司最低资质要求为:民航空管工程及机场弱电系统工程专业承包一级资质。
(2)理由:①通信、导航、监视、气象工程属于空管工程;②一级资质可承担各类空管工程;③二级资质只能承担单项合同额2000万元以下的空管工程;④本工程合同额为3260万元,超出了二级资质的承揽范围。
【解析】企业资质包括了两个方面的内容:专业和等级。因为空管和弱电属于一个资质体系包括两个专业,所以在组织答案的时候必须将“弱电”也写上,如果没有写就会丢分。在回答理由时要结合一、二级资质的承揽工程的范围得出A公司的资质等级。
【应试点拨】
很多考生在回答本问时除了没有写“弱电”外,还缺了两个点:①通信、导航、监视、气象工程属于空管工程;②一级资质可承担各类空管工程;这样也会丢掉相应的分值。

为什么这两个点必须要写上呢?我们得出的是空管的资质,而背景中给的是施工内容而非专业,所以先要判断专业。在历年真题中,出现过直接给出专业的题目(如:2015年案例三,标段二:航站楼弱电系统工程。),不需要判断。一级资质的承揽范围给出才可以证明A单位具备一级资质是成立的,不能只通过二级资质的承揽范围得出。因为,这样从逻辑上来讲要把所有的情况都涵盖了。
【追本溯源】2022版课本P121。

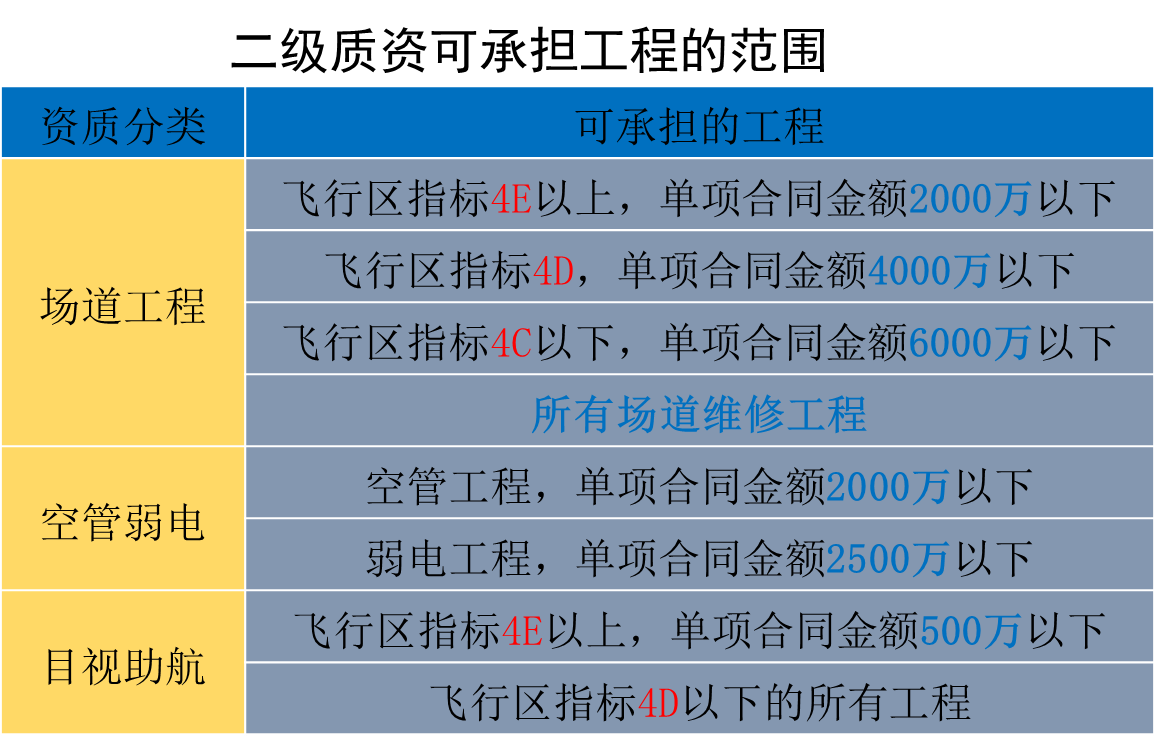

各专业二级资质承担工程的范围如右表所示。

2.
(1)合适
(2)理由:①二次雷达台址位于机场外3km处满足测试应答机天线与二次雷达天线直线距离最少1km的要求;②雷达天线塔与机场塔台之间通视无遮挡,测试应答机天线拟安装在机场塔台顶,满足测试应答机天线与雷达天线通视的要求。
【追本溯源】2022版课本P332。空管二次监视雷达站的场地设置应考虑测试应答机的安装位置,测试应答机天线应与雷达天线通视,直线距离通常不小于1km。
3.
本问的专业性太强,难度太大,很少有考生能回答出来这里不给出答案。
4.
(1)本工程空管二次雷达飞行校验属于投产校验。
【追本溯源】2022版课本P295。投产校验是指校验对象新建、迁建或更新后,为获取校验对象全部技术参数和信息而进行的飞行校验。
(2)空管二次雷达飞行校验强制性项目有水平覆盖、垂直覆盖、旁瓣抑制、航路航线覆盖、C模式高度编码、A模式代码测试、顶空盲区、定位点或覆盖点覆盖、紧急代码测试、S模式校验
【追本溯源】《民用航空飞行校验技术要求—雷达》
(3)本工程需要进行飞行校验的系统还有次降方向仪表着陆系统和甚高频通信设备。
【追本溯源】2022版课本P295。通信设备是指甚高频地空通信系统;导航设备,包括航向信标、下滑信标、全向信标、测距仪、无方向信标、指点信标、卫星导航增强系统地面设备;监视设备,包括一次监视雷达、二次监视雷达、多点相关定位系统、自动相关监视系统地面站、空中交通管制自动化系统。
【解析】对于本工程的建设内容除自动气象观测系统外,其他的都需要进行飞行校验。
【应试点拨】第(2)小问的难度较大,基本很少有考生能回答出来。大家在做题时可以直接放弃。

你可能感兴趣的试题

1背景资料
某新建民用机场设计年旅客吞吐量1300万人次。经招标,A单位承担了离港系统和航显系统的深化设计与施工。施工过程中发生以下事件:
事件一:A单位在图纸深化设计时,发现招标文件中离港系统工程量清单遗漏了防火墙设备。于是建议按设计图纸增加与航显系统工程量清单中同型号的设备,并附注了该防火墙设备的报价。经建设单位同意,A单位按监理工程师要求提交了相关工程价款的变更申请。
事件二:建设单位向本省工程安全质量监督站申请了本次新建机场全部工程的质量监督。
事件三:施工过程中,质量监督机构对A单位进行质量监督检查时,检查了以下事项:(1)企业资质及人员配备情况;(2)工程技术标准及施工图设计文件的实施情况;(3)执行国家有关规范、标准情况;(4)相关法律法规和技术资料的收集、整理情况。
事件四:A单位的部分自检记录如下:(1)离港系统服务器冷启动开始后,11min系统达到正常工作状态;(2)主机运行模式与备份运行模式的切换时间为205s;(3)最多支持2个共享代码航班;(4)接口状态监视模块最短反应时延为1.9s;(5)登机牌阅读器能正确识别一维码和二维码。
问题
1.事件一中,A单位应申请购买几台防火墙设备?说明理由。
2.事件一中,如何确认工程变更申请中的设备价格?并写出此类项目工程变更价款的调整原则。
3.指出事件二中建设单位存在的错误,写出正确的做法。
4.事件三中,质量监督机构检查的主要事项还有哪些?
5.事件四中,逐项判断自检记录相应项目是否合格,并说明理由。

2背景资料
某东北机场跑道2800×45米,常年平均气温10℃,最冷月份是1月,平均气温-3℃,最高气温4℃。工期是2020年1月1日至2021年9月30日。

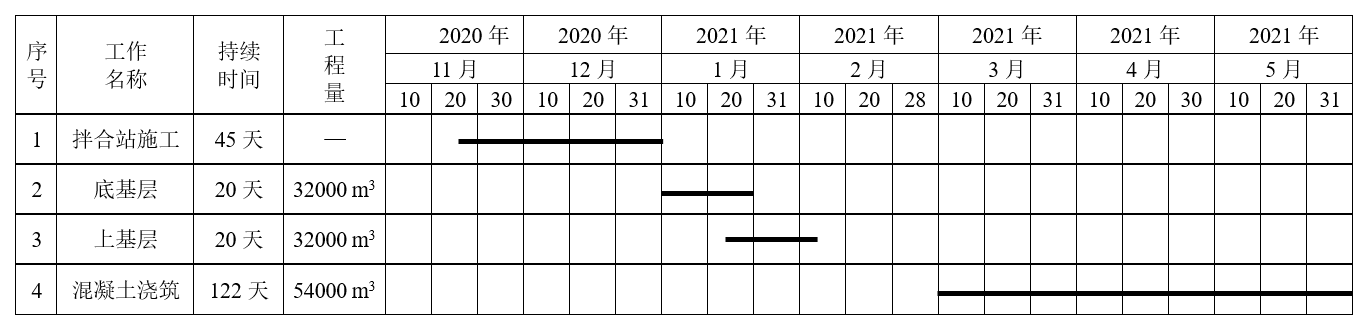

跑道结构设计为36cm水泥混凝土面层+20cm水泥稳定碎石上基层+20cm水泥稳定碎石底基层。2月8日春节,2月5日到2月28日放假。部分施工进度计划表如下。

每天工作8h,混凝土高峰期浇筑量为810m3/天。混凝土拌合楼实际产能是额定的80%。

拌和站建设时,除拌和楼设备因故未到位外,其他各项已具备生产条件。在设备到位安装完成后,施工单位对拌和楼计量设备进行核查,其标定合格证书在施工期间持续有效,自检认定合格,拟上报监理检查确定后,投入生产。
施工单位对各分项工程质量进行评定时,发现一处边角断裂和极个别块板风窝麻面,施工单位评定结论为“合格”。
施工单位申请竣工验收前,已完成以下工作:完成了工程设计和合同约定的内容;同步生成的文件资料基本齐备,并基本完成归档工作;工程主要材料、构配件的进场均有试验报告;试验检测完成并有检测合格报告。
问题
1.施工单位编制的道面施工进度计划是否合理?说明理由。
2.水泥混凝土的拌和楼设备8h实际生产产量是多少?假定高峰日施工均衡,水泥混凝土拌和楼的生产能力能否满足施工要求?并说明理由。
3.施工单位针对拌合设备的作法是否合理?说明理由。
4.分项工程的质量评定包含哪些内容?施工单位自检合格是否合理,为什么?
5.施工单位申请竣工预验收还需具备什么条件?

3下列设备中,位于机场飞行区升降带内的是()。

A.大气透射仪
B.气象雷达
C.航向信标
D.中指点标
