民航机场工程
某东北机场跑道2800×45米,常年平均气温10℃,最冷月份是1月,平均气温-3℃,最高气温4℃。工期是2020年1月1日至2021年9月30日。
跑道结构设计为36cm水泥混凝土面层+20cm水泥稳定碎石上基层+20cm水泥稳定碎石底基层。2月8日春节,2月5日到2月28日放假。部分施工进度计划表如下。

每天工作8h,混凝土高峰期浇筑量为810m3/天。混凝土拌合楼实际产能是额定的80%。

拌和站建设时,除拌和楼设备因故未到位外,其他各项已具备生产条件。在设备到位安装完成后,施工单位对拌和楼计量设备进行核查,其标定合格证书在施工期间持续有效,自检认定合格,拟上报监理检查确定后,投入生产。
施工单位对各分项工程质量进行评定时,发现一处边角断裂和极个别块板风窝麻面,施工单位评定结论为“合格”。
施工单位申请竣工验收前,已完成以下工作:完成了工程设计和合同约定的内容;同步生成的文件资料基本齐备,并基本完成归档工作;工程主要材料、构配件的进场均有试验报告;试验检测完成并有检测合格报告。
问题
1.施工单位编制的道面施工进度计划是否合理?说明理由。
2.水泥混凝土的拌和楼设备8h实际生产产量是多少?假定高峰日施工均衡,水泥混凝土拌和楼的生产能力能否满足施工要求?并说明理由。
3.施工单位针对拌合设备的作法是否合理?说明理由。
4.分项工程的质量评定包含哪些内容?施工单位自检合格是否合理,为什么?
5.施工单位申请竣工预验收还需具备什么条件?
(1)不合理。
(2)理由:水泥稳定碎石最低的施工温度为5℃。水泥稳定碎石底基层和上基层在1月份施工。1月,平均气温-3℃,最高气温4℃,低于5℃。无法满足水泥稳定碎石施工温度的要求。
【追本溯源】2022版课本P020。
2.
(1)混凝土拌合楼8h实际生产量是:75×8×80%=480m3。
(2)不能满足施工要求。
(3)理由:水泥混凝土拌合楼每天的产量小于混凝土高峰期每天的浇筑量(480m3<810m3)。
【应试点拨】本问的难度不大,基本上就是在送分。
3.
(1)不合理(得结论)。
(2)理由:拌和站设备安装后投入生产前,应由具有相应资质的单位对计量设备进行重新标定(列规定)。施工单位在没有进行标定的情况下就投入了生产。(摆事实)
【追本溯源】2022版课本P318。拌合站计量设备在标定有效期满或拌合楼(机)搬迁安装后,应由具有相应资质的单位重新计量标定。施工中应每台班检查一次,每15d校验一次拌合楼(机)称量精度。
4.
(1)分项工程质量评定内容包括:基本要求、实测项目、质量保证资料和外观检查等四项内容。
【追本溯源】《民用机场飞行区场道工程质量检验评定标准》(MH5007-2017)P91。
(2)施工单位自检合格不合理。
(3)因为:混凝土板块的边角断裂属于严重缺陷,有严重缺陷存在,所以不能评定为合格。应采取措施对边角断裂进行处理,消除严重缺陷后,可以评定为合格。
【追本溯源】2022版课本P201。
【应试点拨】在回答“为什么”的时候,除了要根据背景资料回答出为什么不合格之外,还要答出怎么做才合格。
5.
竣工预验收还需具备的条件有:
(1)施工单位应完成工程质量自评,并形成工程竣工报告;
(2)完成验收工程竣工图编制。
【追本溯源】2022版课本P157。

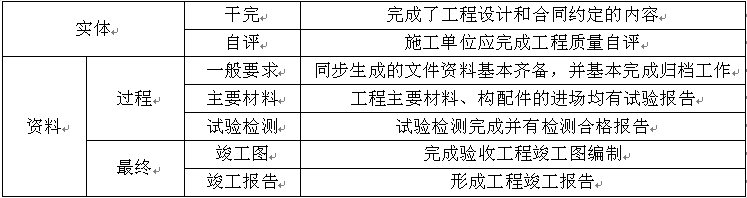

【考点拓展】对于竣工验收应该具备的条件可以按照下表进行组织。这样更方便进行记忆。

你可能感兴趣的试题
A.大气透射仪
B.气象雷达
C.航向信标
D.中指点标
A.绕行滑行道
B.平行滑行道
C.联络滑行道
D.快速滑行道
A.联络道
B.停止道
C.净空道
D.跑道端安全区
最新试题
某机场进行滑行道道面更新改造,施工区域为下图阴影部位,道面设计结构为:沥青面层和水泥稳定碎石基层;下面层采用AC-20沥
某单跑道机场飞行区指标I为4,跑道全长为4000m,跑道南端为II类精密进近,机场现有进近灯光排查如下表: 跑道南端现
施工单位中标某航路导航台建设项目,施工内容包括二次雷达安装、全向信标/测距仪安装;二次雷达施工内容包括:接闪器安装,雷达
【背景资料】 某机场进行弱电系统工程改造,内容包含:信息集成系统、航显、视频监控、安检、门禁系统,改造后满足年旅客吞吐量
【背景资料】 某飞行区建设项目为挖方工程,道面结构顶面设计标高7.0,排水箱涵底面设计标高为4.2~4.4m,排水箱涵下
以下系统中,与视频监控系统联动的是( )。
以下设备中,具备探测能力的是( )。
下列属于民航机房信息弱电系统工程的是( )。
跑道中线灯包括的颜色( )。
目视助航灯光系统包括( )。
