简答题[背景资料]
某机电工程公司施工总承包了一项大型原油储备库工程,该工程主要包括4台50000m3浮顶原油储罐及其配套系统和设施。工程公司项目部对50000m3浮顶罐的施工方案进行了策划,确定罐壁焊缝采用自动焊的主体施工方案,为了减少脚手架的搭设和投入,选用了适宜的内挂脚手架正装法组装管壁。确定主体施工方案后项目部编制了施工组织设计,并按规定程序进行了审批。
施工过程中,发生了如下事件:
事件1:由于罐壁自动焊接设备不能按计划日期到达施工现场,为不影响过程进度,项目部决定将罐壁焊缝自动焊改为焊条电弧焊(手工焊)。为此,项目部按焊条电弧焊方法修改了施工组织设计,由项目总工程师批准后实施。在施工过程中被专业监理工程师发现,认为改变罐壁焊接方法属于重大施工方案修改,项目部对施工组织设计变更的审批手续不符合要求,因此报请总监理工程师下达了工程暂停令。
事件2:项目部把储罐的焊接作为质量控制的重点,制定了合理的焊接顺序和工艺要求,并编制了质量预控方案。
事件3:储罐制作完毕后,项目部进行了试验
问题:
 1.说明内挂脚手架正装法和外搭脚手架正装法脚手架的搭设区别。
 2.事件1中,为什么监理工程师认为项目部对施工组织设计变更的审批手续不符合要求?
 3.罐底安装时,边缘板焊接接头至底圈罐壁纵焊缝的距离有何要求?写出储罐罐底焊缝合理焊接工艺要求。
 4.储罐的罐底应做什么试验,用什么方法?管壁应做什么试验,常用什么方法?

参考答案:暂无进入在线模考
1.外搭脚手架与内挂脚手架的区别有:
(1)脚手架搭设方法不同。
外搭脚手架随罐壁板升高而逐层搭设;内挂脚手架每组对一圈壁板,组成环形脚手架,作业人员可组对安装上一层壁板,脚手架从下至上交替使用。
(2)挂设移动小车位置不同。
外搭脚手架在壁板内侧挂设移动小车进行内侧施工;内挂脚手架在罐壁外侧挂设移动小车进行罐壁外侧施工。
(3)施工位置不同。
外搭脚手架在壁板内侧施工;内挂脚手架在罐壁外侧施工。
 2.不符合要求的理由:施工单位的审批和实施程序不正确。施工组织设计一经批准,施工单位和工程相关单位应认真贯彻执行,未经审批不得擅自修改,原则的重大变更,须履行原审批手续。(4.0分)
 3.(1)边缘板焊接接头至底圈罐壁纵 焊缝的距离不应小于300mm。
(2)底板焊接要求:先焊中幅板,后焊边缘板;先焊短缝,后焊长缝;焊工均布, 隔缝焊接,分段退焊,严禁一遍成型;罐底收缩缝应在底圈壁板和罐底板之间的角缝施 焊完后才能进行;在底板排板图上注明焊接顺序,并向班组交底。
 4.罐底板的所有焊缝采用真空箱试漏法进行严密性试验;罐壁进行严密性和强度试验,常用充水试验;

你可能感兴趣的试题

1背景资料
A公司承包50MW风电场项目施工。项目内容有:23台风力发电机组安装、混凝土基础施工、监控系统安装、防雷接地网安装、箱式变压器安装和电缆施工。A公司得到业主同意后,将混凝土基础施工分包给B公司,并签订了基础施工分包合同。

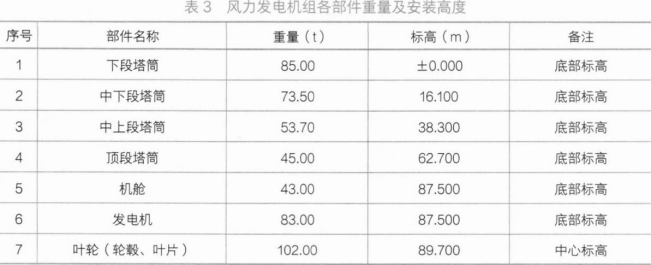

A公司进场后,针对项目地处山区,运输道路、作业环境较为复杂的情况,编制了施工组织设计。辨识了吊装过程的危险源,如起重机倾倒、机舱吊装就位脱钩、螺栓或工具高空坠落等。编制了风力发电机组专项施工方案,方案中选用的履带起重机在回转半径18m、吊装高度110m时,额定起重量为138t。吊钩重3.6t,叶轮吊装时吊索具重3.4t,发电机吊装时吊索具重4.0t,并组织专家论证审议通过。风力发电机组各部件重量及安装高度见表3。

A公司成立现场文明施工管理小组,作为开展文明施工和环境保护的组织保证。建立并健全了各专业文明施工管理制度、岗位责任制等。
A公司对B公司提供了现场施工、测量等多方面的服务。对基础施工进行有效检查和记录,对B公司进行全过程管理,使基础环法兰水平度偏差≤3mm,基础接地电阻≤4Q,保证了基础施工的质量和进度。
基础验收合格后,A公司进行风力发电机组的安装。基础、塔筒、机舱、发电机、轮毂之间采用高强度螺栓连接,使用电动力矩扳手紧固,安装后检查,塔筒法兰内侧间隙<0.5mm,发电机绕组间及对地绝缘≥500Mr2,风力发电机组安装合格。
在风力发电机组安装时,A公司同步完成监控系统、防雷接地网、箱式变压器安装和电缆施工。施工现场的各专业施工顺序、作业面协调和技术协调满足施工需求。工程竣工资料按单位工程、分部工程进行整理、汇总组卷,形成风电场项目竣工验收资料。
问题
1.计算最不利工况下的起升计算载荷(忽略风载荷影响)。选用的履带起重机能否满足吊装要求?
2.A公司如何对B公司进行全过程的管理?
3.吊装机舱时,造成履带起重机倾翻的风险因素有哪些?
4.背景中的基础和风力发电机组检查,需要使用哪几种计量检测仪器?
5.常见的施工作业面安排的协调有哪些?风电场项目施工资料整理和汇总组卷时可划分为多少个单位工程?


最新试题

背景资料 A公司承包50MW风电场项目施工。项目内容有:23台风力发电机组安装、混凝土基础施工、监控系统安装、防雷接地

类型:简答题2026-01-19

[背景资料] 某机电工程公司施工总承包了一项大型原油储备库工程,该工程主要包括4台50000m3浮顶原油储罐及其配套系统

类型:简答题2026-01-19

背景资料: 某安装公司签订了20MW并网光伏发电项目的施工总承包合同,主要工作内容有光伏场区发电设备及线路(包括光伏阵列

类型:简答题2026-01-19

背景资料: 建设单位通过招标与施工单位签订了某工业项目的施工合同,主要工作内容包括设备基础、钢架基础、设备钢架、工艺设备

类型:简答题2026-01-19

背景资料: 某安装公司总承包一大型压气站的设备安装工程,工程的主压缩机为离心式6级压缩机,由蒸汽轮机驱动。由于机体庞大,

类型:简答题2026-01-19

下列关于建筑安装工程施工质量验收的说法,正确的有()。

类型:多选题2026-01-19

GIS交接试验中应在GIS充气24h后进行的试验有()。

类型:多选题2026-01-19

工作温度为420℃的管道系统,其热态紧固的做法,正确的有()。

类型:多选题2026-01-19

建筑电气工程中,母线槽的安装要求有()。

类型:多选题2026-01-19

室内给水管道的安装工艺流程中,管道及配件安装后的工序有()。

类型:多选题2026-01-19
