机电工程

简答题背景资料:

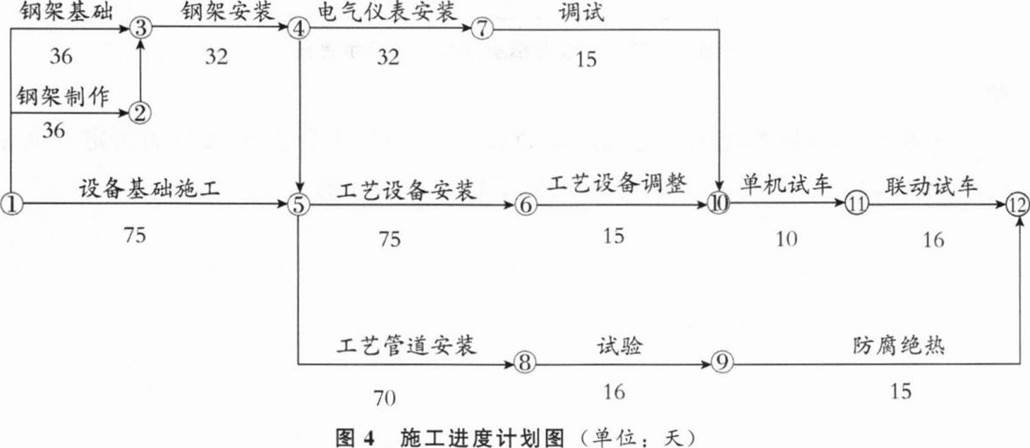

建设单位通过招标与施工单位签订了某工业项目的施工合同,主要工作内容包括设备基础、钢架基础、设备钢架、工艺设备、工艺管道、电气和仪表设备安装等。开工前,施工单位按照合同约定向建设单位提交了施工进度计划,如图4所示。

施工单位在组织土方开挖、余土外运时,开挖现场、厂外临时堆土及运输道路上经常尘土飞扬,运送土方的汽车也存在漏土现象。
在使用250t履带吊进行大型工艺设备吊装作业时,250t履带吊的车身突然发生倾斜,起重指挥人员立即停止了吊装作业,经检查发现履带吊的右侧腹带前部的地面出现了下陷,施工单位立即组织人员进行了妥善处理。
在蒸汽主管道上安装压力取源部件时,施工单位发现图纸所示的安装位置不符合要求,立即通知了建设单位。建设单位通过设计变更修改了压力取源部件的安装位置,使该部件的安装工作顺利进行。
问题:
 1.指出用节点代号表示的施工进度计划的关键线路。该施工进度计划的总工期是多少天?
 2.在土方开挖施工过程中,需要采取哪些扬尘控制措施?
 3.250t履带吊进行大型工艺设备吊装作业时,吊车工作位置的地面有哪些要求?
 4.在水平蒸汽管道上安装压力取源部件应符合哪些要求?
 5.简述预防起重机机械失稳的措施。

参考答案:暂无进入在线模考
1.(1)该施工进度计划的关键线路为:①→⑤→⑥→⑩→⑪→⑫。
(2)该施工进度计划的总工期为191天。
 2.土方开挖施工过程中,需要采取的环境保护措施有以下几方面:
(1)运送土方、垃圾、设备及建筑材料等时,不应污损道路。运输容易散落、飞 扬、流漏的物料的车辆,应采取措施封闭严密。施工现场出口应设置洗车设施,保持开 出现场车辆的清洁。
(2)现场道路、加工区、材料堆放区宜及时进行地面硬化。
(3)土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1.5m,不扩散到场区外。
(4)对易产生扬尘的堆放材料应采取覆盖措施;对粉末状材料应封闭存放。
 3.250t履带吊进行大型工艺设备吊装作业时,对吊车工作位置的地面要求有以下几方面:
(1)流动式起重机必须在水平坚硬地面上进行吊装作业。吊车工作位置(包括吊车行走路线)的地基需进行处理。
(2)根据地基土质情况或以测定的地面耐压力为依据,采用合适的方法进行处理。在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计,并编制地基处理方案。
(3)处理后的地基应做耐压力测试,常用压重法或请第三方测试机构进行测试。
 4.(1)压力取源部件的安装位置应选在被测物料流束稳定的位置,其端部不应超出设备或管道的内壁。
(2)测量蒸汽压力时,应在管道的上半部,以及下半部与管道水平中心线成0°~ 45°夹角范围内。
 5.预防起重机机械失稳的措施:①严禁超载;②严格机械检查;③打好支腿并用道木和钢板垫实和加固,确保支腿稳定;④起重臂杆仰角最大不超过78°,最小不低于45°。

你可能感兴趣的试题

1背景资料:
某安装公司签订了20MW并网光伏发电项目的施工总承包合同,主要工作内容有光伏场区发电设备及线路(包括光伏阵列设备、逆变及配电设备、箱式变压器、35kV电缆集电线路等)安装工程、35kV架空线路安装工程、开关站安装工程(包括一次设备、母线和二次设备)等。
安装公司项目部进场后,认真开展项目开工前的各项准备工作。项目经理组织编制了机电安装工程施工组织总设计。技术人员编制了主要施工方案,方案中绿色施工管理的重点是草原土壤保护。
施工前,施工方案编制人员向作业人员进行了安全技术交底,光伏场区集电线路设计为35kV直埋电缆。根据施工方案要求,采用机械开挖电缆沟,电缆埋好后为了不影响草原农作物生长,埋深为0.9m,采用YJV型电缆,电缆的接地电阻值为12Ω,沟底有少量碎石,施工人员在沟底铺设了一层细沙,完成直埋电缆工程的相关工作。
35kV架空线路安装结束后,进行了绝缘子和线路的绝缘电阻值的测量等内容,均符合要求。
汇流箱安装位置符合设计要求,垂直度偏差小于1.5mm,光伏组件采用螺栓进行固定,安装符合设计要求。
问题:
 1.本工程在绿色施工管理中,对草原土壤保护的要求有哪些?
 2.指出直埋电缆敷设的错误之处,并写出正确的做法。直埋电缆地下敷设还应符合哪些具体要求?
 3. 35kV电缆敷设前应当做什么试验?
   4.35kV架空线路还有哪些试验内容?
 5.光伏发电设备及系统调试包含哪些内容?

2[背景资料]
某机电工程公司施工总承包了一项大型原油储备库工程,该工程主要包括4台50000m3浮顶原油储罐及其配套系统和设施。工程公司项目部对50000m3浮顶罐的施工方案进行了策划,确定罐壁焊缝采用自动焊的主体施工方案,为了减少脚手架的搭设和投入,选用了适宜的内挂脚手架正装法组装管壁。确定主体施工方案后项目部编制了施工组织设计,并按规定程序进行了审批。
施工过程中,发生了如下事件:
事件1:由于罐壁自动焊接设备不能按计划日期到达施工现场,为不影响过程进度,项目部决定将罐壁焊缝自动焊改为焊条电弧焊(手工焊)。为此,项目部按焊条电弧焊方法修改了施工组织设计,由项目总工程师批准后实施。在施工过程中被专业监理工程师发现,认为改变罐壁焊接方法属于重大施工方案修改,项目部对施工组织设计变更的审批手续不符合要求,因此报请总监理工程师下达了工程暂停令。
事件2:项目部把储罐的焊接作为质量控制的重点,制定了合理的焊接顺序和工艺要求,并编制了质量预控方案。
事件3:储罐制作完毕后,项目部进行了试验
问题:
 1.说明内挂脚手架正装法和外搭脚手架正装法脚手架的搭设区别。
 2.事件1中,为什么监理工程师认为项目部对施工组织设计变更的审批手续不符合要求?
 3.罐底安装时,边缘板焊接接头至底圈罐壁纵焊缝的距离有何要求?写出储罐罐底焊缝合理焊接工艺要求。
 4.储罐的罐底应做什么试验,用什么方法?管壁应做什么试验,常用什么方法?

3背景资料
A公司承包50MW风电场项目施工。项目内容有:23台风力发电机组安装、混凝土基础施工、监控系统安装、防雷接地网安装、箱式变压器安装和电缆施工。A公司得到业主同意后,将混凝土基础施工分包给B公司,并签订了基础施工分包合同。
A公司进场后,针对项目地处山区,运输道路、作业环境较为复杂的情况,编制了施工组织设计。辨识了吊装过程的危险源,如起重机倾倒、机舱吊装就位脱钩、螺栓或工具高空坠落等。编制了风力发电机组专项施工方案,方案中选用的履带起重机在回转半径18m、吊装高度110m时,额定起重量为138t。吊钩重3.6t,叶轮吊装时吊索具重3.4t,发电机吊装时吊索具重4.0t,并组织专家论证审议通过。风力发电机组各部件重量及安装高度见表3。

A公司成立现场文明施工管理小组,作为开展文明施工和环境保护的组织保证。建立并健全了各专业文明施工管理制度、岗位责任制等。
A公司对B公司提供了现场施工、测量等多方面的服务。对基础施工进行有效检查和记录,对B公司进行全过程管理,使基础环法兰水平度偏差≤3mm,基础接地电阻≤4Q,保证了基础施工的质量和进度。
基础验收合格后,A公司进行风力发电机组的安装。基础、塔筒、机舱、发电机、轮毂之间采用高强度螺栓连接,使用电动力矩扳手紧固,安装后检查,塔筒法兰内侧间隙<0.5mm,发电机绕组间及对地绝缘≥500Mr2,风力发电机组安装合格。
在风力发电机组安装时,A公司同步完成监控系统、防雷接地网、箱式变压器安装和电缆施工。施工现场的各专业施工顺序、作业面协调和技术协调满足施工需求。工程竣工资料按单位工程、分部工程进行整理、汇总组卷,形成风电场项目竣工验收资料。
问题
1.计算最不利工况下的起升计算载荷(忽略风载荷影响)。选用的履带起重机能否满足吊装要求?
2.A公司如何对B公司进行全过程的管理?
3.吊装机舱时,造成履带起重机倾翻的风险因素有哪些?
4.背景中的基础和风力发电机组检查,需要使用哪几种计量检测仪器?
5.常见的施工作业面安排的协调有哪些?风电场项目施工资料整理和汇总组卷时可划分为多少个单位工程?


最新试题

背景资料 A公司承包50MW风电场项目施工。项目内容有:23台风力发电机组安装、混凝土基础施工、监控系统安装、防雷接地

类型:简答题2026-01-19

[背景资料] 某机电工程公司施工总承包了一项大型原油储备库工程,该工程主要包括4台50000m3浮顶原油储罐及其配套系统

类型:简答题2026-01-19

背景资料: 某安装公司签订了20MW并网光伏发电项目的施工总承包合同,主要工作内容有光伏场区发电设备及线路(包括光伏阵列

类型:简答题2026-01-19

背景资料: 建设单位通过招标与施工单位签订了某工业项目的施工合同,主要工作内容包括设备基础、钢架基础、设备钢架、工艺设备

类型:简答题2026-01-19

背景资料: 某安装公司总承包一大型压气站的设备安装工程,工程的主压缩机为离心式6级压缩机,由蒸汽轮机驱动。由于机体庞大,

类型:简答题2026-01-19

下列关于建筑安装工程施工质量验收的说法,正确的有()。

类型:多选题2026-01-19

GIS交接试验中应在GIS充气24h后进行的试验有()。

类型:多选题2026-01-19

工作温度为420℃的管道系统,其热态紧固的做法,正确的有()。

类型:多选题2026-01-19

建筑电气工程中,母线槽的安装要求有()。

类型:多选题2026-01-19

室内给水管道的安装工艺流程中,管道及配件安装后的工序有()。

类型:多选题2026-01-19
