简答题背景资料:

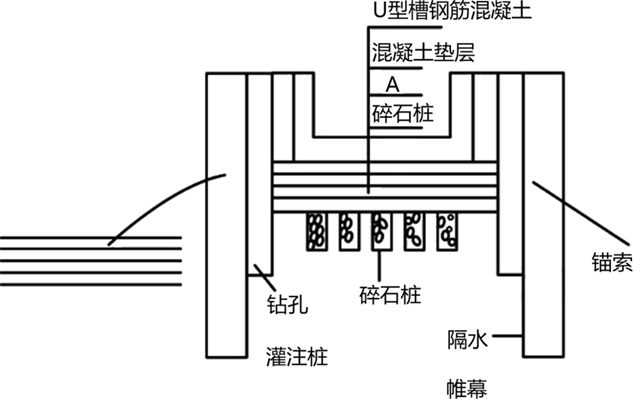

某公司承建一项城市道路改建工程,道路全长1500m,其中1000m为旧路改造路段,500m为新建填方路段:填方路基两侧采用装配式钢筋混凝土挡土墙,挡土墙基础采用现浇C30钢筋混凝土,并通过预埋件、钢筋与预制墙面板连接;基础下设二灰稳定碎石垫层。预制墙面板每块宽1.98m,高2~6m,每隔4m在板缝间设置一道泄水孔。新建道路路面结构上面层为4cm厚改性SMA-13沥青混合料,下面层为8cm厚AC-20中粒式沥青混合料。旧路改造段路面面层采用在既有水泥混凝土路面上加铺4cm厚改性SMA-13沥青混合料。新旧路面结构衔接有专项设计方案。新建道路横断面如图1所示。

施工过程中发生如下事件:
事件1:项目部编制了挡土墙施工方案,明确了各施工工序:①预埋件焊接、钢筋连接;②二灰稳定碎石垫层施工;③吊装预制墙面板;④现浇C30钢筋混凝土基础;⑤墙面板间灌缝;⑥二次现浇C30混凝土。
事件2:项目部在加铺面层前对既有水泥混凝土路面进行综合调查,发现路面整体情况良好,但部分路面面板存在轻微开裂及板下脱空现象,部分检查井有沉陷。项目部拟采用非开挖的形式对脱空部位进行基底处理,并将混凝土面板的接缝清理后,进行沥青面层加铺。
事件3:为保证雨期沥青面层施工质量,项目部制定了雨期施工质量控制措施,内容包括:①沥青面层不得在下雨或下层潮湿时施工;②加强施工现场与沥青拌合厂联系,及时关注天气情况,适时调整供料计划。
【问题】
1、挡土墙属于哪种结构形式?写出构件A的名称及其主要作用。
2、事件1中,给出预制墙面板的安装条件;写出挡土墙施工工艺流程(用背景资料中的序号“①~⑥”及“一”作答)。
3、事件2中,路面板基底脱空非开挖式处理最常用的方法是什么?需要通过试验确定哪些参数?
4、事件2中,在既有水泥混凝土路面上加铺沥青面层前,项目部还需要完成哪些工序?
5、事件3中,补充雨期面层施工质量控制措施。

参考答案:暂无进入在线模考
1、(1)挡土墙结构形式为扶壁式挡土墙。
(2) 构造A的名称:反滤层(反滤包),其作用是排水并防止墙背土的流失(滤土排水、过滤土体)。
2、(1)预制墙面板安装条件:①挡土墙基础达到预定强度;②预制墙面板检验合格;③现场具备吊运条件(安装条件)。
(2)挡土墙施工工艺流程为:②→④→③→①→⑥→⑤。
3、(1)路面板基底脱空的最常用非开挖处理方法是钻孔注浆(灌浆);
(2)需试验确定的参数为:注浆压力、初凝时间、注浆流量、浆液扩散半径等。
4、在既有水泥混凝土路面上加铺沥青面层前,项目部还需完成的工序:
(1)对既有水泥混凝土路面层的裂缝和脱空处理完后需进行检查,检查合格,并采取防反射裂缝措施(如铺设玻纤网、土工织物等)。
(2)查明检查井沉陷原因并修缮(加固),为配合沥青面层加铺调整检查井高程。
(3)洒布沥青粘层油。
5、雨期面层施工质量控制措施还需补充的有:
(1)雨期应缩短施工长度。
(2)雨期施工做到及时摊铺、及时完成碾压。
(3)沥青混合料运输车辆应有防雨措施。

你可能感兴趣的试题

2背景资料
某桥梁工程项目的下部结构已全部完成,受政府指令工期的影响,业主将尚未施工的上部结构分成A、B两个标段,将B段重新招标。桥面宽度17.5m,桥下净空6m,上部结构设计为钢筋混凝土预应力现浇箱梁(三跨一联),共40联。原施工单位甲公司承担A标段,该标段施工现场系既有废弃公路无需处理,满足支架法施工条件,甲公司按业主要求对原施工组织设计进行了重大变更调整;新中标的乙公司承担B标段,因B标施工现场地处闲置弃土场,地域宽广平坦,满足支架法施工部分条件,其中纵坡变化较大部分为跨越既有正在通行的高架桥段,新建桥下净空高度达13.3m(见图)。

甲、乙两公司接受任务后立即组织力量展开了施工竞赛。甲公司利用既有公路做为支架基础,地基承载力符合要求。乙公司为赶工期,将原地面稍作整平后即展开支架搭设工作,很快进度超过甲公司。支架全部完成后,项目部组织了支架质量检查并批准模板安装。模板安装完成后开始绑扎钢筋。指挥部检查中发现乙公司施工管理存在问题,下发了停工通知单。
问题:
1、原施工组织设计中,主要施工资源配置有重大变更调整,项目部应如何处理?
2、满足支架法施工的部分条件指的是什么?
3、B标支架搭设场地是否满足支架的地基承载力?应如何处置?
4、支架搭设前技术负责人应做好哪些工作?桥下净高13.3m部分如何办理手续?
5、支架搭设完成和模板安装后用什么方法解决变形问题?支架拼装间隙和地基沉降在桥梁建设中属于哪一类变形?
6、跨越既有高架部分的桥梁施工需要到什么部门补充办理手续?
