市政公用工程管理与实务

多选题市政公用工程施工测量主要内容包括(  )

参考答案:A,B,D,E进入在线模考
施工测量主要内容包括以下几个方面:
(1)交接桩及验线。
(2)内业计算与复核。
(3)施工控制网建立。
(4)定期复核。
(5)施工放线。
(6)外业测量。
(7)测量仪器管理。
(8)竣工测量。

你可能感兴趣的试题

3背景资料:

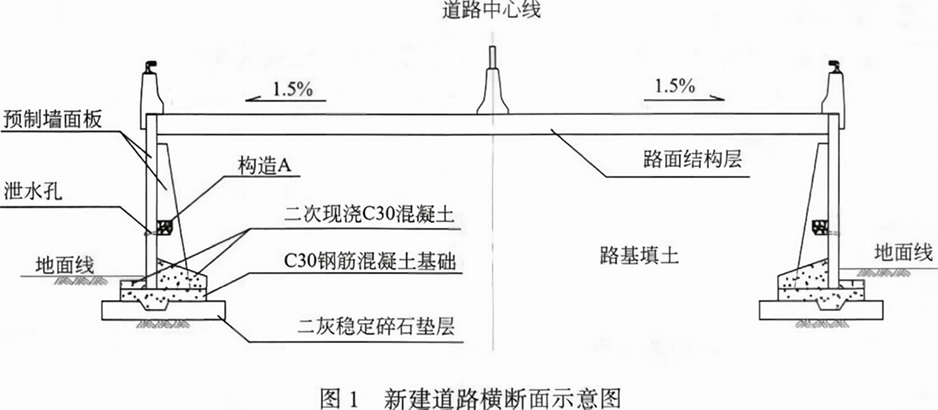

某公司承建一项城市道路改建工程,道路全长1500m,其中1000m为旧路改造路段,500m为新建填方路段:填方路基两侧采用装配式钢筋混凝土挡土墙,挡土墙基础采用现浇C30钢筋混凝土,并通过预埋件、钢筋与预制墙面板连接;基础下设二灰稳定碎石垫层。预制墙面板每块宽1.98m,高2~6m,每隔4m在板缝间设置一道泄水孔。新建道路路面结构上面层为4cm厚改性SMA-13沥青混合料,下面层为8cm厚AC-20中粒式沥青混合料。旧路改造段路面面层采用在既有水泥混凝土路面上加铺4cm厚改性SMA-13沥青混合料。新旧路面结构衔接有专项设计方案。新建道路横断面如图1所示。

施工过程中发生如下事件:
事件1:项目部编制了挡土墙施工方案,明确了各施工工序:①预埋件焊接、钢筋连接;②二灰稳定碎石垫层施工;③吊装预制墙面板;④现浇C30钢筋混凝土基础;⑤墙面板间灌缝;⑥二次现浇C30混凝土。
事件2:项目部在加铺面层前对既有水泥混凝土路面进行综合调查,发现路面整体情况良好,但部分路面面板存在轻微开裂及板下脱空现象,部分检查井有沉陷。项目部拟采用非开挖的形式对脱空部位进行基底处理,并将混凝土面板的接缝清理后,进行沥青面层加铺。
事件3:为保证雨期沥青面层施工质量,项目部制定了雨期施工质量控制措施,内容包括:①沥青面层不得在下雨或下层潮湿时施工;②加强施工现场与沥青拌合厂联系,及时关注天气情况,适时调整供料计划。
【问题】
1、挡土墙属于哪种结构形式?写出构件A的名称及其主要作用。
2、事件1中,给出预制墙面板的安装条件;写出挡土墙施工工艺流程(用背景资料中的序号“①~⑥”及“一”作答)。
3、事件2中,路面板基底脱空非开挖式处理最常用的方法是什么?需要通过试验确定哪些参数?
4、事件2中,在既有水泥混凝土路面上加铺沥青面层前,项目部还需要完成哪些工序?
5、事件3中,补充雨期面层施工质量控制措施。
