简答题某项目管道工程,内容有:建筑生活给水排水系统、消防水系统和空调水系统的施工。某分包单位承接该任务后,编制了施工方案、施工进度计划(表1中细实线)、 劳动力计划(表2)和材料采购计划等;施工进度计划在审批时被否定,原因是给水与排水系统的先后顺序违反了施工原则,分包单位调整了该顺序(表1中粗实线)。


施工中,采购的第一批阀门(表3)按计划到达施工现场,施工人员对阀门开 箱检查,按规范要求进行了强度和严密性试验,主干管上起切断作用的 DN400、DN300阀门和其他规格的阀门抽查均无渗漏,验收合格。

在水泵施工质量验收时,监理人员指出水泵进水管接头和压力表接管的安装存在质 量问题(图1),要求施工人员返工,返工后质量验收合格。

建筑生活给水排水系统、消防水系统和空调水系统安装后,分包单位在单机及联动 试运行中,及时与其他各专业工程施工人员配合协调,完成联动试运行,工程质量验收合格。
1.劳动力计划调整后,3月份和7月份的施工人员分别是多少?劳动力优化配置的 依据有哪些?
2. 第一批进场阀门按规范要求最少应抽查多少个阀门进行强度试验?其中 DN300 闸阀的强度试验压力应为多少兆帕?最短强度试验持续时间是多少?
3.图1中的水泵运行时会产生哪些不良后果?绘出合格的返工部分示意图。
4.本工程在联动试运行中需要与哪些专业系统配合协调?


施工中,采购的第一批阀门(表3)按计划到达施工现场,施工人员对阀门开 箱检查,按规范要求进行了强度和严密性试验,主干管上起切断作用的 DN400、DN300阀门和其他规格的阀门抽查均无渗漏,验收合格。

在水泵施工质量验收时,监理人员指出水泵进水管接头和压力表接管的安装存在质 量问题(图1),要求施工人员返工,返工后质量验收合格。

建筑生活给水排水系统、消防水系统和空调水系统安装后,分包单位在单机及联动 试运行中,及时与其他各专业工程施工人员配合协调,完成联动试运行,工程质量验收合格。
1.劳动力计划调整后,3月份和7月份的施工人员分别是多少?劳动力优化配置的 依据有哪些?
2. 第一批进场阀门按规范要求最少应抽查多少个阀门进行强度试验?其中 DN300 闸阀的强度试验压力应为多少兆帕?最短强度试验持续时间是多少?
3.图1中的水泵运行时会产生哪些不良后果?绘出合格的返工部分示意图。
4.本工程在联动试运行中需要与哪些专业系统配合协调?
参考答案:暂无进入在线模考
1. 劳动力计划调整后,从施工进度计划和劳动力计划分析出3月份和7月份的施 工人员,3月份和7月份的施工人员分别是20人和120人。
劳动力优化配置的依据:项目所需劳动力的种类及数量;项目的施工进度计划;项目的劳动力资源供应环境。
2.第一批进场的阀门按规范要求最少应抽查44个进行强度试验。DN300闸阀的强 度试验压力应为2.4MPa(1.6MPa×1.5)。最短强度试验持续时间是180s。
阀门安装前,应做强度和严密性试验。试验应在每批(同牌号、同型号、同规格) 数量中抽查10%,且不少于一个。对于安装在主干管上起切断作用的闭路阀门,应逐个做强度和严密性试验。阀门的强度试验压力为公称压力(1.6MPa)的1.5倍。

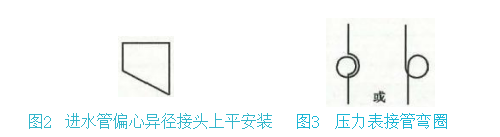

3. 水泵(图1)运行时会产生的不良后果:进水管的同心异径接头会形成气囊;压力表接管没有弯圈,压力表会有压力冲击而损坏。合格的返工部分示意图如图2、图3所示。

4. 本工程在联动试运行中,需要与建筑电气系统、通风空调风系统、火灾自动报警及联动系统、建筑装饰专业配合协调。
劳动力优化配置的依据:项目所需劳动力的种类及数量;项目的施工进度计划;项目的劳动力资源供应环境。
2.第一批进场的阀门按规范要求最少应抽查44个进行强度试验。DN300闸阀的强 度试验压力应为2.4MPa(1.6MPa×1.5)。最短强度试验持续时间是180s。
阀门安装前,应做强度和严密性试验。试验应在每批(同牌号、同型号、同规格) 数量中抽查10%,且不少于一个。对于安装在主干管上起切断作用的闭路阀门,应逐个做强度和严密性试验。阀门的强度试验压力为公称压力(1.6MPa)的1.5倍。
3. 水泵(图1)运行时会产生的不良后果:进水管的同心异径接头会形成气囊;压力表接管没有弯圈,压力表会有压力冲击而损坏。合格的返工部分示意图如图2、图3所示。

4. 本工程在联动试运行中,需要与建筑电气系统、通风空调风系统、火灾自动报警及联动系统、建筑装饰专业配合协调。
你可能感兴趣的试题
最新试题
有关耐火砖砌筑主要技术要求的说法中正确的有( )。
类型:多选题2026-01-28
净化空调系统调试满足要求的有( )。
类型:多选题2026-01-28
关于照明配电箱的安装技术要求.正确的是()。
类型:多选题2026-01-28
关于建筑供热管道支、吊架安装的说法,正确的有( )。
类型:多选题2026-01-28
下列奥氏体不锈钢立式储罐绝热保护层施工顺序的描述中,正确的有( )。
类型:多选题2026-01-28
工业管道系统泄漏性试验的正确实施要点有( )。
类型:多选题2026-01-28
降低成本的经济措施包括( )。
类型:多选题2026-01-28
下列属于自备电源分项工程的是()
类型:多选题2026-01-28
当不允许在钢结构上做接地线焊接时,一般采用( )做接地线跨接。
类型:多选题2026-01-28
高层建筑排水塑料管道按设计要求应设置( )。
类型:多选题2026-01-28
