简答题某安装公司分包一商务楼(1~5层为商场,6~30层为办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设 备已运抵施工现场。其他设备、材料由安装公司采购,合同工期60d, 并约定提前一天 奖励5万元人民币,延迟一天罚款6万元人民币。安装公司内部测算并下达给项目部的 目标成本是320万元。
安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制 了变配电工程的施工方案、进度计划(图1)、劳动力计划和计划成本费用。项目 部正式施工时,因商场需提前送电,业主要求变配电工程提前5d 竣工。项目部按工作持续时间及计划费用(表1)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出5d。

进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用
了3d, 并增加费用3万元,项目部又赶工3d。 变配电工程最终按业主要求提前5d 竣工, 验收合格后,资料整理齐全,准备归档。问题
1.项目部在哪几项关键工作上赶工了?并分别列出其赶工天数和增加的费用。
2. 变配电工程计划的施工费用是多少?计算项目的计划成本降低率。
3.计算变配电工程实际的成本降低率。
4.请陈述成套配电柜的接地安装要点。

参考答案:暂无进入在线模考
1.关键线路有两条:①→②→③→⑥→⑤→⑧→⑦→⑨→⑩
①→③→⑥→⑤→⑧→⑦→⑨→⑩
关键工作有A 、B(A和B 并列)、E 、G 、I 、K。
在基础框架安装(A) 工作上赶工2d, 赶工费:2×1=2万元
在接地干线安装 (B)   工作上赶工2d,   赶工费:2×1=2万元
在开关柜配电柜安装 (E)   工作上赶工3d,  赶工费:3×1.5=4.5 万元
在试验调整 (I) 工作上压缩3d,  赶工费:3×1.5 =4.5万元
2.因为变配电工程原计划费用为各工序计划费用之和。故计划施工费用为:
项目计划成本费用=10+5+15+8+32+90+80+4+30+4+2=280万元

项目计划成本费用为280万元,总的赶工增加费用为:2+2 +4.5+ 4.5=13万元;变压器干燥增加费用为3万元;提前5天奖励25万元;故赶工后的实际成本费用为: 280+13+3-25=271万元。
所以,变配电工程的实际成本降低率=(320-271)/320=15.31%。
4.配电柜及基础型钢应与保护接地导体可靠连接,柜门和金属框架的接地应选用截 面积不小于4mm²的绝缘铜芯软导线连接,并有接地标识。

你可能感兴趣的试题

1某安装公司承包了某医院住院大楼的机电安装工程,包括给水排水、电气、通风空 调、智能化等工程。采用工程量清单计价,固定单价合同,签约合同价5000万元,其 中含暂列金额300万元。合同于6月16日签订,合同约定:工程的设备、材料由建设单位指定品牌,安装公司组织采购,预付款10%,建设单位在收到预付款支付申请后按 规定时间支付,计划开工日期7月1日。
安装公司在合同签订当天向业主提交了预付款支付申请,建设单位一直未提出异 议。项目部如约开工,但直到7月7日建设单位也未支付预付款,其间安装公司曾多 次催告建设单位。由于资金未及时到位,造成材料不能及时到场,影响了工程施工。7 月8日项目部被迫停工,建设单位于7月10日向安装公司支付预付款。安装公司于7 月11日重新组织施工。停工期间,安装公司50人窝工, 一批机械设备停置,人工工资 150元/工日,设备租赁费用2000元/d。
施工期间,安装公司就进场后的停工向建设单位提出了费用和工期索赔。消防排烟 风管采用镀锌钢板法兰连接(如图),监理工程师检查时提出质量整改意见。由于 前期施工耽误了工期,在门诊楼竣工后还没来得及验收,应建设单位要求安装公司将门 诊楼提前移交投入使用。安装公司向建设单位提交了竣工结算文件,建设单位以大楼没 有验收且局部存在质量问题为由,拒绝办理竣工结算。

问题
1.安装公司没有收到工程预付款是否可以停工?请说明理由。
2. 若只考虑直接损失,不考虑利润,安装公司应提出的费用和工期索赔分别是 多少?
3.图中的消防排烟风管法兰连接的施工存在哪些质量问题?请说明理由。
4.建设单位拒绝办理竣工结算是否合理?说明理由。

2下列关于消防工程施工技术要求的说法中,错误的是(  )

A.火灾自动报警严禁与动力、照明、交流线、视频线或广播线等穿入同一线管内
B. 消火栓的栓口朝外,栓口中心距地1.1m,并不应安装在门轴侧
C. 自动喷水灭火系统的管道横向安装宜设2‰-5‰坡度
D. 防火风管的本体必须为不燃材料,框架与密封垫料应为阻燃材料

3某安装公司承接一商务楼(地上9层、地下1层)的电梯安装工程,工程有10层10站曳引式电梯2台,速度为6m/s,工期为60天。安装公司项目部进场后,将拟安装的电梯工程书面告知了电梯安装工程所在地的特种设备安全监督部门,并按合同要求编制了电梯施工方案和电梯施工进度计划。

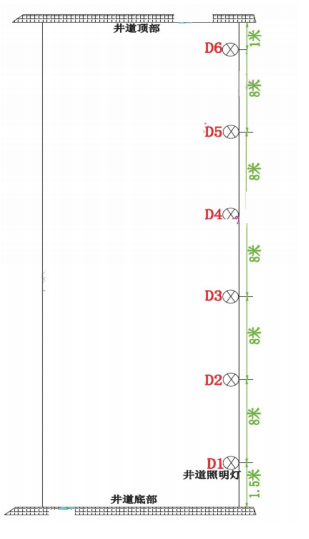

对施工方案进行审核时发现,井道的照明布置图(如下图所示)不符合安全要求、井道内的照度也不能达标,要求项目部对施工方案进行优化。


电梯安装前,项目部对机房的设备基础、井道的建筑结构进行检测,土建施工质量均符合电梯安装要求:曳引电机、轿厢、层门等部件外观检查合格,并采用建筑塔吊及施工升降机将部件搬运到位。
施工过程中,还发生了如下事件:

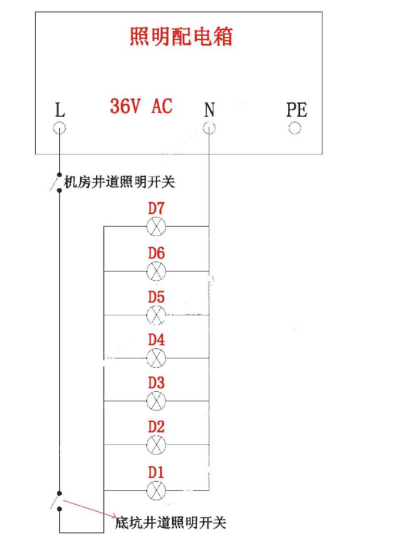

事件1:监理工程师在进行现场检查时,发现井道照明配电箱的接线方式(如下图所示)存在极大的安全隐患,要求安装公司立即停工整改。

事件2:电梯安装进入自检试运行阶段,尽管安装公司现场在电梯门口放置了“正在试运行,非工作人员禁止进入电梯”的警告标志,仍然有6名同工地非电梯安装作业人员自乘电梯至5层,电梯故障坠落至底层,造成2人死亡、4人重伤的安全事故。安装公司项目经理立即向公司主管领导进行了事故报告。
[问题]
1、按运行速度分类,属于什么电梯?
2、指出机房井道照明布置图中存在的错误。机房井道对照度有何要求?
3、机房的电源零线和接地线应分开,接地装置的接地电阻值有何要求?
4、指出背景中的安全事故的等级?试分析发生此次安全事故的原因?
