简答题某施工单位承接了地铁工程的机电安装任务,工程内容包括:环控、消防、动照、空调及给水排水等系统的安装。按照合同约定施工工期为145d,原计划8月15日开工,但由于前期土建施工影响,致使安装工程实际开工时间为10月1日。进入11月份各地相继出现重度雾霾,建设主管部门要求11月30日工程全部停工。第二年3月15日供暖期结束后,工程又恢复施工,但已按预定工期严重滞后,为此,建设单位提出必须加快施工进度,确保5月1日全线通车的目标,于是施工单位补充人员加班加点抢工期,4月下旬相关单位对工程进行了预验收,但由于抢工期原因,工程存在诸多质量问题。
在进行消防验收时,消防部门对消防水泵安装提出异议,并下达整改通知单,实际 安装如图所示。

走廊中的 VAV 空调风管工作压力为300Pa, 采用橡塑保温,保温完成后进行吊顶 施工。
在进行电气检验批验收时,发现某型号电缆没有进场检验报告,于是进行了重新取 样送检,经权威机构检测该批电缆芯径低于设计要求,为不合格电缆,据统计该规格电 缆共有5000m,价值150万元。
二、 问题
1. 消防水泵安装存在哪些质量问题,并说明原因?
2. 吊顶中风管安装,应进行哪些检验和试验?
3. 这批电缆应如何处置?是否构成质量事故,如何确定质量事故等级?
4.背景中 VAV 空调风管工作压力属于什么类别及其密封要求。

参考答案:暂无进入在线模考
1. 消防水泵安装存在如下质量问题:
(1)水泵入口异径管应使用偏心异径管,且保持上平,使用同心异径管容易形成 气囊。
(2)水泵出口压力表应加表弯,以便起到缓冲作用。
(3)消防水池应采用柔性防水套管;如果使用刚性防水套管,水泵吸入管上应设置 柔性接头。
(4)按照标注尺寸计算,吸入管存在倒坡现象,容易形成气囊。
(5)水泵与水池为独立基础,可能存在沉降变形,水泵入口应采用柔性连接。
2. 吊顶中风管安装应进行漏风试验、橡塑耐火等级检验、保温前的隐蔽验收、吊 顶前隐蔽验收和风量检测试验等。
3.电缆属于不合格品,截面不够直接影响使用安全,必须更换,不可能通过返修、 返工、让步接收和降级使用来处置。由于不含施工费用,经济损失已经超过100万元, 故属于一般质量事故。
4.工作压力为300Pa的风管属于低压风管。低压风管的密封要求: 接缝及接管连接处应严密,密封面宜设在风管的正压侧。

你可能感兴趣的试题

2某安装公司承包了某医院住院大楼的机电安装工程,包括给水排水、电气、通风空 调、智能化等工程。采用工程量清单计价,固定单价合同,签约合同价5000万元,其 中含暂列金额300万元。合同于6月16日签订,合同约定:工程的设备、材料由建设单位指定品牌,安装公司组织采购,预付款10%,建设单位在收到预付款支付申请后按 规定时间支付,计划开工日期7月1日。
安装公司在合同签订当天向业主提交了预付款支付申请,建设单位一直未提出异 议。项目部如约开工,但直到7月7日建设单位也未支付预付款,其间安装公司曾多 次催告建设单位。由于资金未及时到位,造成材料不能及时到场,影响了工程施工。7 月8日项目部被迫停工,建设单位于7月10日向安装公司支付预付款。安装公司于7 月11日重新组织施工。停工期间,安装公司50人窝工, 一批机械设备停置,人工工资 150元/工日,设备租赁费用2000元/d。

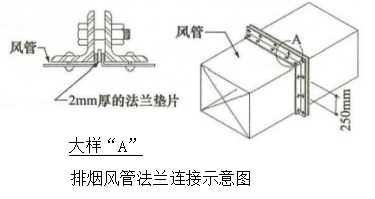

施工期间,安装公司就进场后的停工向建设单位提出了费用和工期索赔。消防排烟 风管采用镀锌钢板法兰连接(如图),监理工程师检查时提出质量整改意见。由于 前期施工耽误了工期,在门诊楼竣工后还没来得及验收,应建设单位要求安装公司将门 诊楼提前移交投入使用。安装公司向建设单位提交了竣工结算文件,建设单位以大楼没 有验收且局部存在质量问题为由,拒绝办理竣工结算。

问题
1.安装公司没有收到工程预付款是否可以停工?请说明理由。
2. 若只考虑直接损失,不考虑利润,安装公司应提出的费用和工期索赔分别是 多少?
3.图中的消防排烟风管法兰连接的施工存在哪些质量问题?请说明理由。
4.建设单位拒绝办理竣工结算是否合理?说明理由。

3下列关于消防工程施工技术要求的说法中,错误的是(  )

A.火灾自动报警严禁与动力、照明、交流线、视频线或广播线等穿入同一线管内
B. 消火栓的栓口朝外,栓口中心距地1.1m,并不应安装在门轴侧
C. 自动喷水灭火系统的管道横向安装宜设2‰-5‰坡度
D. 防火风管的本体必须为不燃材料,框架与密封垫料应为阻燃材料
