简答题某工程基础平面图如图1.1所示,现浇钢筋混凝土带形基础、独立基础的尺寸如图1.2所示。
混凝土垫层强度等级为C15,混凝土基础强度等级为C20,按外购商品混凝土考虑。混凝土垫层支模板浇筑,工作面宽度300mm,槽坑底面用电动夯实机夯实,费用计入混凝土垫层和基础中。
问题:
依据《13清单计算规范》和《13清单计价规范》的规定:
1. 计算现浇钢筋混凝土带形基础、独立基础、基础垫层的工程量,需列明计算过程(计算结果保留2位小数)。
2. 编制现浇混凝土带形基础、独立基础的分部分项工程量清单。



混凝土垫层强度等级为C15,混凝土基础强度等级为C20,按外购商品混凝土考虑。混凝土垫层支模板浇筑,工作面宽度300mm,槽坑底面用电动夯实机夯实,费用计入混凝土垫层和基础中。
问题:
依据《13清单计算规范》和《13清单计价规范》的规定:
1. 计算现浇钢筋混凝土带形基础、独立基础、基础垫层的工程量,需列明计算过程(计算结果保留2位小数)。
2. 编制现浇混凝土带形基础、独立基础的分部分项工程量清单。



参考答案:暂无进入在线模考
问题1:
①带形基础: 22.80×2+4.2+2.1+4.2+4.2+2.1+4.2+2.7+2.7=72(m) (1.10×0.35+0.5×0.3)×72=38.52(m³)
②独立基础 [1.2×1.2×0.35+1/6×0.35×(1.20×1.2+0.36×0.36+1.56×1.56)+0.36×0.36×0.30]×2=(0.504+0.234+0.039) ×2=1.55(m³)
③带形基础垫层:1.3×0.1×72=9.36(m³)
④独立基础垫层:1.4×1.4×0.1×2=0.39(m³)

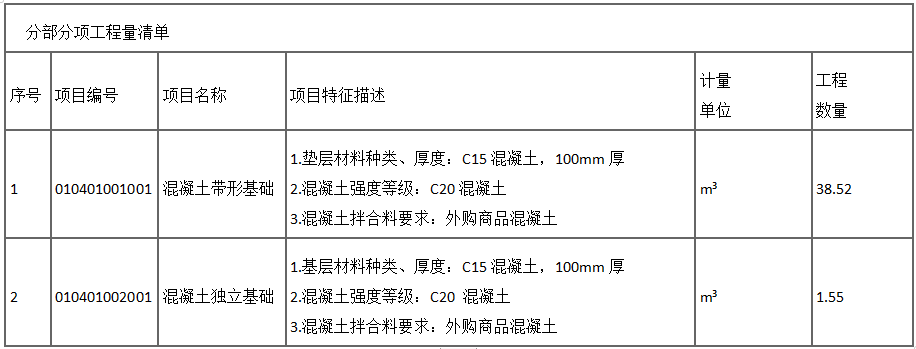

问题2:

①带形基础: 22.80×2+4.2+2.1+4.2+4.2+2.1+4.2+2.7+2.7=72(m) (1.10×0.35+0.5×0.3)×72=38.52(m³)
②独立基础 [1.2×1.2×0.35+1/6×0.35×(1.20×1.2+0.36×0.36+1.56×1.56)+0.36×0.36×0.30]×2=(0.504+0.234+0.039) ×2=1.55(m³)
③带形基础垫层:1.3×0.1×72=9.36(m³)
④独立基础垫层:1.4×1.4×0.1×2=0.39(m³)
问题2:

你可能感兴趣的试题
2某工程柱下独立基础见图2-7,共18个。已知土壤类别为三类土:混凝土现场搅拌,混凝土强度等级:基础垫层C15,非原槽浇筑;独立基础及独立柱C20;弃土运距200m;基础回填土夯填;土方挖、填计算均按天然密实土。



问题:
1.根据《13清单计算规范》及四川省相关规定,计算表2-28分部分项工程工程量清单的统一项目编码所列清单项目,±0.00以下的清单工程量,并将计算过程及结果填入表2-29分部分项工程工程量清单与计价表。混凝土基础及垫层支模板的工作面均为每边300mm,三类土放坡起点深度为1.5m。采用机械挖土(坑上作业)放坡坡度为1:0.67。



问题:
1.根据《13清单计算规范》及四川省相关规定,计算表2-28分部分项工程工程量清单的统一项目编码所列清单项目,±0.00以下的清单工程量,并将计算过程及结果填入表2-29分部分项工程工程量清单与计价表。混凝土基础及垫层支模板的工作面均为每边300mm,三类土放坡起点深度为1.5m。采用机械挖土(坑上作业)放坡坡度为1:0.67。
|
表2-28 分部分项工程工程量清单的统一项目编码表 |
|||
|
项目编码 |
项目名称 |
项目编码 |
项目名称 |
|
010101004 |
挖基础土方 |
010103001 |
土方回填(基础) |
|
010501001 |
垫层 |
010501003 |
独立基础 |
|
010502001 |
矩形柱 |
|
|
|
表2-29 分部分项工程工程量清单与计价表 |
||||||
|
序号 |
项目编码 |
项目名称 |
项目特征 |
计算过程 |
计量单位 |
工程数量 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
最新试题
某工程柱下独立基础见图2-7,共18个。已知土壤类别为三类土:混凝土现场搅拌,混凝土强度等级:基础垫层C15,非原槽浇筑
类型:简答题2023-09-15
某民用建筑工程,柱下独立基础如图4.6.1所示,共20个。已知土壤类别为三类土。混凝土为商品混凝土,基础垫层为C15(垫
类型:简答题2023-09-15
某工程基础平面图如图1.1所示,现浇钢筋混凝土带形基础、独立基础的尺寸如图1.2所示。 混凝土垫层强度等级为C15,混
类型:简答题2023-09-15
某工程项目由A、B两个分项工程组成,采用工程量清单计价方式确定中标人,合同工期为5个月,工程费用见下表。 合同约定如
类型:简答题2023-09-15
图2.4.26为某工程框架结构建筑物某层现浇混凝土及钢筋混凝土柱梁板结构图,层高3.0m,其中板厚为120mm,梁顶标高
类型:简答题2023-09-15
某框架梁如图所示,抗震等级为三级抗震,柱、梁保护层厚度均为25mm,KZ1截面尺寸为600mm×600mm,图示轴线为柱
类型:简答题2023-09-15
建设项目竣工决算应包括从筹建到竣工投产全过程的全部实际费用,即包括( )等费用。
类型:多选题2023-04-14
支持承包人工程索赔成立的基本条件有( )。
类型:多选题2023-04-14
工程竣工结算分为( )。
类型:多选题2023-04-14
根据现行建筑安装工程费用项目组成规定,下列费用项目中,属于建筑安装工程企业管理费的有( )。
类型:多选题2023-04-14
