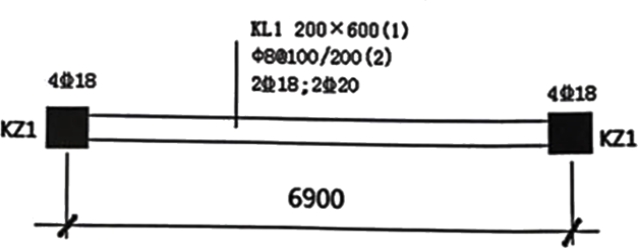

简答题某框架梁如图所示,抗震等级为三级抗震,柱、梁保护层厚度均为25mm,KZ1截面尺寸为600mm×600mm,图示轴线为柱中心线。已知抗震设计受拉钢筋基本锚固长度LabE为33d,受拉钢筋抗震锚固长度LaE为35d(d为锚固钢筋直径),若纵筋锚固为弯锚时,弯锚长度按0.4LabE+15d计取;箍筋加密范围为Ma×(1.5Hb,500),其中Hb为梁截面高度。依据《13清单计算规范》,完成下列各问题。

问题:
1. 影响受拉钢筋锚固长度的因素有哪些?
2. 已知C18mm钢筋线密度为1.998kg/m,C20mm钢筋线密度为2.466kg/m,以“t”为计量单位,计算图示上部钢筋、下部钢筋工程量。(计算结果保留三位小数)
3. 已知A8mm钢筋线密度为0.395kg/m,以“t”为计量单位,计算图示箍筋钢筋工程量。

问题:
1. 影响受拉钢筋锚固长度的因素有哪些?
2. 已知C18mm钢筋线密度为1.998kg/m,C20mm钢筋线密度为2.466kg/m,以“t”为计量单位,计算图示上部钢筋、下部钢筋工程量。(计算结果保留三位小数)
3. 已知A8mm钢筋线密度为0.395kg/m,以“t”为计量单位,计算图示箍筋钢筋工程量。
参考答案:暂无进入在线模考
1.(1)影响抗震构件受拉钢筋锚固长度的因素:①钢筋种类;②抗震等级;③混凝土强度等级;④钢筋直径。
(2)影响非抗震构件受拉钢筋锚固长度的因素:①钢筋种类;②钢筋直径;③混凝土强度等级;
2.(1)先判断上部、下部通长筋伸入两端支座的长度是直锚还是弯锚。
支座宽度600mm,水平段长度为(600-25)mm,上部直锚长度LaE为35d=35×18=630mm,575mm<630mm,所以上部通长筋伸入两端支座锚固长度为弯锚,即0.4LabE+15d
下部直锚长度LaE为35d=35×20=700mm,575mm<700mm,所以下部通长筋伸入两端支座锚固长度为弯锚,即0.4LabE+15d
(2)上部通长筋长度:[6900-300×2+(0.4×33×18+15×18)×2] ×2 =14.6304m
端支座负筋长度:(6300/3+0.4×33×18+15×18)×4 =10.4304m
(3)上部钢筋工程量:(14.6304+10.4304)×1.998 =50.07Kg=0.050t
(4)下部钢筋长度:[6900-300×2+(0.4×33×20+15×20)×2] ×2 =14.856m
(5)下部钢筋工程量:14.856×2.466=36.63kg=0.037 t
3.(1)确定箍筋加密范围长度为Max(1.5Hb, 500)
Max(1.5×600, 500)=900mm
(2)一端加密区箍筋根数=(加密区长度-50)/加密区间距+1=[(900-50)/100+1] =10根
(3)非加密区箍筋根数=(梁净长-两端加密区长度)/非加密区箍筋间距-1=[(6900-300×2)-900×2]/200-1=22根
总箍筋根数=加密区箍筋根数×2+非加密区箍筋根数
总箍筋根数=10×2+22=42根
单根箍筋长度:(200+600)×2-8×25+11.9×8×2 =1590.4mm
箍筋工程量:1.5904×42×0.395=26.38kg=0.264 t
(2)影响非抗震构件受拉钢筋锚固长度的因素:①钢筋种类;②钢筋直径;③混凝土强度等级;
2.(1)先判断上部、下部通长筋伸入两端支座的长度是直锚还是弯锚。
支座宽度600mm,水平段长度为(600-25)mm,上部直锚长度LaE为35d=35×18=630mm,575mm<630mm,所以上部通长筋伸入两端支座锚固长度为弯锚,即0.4LabE+15d
下部直锚长度LaE为35d=35×20=700mm,575mm<700mm,所以下部通长筋伸入两端支座锚固长度为弯锚,即0.4LabE+15d
(2)上部通长筋长度:[6900-300×2+(0.4×33×18+15×18)×2] ×2 =14.6304m
端支座负筋长度:(6300/3+0.4×33×18+15×18)×4 =10.4304m
(3)上部钢筋工程量:(14.6304+10.4304)×1.998 =50.07Kg=0.050t
(4)下部钢筋长度:[6900-300×2+(0.4×33×20+15×20)×2] ×2 =14.856m
(5)下部钢筋工程量:14.856×2.466=36.63kg=0.037 t
3.(1)确定箍筋加密范围长度为Max(1.5Hb, 500)
Max(1.5×600, 500)=900mm
(2)一端加密区箍筋根数=(加密区长度-50)/加密区间距+1=[(900-50)/100+1] =10根
(3)非加密区箍筋根数=(梁净长-两端加密区长度)/非加密区箍筋间距-1=[(6900-300×2)-900×2]/200-1=22根
总箍筋根数=加密区箍筋根数×2+非加密区箍筋根数
总箍筋根数=10×2+22=42根
单根箍筋长度:(200+600)×2-8×25+11.9×8×2 =1590.4mm
箍筋工程量:1.5904×42×0.395=26.38kg=0.264 t
你可能感兴趣的试题
最新试题
某工程柱下独立基础见图2-7,共18个。已知土壤类别为三类土:混凝土现场搅拌,混凝土强度等级:基础垫层C15,非原槽浇筑
类型:简答题2023-09-15
某民用建筑工程,柱下独立基础如图4.6.1所示,共20个。已知土壤类别为三类土。混凝土为商品混凝土,基础垫层为C15(垫
类型:简答题2023-09-15
某工程基础平面图如图1.1所示,现浇钢筋混凝土带形基础、独立基础的尺寸如图1.2所示。 混凝土垫层强度等级为C15,混
类型:简答题2023-09-15
某工程项目由A、B两个分项工程组成,采用工程量清单计价方式确定中标人,合同工期为5个月,工程费用见下表。 合同约定如
类型:简答题2023-09-15
图2.4.26为某工程框架结构建筑物某层现浇混凝土及钢筋混凝土柱梁板结构图,层高3.0m,其中板厚为120mm,梁顶标高
类型:简答题2023-09-15
某框架梁如图所示,抗震等级为三级抗震,柱、梁保护层厚度均为25mm,KZ1截面尺寸为600mm×600mm,图示轴线为柱
类型:简答题2023-09-15
建设项目竣工决算应包括从筹建到竣工投产全过程的全部实际费用,即包括( )等费用。
类型:多选题2023-04-14
支持承包人工程索赔成立的基本条件有( )。
类型:多选题2023-04-14
工程竣工结算分为( )。
类型:多选题2023-04-14
根据现行建筑安装工程费用项目组成规定,下列费用项目中,属于建筑安装工程企业管理费的有( )。
类型:多选题2023-04-14
