2017二级建造师《建筑工程》考前全真题及答案二(25)

蚂蚁考呗网     [ 2017-04-20 ]   点击次数:

  工程合同总价2100万元,工程价款采用调值公式动态结算;该工程的人工费可调,占工程价款的35%;材料有4种可调:材料1占5%,材料2占15%,材料3占15%,材料4占10%。建设单位在开工前向承包商支付合同价的15%为预付备料款,主要材料及构配件金额占合同总额的65%。竣工前全部结清。

  开工前,施工单位制定了完整的施工方案,采用预拌混凝土,钢筋现场加工,采用覆膜多层板作为结构构件模板,模架支撑采用碗扣式脚手架。施工工序安排框架柱单独浇筑,第二步梁与板同时浇筑。施工过程发生如下事件:

  事件一:结构设计按最小配筋率配筋,设计中有采用HPB235级φ12mm钢筋,间距200mm。由于当地建材市场HPB235级声12mm钢筋被淘汰,施工单位征得监理单位和建设单位同意后,按等强度折算后,用HRB335级直径1gmm(间距250mm)的钢筋进行代换,保证整体受力不变,并按此组织实施。

  事件二:二层梁板施工阶段天气晴好,气温16~27℃。梁板模板安装并拼接整齐、严密并验收完毕,进行钢筋的安装,且钢筋绑扎经验收符合规范要求。在混凝土浇筑前,用水准仪抄平,保证每一构件底模表面在同一个平面上,无凹凸不平问题,开始浇筑混凝土,并现场制作混凝土试件。浇筑完毕20h覆盖并浇水养护。10d后从标准养护室取出一组试件送检试压,其强度达设计强度的80%,施工单位认为已超过设计强度75%向监理提出拆除底模与架体支撑的申请。

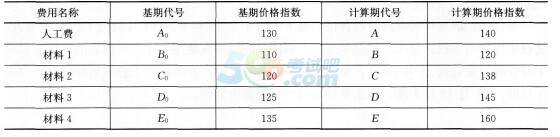

  事件三:竣工结算时,统计生成的人工费及材料费价格指数如下表:

2017二级建造师《建筑工程》考前全真题及答案二


  施工单位按调值公式法重新计算实际结算价款。

  问题:

  1.列式计算该工程预付备料款和起扣点各是多少?

  2.指出事件一中的不妥之处,并分别说明理由。

  3.指出事件二中的不妥之处,并分别说明理由。

  4.列出动态结算调值公式,并按事件三中价格指数计算调价后的实际结算价。

  参考解析:

  1.参考答案:

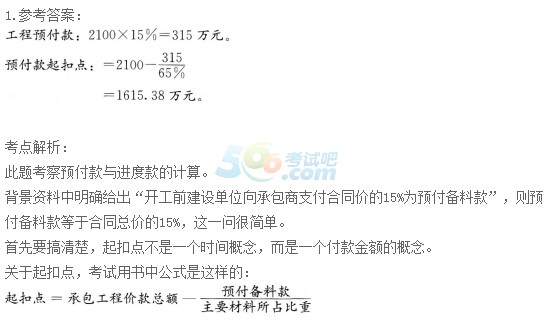

2017二级建造师《建筑工程》考前全真题及答案二


  其实这个公式大可不必死记硬背,只需记住一条就行了:剩下未完工程所需主要材料和构件的费用,恰好等于前期工程预付款的数额,这个临界点就是起扣点。

  2.参考答案:

  事件一中不妥之处和理由分别如下:
