 从历年考试情况来看,每年涉及第三章施工进度管理内容的考题分值大致在18分左右。单项选择题10分左右,多项选择题8分左右。

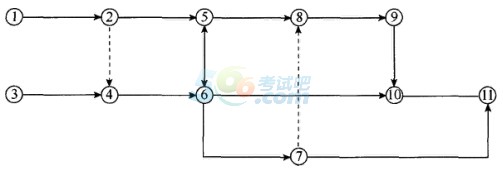

  1、根据双代号网络图绘图规则,下列网络图中的绘图错误有(  )处。



2018二建《施工管理》章节练习:第三章施工进度管理



  A.5

  B.4

  C.3

  D.2

  【答案】B。

  【解析】图中错误包括:有①③两个开始节点;⑤⑥之间有双向箭头;10、11之间的连线无箭头;无终点节点。

  2、下列网络计划中,工作E的最迟开始时间是(  )。



2018二建《施工管理》章节练习:第三章施工进度管理



  A.4

  B.5

  C.6

  D.7

  【答案】C。

  【解析】工作最迟时间参数受到紧后工作的约束,故其计算顺序应从终点节点起,逆着箭线方向依次逐项计算。工作F为终点节点,故其最迟完成时间为13,其最迟开始时间为13—4=9,工作E的紧后工作为工作F,因此工作E的最迟完成时间为9,其最迟开始时间为9-3=6。

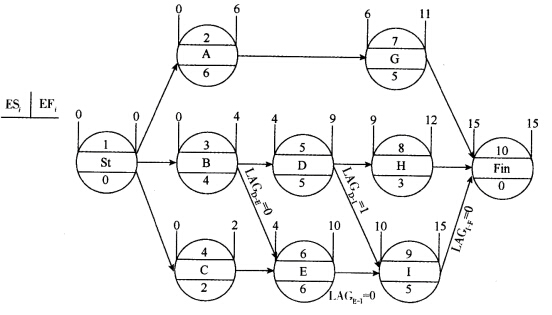

  3、某分部工程的单代号网络计划如下图所示(时间单位:d),正确的有(  )。



2018二建《施工管理》章节练习:第三章施工进度管理




  A.有两条关键线路

  B.计算工期为15

  C.工作G的总时差和自有时差均为4

  D.工作D和I之间的时间间隔为1

  E.工作H的自由时差为2

  【答案】BCD。

  【解析】本题的计算过程如下图所示。



2018二建《施工管理》章节练习:第三章施工进度管理




  由图可知关键线路为B→E→I,只有一条,计算工期为15。故选项A错误,选项B正确。工作G的总时差=0+15-11=4,工作G的自由时差=15-11=4。故选项C正确。工作D和I之间的时间间隔=10—9=1,故选项D正确。工作H的自由时差=15-12=3,故选项E错误。
