简答题某火力发电厂建设工程总投资额50000万元。该工程以PC 的承包形式进行了公开 招标,共有A 、B 、C 、D 、E五家承包商参与投标。经资格预审, E 公司因是民营企业 而被取消投标资格。E 公司提出抗议,但未被采纳。
评标委员会由8人组成,全部由建设单位的领导和一名工程技术人员组成。评标过 程中,因A 公司实力较强,但报价偏高,评委与其协商让其总价下浮5%,遭到 A 公司 拒绝。在评标答疑中,评委问B 公司应如何进行设备监造,B 公司回答将派有资质的专 业技术人员驻厂监造,并认真进行出厂前设备的验收、包装和发运,当问及监造大纲还 应包括哪些内容时, B 公司无以对答。评委还问道:锅炉烟风道安装中的非金属补偿器 有什么作用?施工安装时有哪些要求?锅炉烟风道安装示意如图所示。

二、问题
1.E 公司提出抗议是否合理?说明理由。
2. 本工程中评标委员会构成存在哪些问题并予以改正?
3. 说明 A 公司拒绝下浮总价的法律依据。
4.图中的非金属补偿器有什么作用?施工安装时有哪些要求?

参考答案:暂无进入在线模考
1.E 公司抗议合理。因为《中华人民共和国招标投标法》明确规定,招标人非法限 定投标人的所有制形式属于不平等招标。本案例是公开招标,招标人取消E 公司投标资格就属于违法行为。
2.本案例评标委员会构成存在的问题有:
评委不应是8人,应为5人以上奇数组成;评标委员会不应全部是建设单位人员, 还应有从专家库中随机抽取的专家;评委专家缺经济专家;技术和经济专家人数未达到 评委总人数的2/3以上。
3. 从《中华人民共和国招标投标法》规定入手,既然是招标而不是议标,就要充分体现公开、公平、公正, 一旦公布,即不可更改,否则就不公平、公正,也避免暗箱操作之嫌。故 A 公司拒绝下浮总价符合《中华人民共和国招标投标法》规定。公布后的报价不得更改。故 A 公司做法正确。
4. 图中锅炉烟风道上的非金属补偿器的主要作用:补偿管道的热伸长,减小管壁的热胀力和作用在阀件或支架结构上的作用力。
烟风道上的非金属补偿器安装时应确保导流板安装方向及间隙符合设计要求, 有足够的膨胀补偿量且密封良好。

你可能感兴趣的试题

1A 公司以EPC 交钥匙总承包模式中标非洲北部一电力工程项目,中标价2.5亿美元。 合同约定,总工期36个月,支付币种为美元。设备全套由中国制造,所有技术标准、 规范全部执行中国标准和规范。工程进度款每月10日前按上月实际完成量支付,竣工; 验收后全部付清,工程进度款支付每拖欠一天,业主需支付双倍利息给A 公司。工程价; 格不因各种费率、汇率、税率变化及各种设备、材料、人工等价格变化而作调整。
施工过程中合同执行情况:当地发生短期局部战乱,造成工期延误30d, 窝工损失 30万美元;原材料涨价,增加费用150万美元;所在国劳务工因工资待遇罢工,工期延误 5d, 共计增加劳务工工资50万美元;美元贬值,损失人民币1200万元;进度款多次拖延支付,影响工期4d;经济损失(含利息)40万美元;所在国税率提高,税款比原 来增加50万美元;遭遇百年一遇的大洪水,直接经济损失20万美元,工期拖延10d。
电动机调试时,做了电动机的单机试验和空载运行,对电动机做了耐压试验。试运 行中还对电动机进行了检查。
负荷试运行时,出现短暂停机,设备噪声超标,经修复、反复测试,各项技术指标 均达到设计要求,业主及时签发竣工证书并予以结算。
问题
1.A 公司中标的工程项目包含哪些承包内容?
2. A 公司可向业主索赔的工期和费用金额分别是多少?
3.试运行中应对电动机进行哪些检查?
4. 负荷运行应符合的标准有哪些?

2某污水处理厂A 公司中标, A公司负责设备的采购和设备安装工程,土建工程由 A 公司分包B 公司承担;合同工期为214d(3月1日—9月30日),并约定工期提前1d 奖励2万元 .延误1d 罚款2万元。合同签订后.项目开始施工。
污水处理厂工程因B公司的原因,污水处理厂的土建工程延误了10d 才交付给A 公司进行设备安装,使A 公司开工时间延后了10d。
施工过程中,因供货商的原因,A 公司订购的不锈钢阀门延误15d 到货, A 公司施工人员对该阀门进行了外观质量检查,阀体完好,开启灵活,立即安装于管路上。监理工程师发现后,要求将不锈钢阀门拆下进行检验,后经试验合格又重新安装。因以上两事件造成设备安装计划延误, A 公司向建设单位申请工期顺延25d,被建设单位拒绝。 A 公司施工人员加班赶工,最终使污水处理厂的设备安装工程在9月20日完成。
污水处理厂工程完成后,建设单位因当地环保管理部门的要求,于9月21日未经 工程验收擅自投入使用。使用3d 后,发现设备安装存在质量问题,部分不锈钢管道接 头的焊缝渗漏严重,被迫停止使用。经查,是焊工违反工艺纪律,焊缝存在大量气孔, 造成管接头液体渗漏。建设单位要求A 公司返工抢修,经加班赶工,于9月30日通过 验收。
问题
1.因 B 公司延误的工期, A 公司能否向建设单位进行费用索赔?
2.送达施工现场的阀门应进行哪些试验?如何实施?
3.A 公司能否向建设单位索赔工期提前奖励费?索赔多少提前奖励费?
4.本工程的质量问题应由哪个单位负责修理?保修证书有哪些内容?

3某项目管道工程,内容有:建筑生活给水排水系统、消防水系统和空调水系统的施工。某分包单位承接该任务后,编制了施工方案、施工进度计划(表1中细实线)、 劳动力计划(表2)和材料采购计划等;施工进度计划在审批时被否定,原因是给水与排水系统的先后顺序违反了施工原则,分包单位调整了该顺序(表1中粗实线)。

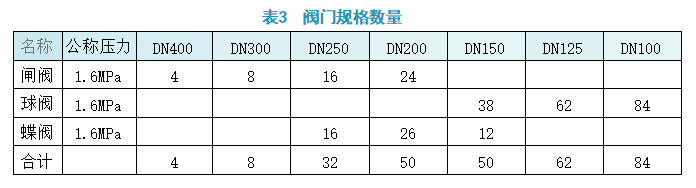

施工中,采购的第一批阀门(表3)按计划到达施工现场,施工人员对阀门开 箱检查,按规范要求进行了强度和严密性试验,主干管上起切断作用的 DN400、DN300阀门和其他规格的阀门抽查均无渗漏,验收合格。

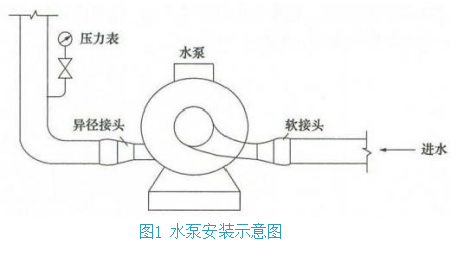

在水泵施工质量验收时,监理人员指出水泵进水管接头和压力表接管的安装存在质 量问题(图1),要求施工人员返工,返工后质量验收合格。

建筑生活给水排水系统、消防水系统和空调水系统安装后,分包单位在单机及联动 试运行中,及时与其他各专业工程施工人员配合协调,完成联动试运行,工程质量验收合格。
1.劳动力计划调整后,3月份和7月份的施工人员分别是多少?劳动力优化配置的 依据有哪些?
2. 第一批进场阀门按规范要求最少应抽查多少个阀门进行强度试验?其中 DN300 闸阀的强度试验压力应为多少兆帕?最短强度试验持续时间是多少?
3.图1中的水泵运行时会产生哪些不良后果?绘出合格的返工部分示意图。
4.本工程在联动试运行中需要与哪些专业系统配合协调?
