机电工程管理与实务

简答题某综合楼的结构形式为钢筋混凝土框架结构,建筑面积为5万m²,   地下3层,地 上10层。某机电安装施工单位与业主签订了机电安装施工合同,其施工范围包括:空 调与通风工程、给水与排水工程。经过一段时间施工后,其施工状况如下:
空调与通风工程已完成的项目包括:地下室风管安装、空调水管安装、地下室主  机房安装、地上部分风管制作。给水与排水工程已完成的项目包括:地下室给水管道、 排水管道的安装,给水泵房安装,地下室卫生间卫生器具安装,地上1~5层给水管道  安装。
本项目施工班组的安排如下:空调与通风工程施工班组包括风管制作与安装班组、 空调水管安装班组、空调与通风设备安装班组。给水与排水工程施工班组包括给水管道 班组、排水管道班组、给水与排水设备安装班组、管道防腐班组。
施工单位总部对该工程项目部进行施工资料检查及工程施工情况抽查,情况如下:
(1)抽查到施工承包合同1份、施工组织设计及审批表1份、设备安装记录1份、 图纸会审记录1份。
(2)抽查到技术交底记录共有4份,分别为:风管制作与安装、空调水管安装、排 水管道安装、给水与排水设备安装。
(3)抽查到1份设计变更记录,其内容是对2层水平管道进行较大变动。
(4)抽查到给水管道表面防腐涂层大面积鼓泡。
问题:
1. 简述施工技术交底的要求有哪些。
2.抽查到的本工程项目施工技术交底记录中没有哪个班组的施工技术交底记录? 3.抽查到的资料中,哪几种资料属于施工技术资料?
4. 给水管道表面防腐涂层大面积鼓泡的可能原因是什么?

参考答案:暂无进入在线模考
1.针对本案例的实际情况,施工技术交底要求是:建立技术交底制度、明确相关 人员的责任、分层次与分阶段进行、施工作业前进行、交底内容体现工程特点并使参加 人员理解透彻、完成技术交底记录、确定施工技术交底次数。
2.抽查到的本工程项目施工技术交底记录中没有空调与通风设备安装班组、给水 管道班组、管道防腐班组的技术交底记录。
3.抽查到的资料中施工组织设计及审批表、图纸会审记录、施工技术交底记录、 设计变更记录属于施工技术资料。
4. 给水管道表面防腐涂层大面积鼓泡的可能原因是:管道表面预处理未达到质量 要求,施工温度与湿度不适宜施工,涂料涂敷方法不正确。

你可能感兴趣的试题

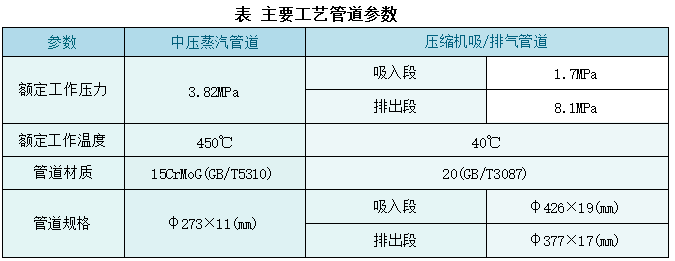

2A单位承担某工业企业压缩机厂房增建工程的设备、工艺管道安装工程。工程内容 包括离心式压缩机组、工艺管道、桥式起重机等。其中:蒸汽驱动离心式压缩机组由某 国际知名厂家生产,额定转速为9600rpm; 桥式起重机,额定起重量为20/5t, 起升高 度为25m;主要工艺管道:压缩机输送介质含有H₂ 、CO等气体。主要工艺管道参数见下表

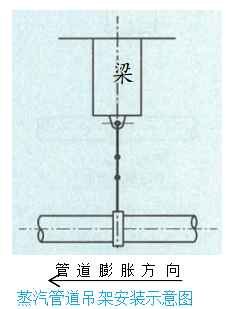

在工艺管道安装过程中: 一段水平安装的蒸汽管道的一个吊架,其安装时与管 道轴线垂直,如图所示。设计文件显示,蒸汽管道在该吊架处的设计热位移值 为36mm,  且未规定具体的安装方式。监理工程师要求A 单位对吊架的安装方式进行更正。

安装蒸汽管道时,监理工程师强调A 单位要按规范对合金钢管材进行材质复查。A  单位认为,其采购的合金钢管的质量证明文件齐全,本工段材料采购人员开工以来仅采购过15CrMoG 和 0Cr8Ni9 两种合金钢管材,而两种管材的外观差别明显,不可能混用, 因而拒绝复查。
A单位为了赶工期,在压缩机组未完成精度调整的情况下进行了机组润滑油管道的 安装。待压缩机安装完成、地脚螺栓完全紧固,润滑油管道拆卸、清洗合格后复装时, 发现管道处于自由状态时, 一处设备与管道的连接法兰端面之间存在5mm 间隙。施工 人员在用强紧法兰螺栓的做法复装时,被监理工程师及时发现而制止。
问题:
1.根据背景给出的内容,判别A 单位的施工范围内有哪几类特种设备。
2. 监理工程师要求更正吊架安装方式的理由是什么?并请画出该吊架的正确安装 方式示意图。
3.A 单位拒绝合金钢材质管道复查的做法是否正确?工业管道工程一般要求对哪 些材质的管道组成件进行材质复查?
4.在压缩机组未完成精度调整的情况下进行机组润滑油管道的安装,A 单位的做 法违反了哪些施工管理要求和技术要求?
