港口与航道工程

简答题(一)
背景资料
5 万吨级高桩梁板码头,码头由预制混凝土方桩、现浇桩帽、预制安装混凝土横梁、纵梁、面板、靠船构件及现浇面层等组成。桩在桩厂预制后,通过驳船水上长途运输到现场,打桩船沉桩。桩长 57m~65m,
有效架高 74m,桩锤及替打高 6.8m,滑轮组高 2.5m,富裕高度取 1m。打桩区域泥面最高处-3.00m,
最低水位+1.00m。
C35 现浇面层,进行立方体抗压强度试验,留取了 11 组标准养护试件,其代表值如下:
C35 现浇面层标养试件强度代表值(单位:MPa)

问题
1、写出各编号的构件名称。
2、写出各编号的施工顺序图。
3、核算打桩船是否满足水上施工的要求。

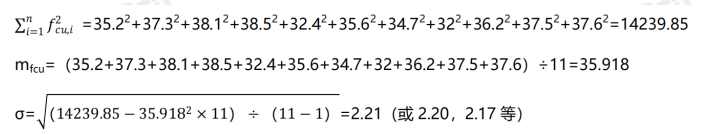

4、计算混凝土立方体试块抗压强度的标准差。(结果四舍五入,保留 2 位小数)
5、驳船长途装运预制桩长途运输应采取的措施。

参考答案:暂无进入在线模考
答:
1. ①桩;②桩帽;③纵梁;④横梁;⑤面板;⑥面层
2. ①→②→④→③→⑤→⑥
3. 最小水深=1-(-3)=4m
有效作业空间=74+4=78m>需用空间=2.5+6.8+65+1=75.3m

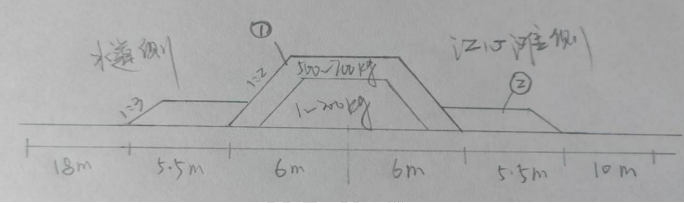

故打桩架高度足够
4.

5. (1)对船体进行严格检查,采取必要的加固措施。
(2)如有风浪影响,应水密封舱。
(3)预制构件装驳后应采取加撑、加焊和系绑等措施,防止因风浪影响,造成构件倾倒或坠落。

你可能感兴趣的试题

2(三)
背景资料
新建船坞,采用排水减压式结构。坞墙、坞墩和围堰均采用沉箱结构。块石基床采用升浆工艺处理,
施工过程中沉箱分三个区布置,A 区包括坞墙及坞墩共 25 座沉箱。B 区为坞墙与防汛墙连接部位的 4 座

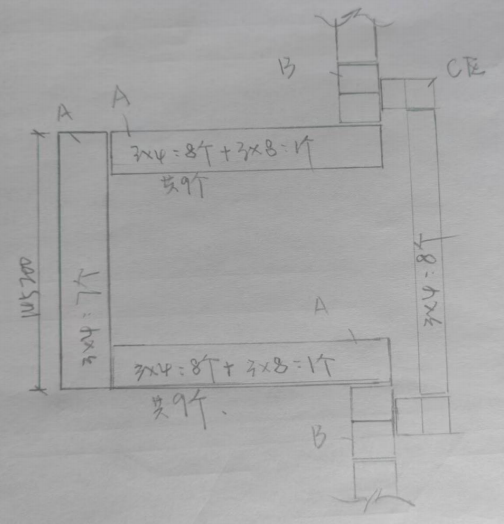

沉箱,C 区为上述区域以外的 12 座。平面图如下:

坞墙顶+5.2m(理论深度基准面作为起算面,下同),坞底板高-7.8m。标准断面设计要求灌浆压力
0.5MPa。结束升浆时压降管埋入砂浆深度为 0.8m,块石基床升浆的其他施工控制指标均按规定的上限取
值。船坞所在河段的河岸有防汛墙,墙顶高程+5.6m,当地防汛部门要求船坞施工和使用的任何时候都不
得降低防汛墙的设防标准。

问:
1、B 区 C 区沉箱连同其上、下部结构所构成的结构物的名称是什么?确定其最小顶高程并说明理由。
2、与重力式码头沉箱结构比较,本工程坞墙预制时应增加的预埋件及与此有关的施工注意事项分别
是什么?
3、依据《船厂水工工程施工规范》JTS/T229-2022,写出本工程基床块石粒径及堆积体孔隙率应满
足的要求及确定的方法。
4、减压排水施工中如何确定施工分段、分区?如何进行成品保护?如何进行成品保护坞室结构施工
应考虑哪些与减压排水系统施工有关问题?
5、分别计算块石基床升浆施工过程中灌浆管路应能承受的最大灌浆压力和结束升浆时压浆管出浆口
的控制高程。(列主要过程,结算结果四舍五入,压力保留 2 位,高程 1 位小数)。
