根据工程施工进度安排,本工程利用10月~次年4月一个非汛期完成施工,次年汛期投入使用。支沟口主河道堤防采用黏性土填筑, 现场复勘时发现料场土料含水量偏大,不满足堤防填筑要求。
【问题】
1.分别写出自排涵闸、主河道围堰和支沟围堰的建筑物级别。
【答案】自排涵闸:3级(穿堤永久性水工建筑物级别,不低于堤防级别)。主河道围堰:5级。支沟围堰:5级。
2.本工程采用的是哪种导流方式?确定围堰顶高程需要考虑哪些要素?
【答案】导流方式:一次拦断河床围堰法导流。
确定围堰顶高程需要:设计洪水的静水位、波浪爬高和安全超高。
3.列出本工程从围堰填筑至工程完工时段内,施工关键线路上的主要施工项目。
【答案】排涝泵站施工、泵站出水管施工、自排涵闸施工和支沟口主河道堤防开挖与填筑地基处理、施工降排水。
4.写出堤防填筑面作业的主要工序;提出本工程料场土料含水量偏大的主要处理措施。
【答案】主要工序:铺料、整平与压实。
含水量偏大的主要处理措施:应改善料场的排水条件和采取防雨措施;将含水量偏高的土料进行翻晒处理,或采取轮换掌子面。
(二)
【背景资料】
某施工单位承担江北取水口加压泵站工程施工,该泵站设计流量5.0 m³/s,站内安装4台卧式双吸离心泵和1台最大起重量为16t的常规桥式起重机,泵站纵剖面如图2所示,泵站墩墙、排架及屋面混凝土模板及脚手架均采用落地式钢管支撑体系。施工场区地面高程为28.00m,施工期地下水位为25.10m,施工单位采用管井法降水,保证基坑地下水位在建基面以下 ,泵站基坑采用放坡式开挖,开挖边坡1 :2。施工过程中发生如下事件:

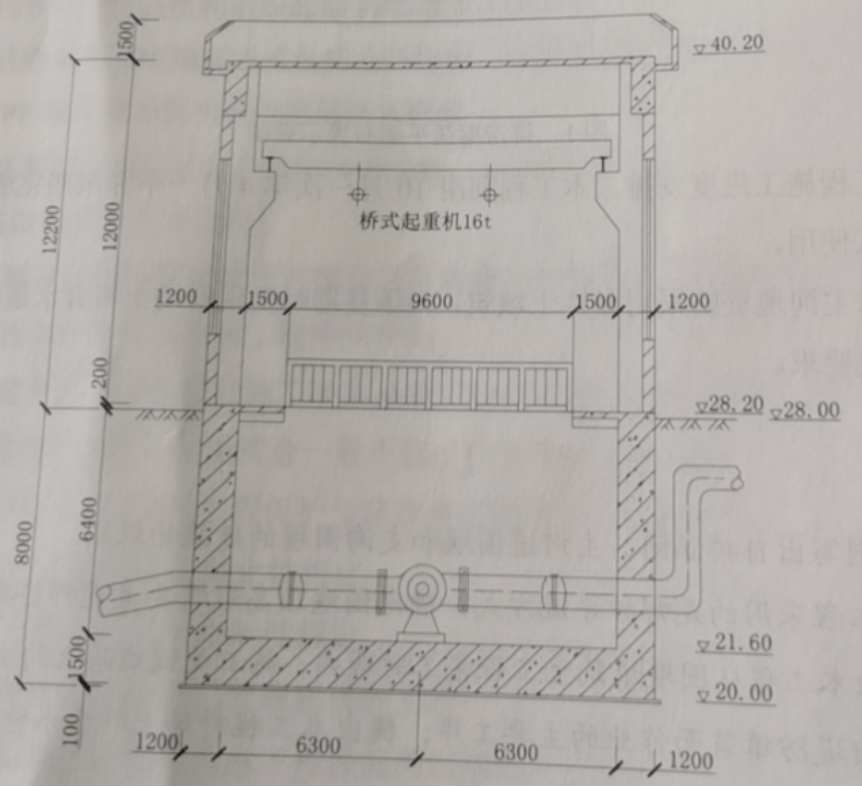

图2泵站纵剖面图 (高程以m计,尺寸以mm计 )
事件1:工程施工前,施工单位组织专家论证会,对超过一定规模的危险性较大的单项工程专项施工方案进行审查论证,专家组成员包括该项目的项目法人技术负责人、总监理工程师、运行管理单位负责人、设计项目负责人以及其他施工单位技术人员2名和2名高校专业技术人员。会后施工单位根据审查论证报告修改完善专项施工方案,经项目法人技术负责人审核签字后组织实施。
事件2:在进行屋面施工时,泵室四周土方 已填至28.00m高程。某天夜间在进行屋面混凝土浇筑施工时,1名工人不慎从脚手架顶部坠地死亡,发生高处坠落事故。
【问题】
1.根据《水利水电工程施工安全管理导则》(SL721-2015),背景材料中超过一定规模的危险性较大的单项工程包括哪些?
【答案】超过一定规模的危险性较大的单项工程:泵站基坑开挖、降水工程,屋面混凝土模板支撑工程。
