多选题关于土方回填的说法 ,正确的有( ) 。

A.回填料应控制含水率
B.根据回填工期要求,确定压实遍数
C.下层的压实系数试验合格后,进行上层施工
D.冬期回填时 ,分层厚度可适当增加
E.先有取样点位布置图 ,后有试验结果表

参考答案:A,C,E进入在线模考
ACE选项正确。
选项A:回填土的含水率对压实效果至关重要,需要严格控制。
选项B:压实遍数主要取决于所使用的压实机械和土的性质,而不是工期要求。
选项C:每层回填土压实后,必须进行压实系数检测,确保合格后再进行下一层施工。
选项D:冬期回填时,分层厚度应适当减小,以确保压实效果。
选项E:取样点位布置图是进行试验的前提,试验结果表是在试验后形成的。

你可能感兴趣的试题

1关于供水设施的说法正确的是 ( )。

A.高层建筑设专用消防水源 且每层留设消防水源接口
B.临时室外消防给水干管直径不应小于DN75
C.消火栓间距不应大于120m,消火栓距路中线不宜大于2m
D.管线穿路处均要套以铁管,并埋入地下0.6m处
E.消火栓距在建房屋不应小于6m且不宜大于25m

2某工地夏天中午浇筑混凝土,工人振捣作业易发的职业病有 ( ) 。

A.中暑
B.一氧化碳中毒
C.噪声致聋
D.手臂振动病
E.水泥尘肺

3

【背景资料】

某公司兴建一幢大楼,建筑面积48000m²,  框架一剪力墙结构,地下1层,地上10层,现场地质情况和周围环境较复杂,建设方委托具备相应资质的第三方对基坑工程实施现场监测。施工单位拟采用单级轻型井点降水。

基坑开挖前,监测单位根据本工程特点编制了危大工程监测方案,内容包括:工程概况、监测依据、监测内容、监测方法等,其中基坑边坡顶部变形监测点沿基坑周边布置如图1所示,水平和垂直监测点共用同一点。挖土时自上而下、水平分段分层进行,在施工过程中施工单位对平面控制桩、水准点、平面位置等经常复测检查。项目部专职安全生产管理人员每天进行巡视检查,包括支护结构、施工状况等内容。基坑工程监测工作应贯穿于基坑工程和地下工程施工全过程。监测工作从基坑工程施工前开始,直至地下工程完成为止。


1 基坑边坡顶部变形监测点布置图

基坑开挖完成后,在基坑底部普遍进行轻型动力触探。过程中发现局部存在浅埋软弱下卧层,施工单位与监理、设计单位研究后采用强夯法配合换填法进行地基处理,完成后再进行验槽。

考虑到地基处理的工艺差异以及节点工期为80天的要求,项目部划分了两个施工段, 编制了网络进度计划如图2所示(单位:天)。项目技术负责人在审核中发现该施工进度计划不能满足节点工期要求,工序安排不合理,要求在每项工作作业时间不变、垫层施工班组仍为一个班组的前提下对网络进度计划进行优化。

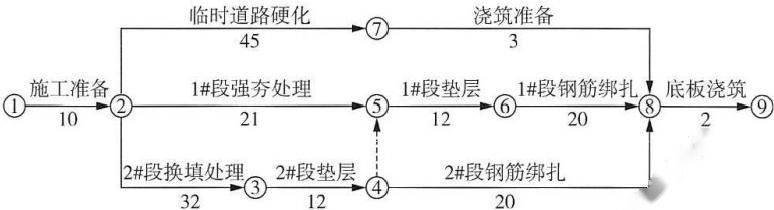

2 施工网络进度计划图

【问题】

1.降水的方法还有哪些?

2.简述土方开挖应遵循的原则。土方开挖时还有哪些内容需要经常复测检查?

3.请补全危大工程监测方案的内容。监测点布置是否妥当,说明理由。巡视检查还应包括哪些内容?

4.轻型动力触探进行基槽检验时应检查哪些内容 ? 强夯地基、换填地基的验槽内容有哪些?

5.绘制优化后的施工网络计划图,要改动几处?并计算优化后的关键线路(用节点表示)和节点工期。
