建筑工程管理与实务

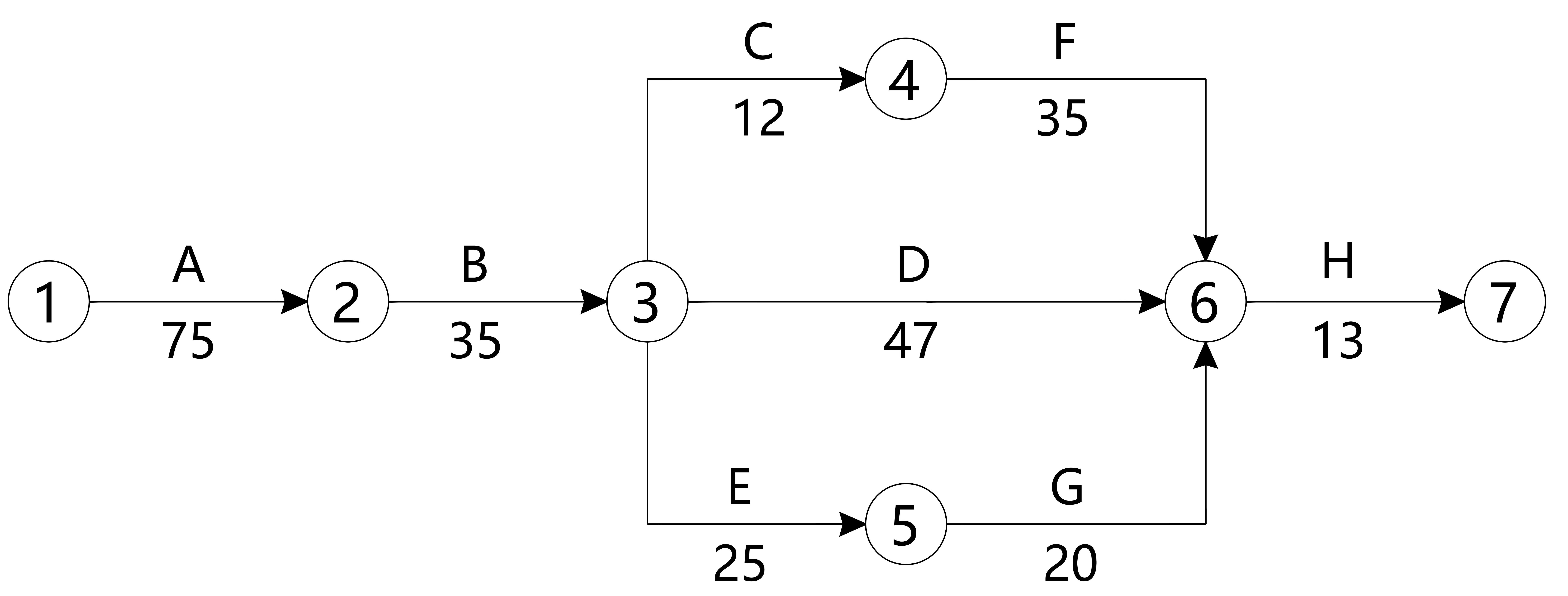

简答题某单项工程,按图4-1所示进度计划网络图组织施工。

图4-1 进度计划网络图(d)
在第75天进行的进度检查时发现:工作A已全部完成,工作B刚刚开工。建设单位要求施工单位必须采取赶工措施,保证总工期。项目部向建设单位上报了进度计划调整方案,其中调整步骤是分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标,选择适当的调整方法,编制调整方案。建设单位认为内容不全,要求认真分析补充内容后再上报。
本工程原计划各工作相关参数见表4-1。
                             表4-1 相关参数表

项目部向施工企业主管部门上报了项目阶段进度报告,其内容主要包括:进度执行情况的综合描述,实际施工进度,资源供应进度。遭到施工企业主管部门的批评,认为内容不完整,要求补充后上报。
问题:
1.针对进度检查发现的问题,应如何调整原计划,并列出详细调整过程;试计算经调整后,所需投入的赶工费用。
2.重新绘制调整后的进度计划网络图,并列出关键线路(以工作表示)。
3.还应补充调整施工进度计划步骤的哪些内容?
4.项目进度报告还应补充哪些内容?

参考答案:暂无进入在线模考
【第1问】
①A 拖后15d,此时的关键线路:B→D→H:
a. 其中工作B赶工费率最低,故先对工作B 持续时间进行压缩。工作B压缩5d,因此增加费用为:5×200=1000元;
总工期为:185-5=180d;
关键线路:B→D→H。
b. 剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩。
工作D压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。
故工作D只能压缩5d,因此增加费用为:5×300=1500元;
总工期为:180-5=175d;
关键线路:B→D→H和 B→C→F→H两条。
c.剩余关键工作中,存在三种压缩方式:同时压缩工作C、工作D;同时压缩工作F、工作D;压缩工作H。
同时压缩工作C和工作D的赶工费率最低,故应对工作C 和工作D 同时进行压缩。
工作C最大可压缩天数为3d,  故本次调整只能压缩3d, 因此增加费用为:3×100+3×300=1200元;
总工期为:175-3=172d;
关键线路:B→D→H和 B→C→F→H两条。
d.剩下压缩方式中,压缩工作H赶工费率最低,故应对工作H进行压缩。
工作H压缩2d, 因此增加费用为:2×420=840元;
总工期为:172-2=170d。
e. 通过以上工期调整,工作仍能按原计划的170d完成。
②所需投入的赶工费为:1000+1500+1200+840=4540元。

【第2问】
调整后的进度计划网络图如图4-2所示。

图4-2 调整后的进度计划网络图
其关键线路为:A→B→D→H和A→B→C→F→H。

【第3问】
对调整方案进行评价和决策、调整;确定调整后付诸实施的新施工进度计划。

【第4问】
工程变更、价格调整、索赔及工程款收支情况;进度偏差状况及导致偏差的原因分析;解决问题的措施;计划调整意见。

你可能感兴趣的试题

1民用建筑工程根据控制室内环境污染的不同要求,下列属于II类民用建筑工程的是(  )。

A.住宅
B.居住功能公寓
C.公共交通等候室
D.学生宿舍

2关于脚手架的拆除作业的说法中,错误的是()。

A.架体拆除应按自上而下的顺序按步逐层进行
B.同层杆件和构配件应按先外后内的顺序拆除
C.先将连墙件整层拆除后再拆架体
D.作业脚手架拆除作业过程中,当架体悬臂段高度超过2步时,应加设临时拉结

3下列可不实施工程监测的基坑是()。

A.基坑设计安全等级为三级的基坑
B.开挖深度大于或等于5m的破碎的软岩基坑
C.开挖深度小于5m但现场地质情况和周围环境较复杂的基坑
D.开挖深度大于或等于5m的上部为土体,下部为极软岩、破碎的软岩、极破碎的岩体构成的土岩组合基坑
