机电工程

简答题背景资料

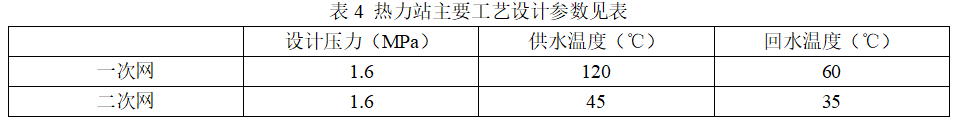

某住宅小区建设一座热力站,小区住宅楼采用低温地板辐射采暖系统供热,该热力站内的设备、管道、电气、台控系统等安装工程由某施工单位承担,该热力站主要工艺设计参数见表4,管道均采用无缝钢管,材质为20号钢。

热力站设计文件规定,管道在安装完成后以设计压力的1.5倍进行水压试验。项目部现有满足精度要求的量程分别为0~2.5MPa、0~4.0MPa、0~6.0MPa三种规格压力表。施工单位在机组安装完毕后,根据工程实际绘制的热力站内供热机组主要设备、工艺管道系统图如图4。经审查发现图4中管件、压力表及温度计安装存在多处错误,要求整改。

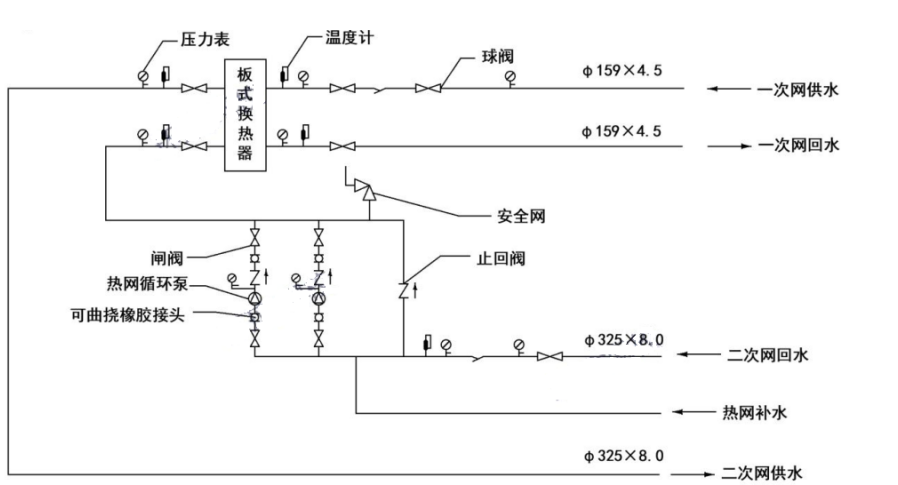

图4 热力站内供热机组主要设备、工艺管道系统图
施工合同要求热力站必须在规定的供热时间投入正常运行,以保证居民的供暖。为确保热力站工程按工期完成,项目部配备了八大员,施工单位确定机电工程施工进度目标,建立目标控制体系,明确施工现场进度控制人员及其分工,落实各管理层进度控制任务和责任。
工程竣工后,施工单位向热力站工程的建设单位提交竣工资料时,建设施工单位应同时提交特种设备管理的有关技术资料。
【问题】
1.找出图中的错误之处并写出整改措施。
2.根据一、二次网水压试验要求,判断项目部三种规格的压力表哪种合适?
3.补充完整施工单位工程进度控制的组织措施。
4.八大员为哪些人员?

参考答案:暂无进入在线模考
1.
   (1).二次网供水管道上压力表和温度计安装错误,整改:压力计应该安装在温度计的上游部位,
 (2).温度计安装在球阀、闸阀及热网循环泵附近错误,整改:温度计应安装在温度截止变化灵敏及具有代表性的地方。
 (3).可曲挠橡胶接头安装在止回阀后错误。整改:应安装在热网循环泵后。
 (4).安全阀和止回阀安装错误,整改:应安装在水泵总出水管上。
2.一、二次管网水压试验压力为1.6MPa×1.5=2.4MPa。
压力表的满刻度值应为被测最大压力的1.5~2倍,即2.4MPa×1.5=3.6MPa,2.4MPa×2=4.8MPa,选用的压力表满刻度值应为3.6~4.8MPa,
所以,0~4.0MPa的压力表合适。【还要考虑精度、准确度问题】

3. 施工单位工程进度控制的组织措施还包括:
(1)建立工程进度报告制度,建立进度信息沟通网络,实施进度计划的检查分析制度。
(2)建立施工进度协调会议制度,包括协调会议举行的时间、地点、参加人员等。
(3)建立机电工程图纸会审、工程变更和设计变更管理制度。建立进度计划审核 制度和进度计划实施中的检查分析制度。

4. 施工员、材料员、安全员、机械员、劳务员、资 料员、质量员、标准员
