简答题某安装公司承接一项柴油加氢装置压缩单元扩建工程。工程内容包括压缩机组、桥式起重机、工艺管道、电气及自动化仪表等安装;压缩机由机身、中体、汽缸、曲轴、锅卷、中间冷却器、缓冲罐、管道等组成,属于压力容器的中间冷却器、缓冲罐安装在厂房一层,压缩机本体安装在厂房二层,压缩机组部件到货,单件最大重量 9.6t。
工程完工后,安装公司编制了压缩机组吊装运输专项施工方案,因厂房内检修用桥式起重机不能满足机组部件的吊装要求,采用了在设备吊装口上部设置吊点、由卷扬机-滑轮组系统提升机组部件至二层平台、利用搬运小坦克配合手拉葫芦牵引设备部件至基础、再用千斤顶就位的起重运输工艺方法。

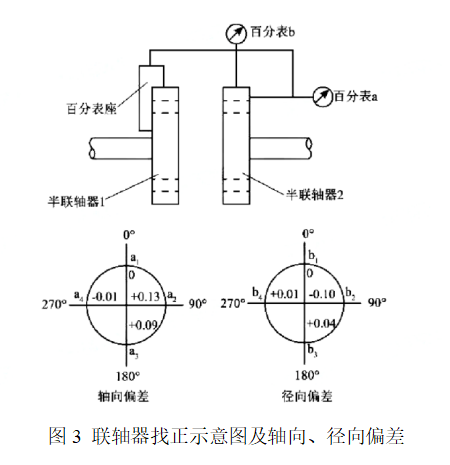

压缩机组初步找正合格后,作业人员采用双表法进行联轴器对中找正。百分表安装后,两轴同时转动,根据百分表读数计算轴向、径向偏差。联轴器找正示意图及轴向、径向偏差如图3所示,找正用百分表检定合格且在有效期内。

【问题】
1.根据图4中的轴向、径向偏差分析百分表读数是否正常?说明理由。
工程完工后,安装公司编制了压缩机组吊装运输专项施工方案,因厂房内检修用桥式起重机不能满足机组部件的吊装要求,采用了在设备吊装口上部设置吊点、由卷扬机-滑轮组系统提升机组部件至二层平台、利用搬运小坦克配合手拉葫芦牵引设备部件至基础、再用千斤顶就位的起重运输工艺方法。
压缩机组初步找正合格后,作业人员采用双表法进行联轴器对中找正。百分表安装后,两轴同时转动,根据百分表读数计算轴向、径向偏差。联轴器找正示意图及轴向、径向偏差如图3所示,找正用百分表检定合格且在有效期内。

【问题】
1.根据图4中的轴向、径向偏差分析百分表读数是否正常?说明理由。
参考答案:暂无进入在线模考
1.凸缘联轴器装配,应使两个半联轴器的端面紧密接触,两轴心的径向和轴向位移不应大于0.03mm。
轴向偏差:0+0.09与(-0.01)+0.13相差0.03,轴向百分表读数正常。
径向偏差:0+0.04与0.01+(-0.1)相差0.05,径向百分表读数不正常。
轴向偏差:0+0.09与(-0.01)+0.13相差0.03,轴向百分表读数正常。
径向偏差:0+0.04与0.01+(-0.1)相差0.05,径向百分表读数不正常。
你可能感兴趣的试题
1下列关于仪表管路管道试验说法正确的是()。
A. 液压试验的压力应为设计压力的1.15倍
A. 液压试验的压力应为设计压力的1.15倍
B. 气压试验的压力应为设计压力的1.25倍
B. 气压试验的压力应为设计压力的1.25倍
C. 真空管道压力试验应采用0.4MPa的气压试验压力
C. 真空管道压力试验应采用0.4MPa的气压试验压力
D. 仪表管道宜采用设计压力为0.6MPa气体做试验
D. 仪表气源管道宜采用气体作为试验介质
最新试题
在保修期内进行工程回访时,组织座谈会的单位是()。
类型:单选题2025-11-13
下列不属于信息传递方式回访的是()。
类型:单选题2025-11-13
施工单位出具工程质量保修书的时间是()。
类型:单选题2025-11-13
关于建设工程在正常使用条件下的最低保修期的说法,不正确的是()。
类型:单选题2025-11-13
机电工程项目系统的常规维护保养工作主要包括()。
类型:多选题2025-11-13
机电工程项目运行应建立运行管理档案,运行管理记录应包括()。
类型:单选题2025-11-13
机电工程项目运行人员的工作内容不包括()。
类型:单选题2025-11-13
机电工程项目运行的管理人员应定期将系统运行管理的实际状况告知()。
类型:多选题2025-11-13
关于竣工结算价款支付的说法,正确的是()。
类型:单选题2025-11-13
下列属于工程竣工结算编制依据的有()。
类型:多选题2025-11-13
