机电工程
简答题【背景资料】
安装公司承接某工业厂房蒸汽系统安装,系统热源来自两台蒸汽锅炉,锅炉单台额定蒸发量12t/h,锅炉出口蒸汽压力1.0Mpa,蒸汽温度195℃。蒸汽主管采用φ219x6mm无缝钢管,安装高度H+3.2m,管道采用70mm厚岩棉保温,蒸汽主管全部采用氧弧焊焊接。
安装公司进场后,编制了施工组织设计和施工方案。在蒸汽管道支、吊架安装(见图4)设计交底时,监理工程师要求修改滑动支架高度、吊架的吊点安装位置、锅炉到达现场后,安装公司、监理单位和设计单位共同进行了进场验收。

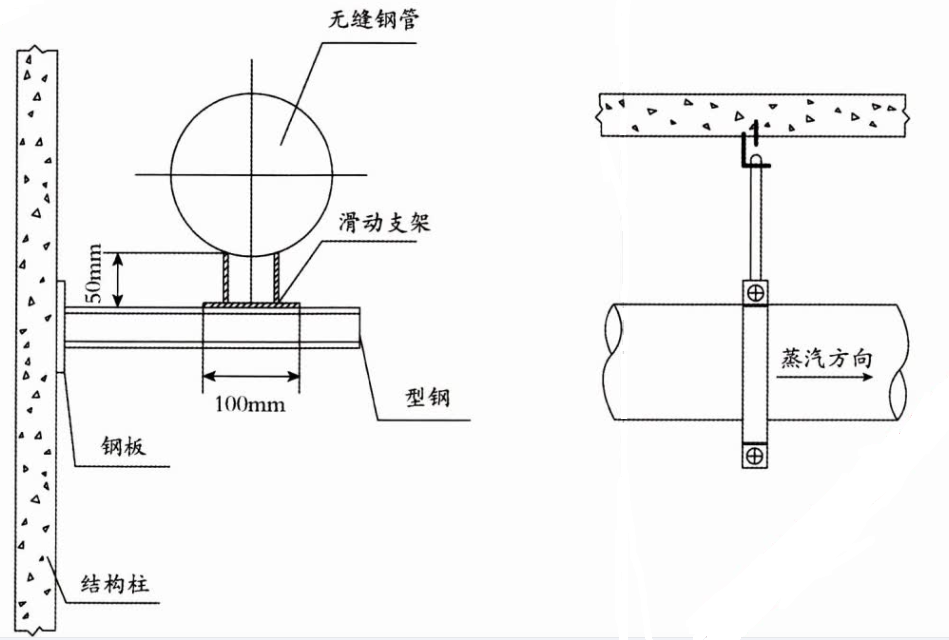

蒸汽管道支、吊架安装示意图
问题
1.图4中的滑动支架高度及吊点的安装位置应如何修改?
安装公司承接某工业厂房蒸汽系统安装,系统热源来自两台蒸汽锅炉,锅炉单台额定蒸发量12t/h,锅炉出口蒸汽压力1.0Mpa,蒸汽温度195℃。蒸汽主管采用φ219x6mm无缝钢管,安装高度H+3.2m,管道采用70mm厚岩棉保温,蒸汽主管全部采用氧弧焊焊接。
安装公司进场后,编制了施工组织设计和施工方案。在蒸汽管道支、吊架安装(见图4)设计交底时,监理工程师要求修改滑动支架高度、吊架的吊点安装位置、锅炉到达现场后,安装公司、监理单位和设计单位共同进行了进场验收。

蒸汽管道支、吊架安装示意图
问题
1.图4中的滑动支架高度及吊点的安装位置应如何修改?
参考答案:暂无进入在线模考
1.
(1)滑动支架高度修改如下:滑动支架的高度应稍大于保温层的厚度,背景中管道采用70mm厚岩棉保温,滑动支架高度为50mm,应增加支架高度稍大于70mm。
(2)吊点安装位置修改如下:蒸汽管道有热位移,其吊杆应偏置安装,吊点应设在位移的反方向,按位移值的1/2偏位安装。
(1)滑动支架高度修改如下:滑动支架的高度应稍大于保温层的厚度,背景中管道采用70mm厚岩棉保温,滑动支架高度为50mm,应增加支架高度稍大于70mm。
(2)吊点安装位置修改如下:蒸汽管道有热位移,其吊杆应偏置安装,吊点应设在位移的反方向,按位移值的1/2偏位安装。
最新试题
在保修期内进行工程回访时,组织座谈会的单位是()。
类型:单选题2025-11-13
下列不属于信息传递方式回访的是()。
类型:单选题2025-11-13
施工单位出具工程质量保修书的时间是()。
类型:单选题2025-11-13
关于建设工程在正常使用条件下的最低保修期的说法,不正确的是()。
类型:单选题2025-11-13
机电工程项目系统的常规维护保养工作主要包括()。
类型:多选题2025-11-13
机电工程项目运行应建立运行管理档案,运行管理记录应包括()。
类型:单选题2025-11-13
机电工程项目运行人员的工作内容不包括()。
类型:单选题2025-11-13
机电工程项目运行的管理人员应定期将系统运行管理的实际状况告知()。
类型:多选题2025-11-13
关于竣工结算价款支付的说法,正确的是()。
类型:单选题2025-11-13
下列属于工程竣工结算编制依据的有()。
类型:多选题2025-11-13
