公路工程

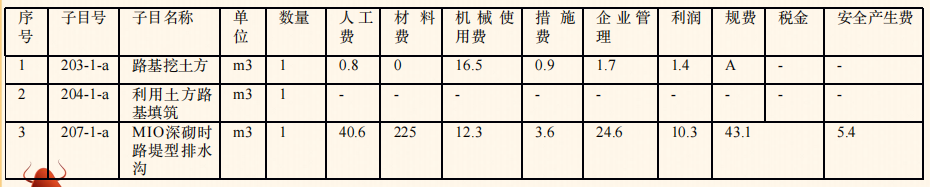

简答题某施工单位投标了新建高速公路工程一标段,全线为整体式路基根据该工程招标文件、《公路工程标准施工招标文件》、《公路工程建设项目概算预算编制办法》,《公路工程预算定额》等资料编制了投标报价,路基工程部分清单子目单价分析数据见表5,其中,《203-1 -a路基挖土分子目机械使用费中机上人员工资占比为"15%",规费率为36%。

施工单位中标后按期开展施工,施工过程中发生以下事件:
事件一:路基施工时恰逢雨季,施工单位编制了雨季施工方案,部分施工要求如下:
①雨期路基施工地段一般应选择碎砾石、岩石等地段施工。
②雨期开挖路堑,当挖至路床顶面以上300-500mm时应停止开挖,并在两侧挖好临时排水沟,待雨期过后再施工。雨期开挖岩石路基,炮眼至45角倾斜设置。利用挖方土作填料,含水率合要求时,应随挖随填,及时压实。
③每一填筑层表面应做成2%-4%单向路拱横坡以利于排水高出设计洪水位0.5m以下部位应选用透水性好、饱水强度高的填料分层填筑。
事件二:该工程部分路堤为中硬岩石的石混填,施工单位按照试验路段确定的工艺流程、工艺参数进行施工,对每一层压实层的压实质量用B指标进行了检测,每填约3m,高检测了路线中线偏位和C指标。

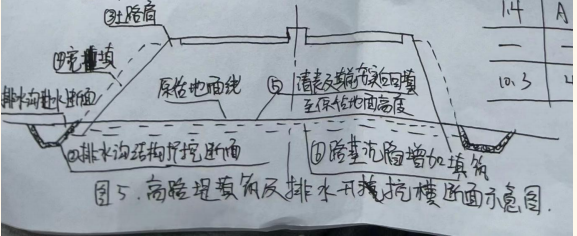

事件三:某段路基工程施工完成后,施工单位向监理工程师提交了工程量清单计量申请、该段路基填筑均为利用土方填筑,其中高路堤填筑及排水沟开挖横断面示意图如图5所示。

【问题】
1、补充雨期施工的地段
2、针对事件一中第二条措施有2处错误,请改正。
3、补充事件二中B和C
……暂缺

施工单位中标后按期开展施工,施工过程中发生以下事件:
事件一:路基施工时恰逢雨季,施工单位编制了雨季施工方案,部分施工要求如下:
①雨期路基施工地段一般应选择碎砾石、岩石等地段施工。
②雨期开挖路堑,当挖至路床顶面以上300-500mm时应停止开挖,并在两侧挖好临时排水沟,待雨期过后再施工。雨期开挖岩石路基,炮眼至45角倾斜设置。利用挖方土作填料,含水率合要求时,应随挖随填,及时压实。
③每一填筑层表面应做成2%-4%单向路拱横坡以利于排水高出设计洪水位0.5m以下部位应选用透水性好、饱水强度高的填料分层填筑。
事件二:该工程部分路堤为中硬岩石的石混填,施工单位按照试验路段确定的工艺流程、工艺参数进行施工,对每一层压实层的压实质量用B指标进行了检测,每填约3m,高检测了路线中线偏位和C指标。
事件三:某段路基工程施工完成后,施工单位向监理工程师提交了工程量清单计量申请、该段路基填筑均为利用土方填筑,其中高路堤填筑及排水沟开挖横断面示意图如图5所示。

【问题】
1、补充雨期施工的地段
2、针对事件一中第二条措施有2处错误,请改正。
3、补充事件二中B和C
……暂缺
参考答案:暂无进入在线模考
1、雨期路基施工地段一般应选择砂类土、碎砾石和岩石地段以及路堑的弃方地段。
2、①正确
②不正确。
正确做法:雨期爆破钻孔方向水平。
③不正确。
正确做法:双向坡路拱横坡。
3、B:沉降差
C:宽度
2、①正确
②不正确。
正确做法:雨期爆破钻孔方向水平。
③不正确。
正确做法:双向坡路拱横坡。
3、B:沉降差
C:宽度
你可能感兴趣的试题
1填土的工序流程正确的是()。
A.整修、平整、碾压
B.平整、碾压、整修
C.碾压、平整、整修
D.整修、摊铺、平整
2填隙料应()。
A.潮湿
B.干燥
C.稍湿
D.中湿
3悬索桥的承重结构以()为主。
A.悬索
B.索塔
C.加劲梁
D.锚碇
最新试题
施工单位采购的机械设备,机械设备档案应当具有()。
类型:多选题2025-11-14
大型机械设备和多班作业的机械必须建立()。
类型:单选题2025-11-14
桥梁上部,采用预制吊装施工方法施工时应配置的机械设备有()。
类型:多选题2025-11-14
水泥混凝土路面采用滑模式摊铺施工时,水泥混凝土搅拌楼容量应满足滑模摊铺机施工速度为()m/min的供应要求。
类型:单选题2025-11-14
路面基层施工机械设备选型及组合的原则不包括()。
类型:单选题2025-11-14
下列机械中,属于隧道暗挖施工初次支护机械的有()。
类型:多选题2025-11-14
挖土装载作业中,适用于侧沟开挖的机械为()。
类型:单选题2025-11-14
隧道施工机械设备中,衬砌设备的生产能力由()决定。
类型:多选题2025-11-14
用于桥梁钢筋混凝土结构梁吊装的设备主要有()。
类型:多选题2025-11-14
大型稳定土厂拌设备的生产能力为()。
类型:单选题2025-11-14
