案例分析

简答题某工程实施过程中发生如下事件:
事件1:在施工准备阶段,施工单位编制了施工组织设计,项目经理签字并加盖项目部印章即报送项目监理机构,总监理工程师代表组织审查了施工组织设计的下列内容:
①施工进度、施工方案符合施工合同要求
②资金、劳动力、材料、设备等资源供应计划满足工程施工需要
③施工总平面图布置合理
事件2、防水工程施工中频繁出现施工质量问题,项目监理机构要求施工单位详细分析问题产生的原因并进行整改。
事件3、施工过程中,专业监理工程师对混凝土构件强度进行抽样检验,检验总数N88,从1-88依次编号。
【问题】
1、指出事件1中做法的不妥之处,写出正确做法。
2、针对事件1,根据《建设工程监理规范》,项目监理机构还应对施工组织设计审查哪些内容?
3、针对事件2,采用因果分析图法分析时,在因果分析图中主干箭头最右侧方框中应填写什么内容?并应从哪几个方面进行要因分析。
4、针对事件3,若采用系统随机抽样方法抽取7个样本,抽样间隔是多少?若抽取的第1个样本编号为3,写出其余样本的抽取方法。

参考答案:暂无进入在线模考
第1问
1-1.不妥之处一:项目经理签字并加盖项目部印章即报送项目监理机构。
正确做法:施工组织设计由项目负责人主持编制,项目技术负责人参与编制,由施工单位技术负责人审批并加盖企业公章,后报送项目监理机构审核。
1-2.不妥之处二:总监理工程师代表组织审查了施工组织设计。
正确做法:应由总监理工程师组织审查施工组织设计。
第2问
还有(1)编审程序应符合相关规定;
(2)施工组织设计的基本内容是否完整,应包括编制依据、工程概况、施工部署、施工进度计划、施工准备与资源配置计划、主要施工方法、施工现场平面布置及主要施工管理计划等;
(3)工程进度、质量、安全、环境保护、造价等方面应符合施工合同要求;
(4)施工方法及技术措施应可行与可靠。
第3问
3-1.最右侧方框中应填写防水工程施工质量问题分析结果。
3-2.从人、机械、材料、方法、环境等方面进行要因分析。
第4问
4-1.依题意N=88,n=7,抽样间隔=88÷7=12
4-2.若抽取的第1个样本编号为3,抽样间隔为12,则其余样品号码为15、27、39、51、63、75、87。由于n=7,因此,可从这8个号码中任意去掉一个。

你可能感兴趣的试题

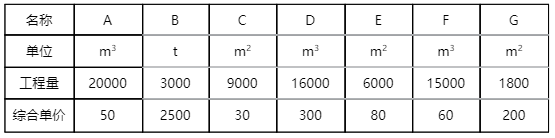

1某土石方工程量共计20000m3(其中石方工程量8500m3,其余为土方),土方综合单价80元/m3,石方综合单价150元/m3;其中计日工综合单价:人工100元/工日,机械1500元/台班;规费为分部分项工程费和其他项目措施费的8%计取,增值税税率为9%,以上价格均为不含税价格;施工过程中,发生了人员窝工和机械闲置均按60%考虑。
事件1:土石方工程施工完成后,施工单位提出实际工程量与计划工程量不符经监理机构审查核实后,发现实际的石方工程量为9700m3,总土石方工程量未变(其余为土方工程量);C工作延长8天。
事件2:建设单位负责提供的材料由于供货商的原因不能及时交货,F工作晚开工3天,共造成窝工50工日,机械闲置6台班;施工单位重新调整施工进度计划并报监理机构审核。
事件3:G工作原计划工程量为1400m3,综合单价为300元/m3,增加为1600m3,赶工费用60元/m3


【问题】

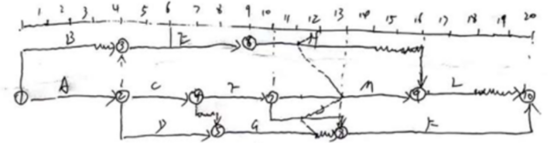

1、指出施工进度计划中的关键线路,并写出C工作的总时差和自由时差。
2、针对事件1,分别计算石方和土方的工程价款,并判断对工期的影响。
3、针对事件2,请计算工期和费用索赔,并说明理由。
4、事件2调整施工进度计划后,G、K工作的最早开始时间和总时差,新的工期为多少。
5、结合事件3,G工作增加工程量后,结算价款为多少万元(不考虑赶工费);按原计划安排,每天应完成的工程量;若满足调整施工进度计划后工期要求的情况下,最少的赶工费为多少万元?

2某土石方工程量共计20000m3(其中石方工程量8500m3,其余为土方),土方综合单价80元/m3,石方综合单价150元/m3;其中计日工综合单价:人工100元/工日,机械1500元/台班;规费为分部分项工程费和其他项目措施费的8%计取,增值税税率为9%,以上价格均为不含税价格;施工过程中,发生了人员窝工和机械闲置均按60%考虑。
事件1:土石方工程施工完成后,施工单位提出实际工程量与计划工程量不符经监理机构审查核实后,发现实际的石方工程量为9700m3,总土石方工程量未变(其余为土方工程量);C工作延长8天。
事件2:建设单位负责提供的材料由于供货商的原因不能及时交货,F工作晚开工3天,共造成窝工50工日,机械闲置6台班;施工单位重新调整施工进度计划并报监理机构审核。
事件3:G工作原计划工程量为1400m3,综合单价为300元/m3,增加为1600m3,赶工费用60元/m3

【问题】
1、指出施工进度计划中的关键线路,并写出C工作的总时差和自由时差。
2、针对事件1,分别计算石方和土方的工程价款,并判断对工期的影响。
3、针对事件2,请计算工期和费用索赔,并说明理由。
4、事件2调整施工进度计划后,G、K工作的最早开始时间和总时差,新的工期为多少。
5、G工作增加工程量后,结算价款为多少万元(不考虑赶工费);按原计划安排,每天应完成的工程量;若满足调整施工进度计划后工期要求的情况下,最少的赶工费为多少万元?

最新试题

某文物单位选择一家施工单位。 事件1:施工单位统计了部分工作如下:①场地内建筑物拆除;②土方开挖(2.0m);③幕墙工程

类型:简答题2024-05-27

施工过程,发生了如下事件。 事件1:项目监理机构有A、B、C 三个标段可投。 事件2:专业监理工程师巡视基坑施工过程中

类型:简答题2024-05-27

背景资料: 某文物单位选择一家施工单位。 事件1:施工单位统计了部分工作如下:①场地内建筑物拆除;②土方开挖(2.0m)

类型:简答题2024-05-27

背景资料: 施工过程,发生了如下事件: 事件1:项目监理机构有A、B、C 三个标段可进行投标。(单位:万元) 事件2:

类型:简答题2024-05-27

某工程项目发生如下事件: 事件1:第一次工地会议前:1.设计图纸和施工招标尚未完成间隙,建设单位让项目监理机构先熟悉工程

类型:简答题2024-05-22

某工程的部分的工程量如下表所示,发包方与承包人约定若实际工程量偏差超过清单工程量15%时,超出15%部分的综合单价按原综

类型:简答题2024-05-22

某工程实施过程中发生如下事件: 事件1:第一次工地会议前:1.设计图纸和施工招标尚未完成间隙,建设单位让项目监理机构先熟

类型:简答题2024-05-21

某工程的部分的工程量如下表所示,发包方与承包人约定若实际工程量偏差超过清单工程量15%时,超出15%部分的综合单价按原综

类型:简答题2024-05-21

某土石方工程量共计20000m3(其中石方工程量8500m3,其余为土方),土方综合单价80元/m3,石方综合单价150

类型:简答题2024-05-21

某土石方工程量共计20000m3(其中石方工程量8500m3,其余为土方),土方综合单价80元/m3,石方综合单价150

类型:简答题2024-05-21
