公路工程

多选题适用于变截面连续箱梁施工的方法有(  )

A.顶推法
B.悬臂浇筑法
C.支架法
D.转体施工法
E.悬臂拼装法



参考答案:B,C,D,E进入在线模考

你可能感兴趣的试题

2某跨度40m现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用碗扣式满堂支架施工(见图1),支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架为就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。

    为了保证支架的承载力以及消除支架和支架地基引起的塑性变形,对支架进行了堆沙袋预压,压重为梁自重的1.2倍(梁自重加施工荷载),并在跨中支架顶部设置了标高观测点。
    观测点预压前标高为185.756m,进行分级预压,100%预压荷载时观测点的标高为185.701m。预压稳定后进行了分级卸载,卸载后观测点的标高为185.725m。

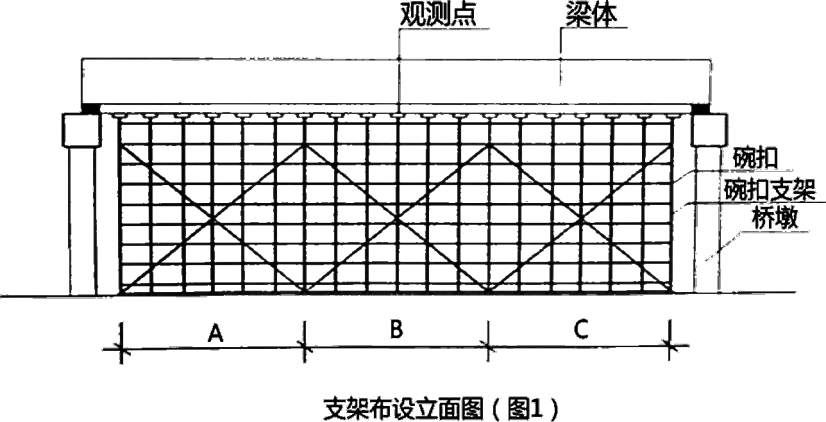

  经计算,该桥达到了设置预拱度的条件,恒载、活载、混凝土温度、徐变、收缩引起挠度见表1,并按二次抛物线设置预拱度。跨中底板的设计标高为185.956m。梁体浇筑后进行了预应力的张拉,然后拆除支架。为保证施工安全,拟定分三部分(A、B、C)见图1),分批次分次拆除支架。

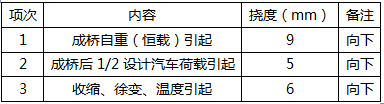

恒载、活载、混凝土温度、徐变、收缩引起挠度表(表1)

【问题】
1、计算梁自重和施工荷载作用下的弹性变形。(保留小数点后三位)
2、计算该支架跨中需要设置的预拱度以及底板的立模标高。(保留小数点后三位)
3、排列A、B、C三部分合理的拆除顺序。
4、写出旧扣件外观质量可能存在的病害。
5、写出架设本桥支架所需要的特殊工种。

3某施工单位承建了某双线五跨变截面预应力混凝土连续钢结构桥梁,桥长612M,跨径布置为81M+3×150M+81m,主桥基础均采用钻孔灌注桩,主墩墩身为薄壁单室空心墩,墩身最大高度60M,主桥0号、1号快采用单箱单室结构,顶板宽12M,宽板宽3M,主桥桥位处河道宽550M,水深0.8-4m,河床主要为砂土和砂砾。
施工中发生如下事件:

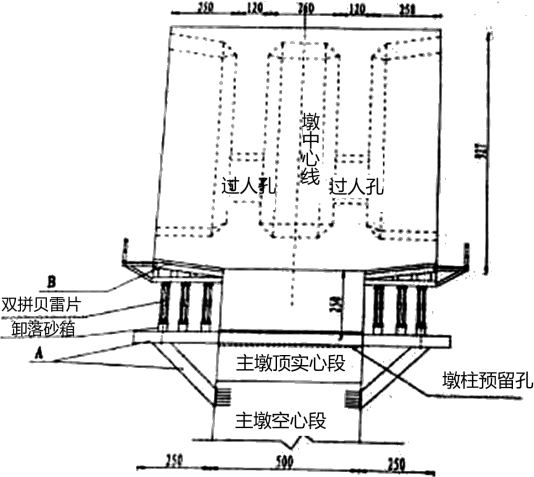

  事件一:根据本桥的地质,地形和水文情况,施工单位主桥上部结构采用悬臂浇筑施工法,其中0号,1号采用托架法施工,悬臂端托架布置示意图如下:

注:图中尺寸单位均以CM为单位
  事件二:项目部编制了该桥悬臂浇筑专项施工方案,主要内容为:工程概况,编制依据,施工计划,施工工艺技术,施工安全保证措施,劳动力计划,C和D。专项方案编制完成后,由项目组织审核,项目总部签字后报监理单位。
  事件三:0号,1号块混凝土施工拟采用两次浇筑方案:
  第一次浇筑高度5.27M,主要工艺流程为:托架及平台拼装→安装底模及外侧模→E→安装地板,腹板,模隔板钢筋→安装竖向预应力管道及预应力筋,埋设预埋件→F→浇筑混凝土→养护;
  第二次浇筑高度4M,主要工艺流程:G→内侧模加高→安装内支架及顶板,翼板模板→H→安装纵向预应力管道→安装横向预应力管道及预应力筋,埋设各种预埋件→浇筑混凝土→养护
  事件四:施工单位采用墩侧塔吊运输小型机具和钢筋等材料;采用专用电梯运送施工人员;采用拌和站拌合,混凝土罐车运输,输送泵泵送混凝土入模浇筑。
问题:
1.写出图中A和B的名称
2.根据本桥结构,施工单位在悬臂施工过程中是否需要采取临时固结措施?说明理由
3.事件二中C,D的内容是什么?专项施工方案审批流程是否正确?如有错误则改正。
4.指出事件三中工艺流程E,F,G,H的名称
