2025一级建造师《建设工程项目管理》新增免费章节习题

◇ 本卷共分为 2大题 100小题,作答时间为 180分钟,总分 1000 分,0 分及格。

一、单选题 (下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。)
1 单选题在建设工程管理活动中,只参与了施工阶段和使用阶段的参与单位是(  )。
A. 勘察方
B. 设计方
C. 施工方
D. 使用方
2 单选题业主方项目管理的目标包括项目的(  )。
A. 投资目标、质量目标、安全目标
B. 投资目标、进度目标、成本目标
C. 进度目标、投资目标、安全目标
D. 投资目标、进度目标、质量目标
3 单选题关于业主方项目管理目标和任务的说法,错误的是( )。
A. 业主方项目管理是全过程的,包括工程项目投资决策和建设实施阶段各个环节。
B. 对于大多数建设单位(或项目法人)而言,自行进行项目管理存在不错的优势。
C. 业主方项目管理目标包括项目的投资目标、进度目标和质量目标。
D. 在绿色低碳发展形势下,绿色目标也将成为业主方项目管理的目标。
4 单选题设计方的项目管理工作涉及项目(  )。
A. 决策阶段至设计阶段
B. 设计阶段至开工前准备阶段
C. 设计阶段至施工阶段
D. 设计阶段至竣工验收阶段
5 单选题工程总承包方项目管理工作涉及项目(  )的全过程。
A. 决策阶段
B. 实施阶段
C. 试用阶段
D. 全寿命周期
6 单选题下列关于《项目管理知识体系指南(PMBOK指南)》中项目群和项目组合的说法,正确的是( )。
A. 项目组合是指为实现组织的整体或部分战略目标,便于进行有效管理而组合在一起的项目、项目群及其他相关工作。
B. 项目组合中的项目一定彼此依赖或有直接关系
C. 项目群指的是为有效管理、实现战略业务目标而组合在一起的项目
D. 一个项目群至少由三个项目群组件组成;
7 单选题工程项目管理的关键是(  )。
A. 项目目标的动态控制
B. 项目目标的静态控制
C. 项目对象的动态控制
D. 项目对象的持续控制
8 单选题在常用的组织结构模式中,会产生多个矛盾的指令源的是(  )。
A. 直线式组织结构
B. 职能式组织结构
C. 矩阵式组织结构
D. 直线职能式组织结构
9 单选题在项目管理的组织结构图中,如果两单位之间有管理指令关系,矩形框之间的连接采用(  )。
A. 折线
B. 双向箭线
C. 单向箭线
D. 直线
10 单选题关于直线式组织结构的说法,错误的是( )。
A. 组织中,上下级呈现直线的权责关系
B. 组织中,每个人只接受一个直接上级的指示
C. 结构简单,职责分明,权力集中
D. 对项目经理的知识面及能力要求不高
11 单选题每一位成员同时接受项目经理及职能部门经理的双重领导的组织结构是(  )。
A. 职能式组织结构

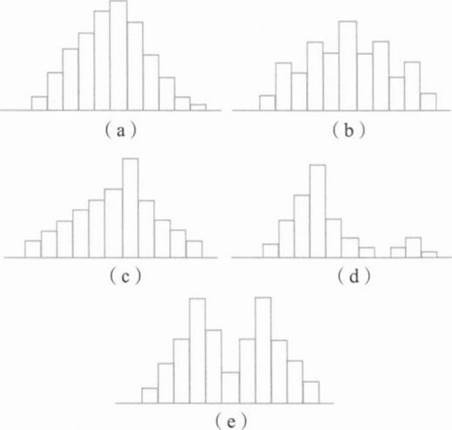

B. 矩阵式组织结构
C. 直线职能式组织结构
D. 直线式组织结构
12 单选题业主方委托一个施工单位或由多个施工单位组成的施工联合体或施工合作体作为施工总承包单位,施工总承包单位视需要再委托其他施工单位作为分包单位配合施工,这种施工任务委托模式是(  )。
A. 施工总承包
B. 施工总承包管理
C. 平行承发包
D. 建设工程项目总承包
13 单选题项目管理规划应包括项目管理规划大纲和(  )两类文件。
A. 项目管理实施规划
B. 项目管理决策规划
C. 项目管理设计规划
D. 项目管理施工规划
14 单选题根据《建设工程项目管理规范》GB/T50326--2017,项目管理实施规划的编制过程包括:①熟悉相关法规和文件;②分析项目具体特点和环境条件;③履行报批手续;④实施编制活动;⑤了解相关方的要求。正确的程序是(  )
A. ①一⑤—②—③—④
B. ①—②—⑤—④—③
C. ⑤—②—①—④—③
D. ②—⑤—①—③—④
15 单选题建设工程项目管理规划涉及项目的(  )。
A. 决策阶段
B. 实施阶段
C. 使用阶段
D. 拆除阶段
16 单选题依据《建筑施工组织设计规范》GB/T50502—2009,施工组织设计是以( )为对象编制的。
A. 施工项目
B. 施工内容
C. 施工单位
D. 施工目标
17 单选题按编制对象不同,施工组织设计可分为三个层次:施工组织总设计、单位工程施工组织设计和(  )。
A. 项目施工组织设计
B. 分部工程施工组织设计
C. 施工方案
D. 分项工程施工组织设计
18 单选题根据《建筑施工组织设计规范》GB/T50502--2009,施工组织设计应由(  )主持编制。

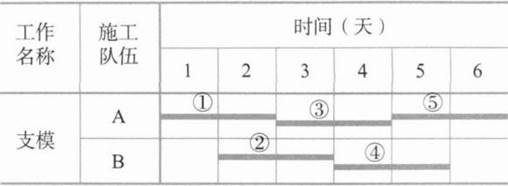

A. 施工单位技术负责人
B. 项目负责人

C. 施工单位技术负责人授权人
D. 项目技术负责人
19 单选题施工方案的主要编制对象是(  )。

A. 单位工程
B. 劳务作业工程
C. 分部(分项)工程或专项工程
D. 子单位工程
20 单选题施工组织总设计的编制对象为(  )。
A. 群体工程
B. 分部工程
C. 专项工程
D. 单位工程
21 单选题某项目由于关键设备采购延误导致总体工程进度延误,项目经理部研究决定调整项目采购负责人并建立工作考评机制以解决问题,该措施属于项目目标控制的(  )。
A. 组织措施
B. 管理措施
C. 经济措施
D. 技术措施
22 单选题在某大型工程项目的施工过程中,为了加快施工进度,项目经理修正了信息传递工作流程。这种纠偏措施属于动态控制的(  )。
A. 技术措施
B. 管理措施
C. 经济措施
D. 组织措施
23 单选题应用动态控制原理进行建设工程项目目标控制时,产生的纠偏可采取多种纠偏措施,下列纠偏措施中属于组织措施的是(  )。
A. 编制项目管理规划
B. 调整管理职能分工
C. 完善工程成本节约奖励措施
D. 强化合同管理
24 单选题在下列目标控制措施中,属于组织措施的是(  )。
A. 落实加快工程进度所需的资金
B. 改变施工方法和改变施工机具
C. 强化合同管理
D. 调整项目管理班子人员
25 单选题项目目标动态控制的核心是:在项目实施的过程中定期地进行项目目标(  )的比较。
A. 偏差值和调整值
B. 偏差值和实际值
C. 计划值和实际值
D. 计划值和调整值
26 单选题下列项目目标动态控制的纠偏措施中,属于技术措施的是(  )。
A. 优化项目管理任务分工
B. 运用高效的施工机具
C. 调整项目管理职能分工
D. 完善沟通机制
27 单选题关于一级建造师和施工项目经理关系的说法,正确的是( )。
A. 取得一级建造师并注册证书的人员即可成为施工项目经理
B. 一级建造师是管理岗位,施工项目经理是技术岗位
C. 施工项目经理必须具有工程建设类相应职业资格,并应取得安全生产考核合格证书。
D. 取得一级建造师并注册证书的人员只能担任施工项目经理
28 单选题取得一级建造师注册证书的人员是否担任工程项目施工的项目经理,取决于(  )。
A. 建筑企业
B. 建设行政主管部门
C. 建设单位
D. 建设监督部门
29 单选题建筑施工企业项目经理是受企业(  )委托,对工程项目施工过程全面负责的项目管理者。
A. 董事会
B. 股东
C. 股东代表大会
D. 法定代表人
30 单选题根据《建设工程项目管理规范》GB/T50326--2017,编制项目管理目标责任书的依据不包括( )。
A. 项目合同文件
B. 项目管理实施规划
C. 组织的经营方针
D. 组织的经营目标
31 单选题根据《建设项目工程总承包管理规范》GB/T50358--2017,下列工作不属于工程总承包项目经理职责的是( )。
A. 完成项目管理目标责任书规定的任务
B. 执行工程总承包企业管理制度
C. 对项目实施全过程进行策划、组织、协调和控制
D. 经授权组建项目部,提出项目部组织机构,选用项目部成员,确定岗位人员职责
32 单选题根据《建设工程项目管理规范》GB/T50326--2017,项目管理机构负责人的职责包括(  )等。
A. 参与组建项目管理机构
B. 主持项目管理机构工作
C. 对各类资源进行质量监控和动态管理
D. 决定授权范围内的项目资源使用
33 单选题下列针对防范土方开挖过程中的塌方风险而采取的措施,属于风险转移对策的是(  )。
A. 投保建设工程一切险
B. 成本跟踪分析
C. 对新的环境条件进行分析,预测新的风险
D. 设置边坡护壁
34 单选题某投标人在招标工程开标后发现由于自己报价失误,比正常报价少报18%,虽然被确定为中标人,但拒绝与业主签订施工合同。该投标人所采取的风险对策是(  )。
A. 风险自留
B. 风险规避
C. 风险减轻
D. 风险转移
35 单选题《建设工程质量管理条例》规定.未经(  )签字,建筑材料、建筑构配件和设备不得在工程上使用或者安装,施工单位不得进行下一道工序的施工。
A. 建设单位
B. 总监理工程师
C. 政府质量检验检疫部门
D. 监理工程师
36 单选题某工程项目实施过程中,监理人发现工程设计不符合国家颁布的建设工程质量标准,监理人的下列做法中,正确的是( )。
A. 自行对设计进行修改
B. 直接要求设计人更正
C. 要求承包人提出变更建议
D. 报告建设单位要求设计人更正
37 单选题根据《中华人民共和国建筑法》,工程监理人员认为工程施工不符合工程设计要求、施工技术标准和合同约定的,应当( )。
A. 报告总监理工程师
B. 要求施工单位报告设计单位改正
C. 报告审图机构和建设行政主管部门
D. 要求建筑施工企业改正
38 单选题实行项目经理责任制、确定合理详细的工作流程,属于成本管理的(  )。
A. 技术措施
B. 组织措施
C. 经济措施
D. 合同措施
39 单选题下列成本管理措施中,属于合同措施的是(  )。
A. 编制成本计划
B. 对不同的技术方案进行技术经济分析
C. 对成本管理目标进行风险分析
D. 在合同执行中寻找索赔的机会
40 单选题下列成本管理的措施中,属于经济措施的是(  )。
A. 确定合理详细的工作流程
B. 确定合适的施工机械设备使用方案
C. 及时准确地记录、收集、整理、核算实际支出的费用
D. 密切关注已方履行合同的情况
41 单选题下列各类工程文件中,属于选派项目经理阶段预算成本计划编制依据的是(  )。
A. 设计图纸
B. 技术规范
C. 合同价
D. 工程量清单
42 单选题项目施工实施性成本计划是项目施工准备阶段编制的成本计划,其是以项目实施方案为依据,编制时采用的定额是(  )。
A. 估价定额
B. 概算定额
C. 预算定额
D. 施工定额
43 单选题关于实施性成本计划编制依据和作用的说法,正确的是(  )。
A. 以合同标价为依据
B. 选派项目经理阶段的预算成本计划
C. 工程项目投标及签订合同阶段的估算成本计划
D. 以项目实施方案为依据
44 单选题根据企业施工定额通过施工预算的编制而形成的成本计划是(  )。
A. 指导性成本计划
B. 竞争性成本计划
C. 实施性成本计划
D. 预测性成本计划
45 单选题施工项目实施性成本计划是施工预算成本计划,其主要应用的阶段是(  )。
A. 施工项目投标阶段
B. 签订合同阶段
C. 施工准备阶段
D. 选派项目经理阶段
46 单选题下列文件资料中,可以作为成本计划编制依据的是(  )。
A. 项目总概算
B. 项目核算台账
C. 项目成本目标责任
D. 项目管理实施规划
47 单选题成本计划是施工项目成本控制的一个重要环节,一般情况下,成本计划总额应控制在(  )范围内。
A. 固定成本
B. 目标成本
C. 预算成本
D. 实际成本
48 单选题在工程项目施工准备阶段需编制的成本计划是( )。
A. 竞争性成本计划
B. 过程性成本计划
C. 实施性成本计划
D. 指导性成本计划
49 单选题编制成本计划的基础是建设工程项目施丁成本的分解,施工成本按成本构成可分解为(  )。
A. 直接成本、间接成本、利润、税金等
B. 单位工程施工成本及分部分项施丁成本等
C. 人工费、材料费、施工机具使用费、措施项目费等
D. 人工费、材料费、施工机具使用费、企业管理费等
50 单选题成本计划若按项目结构进行编制,首先要把项目总施工成本分解到(  )中去。
A. 单项工程和分部工程
B. 单位工程和分部工程
C. 分部工程和分项工程
D. 单项工程和单位工程
51 单选题对大中型工程项目,按项目结构编制成本计划时,其总成本分解的顺序是(  )。
A. 单项工程成本一单位(子单位)工程成本一分部(子分部)工程成本一分项工程成本
B. 单位(子单位)工程成本一单项工程成本一分部(子分部)工程成本一分项工程成本
C. 分项工程成本一分部(子分部)工程成本一单位(子单位)工程成本一单项工程成本
D. 分部(子分部)工程成本一分项工程成本一单项工程成本一单位(子单位)工程成本
52 单选题在编制成本支出计划时,除要在项目总体层面上考虑总的预备费外,也要在(  )中安排适当的不可预见费。
A. 所有的检验批
B. 主要的检验批
C. 所有的分项工程
D. 主要的分项工程
53 单选题编制成本支出计划时。需要安排适当的不可预见费的对象是(  )。
A. 主要的分部工程
B. 主要的分项工程
C. 不必要的分项工程
D. 所有的分项工程
54 单选题成本计划若用时间一成本累积曲线(s形曲线)表示,其必然包络在由两条曲线所组成的“香蕉图”内,一条是全部工作都按最早开始时间的期限,另一条是全部工作都按(  )开始的曲线。
A. 最早必须开始时间
B. 最早必须结束时间
C. 最迟必须开始时间
D. 最迟必须结束时间
55 单选题按工程进度编制成本计划,即按时间编制成本支出计划,可以采用的合适的进度计划图是(  )。
A. 搭接网络图
B. 单代号网络图
C. 双代号网络图
D. 时标网络图

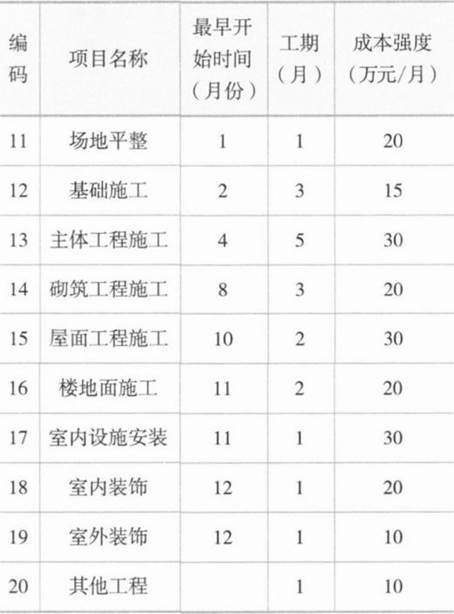

56 单选题下表是某施工项目的数据资料,有关该数据资料的描述,错误的是(  )。
A. 第四个月的计划支出是45万元
B. 若表中所列各工程的施工速度相同且均按计划顺利进行,则屋面工程与室内设施安装可以同时完工
C. 基础施工与主体工程施工在进度上有一个月的搭接
D. 若表中所列各工程的施工速度相同且均按计划顺利进行,截止到8月底,砌筑工程还有三分之一的工程量未完成
57 单选题在工程项目施工成本管理中,对施工成本中人工费的控制,通常实行的方法是(  )。
A. 包干控制
B. 指标控制
C. 量价分离
D. 量价合一
58 单选题关于施工成本的材料费控制的说法,正确的是(  )。
A. 材料费的控制就是控制材料价格
B. 材料费的控制应由作业者包干控制
C. 材料费的控制应按照“量价分离”的原则
D. 材料费的控制主要就是计划配料和控制发料
59 单选题下列涉及施工成本材料费的影响因素中,属于可对材料价格产生影响的是(  )。
A. 材料消耗量的大小
B. 材料领用的指标
C. 材料的投料计量
D. 材料的采购运输
60 单选题施工机械使用费支出的控制中,采取合理安排施工生产、充分利用现有机械设备,加强内部调配,提高机械设备的利用率的主要作用,是控制施工机械的( )。
A. 台班单价
B. 台班数量
C. 台班质量
D. 台班保养费
61 单选题某建筑工程施工至某月月末,出现了工程的费用偏差小于0、进度偏差大于0的状况,则该工程的已完工作实际费用(ACWP)、计划工作预算费用(BCWS)和已完工作预算费用(BCWP)的关系可表示为(  )。
A. BCWP>ACWP>BCWS
B. BCWS>BCWP>ACWP
C. ACWP>BCWP>BCWS
D. BCWS>ACWP>BCWP
62 单选题某土方工程合同约定的某月计划工程量为3200m3,计划单价为15元/m3。到月底检查时,确认的承包商实际完成工程量为2800m3,实际单价为20元/m3,则该工程的计划工作预算费用(BCWS)为(  )元。
A. 42000
B. 48000
C. 56000
D. 64000
63 单选题某工程公司某月计划开挖土方4000m3,预算单价72元/m3,月末检查时实际完成工程量为4500m3,实际单价68元/m3,则该工程的费用偏差(CV)为(  )元。
A. 18000
B. 16000
C. 36000
D. 34000
64 单选题对总额1000万元的工程项目进行期中检查,截至检查时已完工作预算费用为410万元,计划工作预算费用为400万元,已完工作实际费用为430万元,则其费用绩效指数为(  )。
A. 0.430
B. 0.930
C. 0.953
D. 1.075
65 单选题某工程主体结构混凝土工程量约3200m3,预算单价550元/m3,计划4个月内均衡完成。开工后,混凝土实际采购价格为560元/m3。施工至第二个月底,实际完成混凝土工程量1800m3。运用赢得值法,可分析得到该工程的进度偏差(SV)为(  )万元。
A. -1.8
B. 1.8
C. -11
D. 11
66 单选题工程项目施工成本管理中,判断成本控制是否成功的关键是(  )。
A. 能否及时地采取纠偏措施
B. 能否达到预期的成本目标
C. 能否准确地分析偏差原因
D. 能否达到考核用成本指标
67 单选题在成本控制的材料费控制中,准确做好材料物资的收发计量检查是在保证符合设计要求和质量标准的前提下,有效控制物资材料消耗的(  )方法:
A. 包干控制
B. 计量控制
C. 定额控制
D. 指标控制
68 单选题工程计划工程量3000m3,计划成本15元/m3,实际完成工程量2500m3,实际成本20元/m3,则该分项工程的施工进度偏差为(  )。
A. 拖后7500元
B. 提前7500元
C. 拖后12500元
D. 提前12500元
69 单选题某地面工程合同约定的本月计划完成工作量5000m3,计划单价20元/m3。到月底检查时,确认的承包商实际完成工作量4600m3,实际单价25元/m3,则该工程的费用绩效指数(CPI)为(  )。
A. 0.8
B. 0.92
C. 1.09
D. 1.25
70 单选题某施工企业进行土方开挖工程,按合同约定3月份的计划工作量为2400m3,计划单价是12元/m3;到月底检查时,确认承包商完成的工程量为2000m3,实际单价为15元/m3。则该工程的进度偏差(SV)和进度绩效指数(SPI)分别为(  )。
A. 0.6万元:0.80
B. -0.6万元:0.83
C. -0.48万元;0.83
D. 0.48万元:0.80
71 单选题成本偏差分析可采用不同的表达方法,常用的有(  )。
A. 网络图法、表格法和曲线法
B. 网络图法、横道图法和表格法
C. 比较法、因素分析法和差额计算法
D. 横道图法、表格法和曲线法
72 单选题反映的信息量少,但用它进行分析具有形象直观的特点的成本偏差分析方法是(  )。
A. 横道图法
B. 曲线法
C. 表格法
D. 折线法
73 单选题下列施工项目成本分析的主要依据中,属于既可对已发生的,又可对尚未发生或正在发生的经济活动进行核算的是(  )。
A. 会计核算
B. 成本核算
C. 统计核算
D. 业务核算
74 单选题关于成本分析的依据的说明,正确的是(  )。
A. 会计核算的范围比业务核算大
B. 会计核算不仅能对已发生的业务进行核算,还能对未发生的业务进行核算
C. 会计核算的计量尺度比统计核算宽
D. 会计核算主要是价值核算
75 单选题通过会计核算提出的有关各种综合性经济指标的数据,是用( )来反映的。
A. 实物
B. 货币
C. 劳动量
D. 质量
76 单选题下列为成本分析提供依据的各种核算中,核算范围最广的是(  )。
A. 会计核算
B. 统计核算
C. 动态核算
D. 业务核算
77 单选题下列建设工程项目成本分析方法中,属于可用来分析各种因素对成本的影响程度的是(  )。
A. 相关比率法
B. 比重分析法
C. 连环置换法
D. 动态比率法
78 单选题通过技术经济指标的对比,检查目标的完成情况,分析产生差异的原因,进行挖掘内部潜力的方法是(  )。
A. 指标对比分析法
B. 因素分析法
C. 差额计算法
D. 比率法
79 单选题在运用比较法进行成本分析时,能够看出各项技术经济指标变动情况和反映施工管理水平提高程度的对比分析是通过(  )。
A. 实际指标与目标指标的对比
B. 本期实际指标与上期实际指标对比
C. 与本行业平均水平对比
D. 与本行业先进水平对比
80 单选题某施工项目某月的成本数据见下表,应用差额计算法得到预算成本增加对成本的影响是(  )万元。
A. 1.6
B. 6.4
C. 8.0
D. 12.0
81 单选题可以看出各项技术经济指标的变动情况,反映施工管理水平提高程度的成本比较方法是(  )。
A. 实际指标与目标指标对比
B. 本期实际指标与上期实际指标对比
C. 计划指标与目标指标对比
D. 与本行业平均水平、先进水平对比
82 单选题因素分析法的排序规则是(  )。
A. 先价值量,后实物量;先绝对值,后相对值
B. 先实物量,后价值量;先相对值,后绝对值
C. 先实物量,后价值量;先绝对值,后相对值
D. 先价值量,后实物量;先相对值,后绝对值
83 单选题应用相关比率法进行成本分析、考查管理成果的好坏,通常所采用的对比指标具有的特点是(  )。
A. 性质不同但相关
B. 性质不同又不相关
C. 概念相关时期相同
D. 概念相关时期不同
84 单选题采用两个以上的指标比例进行分析,特点是把对比分析的数值变成相对数,再观察其相互之间的关系,这种方法称为(  )。
A. 比较法
B. 因素分析法
C. 比率法
D. 差额计算法
85 单选题下列各类的成本分析中,属于施工项目成本分析基础的是(  )。
A. 分部分项工程成本分析
B. 单位工程成本分析
C. 单项工程成本分析
D. 月(季)度成本分析
86 单选题综合成本的分析方法中,分部分项工程成本分析的对象是(  )。
A. 待完成分部分项工程
B. 已完成分部分项工程
C. 零星分部分项工程
D. 所有分部分项工程
87 单选题在分部分项工程成本分析中,预算成本的资料来自(  )。
A. 施工任务单的实际工程量
B. 施工预算
C. 限额领料单的实耗材料
D. 投标报价成本
88 单选题月(季)度成本分析过程中,如果发现是属于预算定额规定的“政策性”亏损问题,则应该采取的措施是(  )。
A. 从控制支出着手,把超支额压缩到最低限度
B. 采取增收节支措施,防止今后再超支
C. 停止生产,等待机会
D. 增加收入,弥补亏损
89 单选题关于网络计划中箭线的说法,正确的是(  )。
A. 箭线在网络计划中只表示工作
B. 箭线都要占用时间且要消耗资源
C. 箭线的长度表示工作的持续时间
D. 箭线的水平投影方向不能从右往左

90 单选题某施工项目分为5个施工段,其中模板工作横道图进度计划如下图所示。从图中可以看出:模板的紧后工作——第②施工段的扎钢筋工作最早开始时间为(  )
A. 0
B. 1
C. 2
D. 3
91 单选题当工程网络计划的计算工期大于要求工期时,为满足要求工期,对网络计划进行调整的基本方法是(  )。
A. 减少工作的总时差
B. 缩短关键工作的持续时间
C. 减少工作的自由时差
D. 缩短相邻工作之间的时间间隔

92 单选题某双代号网络计划如下图所示(时间单位:天),存在的不妥之处是(  )。
A. 有多个起点节点
B. 工作标注方法不一致
C. 节点编号不连续
D. 有多余时间参数
93 单选题当网络图中某一非关键工作的持续时间拖延δ,且大于该工作的总时差TF时,网络计划总工期将(  )。
A. 拖延δ
B. 拖延δ-TF
C. 拖延TF+δ
D. 拖延TF-δ
94 单选题关于双代号时标网络计划的说法,正确的是(  )。
A. 表示工作的箭线只能画成水平方向
B. 可以用水平虚箭线表示虚工作
C. 节点中心必须对准相应时标位置
D. 时间坐标规定用日历坐标体系

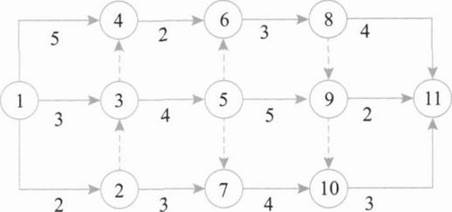

95 单选题某双代号网络图各工作间逻辑关系表及相应双代号网络图如下图所示,图中虚箭线的作用是(  )。
A. 联系
B. 区分
C. 断路
D. 指向
96 单选题网络计划中工作与其紧后工作之间的时间间隔等于该工作紧后工作的(  )。
A. 最早开始时间与该工作最早完成时间之差
B. 最迟开始时间与该工作最早完成时间之差
C. 最早开始时间与该工作最迟完成时间之差
D. 最迟开始时间与该工作最迟完成时间之差
97 单选题在单代号网络计划中,设A工作的紧后工作B和C工作的总时差分别为3天和5天,工作A与B工作和C工作之间间隔时间为8天和7天,则工作A的总时差为(  )。
A. 9天
B. 10天
C. 11天
D. 12天
98 单选题在双代号时标网络计划中,关键线路是指(  )。
A. 各项工作持续时间之和最小的线路
B. 自始至终不出现波形线的线路
C. 自始至终不出现虚工作的线路
D. 节点编号依次连续的线路
99 单选题某工程网络计划中,某工作自由时差为3天,总时差为7天。进度检查时发现该工作持续时间延长了5天,则该工作实际进度( )。
A. 将使总工期延长5天,但不影响其后续工作的正常进行
B. 不影响总工期,但将其紧后工作的最早开始时间推迟2天
C. 既不影响总工期,也不影响其后续工作的正常进行
D. 将其后续工作的开始时间推迟2天,并使总工期延长1天
100 单选题计算单代号搭接网络的时间参数时,若某项中间工作的最早开始时间为负值,则应当( )。
A. 增大该工作的时间间隔
B. 将该工作与最后一项工作联系起来
C. 在该工作与起点节点之间添加虚箭线
D. 调整其紧前工作的持续时间
101 单选题某工程双代号时标网络计划如下图所示,其中:工作B的总时差为(  )。
A. 0
B. 1
C. 2
D. 3

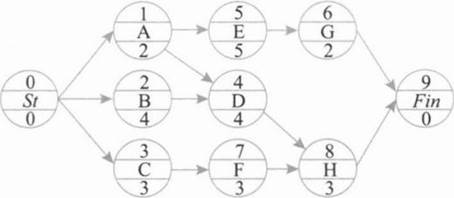

102 单选题某工程单代号网络图如下图所示,正确的说法是(  )。
A. 工作D的最早开始时间为3
B. 工作G的自由时差为2
C. 工作H的总时差为1
D. 工作F的最迟完成时间为9
103 单选题关于双代号网络图中总时差、关键工作和关键线路的说法,正确的是(  )。
A. 总时差为0的工作是关键工作
B. 关键线路上不能有虚工作
C. 关键线路上的工作都是关键工作
D. 关键线路上工作的总持续时间最短
104 单选题某双代号网络计划如下图所示,关键路线有(  )条。
A. 1
B. 2
C. 3
D. 4
105 单选题双代号时标网络计划中,当某工作之后有虚工作时,则该工作的自由时差为(  )。
A. 该工作的波形线的水平长度
B. 本工作与紧后工作间波形线水平长度之和的最大值
C. 本工作与紧后工作间波形线水平长度之和的最小值
D. 后续所有工作中波形线水平长度之和的最小值
106 单选题已知某工程网络的计划工期等于计算工期,且工作的开始节点和结束节点均为关键节点,则该工作(  )。
A. 为关键工作
B. 总时差等于自由时差
C. 自由时差为零
D. 总时差大于自由时差

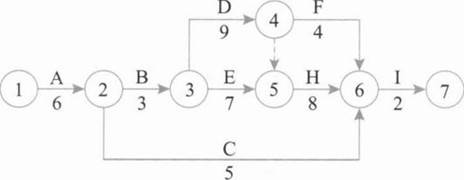

107 单选题某双代号网络计划如下图所示(单位:天),则工作E的自由时差为(  )天。
A. 0
B. 4
C. 2
D. 15
108 单选题在网络计划中,工作N最迟完成时间为第25天,其持续时间为6天。该工作三项紧前工作的最早完成时间分别为第10天、第12天和第13天,则工作N的总时差为(  )天。
A. 6
B. 9
C. 12
D. 15
109 单选题在网络计划中,工作N最早完成时间为第18天,其持续时间为5天。该工作三项紧后工作的最早开始时间分别为第26天、第28天和第31天,则工作N的自由时差为( )天。
A. 13
B. 10
C. 8
D. 3
110 单选题在工程网络计划中,如果某项工作的拖延时间超过其自由时差,但没有超过总时差,则该项工作( )。
A. 会影响工程总工期
B. 会变成关键工作
C. 对后续工作及工程总工期无影响
D. 使其紧后工作不能按最早时间开始
111 单选题在工程网络计划中,已知某工作总时差和自由时差分别为9天和7天,如果该工作持续时间延长12天,则该工作(  )。
A. 既不影响总工期,也不影响其后续工作的正常进行
B. 将使总工期延长3天,但不影响其后续工作的正常进行
C. 影响总工期3天,且影响紧后工作的开始时间5天
D. 将其后续工作的开始时间推迟3天,并使总工期延长10天
112 单选题双代号时标网络计划中采用波形线表示工作的(  )。
A. 逻辑关系
B. 关键线路
C. 总时差
D. 自由时差
113 单选题关于单代号搭接网络计划中时距一词的说法,正确的是(  )。
A. 时距是某工作具有的特殊时间参数
B. 相邻工作间只能有一种时距的限制
C. 时距是时间间隔的特殊形式
D. 时距一般标注在箭线的上方
114 单选题关于网络进度计划中工期调整的说法,正确的是(  )。
A. 非关键线路上的工作时间拖延,不需进行调整
B. 某项工作进度超前,不需进行调整
C. 某项工作拖延时间超过其总时差时,只需考虑总工期限制
D. 根据计划检查的结果,在必要时进行计划调整
115 单选题某单代号网络计划如下图所示(时间单位:天),该计划的工期是(  )天。
A. 8
B. 10
C. 12
D. 13
116 单选题双代号网络计划中,某工作最早第3天开始,工作持续时间2天,有且仅有2项紧后工作,紧后工作最早开始时间分别是第5天和第6天,对应总时差是4天和2天。该工作的总时差和自由时差分别是(  )。
A. 0天,0天
B. 4天.l天
C. 2天,2天
D. 3天,0天
117 单选题已知某工程网络计划中H工作自由时差为3天,总时差为5天。如果该工作实际进度拖后影响总工期11天,则工作实际进度拖后( )天。
A. 3
B. 4
C. 5
D. 6
118 单选题下列建设工程项目进度控制的措施中,属于经济措施的是(  )。
A. 组织更多的施工队伍
B. 缩短工艺技术的间歇时间
C. 对所采用的技术措施给予相应的经济补偿
D. 实施强有力的组织调度
119 单选题建设工程项目进度控制的经济措施包括(  )。
A. 增加工作面
B. 实行包干奖励
C. 减少施工过程数
D. 改善施工作业环境
120 单选题在施工生产要素的质量控制中,装配式建筑企业应对装配式建筑部品部件实行驻厂监造制度,混凝土预制构件出厂的混凝土强度不宜低于设计混凝土强度等级值的(  )。
A. 50%
B. 75%
C. 90%
D. 100%
121 单选题某隧道工程发生透水质量事故,造成13人死亡,直接经济损失0.9亿元,按照事故造成的损失程度分级,则该起质量事故属于(  )。
A. 一般事故
B. 较大事故
C. 重大事故
D. 特别重大事故
122 单选题某工程脚手架搭设方案因结构设计计算错误,造成模板坍塌,按照施工事故发生的原因划分属于( )。
A. 人为原因
B. 管理原因
C. 技术原因
D. 社会、经济原因
123 单选题某工程因测量仪器未及时年检,测量时因误差较大导致工程轴线偏差,造成质量事故,按照施工事故发生的原因划分属于(  )。
A. 人为原因
B. 管理原因
C. 技术原因
D. 社会、经济原因
124 单选题某工程混凝土结构出现裂缝,裂缝宽度0.5mm,裂缝深度较深,应该采用的处理办法是(  )。
A. 表面密封法
B. 嵌缝密闭法
C. 灌浆修补缝
D. 纤维加固法
125 单选题某工程混凝土浇筑过程中,因工人直接浇筑高度超出施工方案要求造成质量事故的,该事故按照事故责任分类属于( )。
A. 指导责任事故
B. 操作责任事故
C. 技术责任事故
D. 管理责任事故
126 单选题下列建设工程安全生产的管理制度中,最基本的制度是(  )。
A. 安全生产责任制度
B. 安全预评价制度
C. 安全检查制度
D. 政府安全生产监督检查制度
127 单选题根据《中华人民共和国安全生产法》,生产经营单位发生生产安全事故后,事故现场有关人员应当立即向(  )报告。
A. 特种设备安全监督管理部门
B. 安全生产监督管理部门
C. 本单位负责人
D. 建设行政主管部门
128 单选题特种作业操作证有效期为(  )年。
A. 3
B. 5
C. 6
D. 1
129 单选题我国某县工地由于发生安全事故造成经济损失6500万元,则该安全事故逐级上报至(  )应急管理部门和负有安全生产监督管理职责的有关部门。
A. 国务院
B. 省人民政府
C. 市人民政府
D. 区级人民政府
130 单选题根据《建筑施工场界噪声排放标准》GB12523--2011,对建筑施工过程中场界环境噪声在白天和晚上的排放限值分别为(  )dB(A)。
A. 70,55
B. 75,55
C. 70,60
D. 80,55
131 单选题根据《中华人民共和国招标投标法》,招标人对已发出的招标文件进行必要的澄清或者修改的,应当在招标文件要求提交投标文件截止时间至少(  )日前书面通知。
A. 7
B. 14
C. 15
D. 21
132 单选题某工程承包人于2019年5月25日提交了竣工验收申请报告,6月10日工程竣工验收合格,6月15日发包人签发了工程接收证书。根据《建设工程施工合同(示范文本)》GF~2017—0201通用条款,该工程的缺陷责任期、保修期起算日分别为(  )。
133 单选题根据《建设工程施工合同(示范文本)》CF-2017—0201,工程未经竣工验收,发包人擅自使用的,以(  )为实际竣工日期。
A. 承包人提交竣工验收申请报告之日
B. 转移占有工程之日
C. 监理人组织竣工初验之日
D. 发包人签发工程接收证书之日
134 单选题某施工承包工程,承包人于2004年5月10日送交验收报告,发包人组织验收后提出修改意见,承包人按发包人要求修改后于2004年7月10日再次送交工程验收报告,发包人于2004年7月20日组织验收,2004年7月30日给予认可。则该工程实际竣工日期为(  )。
A. 2004年5月10日
B. 2004年7月10日
C. 2004年7月20日
D. 2004年7月30日
135 单选题根据《建设工程施工合同(示范文本)》GF-2017-0201,工程缺陷责任期从( )起计算。
A. 合同签订日期
B. 实际竣工日期
C. 工程通过竣工验收之日
D. 颁发工程接收证书之日

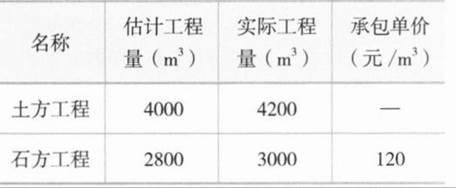

136 单选题某土石方工程实行混合计价。其中土方工程实行总价包干,包干价14万元;石方工程实行单价合同。该工程有关工程量和价格资料如下表。则该工程结算价款为(  )万元。
A. 47.6
B. 48.0
C. 50.0
D. 50.7
137 单选题对于单价合同计价方式,确定结算工程款的依据是(  )。
A. 实际工程量和实际单价
B. 合同工程量和合同单价
C. 实际工程量和合同单价
D. 合同工程量和实际单价
138 单选题在非代理型施工管理模式(CM模式)的合同中,通常采用(  )合同。
A. 成本加固定费用
B. 成本加固定比例费用
C. 成本加奖金
D. 最大工程费用加酬金
139 单选题下列合同形式中,承包人承担风险最大的是(  )。
A. 单价合同
B. 总价合同
C. 成本加固定费用合同
D. 最大成本费用合同
140 单选题按照我国保险制度,建筑、安装工程一切险(  )。
A. 由承包人投保
B. 包含执业责任险
C. 包含人身意外伤害险
D. 投保人应以双方名义共同投保
141 单选题根据《工程建设项目施工招标投标办法》,施工投标保证金的数额一般不得超过投标总价的(  ),最高不超过80万元人民币。
A. 1%
B. 2%
C. 3%
D. 5%
142 单选题建设工程中采用的投标保函、履约保函属于(  )担保。
A. 保证
B. 抵押
C. 留置
D. 定金
143 单选题根据《中华人民共和国招标投标法实施条例》(中华人民共和国国务院令第613号),对某3000万元投资概算的工程项目进行招标时,施工投标保证金额度符合规定的是(  )万元人民币。
A. 50
B. 70
C. 100
D. 120

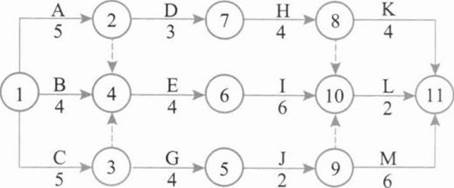

143 单选题根据表中给定的逻辑关系绘制的双代号网络计划如下图所示,其作图错误的是( )。
A. 节点编号不对
B. 有多个起点节点
C. 逻辑关系不对
D. 有多个终点节点
144 单选题某基础工程包括开挖、支模、浇筑混凝土及回填四个施工过程,分3个施工段组织流水施工,流水节拍见下表,则该基础工程的流水施工工期为()天。
A. 17
B. 20
C. 23
D. 24
145 单选题下图描述的直方图属于()
A. 孤岛型
B. 折齿型
C. 正常型
D. 峭壁型
146 单选题在施工项目成本因素分析法中,应遵循的影响因素排序规则是()。
A. 先价值量,后实物量,先绝对值,后相对值
B. 先实物量,后价值量:先相对值,后绝对值
C. 先价值量,后实物量;先相对值,后绝对值
D. 先实物量,后价值量:先绝对值,后相对值
147 单选题下列关于防触电技术措施的说法,正确的是()。
A. 现场照明可以和动力照明混合使用
B. 灯具距地面高度不小于2.5m
C. 生活区民工住宿达不到标准的必须使用24V安全电压
D. 现场机具设备进场前必须进行验收
148 单选题根据《建设工程监理规范》GB/T50319—2013,专业监理工程师应履行的职责是()。
A. 签发工程开工令
B. 检查工序施工结果
C. 组织工程竣工预验收
D. 检查进场的工程材料质量
149 单选题下列关于企业合规管理的说法,正确的是(  )。
A. 合规行为准则奠定了企业合规管理的整体基调,用以为境外经营相关部门和员工等的行为提供规范
B. 企业合规管理原则为全面性原则、适用性原则、保护性原则
C. 企业建立合规治理结构需要在决策、管理、执行、操作四个层级划分相应的合规管理责任
D. 负责指导、监督中央企业合规管理工作的是国家发展改革委
150 单选题关于横道图特点的说法,正确的是( )。
A. 适用于采用软件来编制计划
B. 能确定计划的关键工作、关键路线与时差
C. 所能表达的信息量较少,不能表示活动的重要性
D. 横道图能清楚表达工序(工作)之间的逻辑关系
203 单选题项目单位应对自我总结评价报告及相关资料的真实性负责。项目自我总结评价报告一般包括以下内容有( )。
A. 项目前期决策总结与评价
B. 项目实施过程总结
C. 项目运行总结与评价
D. 项目后评价结论及意见建议
206 单选题工程施工招标时发布招标公告,属于施工合同订立环节中的( )行为。
A. 要约
B. 要约邀请
C. 约定
D. 承诺
207 单选题工程施工招标时建设单位发出中标通知书,属于施工合同订立环节中的( )行为。
A. 要约
B. 要约邀请
C. 发出承诺
D. 承诺
208 单选题【二建-2025A-13】 根据《民法典》,订立合同通常应经过的环节是( )。
A. 招标和投标
B. 谈判和签约
C. 邀请和接受
D. 要约和承诺
209 单选题施工企业推行“8S”管理理念,在项目工地采用统一废弃物分类容器,设置四色垃圾桶,属于“8S”管理中的(  )。
A. 整理
B. 整顿
C. 清扫
D. 清洁
211 单选题中国企业在境外参与的基础设施项目建设与持续运营的基础是(  )。
A. 经济可持续
B. 社会可持续
C. 环境可持续
D. 治理可持续
二、多选题 (下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。)
144 多选题某土方开挖工程于某年1月开工,至同年5月底,检查时得:BCWP与BCWS相同,BCWP小于ACWP,则有( )。
A. 费用偏差为零
B. 费用偏差为负,费用超支
C. 进度偏差为零
D. 进度偏差为负,进度延误
E. 进度绩效指数为零
145 多选题某分项工程采用赢得值法进行综合分析后得到:已完工作预算费用(BCWP)>计划工作预算费用(BCWS)>已完工作实际费用(ACWP),则该工程(  )。
A. 费用超支
B. 费用节余
C. 进度延误
D. 进度提前
E. 费用绩效指数大于1

146 多选题采用赢得值法进行成本费用分析,关于下图,正确的分析有(  )。
A. BCWP>ACWP>BCWS
B. ACWP>BCWS>BCWP
C. SV<0.CV<0
D. 该工程效率低,进度较慢,投入超前
E. 该工程效率较低,进度慢,投入延后
147 多选题关于成本分析基本方法的用途的说法,正确的有(  )。
A. 比较法通过技术经济指标的对比,检查目标的完成情况,分析产生差异的原因
B. 差额计算法将两个性质不同而又相关的指标加以对比,求出比率
C. 因素分析法可用来分析各种因素对成本的影响程度
D. 动态比率法将同类指标不同时期的数值进行对比,分析指标的发展方向和速度
E. 相关比率法通过构成比率,考察各成本项目占成本总量的比重
148 多选题下列各类核算中,属于成本分析主要依据的是(  )所提供的资料。
A. 财务核算
B. 经济核算
C. 会计核算
D. 业务核算
E. 统计核算
149 多选题关于成本分析依据的说法,正确的有( )。
A. 会计核算主要是成本核算
B. 业务核算是对个别的经济业务进行单项核算
C. 会计和统计核算一般是对已经发生的经济活动进行核算
D. 会计核算具有连续性、系统性、综合性等特点
E. 业务核算可以对尚未发生或正在发生的经济活动进行核算
150 多选题下列施工成本的分析方法中,属于比率法的有(  )。
A. 相关比率法
B. 相对比率法
C. 静态比率法
D. 动态比率法
E. 构成比率法
151 多选题进行成本分析时,比较法的应用通常采用的形式有(  )。
A. 将实际指标与目标指标对比
B. 本期实际指标与上期实际指标对比
C. 本期实际指标与拟完成指标对比
D. 与本行业平均水平对比
E. 与本行业先进水平对比
152 多选题在分部分项工程成本分析的过程中“三算”对比是指(  )之间的比较。
A. 预算成本
B. 动态成本
C. 目标成本
D. 实际成本
E. 偏差成本
153 多选题关于分部分项工程成本分析特点的说法,正确的有(  )。
A. 必须对施工项目的所有分部分项工程进行成本分析
B. 分部分项工程成本分析是定期的中间成本分析
C. 分部分项工程成本分析的对象为已完分部分项工程
D. 分部分项工程成本分析是施工项目成本分析的基础
E. 主要分部分项工程要做到从开工到竣工进行系统的成本分析
154 多选题关于综合成本分析方法的说法,正确的有( )。
A. 分部分项工程成本法分析的方法是进行计划成本、目标成本和实际成本的三算对比
B. 每一个分部分项工程都必须进行成本分析
C. 月度成本分析的依据是当月的成本报表
D. 年度成本分析的重点是分析产量、工期、质量、三材节约率对成本的影响
E. 单位工程竣工成本分析应包括对主要资源节超比进行对比分析
155 多选题下列分析内容中,属于单位工程竣工成本分析内容的有(  )。
A. 竣工成本分析
B. 综合成本分析
C. 经济效果分析
D. 主要资源节超对比分析
E. 主要技术节约措施分析
156 多选题某工程截止到第8周末的进度如下图所示(双线条表示计划进度,粗实线表示实际进度),则截止到第8周末(  )。
A. 工作A按计划进行
B. 工作B已经完成
C. 工作C的实际进度正常
D. 工作D尚未开始
E. 工作E的实际进度拖后一周
157 多选题某单代号网络图如下图所示,该图存在的错误有(  )。
A. 多个起点节点
B. 出现循环回路
C. 虚箭线用法错误
D. 出现交叉箭线
E. 没有终点节点
158 多选题关于双代号网络计划中时间参数的说法,正确的有(  )。
A. 总时差最小的工作为关键工作
B. 自由时差为零的工作总时差必为零
C. 以终点节点为完成节点的工作自由时差与总时差相等
D. 关键线路上允许有虚箭线和波形线的存在
E. 工作自由时差一定小于或等于总时差
159 多选题某分部工程双代号网络计划如下图所示,其中存在的绘图错误有(  )。
A. 循环回路
B. 多个终点节点
C. 多个起点节点
D. 两项工作有相同的代号
E. 节点编号重复
160 多选题关于网络计划的说法,正确的有(  )。
A. 时标网络计划中存在波形线
B. 单代号网络计划中存在虚箭线
C. 双代号网络计划中不存在虚工作
D. 单代号网络计划中不存在虚工作
E. 单代号搭接网络计划中不存在虚箭线
161 多选题下列网络计划参数中,受计划工期直接影响的工作时间参数有(  )。
A. 最早完成时间
B. 总时差
C. 最迟完成时间
D. 自由时差
E. 时间间隔
162 多选题关于双代号网络计划中线路的说法,正确的有(  )。
A. 长度最短的线路称为非关键线路
B. 线路中各节点应从小到大连续编号
C. 网络图中可能有多条关键线路
D. 线路中各项工作持续时间之和为线路的长度
E. 没有虚工作的线路称为关键线路
163 多选题工程网络计划中,关键工作是指(  )的工作。
A. 时标网络计划中无波形线
B. 与紧后工作之间时间间隔为零
C. 最早开始时间与最迟开始时间相差最小
D. 最早完成时间与最迟完成时间相差最小
E. 双代号网络计划中两端节点为关键节点
164 多选题关于工作最迟完成时间计算的说法,正确的有(  )。
A. 单代号网络计划中,该工作最早完成时间加上该工作的总时差
B. 单代号网络计划中,各紧后工作最迟结束时间减工作持续时间的最大值
C. 双代号网络计划中,各紧后工作最迟开始时间的最小值
D. 双代号网络计划中,该工作完成节点的最迟时间
E. 双代号时标网络计划中,等于该工作实箭线结束点对应的时间坐标
165 多选题当计算工期超过计划工期时,在确定缩短持续时间的关键工作时,宜满足的条件有( )。
A. 有多项紧前工作的工作
B. 有充足备用资源的工作
C. 缩短持续时间而不影响质量和安全的工作
D. 缩短持续时间所增加的费用相对较少的工作
E. 单位时间消耗资源量大的工作
166 多选题某项目时标网络计划第2、4周末实际进度前锋线如下图所示。关于该项目进度情况的说法,正确的有(  )。
A. 第2周末,工作A拖后2周,影响工期2周
B. 第2周末,工作B拖后1周,但不影响工期
C. 第2周末,工作C提前1周,工期提前1周
D. 第4周末,工作D拖后1周,但不影响工期
E. 第4周末,工作F提前1周,工期提前1周
167 多选题某双代号网络计划如下图所示(时间单位:天),其关键工作有(  )。
A. 工作3-5
B. 工作1-4
C. 工作5-9
D. 工作7-10
E. 工作8-11
168 多选题下列项目进度控制的措施中,属于经济措施的有( )。
A. 改善外部配合条件
B. 实行包干奖励
C. 改进施工工艺
D. 采取激励措施
E. 提高奖金数额
169 多选题下列建设工程项目进度控制措施中,属于技术措施的有( )。
A. 缩短工艺技术间歇时间
B. 采用更先进的施工方式
C. 增加工作面,组织更多施工队伍
D. 增加劳动力和施工机械数量
E. 对所采取的技术措施给予相应的经济补偿
170 多选题建设工程项目进度控制的组织措施包括有( )。
A. 增加每天施工时间
B. 采用加班或多班制施工方式
C. 增加劳动力和施工机械数量
D. 实施强有力的组织调度
E. 改善施工作业环境
171 多选题项目质量的影响因素包括(  )。
A. 人的因素
B. 机械因素
C. 材料(含设备)因素
D. 方法因素
E. 政治因素
172 多选题建设工程项目质量控制系统的质量责任界面中,静态界面的划分依据包括(  )。
A. 法律法规
B. 合同条件
C. 组织内部职能分工
D. 施工流程
E. 工程类型
173 多选题建设工程项目质量控制体系的多层次结构包括(  )。
A. 建设单位建立的质量控制体系
B. 设计总负责单位建立的质量控制体系
C. 施工总承包单位建立的质量控制体系
D. 政府主管部门建立的质量控制体系
E. 材料设备供应单位建立的现场质量自控体系
174 多选题项目质量管理体系的运行环境包括(  )。
A. 项目的合同结构
B. 质量管理的资源配置
C. 质量管理的组织制度
D. 项目的持续改进
E. 项目的信息反馈
175 多选题施工企业质量管理体系与项目质量控制体系相比较,两者的异同点有(  )。
A. 建立的目的相同
B. 服务的范围不同
C. 控制的目标不同
D. 作用的时效不同
E. 评价的方式相同
176 多选题施工质量控制应贯彻全面、全员、全过程质量管理的思想,运用动态控制原理,进行质量的(  )等。
A. 事前控制
B. 事中控制
C. 事后控制
D. 通病防治
E. 整改监督
177 多选题下列施工现场质量检查的内容中,属于“三检”制度范围的有(  )。
A. 巡视检查
B. 自检自查
C. 交接检查
D. 平行检查
E. 专职管理人员的质量检查
178 多选题根据《建筑工程施工质量验收统一标准》GB50300---2013,建设工程施工质量验收应划分为(  )。
A. 单位工程
B. 分部工程
C. 分项工程
D. 专业工程
E. 检验批
179 多选题检验批的质量验收合格应符合( )的规定。
A. 具有完整的质量验收记录
B. 主控项目的质量经抽样检验均合格
C. 一般项目的质量应符合国家现行相关标准的规定
D. 保证项目的质量经检验合格
E. 允许偏差项目的质量经检验合格
180 多选题工程质量事故按事故造成损失的程度分级可分为(  )。
A. 一般事故
B. 严重事故
C. 较大事故
D. 重大事故
E. 特别重大事故
181 多选题工程质量事故按事故责任分类可分为(  )。
A. 指导责任事故
B. 技术责任事故
C. 操作责任事故
D. 管理责任事故
E. 自然灾害事故
182 多选题下列工程质量事故发生的原因中,属于技术原因的有(  )。
A. 结构设计计算错误
B. 检验制度不严密
C. 检测仪器设备管理不善而失准
D. 地质情况估计错误
E. 质量控制不严
183 多选题下列工程质量事故发生的原因中,属于管理原因的有( )。
A. 结构构造设计不符合规范要求
B. 施工方法不正确
C. 违章施工作业
D. 材料质量检验不严
E. 检测仪器设备管理不善
184 多选题某工程因片面追求进度,放松质量监控,在浇筑楼面混凝土时,发生脚手架坍塌,造成10人死亡,15人受伤,按照事故造成的损失及事故责任分类,则该工程质量事故应判定为(  )。
A. 特别重大事故
B. 重大质量事故
C. 较大质量事故
D. 指导责任事故
E. 操作责任事故
185 多选题某高速公路桥梁工程在质量检查中,发现以下施工质量缺陷,按照施工质量缺陷处理的方法,可以不做处理的工程质量问题有(  )。
A. 桥梁工程混凝土结构表面出现轻微麻面
B. 桥面板预应力钢筋张拉系数未达到设计要求
C. 桥墩某检验批混凝土试块强度值不满足规范要求,但经法定检测单位对混凝土实体强度检测合格
D. 局部混凝土表面出现裂缝,宽度大于0.3mm
E. 因未做好防护,施工完成的桥墩结构受到撞击,并有结构损伤
186 多选题工程质量管理过程中,常用的数理统计分析方法有(  )。
A. 决策树法
B. 分层法
C. 因果图分析法
D. 排列图法
E. 直方图法
187 多选题关于ABC分类管理法的说法,正确的有(  )。
A. 质量问题累计频率0~80%定为A类问题
B. 质量问题累计频率在80%~90%区间的问题定为B类问题
C. 累计频率在90%100%区间的问题定为C类问题
D. B类问题即次要问题,作为次重点管理
E. C类问题即主要问题,进行重点管理
188 多选题对某模板工程进行抽样检查,发现在表面平整度、截面尺寸、钢筋保护层厚度、平面水平度以及垂直度等方面存在质量问题。按照排列图法进行统计分析,上述方面的质量问题累计频率分别为41%、72%、82%、91%和100%,则该模板的质量问题主要在( )方面。
A. 表面平整度
B. 截面尺寸
C. 平面水平度
D. 垂直度
E. 钢筋保护层厚度
189 多选题正常直方图呈正态分布,其形状特征包括(  )。
A. 中间高
B. 两边低
C. 缓坡状
D. 两侧接近对称
E. 双峰状
190 多选题下列直方图中,属于异常直方图的有(  )。
A. (a)
B. (b)
C. (c)
D. (d)
E. (e)
198 多选题某双代号网络计划如下图所示,已知每项工作的最早开始时间和最迟开始时间,该计划表明( )。

A. 工作D的总时差为零
B. 工作H为关键工作
C. 工作E的自由时差为3天
D. 工作C的自由时差为2天
E. 工作B的自由时差为零
199 多选题下列对现场质量检查方法的论述,正确的有( )。
A. 结构表面是否有裂缝的检查应采用的手段是“看”
B. 通过人工光源或反射光照射质量检查用“照”
C. 混凝土振捣是否符合要求的检查用“敲”
D. 通过手感触摸进行检查鉴别的手段是“摸”
E. 根据声音虚实、脆闷判断有无质量问题的质量检查用“照”
200 多选题下列项目目标动态控制的措施中,属于组织措施的有()。
A. 建立健全组织机构和规章制度
B. 完善沟通机制和工作流程
C. 建立施工项目目标控制工作考评机制
D. 改进施工方法和施工工艺
E. 完善施工成本节约奖励措施
201 多选题在组织建设工程流水施工时,加快的成倍节拍流水施工的特点包括()。
A. 同一施工过程中各施工段的流水节拍均相等
B. 相邻专业工作队之间的流水步距相等
C. 各施工过程中所有施工段的流水节拍全部不相等
D. 专业工作队数大于施工过程数
E. 施工段之间没有空闲时间
202 多选题下列属于智慧工地建设目标的是(  )。
A. 增强安全
B. 提升效率
C. 降低成本
D. 技术驱动
E. 保护环境
204 多选题根据《建筑法》,申请领取施工许可证应具备的条件有(  )。
A. 已办理建筑工程用地批准手续
B. 需要拆迁的,拆迁工作已经完成
C. 已确定工程监理单位
D. 建设资金全部到位
E. 有保证工程质量和安全的具体措施
205 多选题根据《项目管理知识体系指南(第8版)》,项目管理基于价值交付的原则包括(  )。
A. 将成本融入到过程和可交付成果中
B. 聚焦于质量
C. 采用整体视角
D. 成为负责任的领导者
E. 在所有项目领域整合可持续性
210 多选题商务部于2025年发布外经贸行业标准《中国企业境外可持续基础设施项目实施指引》,该标准提出中国企业在境外参与的基础设施项目,应坚持的原则是(  )。
A. 考虑相关方诉求
B. 关注全寿命周期
C. 增强韧性和适应性
D. 提高信息透明度
E. 实现环境可持续
