在设备、材料到达施工现场后,B公司项目部依据施工图纸和施工方案,对灯具、开关及插座的安装进行技术交底,灯具类型及安装高度(见表1-2)。在施工质量的检查中,监理工程师发现单项三孔插座的保护接地线(PE线)在插座间串联连接(见图1),相线与中性线利用插座本体的接线端子转接供电。监理工程师要求返工,使用连接器对插座的保护接地线、相线和中性线进行分路连接,施工人员按要求整改后通过实验。

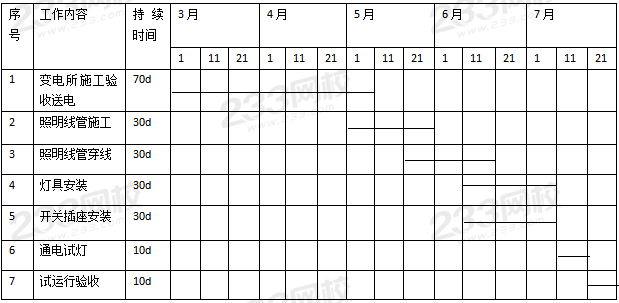

表1-1变电所及照明工程施工作业进度计划

2019年二级建造师机电工程真题及答案

表1-2 照明灯具安装高度统计表

2019年二级建造师机电工程真题及答案

2019年二级建造师机电工程真题及答案

图1保护接地线在插座间串联连接示意图

问题:

1.B公司项目部编制的施工作业进度计划表(表1-1)为什么被A公司否定?优化后的进度计划工期缩短为多少天?

2.B公司项目部在编制施工作业进度计划前,应充分了解哪些内容?

3.本照明工程有多少个灯具外壳需要与保护导体连接?写出连接的要求。

4.图1中的插座接线会有什么不良后果?画出正确的插座保护接地线连接的示意图。

参考答案:

1.被制止的原因是:未充分考虑工作间的衔接关系和符合工艺规律的逻辑关系。P213

优化后的工期缩短为90天。
