背景资料
某公司承建一座城市桥梁,该桥上部结构为6×20m简支预制预应力混凝土空心板梁,每跨设置边梁2片,中梁24片;下部结构为盖梁及Φ1000mm圆柱式墩,重力式U型桥台,基础均采用Φ1200mm钢筋混凝土钻孔灌注桩。桥墩构造如图1所示。

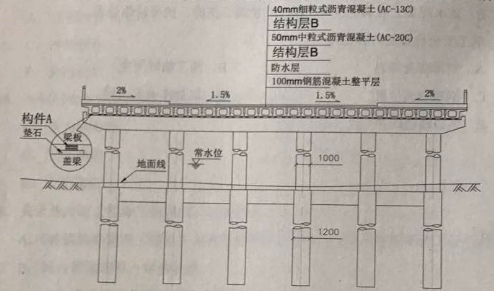

图1桥墩构造示意图(单位:mm)
开工前,项目部对该桥划分了相应的分部、分项工程和检验批,作为施工质量检查、验收的基础。划分后的分部(子分部)、分项工程及检验批对照表如表1.
表1桥梁分部(子分部)、分项工程及检验批对照表(节选)
| 序号 | 分部工程 | 子分部工程 | 分项工程 | 检验批 |
| 1 | 地基与基础 | 灌注桩 | 机械成孔 | 54(根桩) |
| 钢筋笼制作与安装 | 54(根桩) | |||
| C | 54(根桩) | |||
| 承台 | ... | ... | ||
| 2 | 墩台 | 现浇混凝土墩台 | ... | ... |
| 台背填土 | ... | ... | ||
| 3 | 盖梁 | D | E | |
| 钢筋 | E | |||
| 混凝土 | E | |||
| ... | ... | ... | ... | ... |
工程完工后,项目部立即向当地工程质量监督机构申请工程竣工验收,该申请未被受理,此后,项目部按照工程竣工验收规定对工程进行全面检查和整修,确认工程符合竣工验收条件后,重新申请工程竣工验收。
