93.某工程主要工作是混凝土浇筑,中标的综合单价是400元/m3,计划工程量是8000m3。施工 过程中因原材料价格提高使实际单价为500元/m3,实际完成并经监理工程师确认的工程量是 9000m3。若采用赢得值法进行综合分析,正确的结论有( )。
A.已完工作预算费用360万元
B.费用偏差为90万元,费用节省
C.进度偏差为40万元,进度拖延
D.已完工作实际费用为450万元
E.计划工作预算费用为320万元
94.关于施工成本核算的说法,正确的有( )。
A.承办核算时应做到预测、计划、实际成本三同步
B.成本核算制和项目经理责任制等共同构成项目管理的运行机制
C.竣工工程完成成本用于考核项目管理绩效
D.定期成本核算是竣工工程全面成本核算的基础
E.是工程恒本一般以单位工程为成本核算对象

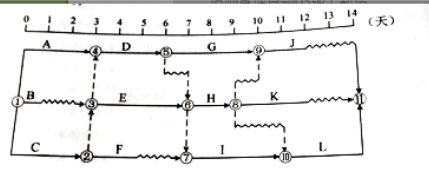

95.某项目分部工程双代号时标网络计划如下图,关于该网络计划的说法,正确的是( ) 。

A.工作C、E、I、L组成关键线路
B.工作H的总时差为2天
C.工作A、C、H、L为关键工作
D.工作D的总时差为1天
E.工作G的总时差与自由时差相等
