参考答案】工长对临时用电交底规定还有:(1安装、维修或拆除临时施工用电系统,应白电工完成(2)临时施工供电开关箱中应装漏电保护器【3)暂停施工时应切断电源吊顶内还有的隐蔽检收项目有:(1)木龙骨防火,防腐处理(2)埋件(3)吊杆安装;(4)龙骨安装;(5)填充材料的设置;(6)反支撑及钢结构转换层
4编制归档文件过程中有哪些不妥之处?项目管理绩效评价结论还有哪些等级?
【参考答案】不妥之处:(1不司幅面的工程图纸应统一折叠成A4幅面图纸标题栏在外面;(2)在主要竣工图的图栏上方空白处加盖了竣工图章(3)项目部在所有归档文件完成后提交给当地城建档案馆项目管理绩效评价的结论还有:优秀、良好。不合格等级。
案例三
背景资料
某新建住宅楼,框剪结构,地下1层,地上16层,建筑面积1.9万平方米, M公司总承包施工。新冠疫情后,项目部按照住建部房屋市政工程复工复产指南 建办质[2020]8号)和当地政府要求组织复工。成立以项目经理为组长的疫情防控领导小组并制定《项目疫情防控措施》明确施工现场实行封闭式管理,采用制作防疫知识、宣传册等宣传教育方式组织疫情防控知识的宣传教育,提高自我保护意识…确保疫情防控工作有效、合规。复工前,项目部盘点工作内容,结合该住宅楼3个单元相同的特点,依据原有施工进度计划和包括进度综合描述、实际施工进度等内容的阶段进度报告,调整施工部署,针对某分部工程制定流水节拍表1,就施工过程1、I1、I1 IV组织4个施工班组流水施工。其中,施工过程Ⅲ因工艺需求需待施工过程11完成后2天后方可进行。

【问题】
1.疫情防控知识宣传教育方式除制作防疫宣传册外还有哪些?
2,画出该分部工程施工进度时标网络图。总工期多少天?项目阶段进度报告还包括哪些内容?
3·写出表2中, A.B、C、D、E、F对应的数值信息。
4,施工现场制作混凝土立方体抗压标强试块,常用的工具和设备有哪些? (不少于5项)
【参考解析】
1.疫情防控知识宣传教育方式除制作防疫宣传册外还有:利用现场展板、网络、手机终端等方式,督促现场人员做好自身防护,做到勤洗手、勤通风、戴口罩,减少人员聚集,提高自我防护意识。每日对现场人员开展卫生防疫岗前教育。宣传教育应尽量选择开阔、通风良好的场地,分批次进行,人员间隔不小于1米。

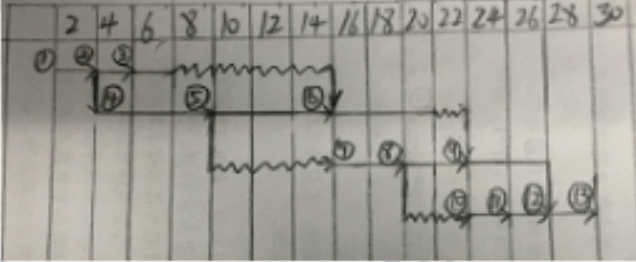

2该分部工程施工进度时标网络图绘制如下:
总工期: 28d。

项目阶段进度报告还包括的内容有:进度执行情况的综合描述,实际施工进度,资源供应进度,对调整方案进行评价和决策、调整;确定调整后付诸实施的新施工进度计划。

3,表2中, A.B.C、D、E、F对应的数值信息:
A:热轧带钢筋, B: 2.00; C: 400; D: 1.25; E: 1.30; F: 9%。
