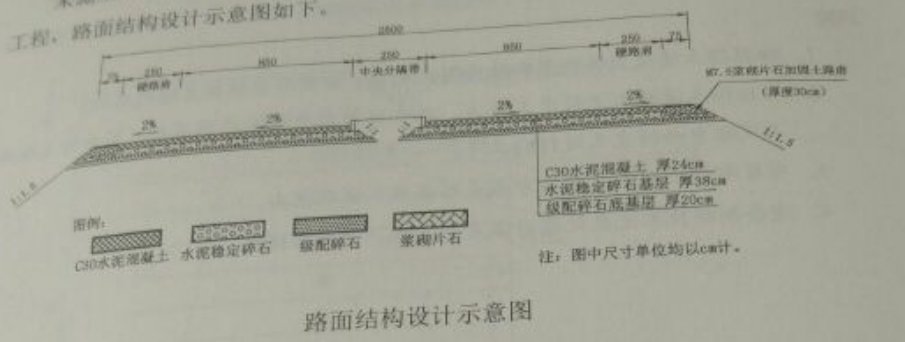

简答题某施工单位在北方平原地区承建了一段长152km单位双向四车道高速公路的路面工程,路面结构设计示意图如下:

  为保证工期,施工单位采用2台滑模摊铺机分左右幅同时组织面层施工,对行车道与硬路肩进行整体滑模摊铺。
  施工中发生如下事件:
  事件一:滑模摊铺前,施工单位在基层上进行了模板安装,并架设了单线基准线,基准线材质为钢绞线。
  事件二:滑模摊铺机起步时,先开启振捣棒,在2-3min内调整到适宜振捣频率,是进入挤压板前缘和物振捣密实,无大 气泡冒出,方可开动滑模机平稳推进摊铺。银滑模机未配备自动插入装置(DBI),传力杆无法自动插入。
问题:
1、改正事件一中的错误。
2、事件二中传力杆应采用什么方法施工?对传力杆以下的混凝土如何振捣密实?

参考答案:暂无进入在线模考
1.滑模摊铺前,应架设了单向坡双线基准线。
2.前置支架法。传力杆以下的混凝土宜在摊铺前采用手持振动棒振实。
