1.可用于高等级道路基层的是()。
A.二灰稳定土
B.级配碎石
C.级配砾石
D.二灰稳定粒料
【答案】D
【参考解析】本题考査的是常用无机结合料稳定基层的特性-二灰稳定粒 料可用于高等级路面的 基层与底基层。参见教材P15..
2.水泥混凝土路面设胀缝时,不设置()。
A.模板
B.传力忏
C.(胀)缝
D.预应力筋
【答案】D
【参考解析】本题考査的是水泥混凝土路面施工技术。普通混凝土路面的 胀缝应设置胀缝补强钢 筋支架、胀缝板和传力杆。参见教材P25.
3.承重结构以受压为主的桥梁是()-
A.梁式桥
B.拱式桥
C.悬索桥
D.刚架桥
【答案】B
【参考解析】本题考査的是城市桥梁结构组成与类型。拱桥的承重结构以 受压为主,通常用抗压 能力强的圬工材料和钢筋混凝土等来建造。参见教材P28.
4.施工中钢筋接头受力状态不清的,应按()处理。
A.受拉
B.受压
C.偏压
D.受剪
【答案】A
【参考解析】本题考查的是钢筋混凝土施工技术。施工中钢筋受力分不清受拉、受压的,按受拉 办理。参见教材P30.
5.采用悬替浇筑法施工多跨预应力混凝土连续梁时,正确的浇筑顺序是()
A.0号快—主梁节段—边跨合龙段—中跨合龙段
B.0号快—主梁节段—中跨合龙段—边跨合龙段
C.主梁节段—0号快—边跨合龙段—中跨合龙段
D.主梁节段—0号快—中跨合龙段—边跨合龙段
【答案】A
【参考解析】本题考査的是现浇预应力(钢筋)混凝土连续梁施工技术。 应当是先浇筑0号块,然后是墩顶梁段接著是边孔支架现浇梁段,最后是主梁跨中合拢段。参见教材P50。

【答案】D
【参考解析】本题考查的是深基坑支护结构与变形控制。修筑导墙之后应该是开挖沟槽。

【答案】A
【参考解析】本题考查的是地基加固的处理方法。单管法,喷射高压水泥砂浆一种介质。

【答案】B
【参考解析】本题考查的是喷锚暗挖法的掘进方式选择。
9.关于小导管注浆加固技术的说法,错误的是()。
A.小导管支护和超前加固必须配合钢拱架使用
B.小导管安装位置应正确并具备足够的长度
C.小导管采用直径70-180mm的无缝钢管
D.钢管沿隧道纵向的搭接长度一般不小于1m
【答案】C
【参考解析】本题考查的是小导管注浆加固技术。钢管直径为30~50mm.参见教材P92.

【答案】D
【参考解析】本题考查的是给排水管道功能性实验的规定,设计无具体要求时,应采用不同管材的管段中实验控制最严的标准进行实验
11.关于无压管道闭水试验准备工作的说法,错误的是()。
A.管道及检查并外观质重已验收合格
B.管道未回填土且沟槽内无积水
C.试验管段所有敞口应封闭
D.做好水源引接、排水疏导等方案
【答案】C
【参考解析】本题考查的是给排水管道功能性试验的规定。选项C II于压 力管道试验准备工作的内容。参见教材P116。
12.关于管道定位焊的说法,错误的是()
A.采用与根部焊道相同的焊接材料
B.采用与根部焊道相同的焊接工艺
C.在螺旋管焊缝的端部应进行定位焊
D.定位焊缝是正式焊缝
【答案】C
【参考解析】本题考查的是供热管道施工与安装要求。在焊件纵向焊缝的端部(包括螺旋管焊缝)不得进行定位焊。参见教材P123。
13.供热管道中,占据空间大的补偿器是()
A.球形补偿器
B.方形补偿器
C.套管补偿器
D.波纹管补偿器
【答案】B
【参考解析】本题考査的是供热管网附件及换热站设施安楚要求。方形补 偿器的特点:加工简单,安装方便,安全可靠,价格低廉,但占空间大,局部阻力大。参见 教材P129。
14.生活垃圾填埋场工程中,泥质防水层施工技术的核心是掺加()的拌合土层施工技术。
A.石灰土
B.砂砾土
C.水泥土
D.膨润土
【答案】D
【参考解析】本题考査的是泥质防水层及膨润土垫施工技术。泥质防水层 施工技术的核心是掺加膨润土的拌合土层施工技术。
15.施工过程中各个阶段工程测重的各项内业计筲准备工作应结合()进行。
A.投标文件
B.设计文件
C.专项安全施工方案
D.技术交底
【答案】B
【参考解析】本题考査的是场区控制测重。开工前应结合设计文件、施工 组织设计,提前做好工程施工过程中各个阶段的工程测重的各项内业计筲准备工作,并依照 内业准备进行施工测重。参见教材P156。
16.不属于混凝土结构水处理构筑物质量验收主控项目的是()。
A.结构类型和结构尺寸符合设计要求
B.混凝土结构外观无严重质量缺陷
C.构筑物外壁不得渗水
D.结构表面应光滑平顺,线形流畅
【答案】D
【参考解析】本题考查的是水处理构筑物施工质量检查与验收。选项D属于工艺辅助构筑物的质量验收主控项目。参见教材P237.。
17.基坑施工影响范围内的建筑物倾斜监测常用仪器是()。
A.水准仪
B.经纬仪
C.全站仪
D.测斜仪
【答案】C
【参考解析】本题考查的是施工监控重测内容与方法。建筑物倾斜用全站 仪或发射片等。参见教材P271.。
18.热拌沥青混合料路?滩铺完成后,其表面温度自然降至()r时,可开放交通。
A.50
B.60
C.80
D.100
【答案】A
【参考解析】本题考查的是沥舂混合料面层施工技术。热伴浙音混合料路 面应待滩铺层自然降温至表?稳定低于501C后,方可开砍交通。参见教材P21。
19.关于城適供热直埋保温接头的说法,错误的是()。
A.—级管网现场安装的85%的接头进行气密性检验
B.接头的保温和密封应在结构焊口检验合格后方可进行
C.预鍪线断路.短路检测应在接头安装完毕后进行
D.外观检査是质重验收的主控项目
【答案】A
【参考解析】本题考査的是直埋保温管接头的规定。一级管网现场安装的 100%的接头进行气密性检验。参见教材P301。
20.依据规定,注册建造师本人无法修改所签章时施工管理文件时,应有所在企业制定() 签字用章。
A.项目安全负责人
B.项目技术负责人
C.注册一级建造师
D.同等资格条件注册建造师
【答案】D
【参考解析】本题考査的是施工管理签章文件目录。注册建造师本人不能 进行修改的,应当由企业指定同等资格条件的注册建造师修改,并由其签字并加盖执业印章。 参见教材P307。
二.多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.下列现浇混凝土需洒水养护不少于14d的有()
A.抗渗混凝土
B.缓减型混凝土
C.高强混凝土
D.普通硅酸盐水泥混凝土
E.矿渣硅酸盐水泥泯凝土
【答案】ABC 【参考解析】本题考査的是钢筋混凝土施工技术。掺用缓凝型外加剂或有抗渗等要求以及高强度混凝土,养护时间不少于14d。参见教材P32。
22.当地下连续墙作为主体地下结构外墙,且需要形成整体墙时,宜采用的接头形式有()。
A.锁口管接头
B.波纹管接头
C.一字形钢板接头
D.十字形钢板接头
E.钢筋承插式接头
【答案】CDE 【参考解析】本题考查的是深基坑支护结构域变形控制。当地下连续墙作为主体地下结构外墙,且需要形成整体墙时,宜采用刚性接头;刚性接头可采用一字形或十字形穿孔钢板接头、钢筋承插接头等。参见教材P68。
23.按照《地铁设计规范》GB50157-2013,地下铁道隧道工程防水设计应蓖循的原则有()。
A.以防为主
B.刚柔结合
C.多道防线
D.因地制亘
E.综合治理
【答案】ADE 【参考解析】本题考査的是衬砌及防水施工要求。地下工程防水的设计和 施工应蓖循“防、排、截、堵相结合,刚柔相济,因地制亘,综合治理”的原则。参见教材 P90。
24.关于水池变形缝中止水带安装的说法,错误的有()。
A.金屈止水带搭接长度不小于20mm
B.塑料止水带对接嵌头采用叠接
C.止水带用铁钉固定就位
D.金厘止水带在伸缩缝中的部分不涂刷防腐凃料
E.塑料或橡胶止水带应无裂纹,无气泡
【答案】BCD 【参考解析】塑料止水带对接嵌头采用热接;不得在止水带上穿孔或用铁 定固定就位;金厘止水带在伸缩缝中的部分应凃刷防腐凃料。参见鉸材P101。
25.施工无抗浮结构设计的水池时,正确的降排水做法有()。
A.选择可靠的降低地下水位方法
B.基坑受承压力水影响时,应进行承压水降压计筲
C.施工过程中间断降排水
D.有备用降水机
E.降排水应输送至抽水影响半径范围以外的河道或排水管道
【答案】ABDE 【参考解析】本题考査的是水池施工中的抗淳措施。施工过程不得中间断 降排水。参见教材P106。
26.关于供热管道安装焊接的说法,错误的有()。
A.管道任何位置不得有T字形焊接
B.在管道焊缝及其边缘处不得开孔
C.管道焊口应避开构筑物的墙壁
D.对接管口时,应检査管道的垂直度
E.管道安楚长度不够时,可加焊长度为100mm的短节
【答案】BCE 【参考解析】本题考査的是供热管道施工与安裝要求。参见教材P123。
27.关于燃气管道施工的说法,错误的有()-
A.燃气管道不得采用水平定向钻法施工
B.穿越铁路的燃气管道外应加套管
C.中压B燃气管线可利用道路桥梁跨越河流
D.燃气管道随桥敷设时,应采用较高的防腐等级
E.敷设于桥梁上的燃气管道当采用厚壁管时,可适当降低焊缝的探伤比例
【答案】ACE 【参考解析】本题考査的是燃气管道施工安装要求。中压A燃气管线可利 用道路桥梁跨越河流;敷设于桥梁上的燃气管道当采用厚壁管时,尽重减少焊缝,对焊缝进 行100%无损探伤。参见教材P138。
28.关于城镇道路石灰工业废渣稳定砂砾基层施工的说法,正确的有()。
A.摊铺前含水量为最佳含水量±2%
B.控制虚铺厚度,确保基层厚度和高程
C.应在潮湿状态下养护,常温下养护时间不宜少于7d
D.采用喷洒沥青乳液养护时应及时在乳液面撒嵌丁料
E.养护期内可开放交通
【答案】ABCD 【参考解析】本题考查的是无机结合料稳定基层施工质量检查与验收。养护期间宜封闭交通,需通行的机动车辆应限速,严禁履带车辆通行。参见教材P213。
29.下列检验项目中,尾于供热管道安装质重检验主控项目的有()。
A.高程
B.中心线位移
C.立管垂直度
D.对口间隙
E.定位焊缝的位置
【答案】AD 【参考解析】本题考査的是城適燃气、供热管道施工质重检査与验收。供 热管道安裝质重检验主控项目有高程和对口间隙。参见教材P247。
30.根据《城市桥梁工程施工与质重验收规范》aj2-20D8,关于工程施工质重验收的说法, 正确的有()?
A.工程施工质重应符合相关规范的规定
B.参加工程施工质星验收的人员应具备规定的资格
C.只有具备相应检测资质的单位才能承担见证取样检测业务
D.隐蔽工程验收可在下道工序开始后组织
E.工程施工结束后,应先由施工单位自行组织验收
【答案】ABC 【参考解析】本题考査的是城市桥梁工程施工质重验收的规定。隐蔽工程 在隐蔽前,应由施工单位通知监理工程师和相关单位进行隐蔽验收,确认合格后,形成隐蔽 验收文件。参见教材P299。
某公司中标北方城市道路工程,道路全长l000m。道路结构与地下管线布罝如图1所示。

图1道路结构与地下管线布罝示意图(单位:m)
施工场地位于农田,邻近城市绿地。土层以砂性粉土为主,不考虑施工降水。
雨水方沟内断面2.2mXl.5m,采用钢筋混1 土结构,壁厚度200mm;底板下混1 土垫层厚 100mm;雨水方沟位于南侧辅路下,排水方向为由东向西,东端沟内底高程为-5.0m (地表 高程±0.0m),流水坡虔1.5%。给水管道位于北侧人行道下,覆土深度lm。
项目部对①辅路、②主路、③给水管道、④雨水方沟、⑤两侧人行道及隔离带(绿化)作了 施工部署,依据咅种管道高程以及平面位罝对工程的施工顺序作了总体安排。
施工过程发生如下事件:
事件1:部分主路路基施工突遇大雨,未能及时碾压,造成路床积水.土料过湿,影响施工进
度。
事件2:为加快施工进度,项@部将沟槽幵挖出的土方在现场占用城市绿地存放,以备回填, 方案亩查时被纠正。
【参考答案】
1.雨水沟东端沟内高程-5.0m,壁厚0.2m,垫层O.lm。东端地面高程0.0m。所以东端沟槽幵挖深虔为0.5-0.2-0.l=- 5.3m?流水方向由东向西,坡虔为1.5%,道路全长为1000m,两 端的高程差为l000Xl.5%=1.5m。所以西端沟内高程为-5-1.5=-6.5m,西端幵挖深度为 -6.5-0.2-0. l=-6.8m
2.本工程的施工顺序为:④—③—②—①—⑤。
3.事件1,雨季路基施工:(1)对于土路基施工,要有计划地集中力量,组织快速施工,分段幵挖,切忌全面幵花或挖段过长;(2)挖方地段要留好横 坡,做好截水沟;(3)填方地段 施工,应留2%-3%的横坡整平压实,以防积水。处理措施为应将路床积水排干,对含水量 过大的调料进行翻晒或换填,在接近最佳含水量时重新碾压,使得路基的压实虔达到设计要 求。雨季施工路基坚持当天挖完、填完、压完,不留后患。
4.挖土占用城市绿地方案审查被纠正原因是施工方没有经过批准,擅自改变城市绿化的用地 性质和破坏城市绿化用地的地形地貌水体和植被,属于擅自占用城市绿地,是不允许的。正 确做法是:施工方应征得向城市人民政府城市绿化行政管理部门同意,占用绿地,并限期归还,回复原貌。


【问题】:
1.施工方案(1)中,项目部宜选择哪种桩基施工机械?说明理由。
2.指出施工方案(2)中引道路堤填土施工组织存在的不妥之处,并改正。
3.结合图2-1,补充并改正施工方案(2)中施工工艺流程的缺漏和错误之处。(用文字叙述)
4.图2-2所示挡土墙属于哪种结构形式(类型)?写出图2-2中构造A的名称。
5.针对“行人滑入泥浆池”的安全事故,指出桩基施工现场应采取哪些安全措施。

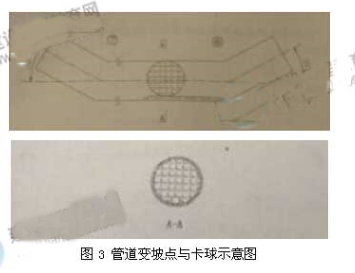

某公司中标承建中压A天然气直埋管线工程,管道直径DN300m,长度1. 5km,由节点 ①至节点⑩,其中节点⑦.⑧分别为30&的变坡点,如图3所示,项目部编制了施工组织 设计,内容包括工程概括,编制依据.施工安排.施工准备等。在沟槽开挖过程中,遇到地 质勘察时未探明的墓穴。项目部自行组织人员.机具清除了墓穴,并进行换填级配砂石处理, 导致增加了合同外的工作重。管道安菠焊接完毕,依据专项方案进行清扫与试验。管道清扫 由点①向⑩点方向分段进行,清扫过程中出现了卡球的迹象。
根据现场专题会议要求切开⑧点处后,除发现清扫球处,还有一根撬扛。调查确认是焊 工为预防橇扛丢失临时砍置在管腔内,但忘记取出,会议确定此次軎故为质重軎故。

【问题】二建试题答案
1.补充完善燃气管道施工组织设计内容。
2.项目部处理墓穴所增加的费用可否要求计量支付?说明理由。
3.简述燃气管道清扫的目的和清扫应注意的主要事项。
4.针对此次质量事故,简述项目部应采取的处理程序和加强哪些方面管理。
【参考答案】
1.施工总平面图;施工保证措施。
2.不予计童支付。一是该工程重超出设计图纸范围,监理工程师无权计重;二是该工程变 更应在规定的时限内向监理工程师提出,监理工程师签发变更令后方可计重。
3.目的是潛除管道内的粉尘、铁锈等杂质。
注意軎项:清扫必须是同一规格管道;按主管、支管、庭院管顺序清扫;
4.处理程序:
1)分祈原因,从人、材、机、法、环5个方面进行分析调查;
2)针对以上原因提出处理措施;应加强人员的教育、培训管理。
【背景资料】
某X建一级公路工程K11+120?K12+260合同段位于海拔3000m以上的地区,路面结 构设计示意图如下图所示,该合同段工程与其他工程或已有道路无交叉,依据交通运输部颁 布的《公路工程基本建设概筲预筲编制办法》(JTGB06-2007),《公路工程预箄定额》(JTG/T B06-02-200T)编制的该工程施工图预箄,其中K11+120?K12+120底基层工程重为:22300m: (底基层平均面积)。

路面结构设计示意图(R寸单位:cm)
厂拌基层稳定土混合料的定额如下表所示,各定额分项预箄价格分别为:
人工:80元/工日;稳定土混合料:162. 72元/m:;水泥:400元/t;水:4元/m:;碎石:80 元/m:; 3m:以内轮胎式装戟机:1200元/台班;300tyli以内稳定土厂拌设备:1500元/台班。

工程内容:装载机纪运料,上料,配运料,拌和,出料单位:1000m:
项目部在施工底基层、基层时采用方法有:
(1)采用沥啬混凝土滩铺机分一层两幅滩铺水泥稳定碎石底基层。
(2)采用稳定土滩铺机分一层两幅滩铺水泥稳定碎石基层。
(3)先用轻型两轮压路机跟在滩铺机后及时进行碾压,后用重型振动压路机,轮胎压 路机继续碾压密实。
项目部于2014年6月?8月完成了该合同段工程所有路面施工,该地区尾于东III区,
11月进入冬季。
【问题】:
1.写出路面结构设计图中A.B.C的名称。
2.计算K11+120~K12+120段底基层施工需拌制的水泥稳定碎石混合料的数量,并计算该部分厂拌底基层水泥稳定碎石混合料的材料费和施工机械使用费。(计算结果保留小数点后两位)
3.该合同段的冬季施工增加费、高原地区施工增加费和行车干扰工程增加费是否需要计取?并分别写出该三项增加费的计算基数构成。
4.分别判断底基层、基层施工中3个施工方法是否正确,如不正确,请改正。
【参考答案】
1.A为土路肩、B为硬路肩、C为路缘带
2.所需数重:0.15X22300=3345m:
材料费:22300/1000X (16.755X400+21X4+220.32X80) =544378.68 元 机械费:22300/1000X (0.48X120CHO. 24X1500) =20872.80 元
3.冬季施工增加费、高原地区施工增加费要记取,行车干扰工程增加费不需要记取。 冬季施工增加费计箄基数为直接工程费;高原地区和行车干扰费计箄基数为人工加机械 费和为计筲基数。
4.(1)错误,如果路幅较宽,一台滩铺机不够宽时,为了避免出现纵缝,应用两台滩铺 机一前一后,梯队摊铺,同时碾压。
(2)错误,应分两层进行梯队滩铺。
(3)正确。
